Реализация проекта реконструкции будет способствовать увеличению количества судозаходов круизных пассажирских судов в интересах развития туризма в Мурманской области, а также позволит создать условия для развития местных морских пассажирских перевозок в регионе и граничащих с ней иных прибрежных субъектов Российской Федерации
Проектом реконструкции предусмотрено:
- удлинение «Пирса дальних линий» пассажирского района на 58,6 метра, до 206,6 метра, а также увеличение его ширины почти на 6 метров, до 19,6 метра.
- проведение дноуглубительных работ, направленных на увеличение глубин у южной части «Пирса дальних линий» до 9,8 метра, что обеспечит возможность обслуживания на морском вокзале порта современных круизных пассажирских судов с осадкой до 5,95 метра.
- расширение берегоукрепления (набережной) пассажирского района на 116,9 метра.
ОАО «Мостоотряд № 19»
Государственный контракт от 01.06.2012 № 12-ГК/12

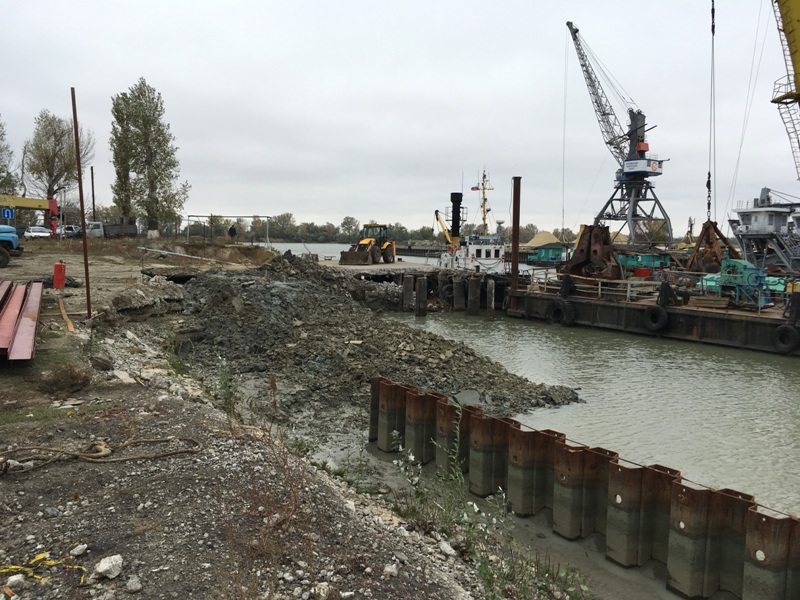

  • разборка асфальтобетонного покрытия набережной берегоукрепления;

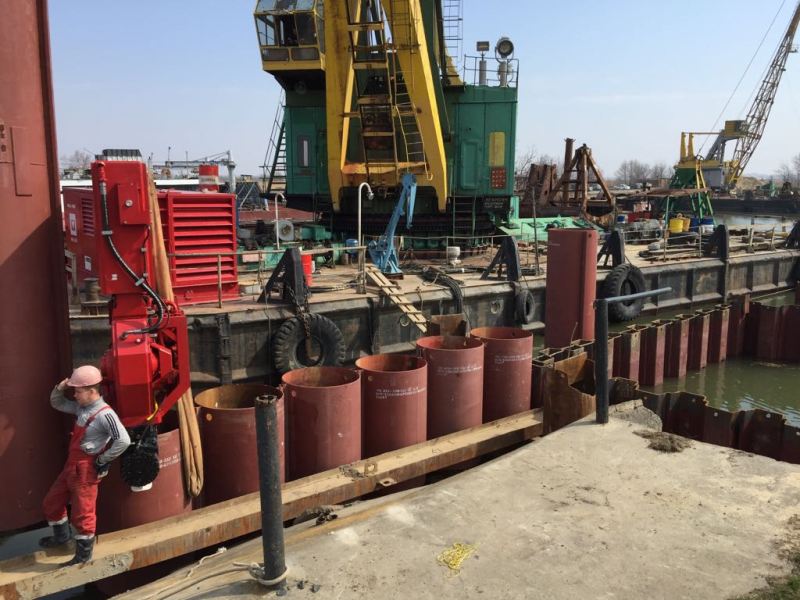

  • погружение труб и шпунта анкерной стенки берегоукрепления;
  • вскрытие покрытия пирса, демонтаж оголовка пирса.

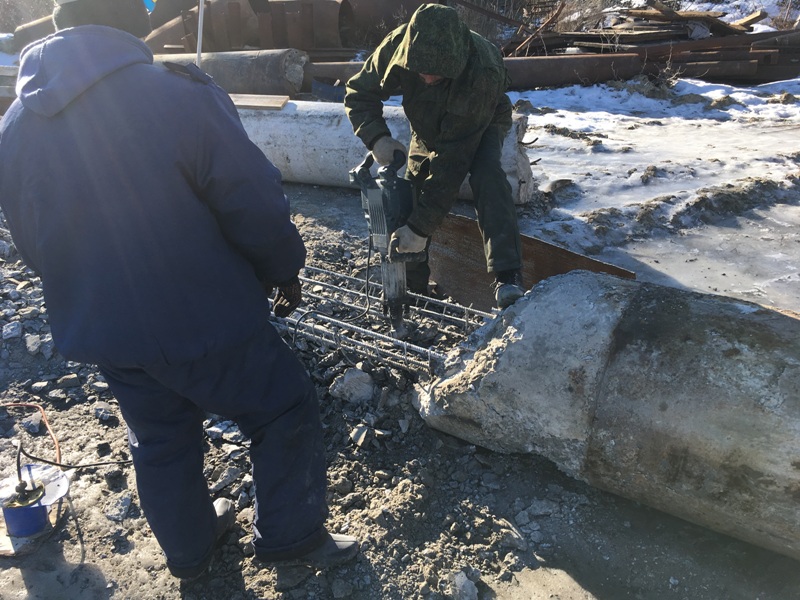

  • выемка грунта из основания пирса;
  • поставка шпунта и труб;

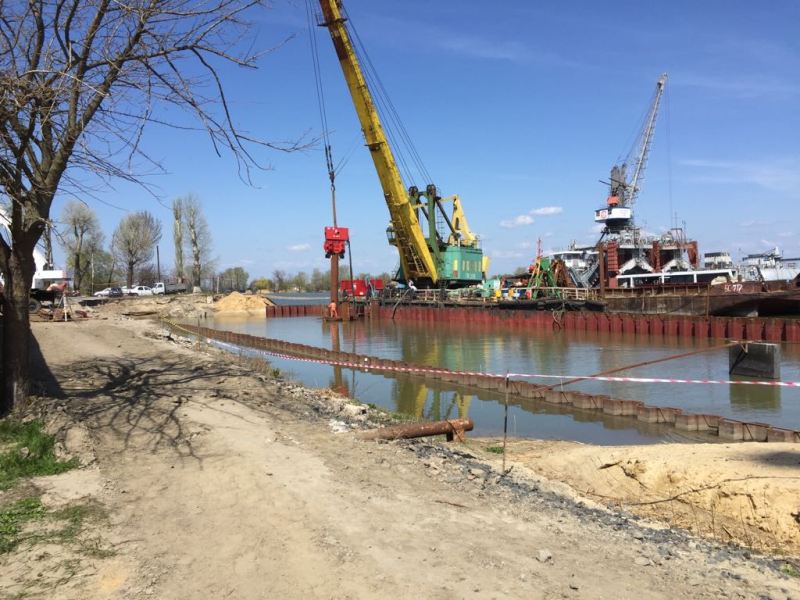

  • водолазное обследование дна;
  • погружение шпунтовых свай берегоукрепления;
  • поставка и монтаж дренажных устройств берегоукрепления.
  • погружение трубных свай на участке удлинения пирса;

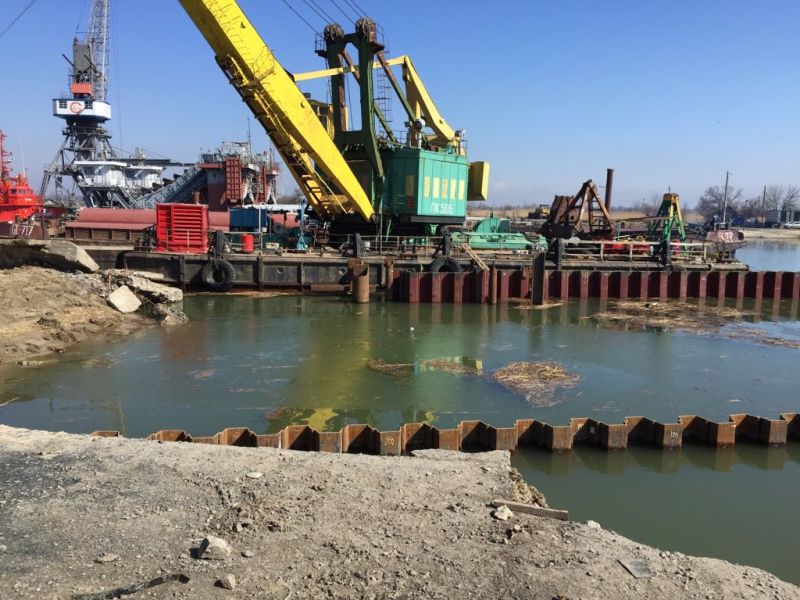

  • погружение шпунтовых свай лицевой стенки берегоукрепления;
  • разборка откоса из камня существующего берегоукрепления.
  • погружение шпунтовых свай на участке уширения пирса;
  • погружение шпунтовых свай на участке удлинения пирса.
  • завершено погружение шпунтовых свай в анкерную стенку берегоукрепления;

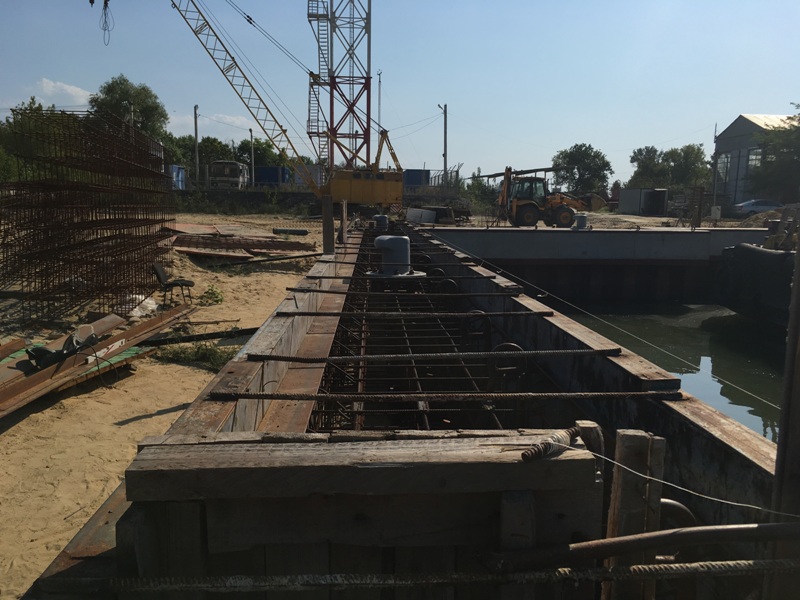

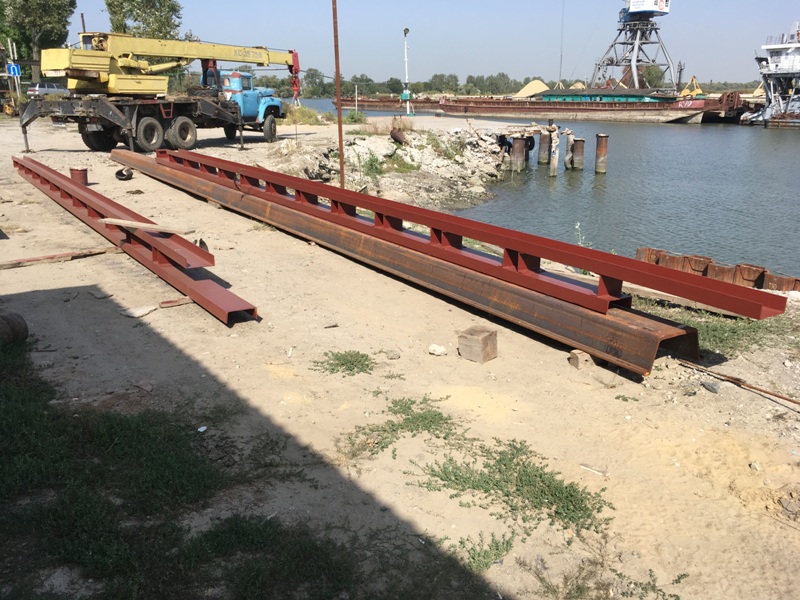

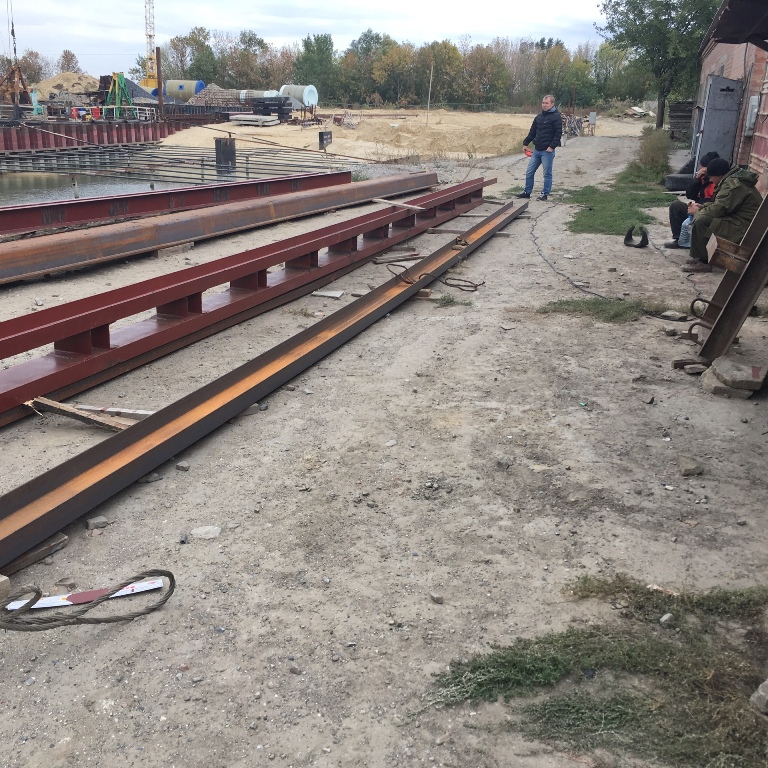

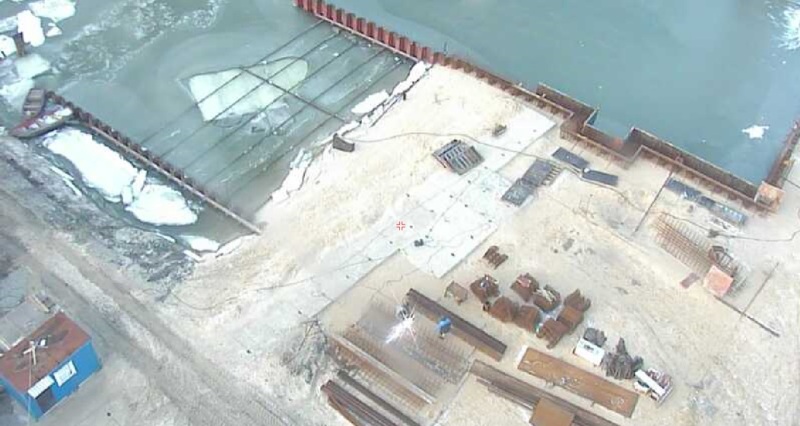

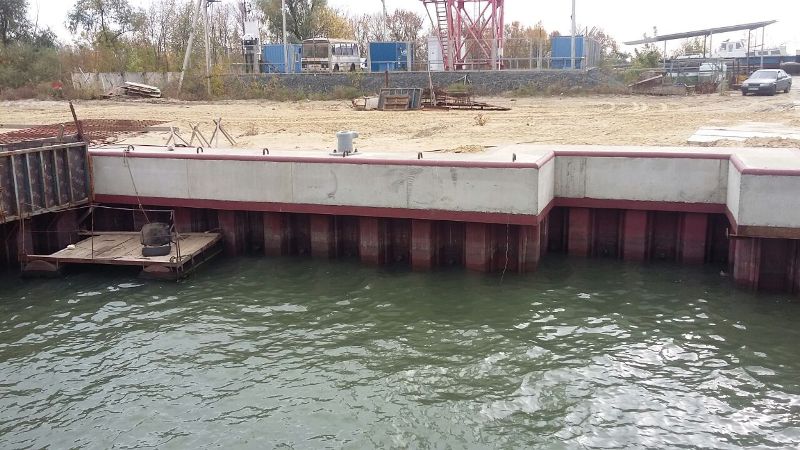

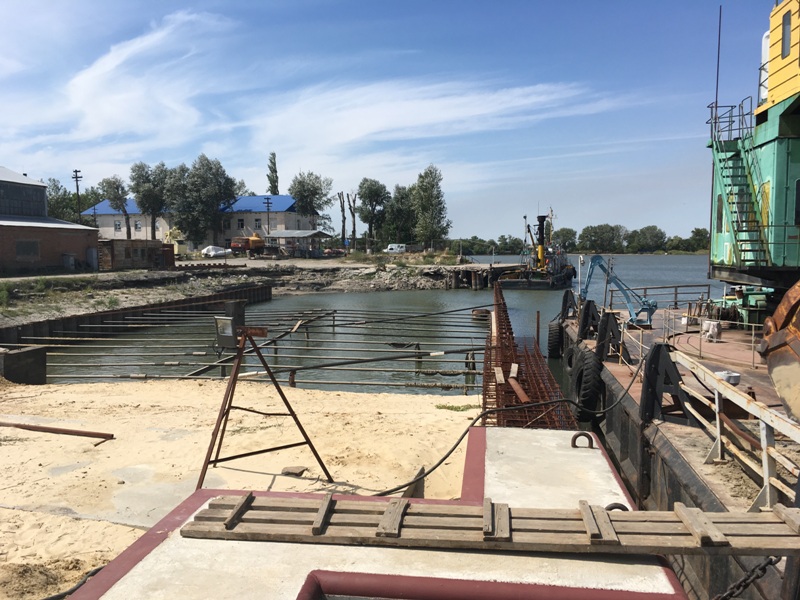

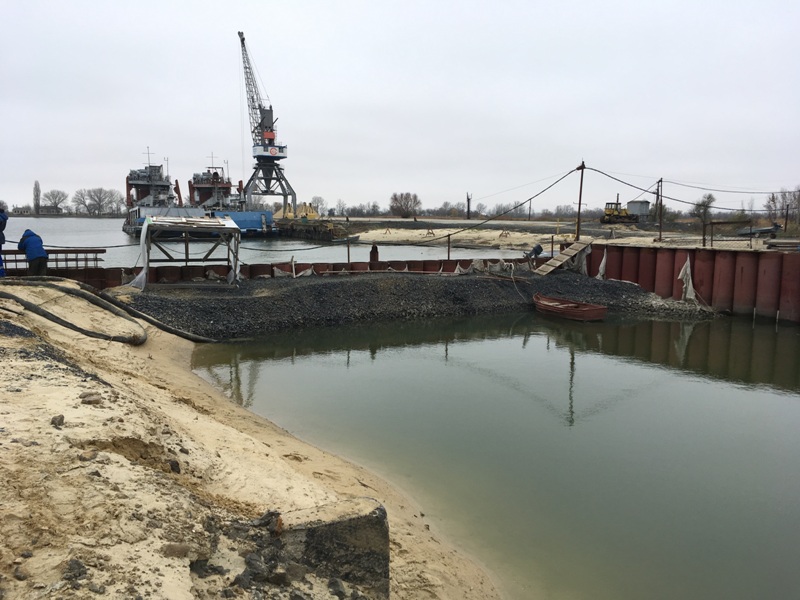

  • завершена установка распределительного пояса по лицевой стенке пирса дальних линий;

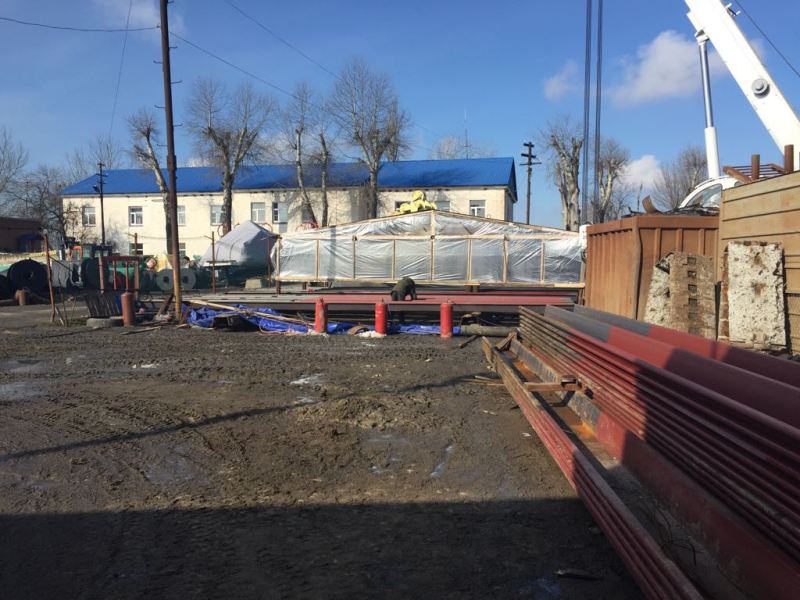

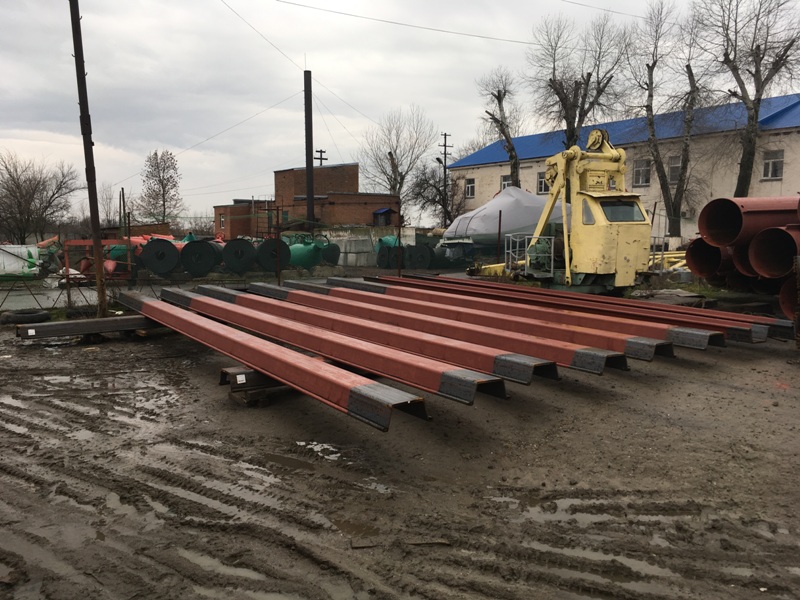

  • завершены работы по нанесению антикоррозионного покрытия на шпунт.

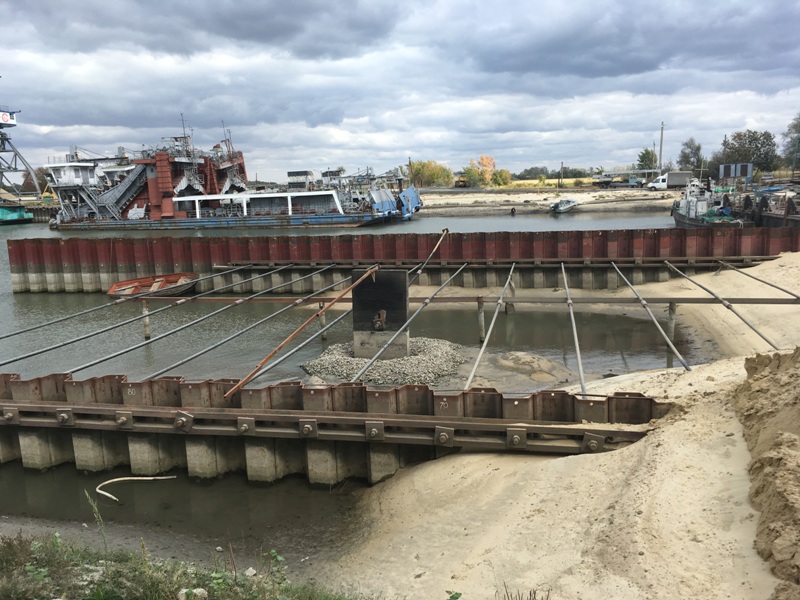

  • завершены работы по монтажу анкерных тяг на участках продления и расширения пирса;
  • завершены работы по продлению пирса;
  • завершен монтаж анкерных тяг на участке берегоукрепления;

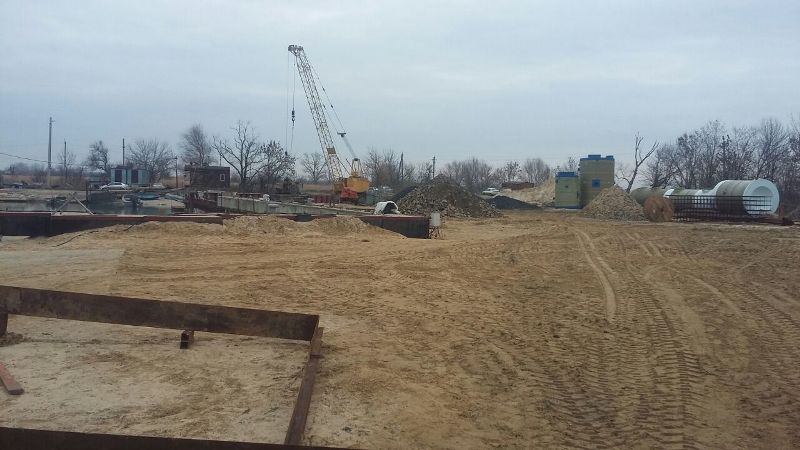

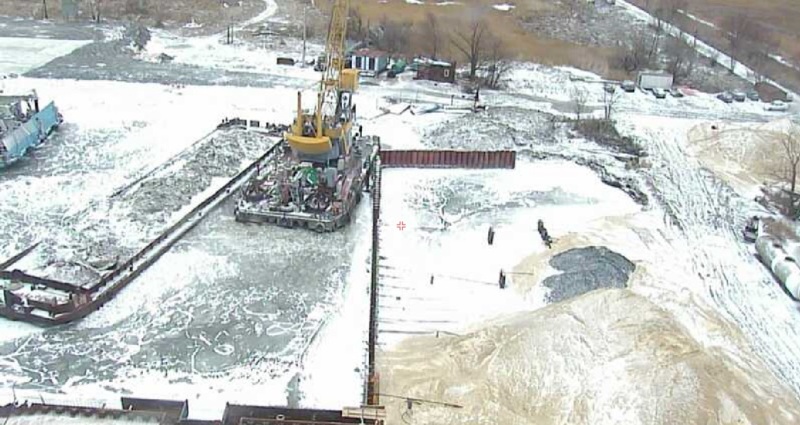

  • начата отсыпка берегоукрепления.
  • завершены работы по устройству распределительных поясов на участке реконструкции пирса;
  • начаты работы по армированию каркаса оголовка берегоукрепления;
  • осуществлялись работы по устройству берегового устоя;
  • осуществлялись работы по завозу инертных материалов для отсыпки основания берегоукрепления и пирса;
  • осуществлялись работы по отсыпке и уплотнению основания берегоукрепления.
  • завершены работы по устройству берегового устоя;
  • завершены работы по монтажу анкерных тяг на всем протяжении пирса;
  • выполнялись работы по отсыпке и уплотнению основания пирса;

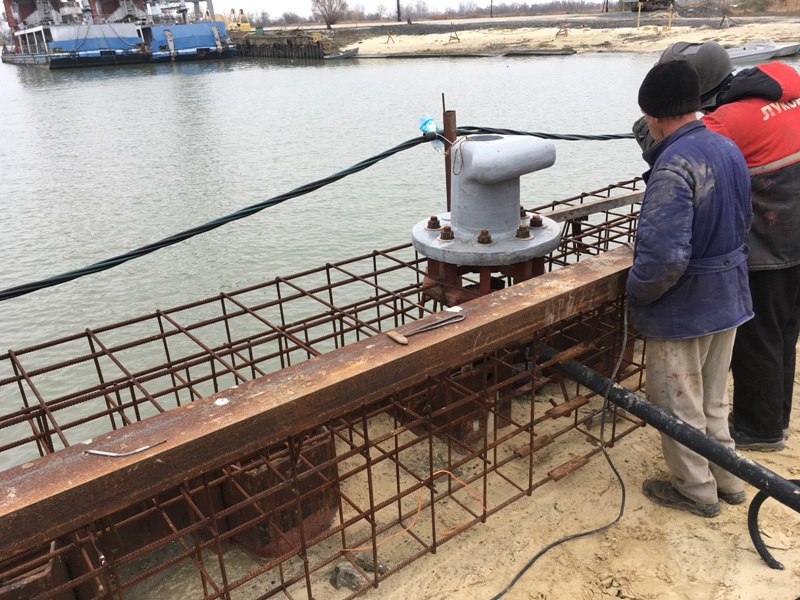

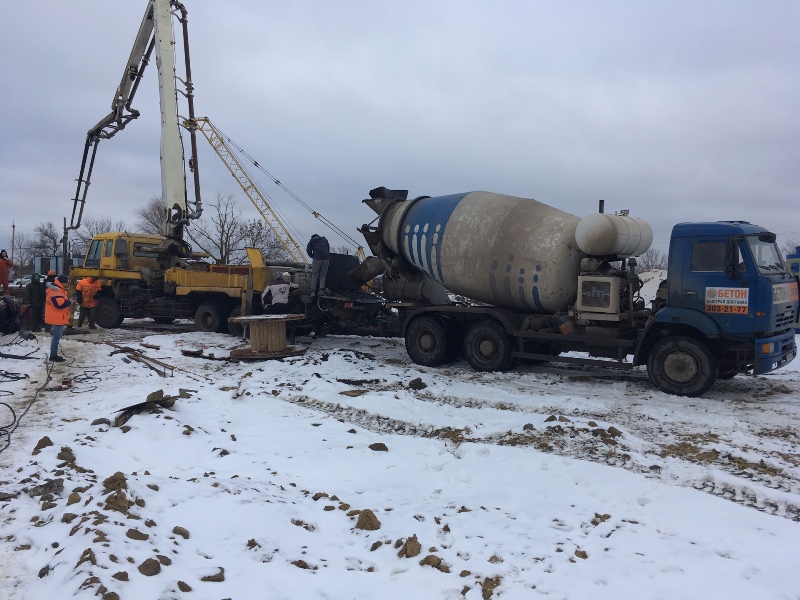

  • выполнялись работы по бетонированию оголовка берегоукрепления;
  • начаты работы по армированию железобетонного оголовка причала.
  • выполнялись работы по отсыпке и уплотнению основания пирса;
  • выполнялись работы по армированию железобетонного оголовка причала;
  • начаты работы по армирование верхнего строения пирса;
  • начаты работы по устройству инженерных сетей берегоукрепления.
  • выполнялись работы по отсыпке и уплотнению основания пирса;
  • выполнялись работы по армированию железобетонного оголовка причала;
  • выполнялись работы по устройству инженерных сетей берегоукрепления;
  • выполнялись работы по армированию верхнего строения пирса;
  • выполнялись работы по устройству опалубки верхнего строения пирса;
  • выполнялись работы по устройству щебеночной подготовки и подбетонки монолитных железобетонных оголовков пирса.
  • выполнялись работы по армированию верхнего строения пирса;
  • выполнялись работы по устройству опалубки верхнего строения пирса;
  • выполнялись работы по устройству щебеночной подготовки и подбетонки монолитных железобетонных оголовков пирса;

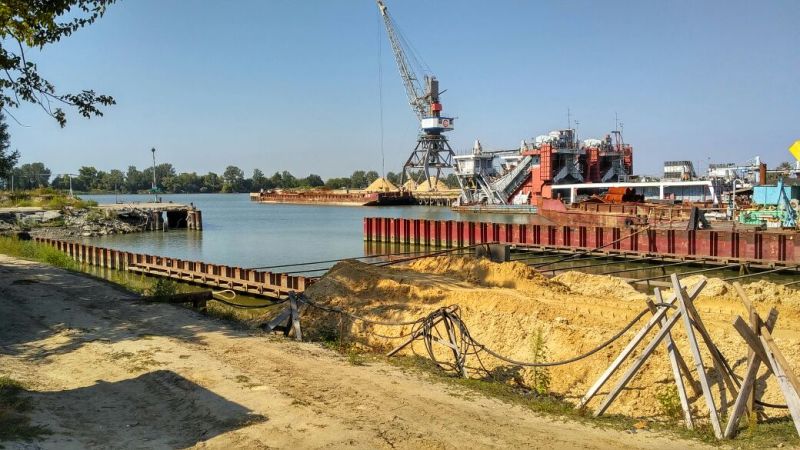

  • выполнялись работы по засыпке грунта в тело пирса на участке удлинения в объеме 630 м3;
  • выполнялись работы по гидроизоляции анкерных тяг на торцевом участке пирса.
  • выполнялись работы по армированию верхнего строения пирса;
  • выполнялись работы по устройству опалубки верхнего строения пирса;
  • выполнялись работы по устройству щебеночной подготовки и подбетонки монолитных железобетонных оголовков пирса;
  • выполнялись работы по засыпке грунта в тело пирса на участке удлинения в объеме 150 м3;
  • выполнялись работы по уплотнению грунта после засыпки в тело пирса;
  • завершены работы по гидроизоляции анкерных тяг на торцевом участке пирса;
  • выполнялись дноуглубительные работы у южной стороны пирса в объеме 1 тыс. м3 грунта с доведением отметок дна до -7,3 метров.
  • выполнялись работы по армированию верхнего строения пирса;
  • выполнялись работы по устройству опалубки верхнего строения пирса;
  • завершены работы по устройству щебеночной подготовки и подбетонки монолитных железобетонных оголовков пирса;
  • выполнялись работы по уплотнению грунта после засыпки в тело пирса;
  • завершены работы по уплотнению основания под укладку труб водоснабжения в районе точки подключения на северном участке берегоукрепления;
  • выполнялись работы по прокладке труб водоснабжения в районе точки подключения на северном участке берегоукрепления;
  • выполнялись дноуглубительные работы у южной стороны пирса в объеме 4 тыс. м3 грунта с доведением отметок дна до -7,3 метров.
  • выполнялись работы по армированию верхнего строения пирса;
  • выполнялись работы по уплотнению грунта после засыпки в тело пирса;
  • завершены работы по прокладке труб водоснабжения в районе точки подключения на северном участке берегоукрепления;
  • завершены работы по монтажу швартовной тумбы в верхнем строении пирса;
  • выполнялись работы по отсыпке грунта в объеме 100 м3 и его уплотнению на северном участке берегоукрепления;
  • выполнялись дноуглубительные работы у южной стороны пирса в объеме 5 тыс. м3 грунта с доведением отметок дна до -7,3 метров.
  • выполнялись работы по армированию верхнего строения пирса;
  • выполнялись работы по монтажу опалубки верхнего строения пирса;
  • выполнялись работы по уплотнению грунта после засыпки в тело пирса;
  • выполнялись работы по отсыпке грунта в объеме 270 м3 и его уплотнению на северном и южном участках берегоукрепления;
  • выполнялись работы по укладке труб дождевой канализации на участке берегоукрепления;
  • выполнялись дноуглубительные работы у южной стороны пирса в объеме 0,6 тыс. м3 грунта с доведением отметок дна до -7,3 метров.
  • выполнялись работы по армированию верхнего строения пирса;
  • выполнялись работы по монтажу опалубки верхнего строения пирса;
  • выполнялись работы по уплотнению грунта после засыпки в тело пирса;
  • выполнялись работы по сборке и монтажу 9 отбойных устройств на северной стенке пирса дальних линий;
  • выполнялись работы по сборке и монтажу 2 отбойных устройств на южной стенке пирса дальних линий;
  • выполнялись работы по отсыпке грунта в объеме 50 м3 и его уплотнению на северном и южном участках берегоукрепления;
  • завершены все работы по отсыпке грунта общим объемом 14,6 тыс. м3 и его уплотнению на северном и южном участках берегоукрепления;
  • завершены работы по укладке труб дождевой канализации на участке берегоукрепления;
  • завершены работы по засыпке грунтом труб дождевой канализации с последующим уплотнением и контролем качества уплотнения;
  • завершены работы по засыпке щебнем в объеме 45 м3 и последующим его уплотнением под основание тротуарной плитки «Волна» на северном участке берегоукрепления;
  • выполнялись работы по установке бортового камня в районе локального очистного сооружения на северном участке берегоукрепления;
  • выполнялись работы по укладке чернозема для озеленения в районе локального очистного сооружения на северном участке берегоукрепления;
  • дноуглубительные работы у южной стороны пирса приостановлены в связи с началом нерестового периода.
  • завершены работы по засыпке щебнем в объеме 52,5 м3 и последующим его уплотнением под основание тротуарной плитки «Волна» на южном участке берегоукрепления;
  • завершены все работы по засыпке щебнем в объеме 97,5 м3 и последующим его уплотнением под основание тротуарной плитки «Волна» на северном и южном участках берегоукрепления;
  • завершены работы по уплотнению грунта засыпки (под укладку тротуарной плитки «Волна») на пирсе;
  • выполнялись работы по подготовке основания и укладке тротуарной плитки «Волна» на площади 550 м2;
  • завершены работы по установке бортового камня в районе локального очистного сооружения на северном участке берегоукрепления;
  • завершены работы по укладке чернозема для озеленения в районе локального очистного сооружения на северном участке берегоукрепления;
  • выполнялись работы по сборке и монтажу 3 отбойных устройств на северной стенке пирса дальних линий;
  • выполнялись работы по сборке и монтажу 3 отбойных устройств на южной стенке пирса дальних линий;
  • выполнялись работы по армированию верхнего строения пирса;
  • выполнялись работы по монтажу опалубки верхнего строения пирса;
  • выполнялись работы по бетонированию верхнего строения пирса в объеме 105 м3;
  • выполнялись работы по монтажу фундаментов под отбойные устройства на южной стороне пирса.
  • выполнялись работы по подготовке основания и укладке тротуарной плитки «Волна» на площади 600 м2;
  • завершены работы по армированию верхнего строения пирса;
  • завершены работы по монтажу опалубки верхнего строения пирса;
  • выполнялись работы по бетонированию верхнего строения пирса в объеме 35,5 м3;
  • завершены все работы по бетонированию верхнего строения пирса суммарным объемом 750 м3;
  • выполнялись работы по сборке и монтажу 5 отбойных устройств на северной стенке пирса дальних линий;
  • выполнялись работы по монтажу фундаментов под отбойные устройства на южной стороне пирса;
  • выполнялись работы по сборке и монтажу 3 отбойных устройств на южной стенке пирса дальних линий;
  • выполнялись работы по монтажу 6 столбов освещения на пирсе;
  • выполнялись работы по отсыпке песка в объеме 1,9 тыс. м3 в тело пирса и его уплотнение;
  • выполнялись работы по монтажу колодцев и трубопроводов системы дождевой канализации на пирсе;
  • выполнялись работы по укладке первого слоя асфальтобетонного покрытия на южном и северном участках берегоукрепления на площади 3,4 тыс. м2.
  • выполнялись работы по подготовке основания и укладке тротуарной плитки «Волна» на площади 800 м2;
  • выполнялись работы по сборке и монтажу 12 отбойных устройств на северной стенке пирса дальних линий;
  • завершены все работы по сборке и монтажу 29 отбойных устройств на северной стороне пирса;
  • выполнялись работы по монтажу 7 столбов освещения на пирсе;
  • завершены работы по монтажу всех 13 столбов освещения на пирсе;
  • выполнялись работы по отсыпке песка в объеме 1,9 тыс. м3 в тело пирса и его уплотнение;
  • завершены все работы по отсыпке песка в тело пирса и его уплотнение в объеме 33, тыс. м3;
  • завершены работы по монтажу колодцев и трубопроводов системы дождевой канализации на пирсе;
  • выполнялись работы по укладке второго слоя асфальтобетонного покрытия на южном и северном участках берегоукрепления на площади 3,4 тыс.м2;
  • завершены все работы по укладке двух слоев асфальтобетонного покрытия на южном и северном участках берегоукрепления на общей площади 3,4 тыс.м2;
  • завершены работы по монтажу фундаментов под отбойные устройства на южной стороне пирса;
  • выполнялись работы по монтажу колесоотбойного устройства и навигационного знака на пирсе;
  • выполнялись работы по монтажу 6 стремянок на пирсе;
  • выполнялись работы по прокладке электросетей и сетей связи на пирсе;
  • выполнялись работы по устройству укрытий для покраски колесоотбойного бруса на пирсе.
  • выполнялись работы по подготовке основания и укладке тротуарной плитки «Волна» на площади 1,25 тыс. м2;
  • завершены все работы по подготовке основания и укладке тротуарной плитки «Волна» на общей площади 3,2 тыс. м2;
  • выполнялись работы по монтажу 14 отбойных устройств на южной стороне пирса;
  • завершены все работы по сборке и монтажу 22 отбойных устройств на южной стороне пирса;
  • завершены работы по монтажу колесоотбойного устройства и навигационного знака на пирсе;
  • выполнялись работы по монтажу 12 стремянок на пирсе;
  • завершены все работы по установке 18 стремянок на пирсе;
  • завершены работы по прокладке электросетей и сетей связи на пирсе;
  • завершены работы по устройство укрытий для покраски колесоотбойного бруса на пирсе;
  • завершены работы по покраске металлоконструкций ограждения и столбов освещения на берегоукреплении;
  • выполнялись дноуглубительные работы в объеме 1 тыс. м3 грунта с доведением отметок дна до -7,3 метров;
  • завершены все дноуглубительные работы у южной стороны пирса в объеме почти 11,6 тыс. м3 грунта с доведением отметок дна до -7,3 метров;
  • выполнялись работы по покраске колесоотбойного бруса на пирсе;
  • выполнялись работы по монтажу железобетонных плит лотка кабель-канала верхнего строения на пирсе;
  • выполнялись работы по сборке и монтажу 2 угловых отбойных устройств на южной стороне пирса.
  • завершены работы по покраске колесоотбойного бруса на пирсе;
  • завершены работы по монтажу железобетонных плит лотка кабель-канала верхнего строения на пирсе;
  • завершены работы по сборке и монтажу 2 угловых отбойных устройств на южной стороне пирса;
  • выполнялись приемо-сдаточные работы.
  • завершены приемо-сдаточные работы;

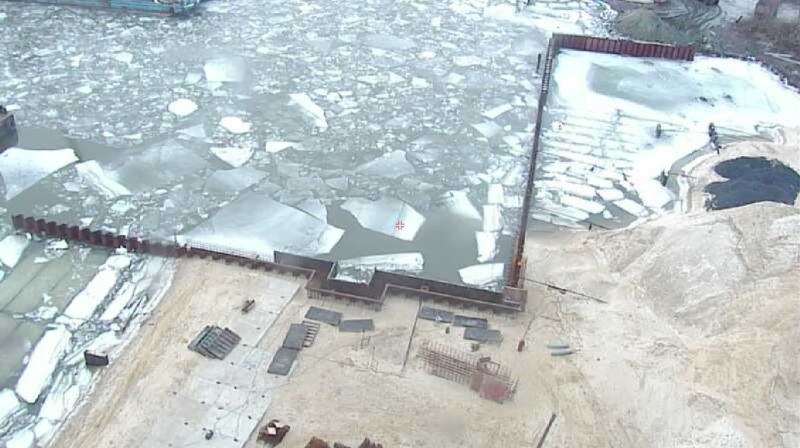

  • все строительно-монтажные работы завершены, объект готов к вводу в эксплуатацию;
  • приемочной комиссией подписан акт от 14.01.2015 о приемке законченного строительством объекта;
  • в соответствии с разрешением Росморречфлота от 14.01.2015 № RU77203000-АД-39/1 объект введен в эксплуатацию.

Срок завершения реконструкции: 30 декабря 2014 года;

Срок ввода в эксплуатацию: январь 2015 года

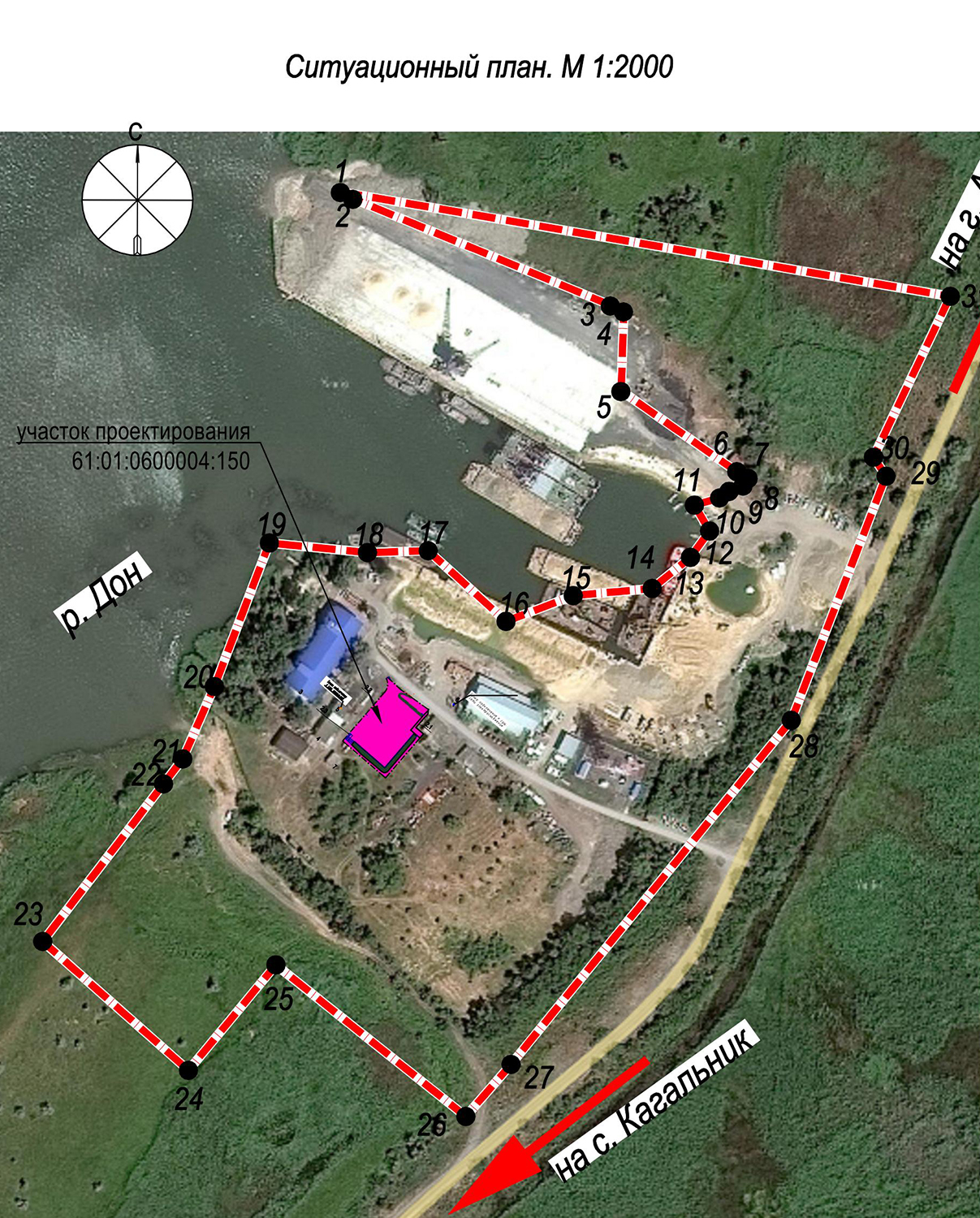

План организации рельефа, план благоустройства

План дноуглубления

3D изображение

Строящиеся объекты портовой инфраструктуры федеральной собственности в морском порту Сабетта предназначены для:

- обеспечения безопасного прохода судов расчетного типа для перевозки газового конденсата и сжиженного природного газа:

     а) танкер «НО-20» проекта 20070 для перевозки газового конденсата длиной 155,6 метров, шириной 24,5 метров, осадкой в грузу 9,8 метров;

     б) танкер «НО-100» для перевозки газового конденсата длиной 270 метров, шириной 50 метров, осадкой в грузу 12 метров;

     в) газовоз «НГМ-180» для перевозки сжиженного природного газа длиной 300 метров, шириной 48 метров, осадкой в грузу 12 метров.

- выполнения комплекса технологических и организационных мероприятий по обеспечению приема грузов, поставляемых морским и речным транспортом в процессе обустройства Южно-Тамбейского газоконденсатного месторождения;
- строительства морского порта и завода по производству сжиженного природного газа в период с 2014 по 2018 гг.;
- функционирования морского порта в период эксплуатации Южно-Тамбейского газоконденсатного месторождения

Строительство морского порта Сабетта разбито на два этапа:

1-й этап: строительство объектов подготовительного периода:
а) Объект № 1:
Подходной канал:
- длина 4 км;
- ширина 240 м;
- отметка дна: -12,4 м.

б) Объект № 2
Акватория проектируемых вспомогательных причалов, включая разворотный круг диаметром 446 метров:

- проектная отметка дна у причала № 1: -5,35 м;

- проектная отметка дна у причала № 2: -12,3 м;

- проектная отметка дна у причала № 3: -13,2 м;

- проектная отметка дна у причала № 4: -8,0 м;

- проектная отметка дна разворотного круга: -12,7 м

2-й этап: строительство основных объектов морского порта.

а) Объект № 1:

Морской канал со следующими техническими характеристиками:

- длина 48,9 км;

- ширина 295 м;

- отметка дна: -15,1 м.



б) Объект № 2:

Подходной канал со следующими техническими характеристиками:

- длина 5,6 км;

- ширина 495 м;

- отметка дна: -15,1 м.



в) Объект №3:

Операционная акватория морского порта в составе:

- разворотного круга диаметром 600 м и отметками дна: -15,2 м;

- операционной акватории у грузовых причалов длиной 750 метров, шириной 185 метров и отметками дна: -15,2 м.



г) Юго-восточное ледозащитное сооружение в составе корневой и глубоководной части со следующими характеристиками:

- общая площадь корневой части сооружения, в составе I, II, III участков (берегоукрепление вертикального типа) и IV участка (берегоукрепление откосного типа), составляет 23 га, в т.ч. площадь берегоукрепления: 8,25 га и площадь искусственного земельного участка: 14,75 га.

- длина корневой части: 1035 метров;

- ширина корневой части: 130 метров;

- отметки верха: +3,5 метров;

- площадь глубоководной части сооружения, в составе участков 1, 2.1. и 2.2: 0,9 га;

- длина глубоководной части: 773,8 метра;

- ширина глубоководной части по верху: 12 метров;

-отметки верха: +5 метров;

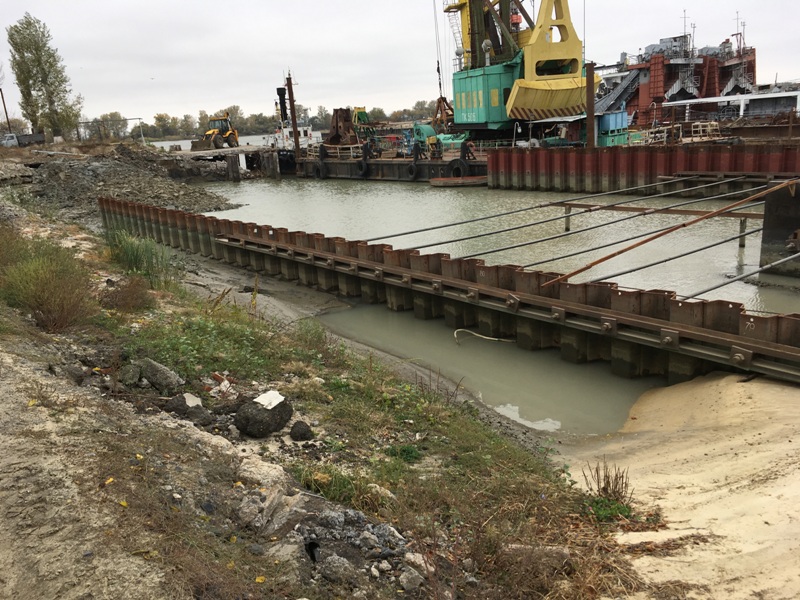

д) Северо-западное ледозащитное сооружение в составе корневой и глубоководной частей со следующими характеристиками:

- площадь корневой части сооружения, в составе участков 3.1 и 3.2: 0,9 га;

- длина корневой части: 760 метров;

- ширина корневой части: 12 метров;

- отметки верха: +3 метра БСВ;

- площадь глубоководной части сооружения, в составе участков 4, 5.1 и 5.2: 0,6 га;

- длина глубоководной части: 510 метра;

- ширина глубоководной части: 12 метров;

-отметки верха: от +3,0 до +5,0 метров БСВ.



е) Объекты системы управления движения судов в составе:

- контрольно-корректирующая станция (станция дифференциальных поправок GPS+ГЛОНАСС) со следующими характеристиками:

     а) рабочий диапазон частот: 283,5 - 325,0 кГц;

     б) выходная мощность: 750 Вт;

     в) антенна: T – образная;

     г) рабочий диапазон температур от: – 30°C до + 55°C;

     д) дальность действия: 200 миль;

- металлическая башня АРТП-1, высотой 65м и диаметром основания 9 метров;

- металлическая башня АРТП-2, высотой 80,5 метров;

- металлическая башня АРТП-3, высотой 80,5 метров;

- переднего створного знака высотой 20 метров;

- заднего створного знака высота 25 метров;

- светящий навигационный знак «Портовый» высотой 7,5 метров;

- плавучие предостерегательные знаки подходного канала и операционной акватории морского порта в составе 11 морских средних пластиковых буев;

- плавучие предостерегательные знаки морского канала в составе 26 морских средних пластиковых буев;

- светящий навигационный знак северо-западного ледозащитного сооружения типа «ЗН СНО 10 м»;

- светящий навигационный знак юго-восточного ледозащитного сооружения тип «ЗН СНО 10 м»;

- светящий навигационный знак «Причал I Северный» тип «ЗН СНО П 3 м»;

- светящий навигационный знак «Причал I Южный» тип «ЗН СНО П 3 м»;

- светящий навигационный знак «Причал II Северный» тип «ЗН СНО П 3 м»;

- светящий навигационный знак «Причал II Южный» тип «ЗН СНО П 3 м»;



ж) Объекты административного и подсобно-производственного назначения:

- здание СУДС, ГМССБ и администрации морского порта;

- техническое здание для средств навигационного оборудования;

- закрытая стоянка для служебных автомобилей и плавсредств;

- склад средств навигационного оборудования;

- открытая площадка обслуживания средств навигационного оборудования.

АО «Межрегинтрубопроводстрой» по государственным контрактам от 05.08.2015 № 627/ДО-15 и от 06.11.2014 № 112/ДО-14

АО «УСК МОСТ» по государственному контракту от 06.12.2013 № 831/ДО-13

Договор от 26 сентября 2012 г. № 31-ГК/12 (расторгнут в соответствии с соглашением от 28.02.2014)

Государственный контракт от 06 декабря 2013 г. № 831/ДО-13 (строительство морского и подходного каналов, операционной акватории морского порта Сабетта, береговых объектов федеральной собственности)

Государственный контракт от 06 ноября 2014 г. № 112/ДО-14 (строительство корневой части юго-восточного ледозащитного сооружения, в т.ч. искусственного земельного участка и берегоукрепления (берегоукрепительные сооружения в составе I, II, III и IV участков)

Государственный контракт от 05 августа 2015 г. № 627/ДО-15 (строительство северо-западного ледозащитного сооружения, глубоководной части юго-восточного ледозащитного сооружения и площадок автоматизированного радиотехнического поста системы управления движением судов №1-3)

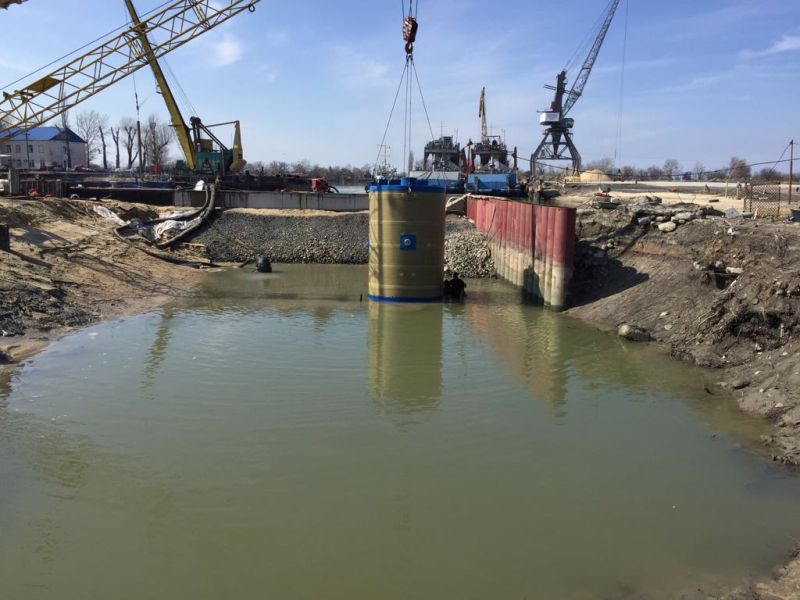

- выполнены дноуглубительные работы на объекте № 1 в объеме 83 344,3 м3 на участке длиной 3,65 км по оси канала, ограниченном изобатами 7 и 12 метров БСВ-77 и шириной дноуглубляемого участка 240 метров до отметки: -12 метров в БСВ-77;
- выполнена съемка рельефа дна участка дноуглубительных работ на подходном канале и акватории причалов общей площадью 766 га.
- выполнены дноуглубительные работы на объекте № 1 в объеме 1 023 863,2 м2 на участке длиной 3,65 км по оси канала, ограниченном изобатами 7 и 12 метров БСВ-77 и шириной дноуглубляемого участка 240 метров до отметки: -12 метров в БСВ-77;
- выполнена съемка рельефа дна участка дноуглубительных работ на подходном канале, в устье реки Сабетта-Яха, на акватории временных причалов, в районе временного хранения грунта общей площадью более 6,7 тыс.га.
- выполнена съемка рельефа дна участка дноуглубительных работ на подходном канале и в районе временного хранения грунта общей площадью более 3,7 тыс.га;
- выполнены дноуглубительные работы на объекте № 1 в объеме 405 278,7 м3 на участке длиной 3,65 км по оси канала, ограниченном изобатами 7 и 12 метров БСВ-77 и шириной дноуглубляемого участка 240 метров до отметки: -12 метров в БСВ-77;
- на момент завершения дноуглубительных работ в 2012 году суммарный объем дноуглубительных работ составил более 1,5 млн м3, в результате чего была сформирована прорезь со следующими габаритами: длина 3,65 км, ширина 240 метров, глубина 12 метров.
- дноуглубительные работы не осуществлялись по ледовым условиям.
- выполнена предварительная съемка рельефа дна участка дноуглубительных работ на подходном канале и акватории причалов общей площадью 261 га;
- осуществлена мобилизация судов дноуглубительного флота;
- выполнен первый этап работ по экологическому мониторингу объектов строительства перед началом дноуглубления.
- выполнены дноуглубительные работы на объекте № 1 в объеме 1,2 млн м3 изъятого грунта на участке длиной 960 м, шириной 240 м, с доведением отметок дна до -8,5 м;
- выполнены дноуглубительные работы на объекте № 2 в районе разворотного круга в объеме 3,5 млн м3 изъятого грунта, с доведением отметок дна до -8,5 м;
- выполнена контрольная съемка рельефа дна объектов № 1 и № 2 на площади 1,14 км2.
- выполнены дноуглубительные работы на объекте № 1 в объеме 0,7 млн м3 изъятого грунта на участке длиной 960 м, шириной 240 м, с доведением отметок дна до -12 м;
- выполнены дноуглубительные работы на объекте № 2 в объеме 3,4 млн м3 изъятого грунта, с доведением отметок дна до -12 м;
- выполнена контрольная съемка рельефа дна объектов № 1 и № 2 на площади почти 2,5 км2;
- выполнены работы по забору проб воды, грунта, воздуха и наблюдения за животным и растительным миром в районе производства дноуглубительных работ.
- завершены дноуглубительные работы на объекте № 1 в объеме 0,2 млн м3 изъятого грунта на участке длиной 3,8 км, шириной 240 м, с доведением отметок дна до -12,4 м;
- завершены дноуглубительные работы на объекте № 2 в объеме 0,37 млн м3 изъятого грунта, с доведением отметок дна от -12,3 до -12,7 м;
- выполнена контрольная съемка рельефа дна объектов № 1 и № 2 на площади почти 2,5 км2;
- осуществлена демобилизация судов дноуглубительного флота;
- выполнены работы по забору проб воды, грунта, воздуха и наблюдения за животным и растительным миром в районе производства дноуглубительных работ;
- суммарный объем выполненных дноуглубительных работ по итогам 2013 года составил 9,37 млн м3, а с начала их выполнения в 2012 году 10,88 млн м3, что составляет 14 % от общего объема запланированных дноуглубительных работ в морском порту Сабетта в период до 2016 года.
- дноуглубительные работы не осуществлялись по погодным условиям.

- завершены работы по мобилизации 9 судов дноуглубительного флота;
- выполнены дноуглубительные работы на объекте № 1 в объеме более 11,1 млн м3 изъятого грунта, с доведением отметок дна до -15,1 метров;
- выполнены дноуглубительные работы на объекте № 3 в объеме более 1,2 млн м3 изъятого грунта, с доведением отметок дна до -8 метров;
- выполнены промерные работы на площади более 1,6 тыс. га.

- выполнены дноуглубительные работы на объекте №1 в объеме более 9,2 млн м3 изъятого грунта, с доведением отметок дна до -15,1 метров;
- выполнены дноуглубительные работы на объекте № 3 в объеме почти 1,7 млн м3 изъятого грунта, с доведением отметок дна до -8 метров;
- выполнены промерные работы на площади более 1,3 тыс. га.

- выполнены дноуглубительные работы на объекте №1 в объеме почти 645 тыс. м3 изъятого грунта, с доведением отметок дна до – 15,1 м;
- выполнены дноуглубительные работы на объекте № 3 в объеме 320 тыс. м3 изъятого грунта, с доведением отметок дна до 8 м;
- выполнены промерные работы на площади более 1,6 тыс. га;
- завершены работы по демобилизации 9 судов дноуглубительного флота.

- дноуглубительные работы на объектах №1 и №3 приостановлены по ледовым условиям.

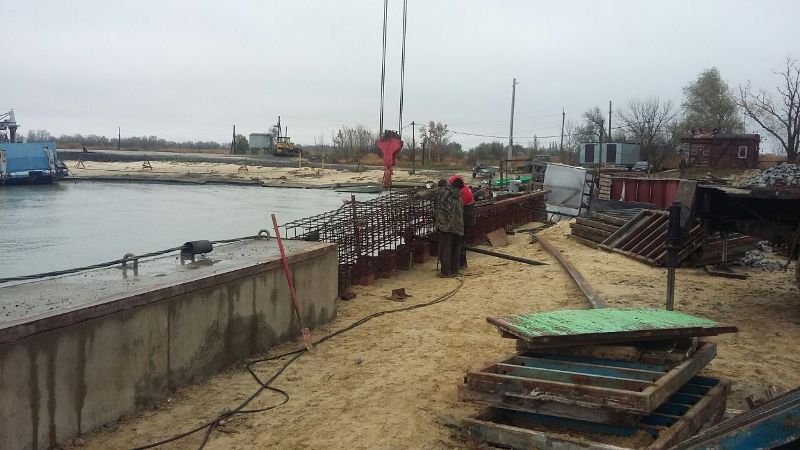

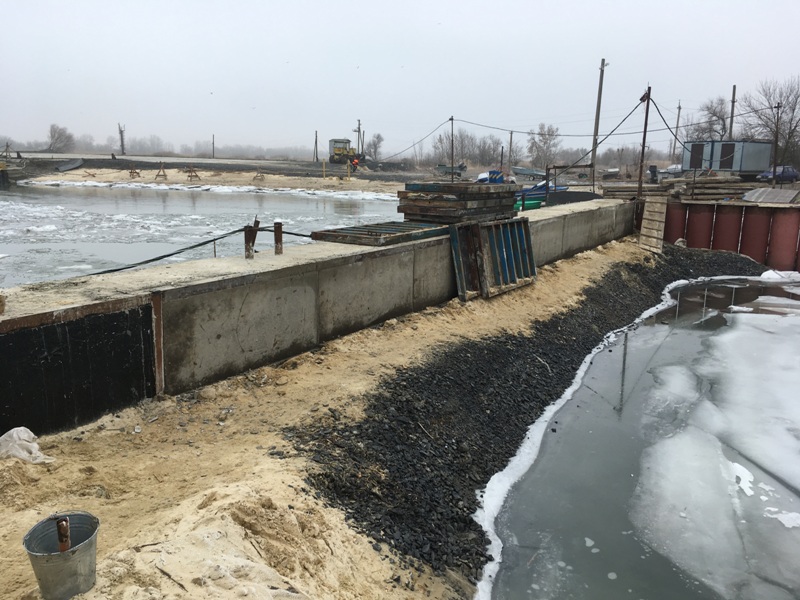

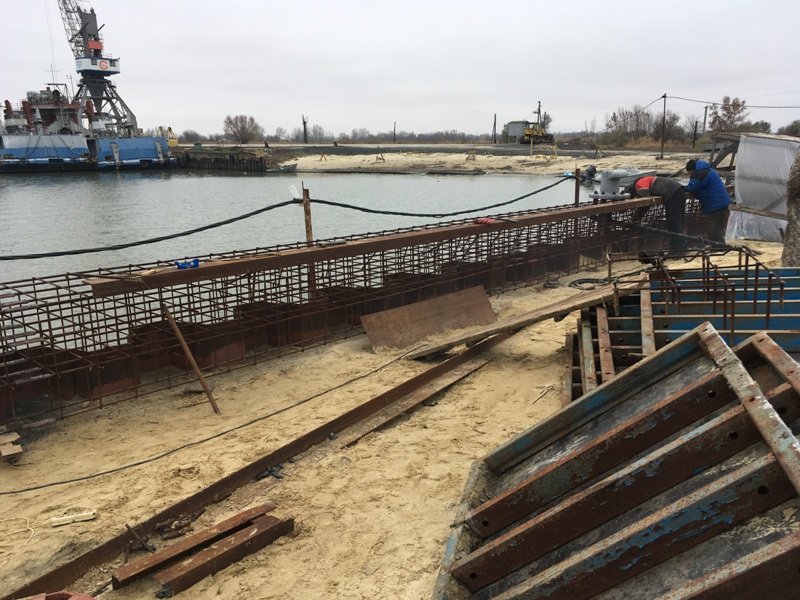

- выполнялись работы по погружению шпунта на участках II и III корневой части юго-восточного ледозащитного сооружения (далее – КЧЮВЛЗС): трубошпунта в количестве 366 ед., шпунта AZ28 в количестве 765 ед., шпунта PU32 в количестве 1363 ед.
- выполнялись работы по погружению шпунта на участках II и III КЧЮВЛЗС: трубошпунта в количестве 166 ед., шпунта AZ28 в количестве 365 ед., шпунта PU32 в количестве 366 ед.
- выполнялись работы по погружению шпунта на участках II и III КЧЮВЛЗС: трубошпунта в количестве 187 ед., шпунта AZ28 в количестве 324 ед., шпунта PU32 в количестве 127 ед.

- выполнялись работы по погружению шпунта на участках II и III КЧЮВЛЗС: трубошпунта в количестве 76 ед., шпунта AZ28 в количестве 197 ед., шпунта PU32 в количестве 1126 ед.

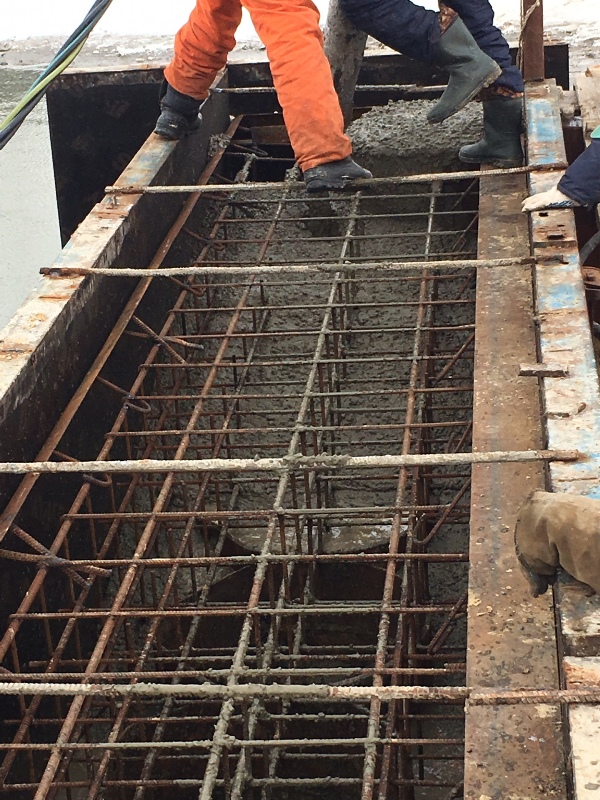

- выполнялись работы по бетонированию свай КЧЮВЛЗС в объеме 61 м3.

- выполнялись работы по погружению шпунта на участках II и III КЧЮВЛЗС: шпунта PU32 в количестве 737 ед.;

- выполнялись работы по бетонированию свай и противоледового пояса КЧЮВЛЗС в объеме 607 м3;
- выполнялись работы по отсыпке песка зоны гидротехнического сооружения между лицевой и анкерной стенками (далее - зона ГТС) на участках II и III КЧЮВЛЗС в объеме 12,6 тыс. м3;

- выполнялись работы по отсыпке щебня дренажных призм на участках II и III КЧЮВЛЗС в объеме 19,2 тыс. м3.

- выполнялись работы по бетонированию КЧЮВЛЗС в объеме 624 м3;
- выполнялись работы по отсыпке песка зоны ГТС на участках II и III КЧЮВЛЗС в объеме 22,2 тыс. м3;
- выполнялись работы по отсыпке щебня дренажных призм на участках II и III КЧЮВЛЗС в объеме 21 тыс. м3.
- выполнялись работы по бетонированию свай и противоледового пояса КЧЮВЛЗС в объеме почти 2,9 тыс. м3;
- выполнялись работы по отсыпке песка зоны ГТС на участках II и III КЧЮВЛЗС в объеме 24,4 тыс. м3;
- выполнялись работы по отсыпке щебня дренажных призм на участках II и III КЧЮВЛЗС в объеме 14,3 тыс. м3.
- завершены работы по мобилизации 6 судов дноуглубительного флота;
- выполнялись дноуглубительные работы на объекте № 1 в объеме почти 1,2 млн м3 изъятого грунта, с доведением отметок дна до -15,1 м;
- выполнялись дноуглубительные работы на объекте № 3 в объеме 233,5 тыс. м3 изъятого грунта, с доведением отметок дна до -15,2 м;
- выполнялись работы по бетонированию свай и противоледового пояса КЧЮВЛЗС в объеме 2,2 тыс. м3;
- выполнялись работы по бетонированию верхнего строения КЧЮВЛЗС в объеме 364 м3;
- выполнялись работы по отсыпке песка зоны ГТС на участках II и III КЧЮВЛЗС в объеме 19,4 тыс. м3;
- выполнялись работы по отсыпке щебня дренажных призм на участках II и III КЧЮВЛЗС в объеме 8,3 тыс. м3.

- выполнялись дноуглубительные работы на объекте № 1 в объеме почти 5,5 млн м3 изъятого грунта, с доведением отметок дна до -15,1 м;
- выполнялись дноуглубительные работы на объекте № 3 в объеме 1,6 млн м3 изъятого грунта, с доведением отметок дна до -15,2 м;

- выполнялись работы по бетонированию свай и противоледового пояса КЧЮВЛЗС в объеме почти 1,8 тыс. м3;
- выполнялись работы по бетонированию верхнего строения КЧЮВЛЗС в объеме 1,2 тыс. м3;
- выполнялись работы по отсыпке песка зоны ГТС на участках II и III КЧЮВЛЗС в объеме 34 тыс. м3;
- выполнялись работы по отсыпке песка искусственного земельного участка КЧЮВЛЗС в объеме 63 тыс. м3;
- выполнялись работы по отсыпке щебня дренажных призм на участках II и III КЧЮВЛЗС в объеме 30 тыс. м3.

- выполнялись дноуглубительные работы на объекте № 1 в объеме почти 1,4 млн м3 изъятого грунта, с доведением отметок дна до -15,1 м;

- выполнялись дноуглубительные работы на объекте № 3 в объеме 2,2 млн м3 изъятого грунта, с доведением отметок дна до -15,2 м;
- выполнены промерные работы на площади более 1,3 тыс. га;

- выполнялись работы по погружению шпунта на участке I КЧЮВЛЗС: трубошпунта в количестве 15 ед., шпунта PU32 в количестве 164 ед.;

- выполнялись работы по бетонированию свай и противоледового пояса КЧЮВЛЗС в объеме почти 1,8 тыс. м3;
- выполнялись работы по бетонированию верхнего строения КЧЮВЛЗС в объеме 1,2 тыс.м3;
- выполнялись работы по отсыпке песка зоны ГТС на участках II и III КЧЮВЛЗС в объеме 18 тыс. м3;

- выполнялись работы по отсыпке песка искусственного земельного участка КЧЮВЛЗС в объеме 123 тыс. м3;
- выполнялись работы по отсыпке щебня дренажных призм на участках II и III КЧЮВЛЗС в объеме 12,3 тыс. м3.

- выполнялись дноуглубительные работы на объекте № 1 в объеме почти 7,1 тыс. м3 изъятого грунта, с доведением отметок дна до -15,1 м;
- выполнялись дноуглубительные работы на объекте № 3 в объеме 1,3 млн м3 изъятого грунта, с доведением отметок дна до -15,2 м;
- завершены промерные работы на площади более 1,6 тыс. га;

- завершены работы по демобилизации 6 судов дноуглубительного флота;
- выполнялись работы по погружению шпунта на участке I КЧЮВЛЗС: трубошпунта в количестве 67 ед., шпунта AZ28 в количестве 54 ед., шпунта PU32 в количестве 210 ед.;
- выполнялись работы по бетонированию свай и противоледового пояса КЧЮВЛЗС в объеме 321 м3;
- выполнялись работы по бетонированию верхнего строения КЧЮВЛЗС в объеме 1,9 тыс.м3;
- выполнялись работы по отсыпке песка зоны ГТС на участках I, II и III КЧЮВЛЗС в объеме 11,2 тыс. м3;
- выполнялись работы по отсыпке песка искусственного земельного участка КЧЮВЛЗС в объеме 110,8 тыс. м3;

- выполнялись работы по отсыпке щебня дренажных призм на участках I, II и III КЧЮВЛЗС в объеме 20,7 тыс. м3.

- дноуглубительные работы на объектах №1 и №3 приостановлены по ледовым условиям.
- выполнялись работы по погружению шпунта на участке I КЧЮВЛЗС: шпунта AZ28 в количестве 110 ед.,
- завершены работы по погружению шпунта на всех участках КЧЮВЛЗС. Всего погружено: трубошпунта в количестве 877 ед., шпунта AZ28 в количестве 1753 ед., шпунта PU32 в количестве 3849 ед.;
- выполнялись работы по бетонированию свай и противоледового пояса КЧЮВЛЗС в объеме почти 1,4 тыс. м3;
- выполнялись работы по бетонированию верхнего строения КЧЮВЛЗС в объеме 2,1 тыс. м3;
- выполнялись работы по отсыпке песка зоны ГТС на участках I, II и III КЧЮВЛЗС в объеме 31,4 тыс. м3;
- выполнялись работы по отсыпке песка искусственного земельного участка КЧЮВЛЗС в объеме 72,5 тыс. м3;

- выполнялись работы по отсыпке щебня дренажных призм на участках I, II и III КЧЮВЛЗС в объеме 24,4 тыс. м3.


- выполнялись работы по бетонированию свай и противоледового пояса КЧЮВЛЗС в объеме 75 м3;
- завершены все работы по бетонированию свай и противоледового пояса КЧЮВЛЗС общим объемом 11,1 тыс. м3;
- выполнялись работы по бетонированию верхнего строения КЧЮВЛЗС в объеме 1,5 тыс.м3;
- выполнялись работы по отсыпке песка зоны ГТС на участке I КЧЮВЛЗС в объеме 7,5 тыс. м3;
- завершены работы по отсыпке песка зоны ГТС на участках I, II и III КЧЮВЛЗС в объеме 180,7 тыс. м3.
- выполнялись работы по отсыпке песка искусственного земельного участка КЧЮВЛЗС в объеме 42,3 тыс. м3;
- завершены работы по отсыпке песка искусственного земельного участка КЧЮВЛЗС суммарно в объеме 411,6 тыс. м3;
- выполнялись работы по отсыпке щебня дренажных призм на участках I, II и III КЧЮВЛЗС в объеме 12,1 тыс. м3;
- завершены работы по отсыпке щебня дренажных призм на участках I, II и III КЧЮВЛЗС суммарно в объеме 162,3 тыс. м3.

- работы по бетонированию верхнего строения КЧЮВЛЗС не выполнялись в соответствии с графиком производства строительно-монтажных работ;
- завершены работы по отсыпке песка на участке IV КЧЮВЛЗС в объеме 16 тыс. м3;

- завершены работы по отсыпке щебня на участке IV КЧЮВЛЗС в объеме 21 тыс. м3;

- выполнялись работы по укладке сборного железобетона на участке IV КЧЮВЛЗС в объеме 750 м3.

- выполнялись работы по бетонированию верхнего строения КЧЮВЛЗС в объеме 1,7 тыс. м3;

- завершены все работы по бетонированию верхнего строения КЧЮВЛЗС общим объемом 10 тыс. м3;
- выполнялись работы по укладке сборного железобетона на IV участке КЧЮВЛЗС в объеме 1,5 тыс. м3.

- выполнялись работы по укладке сборного железобетона на IV участке КЧЮВЛЗС в объеме 900 м3;
- завершены работы по укладке сборного железобетона на IV участке КЧЮВЛЗС общим объемом почти 3,2 тыс. м3;
- завершены все строительно-монтажные работы по КЧЮВЛЗС, объект готов к вводу в эксплуатацию;

- приемочной комиссией 30.03.2016 подписан акт приемки законченного строительством объекта по форме КС-11.

- приемочной комиссией 14.04.2016 подписан акт приемки законченного строительством объекта по форме КС-14;
- выполнялись работы по оформлению документов по вводу объекта в эксплуатацию;
- выполнялись работы по погружению трубошпунта на участке 3.2. корневой части северо-западного ледозащитного сооружения (далее - КЧСЗЛС) в количестве 12 шт.;

- выполнялись работы по отсыпке песчано-гравийной смеси на участке 3.2. КЧСЗЛЗС в объеме 2 тыс.м3;
- выполнялись работы по погружению трубошпунта на участке I глубоководной части юго-восточного ледозащитного сооружения (далее – ГЧЮВЛЗС) в количестве 52 шт.

- выполнялись работы по оформлению документов по вводу объекта в эксплуатацию;
- работы по погружению трубошпунта на участке 3.2. КЧСЗЛС приостановлены по природно-климатическим условиям;
- работы по отсыпке песчано-гравийной смеси на участке 3.2. КЧСЗЛЗС приостановлены по природно-климатическим условиям;
- выполнялись работы по погружению трубошпунта на участке I ГЧЮВЛЗС в количестве 21 шт.
- получено заключение от 30.06.2016 № 57/5864, выданное Северо-Уральским управлением Ростехнадзора, о соответствии построенной корневой части Юго-Восточного ледозащитного сооружения требованиям технических регламентов, иных нормативных правовых актов и проектной документации, в том числе требованиям энергетической эффективности и требованиям оснащенности объекта капитального строительства приборами учета используемых ресурсов;
- выполнялись работы по оформлению документов по вводу объекта в эксплуатацию;
- выполнялись работы по погружению трубошпунта на участке I ГЧЮВЛЗС в количестве 3 шт.

- выполнялись работы по оформлению документов по вводу объекта в эксплуатацию;
- выполнялись работы по погружению трубошпунта на участке I ГЧЮВЛЗС в количестве 62 шт.;
- выполнялись работы по отсыпке песчано-гравийной смеси на участке I ГЧЮВЛЗС в объеме 4,7 тыс. м3;

- завершены работы по мобилизации 13 судов дноуглубительного флота;

- выполнялись дноуглубительные работы на объекте № 2 (подходной канал) в объеме почти 0,6 млн м3 изъятого грунта, с доведением отметок дна до -15,1 м;

- выполнялись дноуглубительные работы на объекте № 3 (акватория морского порта) в объеме почти 1,2 млн м3 изъятого грунта, с доведением отметок дна до -15,2 м;

- выполнялись дноуглубительные работы на объекте № 1 (морской канал) в объеме почти 3,3 млн м3 изъятого грунта, с доведением отметок дна до -15,1 м;

- завершены работы по формированию площадки контрольно-корректирующей станции (далее - ККС) путем отсыпки песка в объеме 14,3 тыс. м3 и устройства покрытия из щебня в объеме 5,8 тыс. м3.


- выполнялись работы по оформлению документов по вводу объекта (КЧЮВЛЗС) в эксплуатацию;

- выполнялись работы по погружению трубошпунта на участке I ГЧЮВЛЗС в количестве 258 шт.;

- выполнялись работы по бетонированию свай на участке I ГЧЮВЛЗС в объеме 0,2 тыс. м3;

- выполнялись работы по отсыпке песчано-гравийной смеси на участке I ГЧЮВЛЗС в объеме 1,3 тыс. м3;

- выполнялись работы по погружению трубошпунта на участке 2.1 ГЧЮВЛЗС в количестве 16 шт.;

- выполнялись работы по погружению трубошпунта на участке 4 ГЧСЗЛЗС в количестве 198 шт.;

- завершены работы по монтажу ж/б фундаментов под мачты, дизельной электростанции и аппаратного модуля на площадке ККС;

- выполнялись дноуглубительные работы на объекте № 2 (подходной канал) в объеме почти 1,2 млн м3 изъятого грунта, с доведением отметок дна до -15,1 м;

- выполнялись дноуглубительные работы на объекте № 3 (акватория морского порта) в объеме почти 2,4 млн м3 изъятого грунта, с доведением отметок дна до -15,2 м;

- выполнялись дноуглубительные работы на объекте № 1 (морской канал) в объеме почти 3,8 млн м3 изъятого грунта, с доведением отметок дна до -15,1 м;

- завершены работы по устройству котлована в объеме 2,6 тыс. м3 грунта под строительство здания закрытой стоянки для служебных автомобилей и плавсредств.


- выполнялись работы по оформлению документов по вводу объекта (КЧЮВЛЗС) в эксплуатацию;

- выполнялись работы по погружению трубошпунта на участке I ГЧЮВЛЗС в количестве 4 шт. Все работы по погружению трубошпунта на участке I ГЧЮВЛЗС завершены. Всего погружено 400 ед.;

- выполнялись работы по бетонированию свай на участке I ГЧЮВЛЗС в объеме 1,9 тыс. м3.

- выполнялись работы по отсыпке песчано-гравийной смеси на участке I ГЧЮВЛЗС в объеме 6,2 тыс. м3;

- выполнялись работы по погружению трубошпунта на участке 2.1 ГЧЮВЛЗС в количестве 276 шт.;

- выполнялись работы по погружению трубошпунта на участке 2.2 ГЧЮВЛЗС в количестве 33 шт.;

- выполнялись работы по погружению трубошпунта на участке 4 ГЧСЗЛЗС в количестве 52 шт. Все работы по погружению трубошпунта на участке 4 ГЧСЗЛЗС завершены. Всего погружено 250 ед.;

- выполнялись работы по погружению трубошпунта на участке 5.1 ГЧСЗЛЗС в количестве 276 шт.;

- выполнялись работы по монтажу ограждения площадки ККС;

- завершены работы по монтажу аппаратного модуля и дизельной электростанции на площадке ККС;

- завершены кровельные и отделочные работы на складе СНО.

- выполнялись дноуглубительные работы на объекте № 2 (подходной канал) в объеме почти 0,7 млн м3 изъятого грунта, с доведением отметок дна до -15,1 м;

- выполнялись дноуглубительные работы на объекте № 3 (акватория морского порта) в объеме почти 1,5 млн м3 изъятого грунта, с доведением отметок дна до -15,2 м;

- выполнялись дноуглубительные работы на объекте № 1 (морской канал) в объеме почти 2,3 млн м3 изъятого грунта, с доведением отметок дна до -15,1 м;

- выполнялись промерные работы на площади более 1,3 тыс. га;

- завершены работы по устройству котлована под строительство технического здания для средств навигационного оборудования в объеме 2,6 тыс. м3 изъятого грунта;

- завершены работы по бурению 108 скважин для свай для строительства здания закрытой стоянки для служебных автомобилей и плавсредств;

- завершены работы по бурению скважин и погружению 3 свай для строительства переднего створного знака;

- завершены работы по формированию и отсыпке щебнем в объеме 82 м3 открытой площадки обслуживания СНО общей площадью 408 м2.

- выполнялись работы по оформлению документов по вводу объекта (КЧЮВЛЗС) в эксплуатацию;

- выполнялись работы по бетонированию свай на участке I ГЧЮВЛЗС в объеме 0,7 тыс. м3.

- выполнялись работы по отсыпке песчано-гравийной смеси на участке I ГЧЮВЛЗС в объеме 2,1 тыс. м3. Завершены все работы по отсыпке песчано-гравийной смеси на участке I ГЧЮВЛЗС общим объемом 14,2 тыс. м3;

- выполнялись работы по погружению трубошпунта на участке 2.1 ГЧЮВЛЗС в количестве 8 шт. Завершены все работы по погружению трубошпунта на участке 2.1 ГЧЮВЛЗС. Всего погружено 300 ед.;

- выполнялись работы по отсыпке песчано-гравийной смеси на участке 2.1 ГЧЮВЛЗС в объеме 5,5 тыс. м3.

- выполнялись работы по погружению трубошпунта на участке 2.2 ГЧЮВЛЗС в количестве 166 шт.;

- выполнялись работы по погружению трубошпунта на участке 3.2 КЧСЗЛЗС в количестве 73 шт.;

- выполнялись работы по отсыпке песчано-гравийной смеси на участке 4 ГЧСЗЛЗС в объеме 4,6 тыс. м3.

- выполнялись работы по погружению трубошпунта на участке 5.1 ГЧСЗЛЗС в количестве 23 шт. Завершены все работы по погружению трубошпунта на участке 5.1 ГЧСЗЛЗС. Всего погружено 299 ед.;

- выполнялись работы по погружению трубошпунта на участке 5.2 ГЧСЗЛЗС в количестве 58 шт.;

- завершены работы по монтажу мачт антенн на площадке ККС;

- завершены работы по подключению к электропитанию оборудования площадки ККС;

- выполнялись дноуглубительные работы на объекте № 2 (подходной канал) по выравниванию дна в объеме 5 тыс. м3 изъятого грунта с доведением отметок дня до -15,1 м;

- выполнялись дноуглубительные работы на объекте № 3 (акватория морского порта) по выравниванию дна в объеме 10 тыс. м3 изъятого грунта с доведением отметок дня до -15,2 м;

- выполнялись дноуглубительные работы на объекте № 1 (морской канал) в объеме почти 0,6 млн м3 изъятого грунта с доведением отметок дня до -15,1 м;

- завершены промерные работы на площади более 1,6 тыс. га. Всего промерные работы выполнены на площади 2,9 тыс. га ;

- завершены работы по демобилизации 13 судов дноуглубительного флота;

- завершены работы по бурению 76 скважин для свай под строительство технического здания для средств навигационного оборудования;

- завершены работы по бурению 192 скважин для свай для строительства здания СУДС, ГМССБ и администрации морского порта;

- завершены работы по установке свай в скважины для строительства здания закрытой стоянки для служебных автомобилей и плавсредств в количестве 108 шт.;

- завершены работы по монтажу ж/б блоков основания переднего створного знака;

- завершены работы по бурению скважин и установке 3 свай для строительства заднего створного знака.

- дноуглубительные работы на объектах № 1, № 2 и № 3 приостановлены по ледовым условиям.

- выполнялись работы по оформлению документов по вводу объекта (КЧЮВЛЗС) в эксплуатацию;

- выполнялись работы по бетонированию свай на участке I ГЧЮВЛЗС в объеме 0,6 тыс. м3;

- работы по погружению трубошпунта на участке 2.1 ГЧЮВЛЗС приостановлены по природно-климатическим условиям;

- выполнялись работы по бетонированию свай на участке 2.1 ГЧЮВЛЗС в объеме 1,2 тыс. м3;

- выполнялись работы по отсыпке песчано-гравийной смеси на участке 2.1 ГЧЮВЛЗС в объеме 7,0 тыс. м3. Завершены все работы по отсыпке песчано-гравийной смеси на участке 2.1 ГЧЮВЛЗС. Всего отсыпано 12,5 тыс. м3;

- работы по погружению трубошпунта на участке 2.2 ГЧЮВЛЗС приостановлены по природно-климатическим условиям;

- выполнялись работы по бетонированию свай на участке 2.2 ГЧЮВЛЗС в объеме 1,1 тыс. м3;

- выполнялись работы по отсыпке песчано-гравийной смеси на участке 2.2 ГЧЮВЛЗС в объеме 1,0 тыс. м3;

- работы по погружению трубошпунта на участке 3.2 КЧСЗЛЗС приостановлены по природно-климатическим условиям;

- выполнялись работы по отсыпке песчано-гравийной смеси на участке 4 ГЧСЗЛЗС в объеме 3,6 тыс. м3. Завершены все работы по отсыпке песчано-гравийной смеси на участке 4 ГЧСЗЛЗС. Всего отсыпано 8,2 тыс. м3;

- работы по погружению трубошпунта на участке 5.1 ГЧСЗЛЗС приостановлены по природно-климатическим условиям;

- работы по погружению трубошпунта на участке 5.2 ГЧСЗЛЗС приостановлены по природно-климатическим условиям;

- выполнялись пусконаладочные работы по объекту КСС, а также работы по формированию исполнительной документации;

- завершены работы по установке 192 свай в скважины под строительство здания СУДС, ГМССБ и администрации морского порта;

- завершены работы по установке 76 свай в скважины под строительство технического здания для средств навигационного оборудования;

- завершены работы по монтажу труб охлаждения фундамента для строительства здания закрытой стоянки для служебных автомобилей и плавсредств;

- завершены работы по отсыпке площадки переднего створного знака щебнем в объеме 302 м3;

- завершены работы по монтажу ж/б блоков основания под задний створный знак.


- в соответствии с разрешением Росморречфлота от 09.12.2016 № 89-RU89506000-НЖ-39/41-2016 корневая часть юго-восточного ледозащитного сооружения введена в эксплуатацию;

- работы по бетонированию свай на участке I ГЧЮВЛЗС приостановлены в соответствии с графиком производства строительно-монтажных работ;

- выполнялись работы по бетонированию свай на участке 2.1 ГЧЮВЛЗС в объеме 0,7 тыс. м3;

- выполнялись работы по погружению трубошпунта на участке 2.2 ГЧЮВЛЗС в количестве 5 шт.;

- выполнялись работы по бетонированию свай на участке 2.2 ГЧЮВЛЗС в объеме 0,7 тыс. м3;

- работы по отсыпке песчано-гравийной смеси на участке 2.2 ГЧЮВЛЗС приостановлены в соответствии с графиком производства строительно-монтажных работ;

- выполнялись работы по погружению трубошпунта на участке 3.1 КЧСЗЛЗС в количестве 14 шт.;

- завершены пусконаладочные работы по объекту КСС, а также работы по формированию исполнительной документации;

- выполнялись работы по оформлению документов на ввод в эксплуатацию ККС и склада СНО;

- завершены работы по монтажу труб охлаждения фундамента технического здания для средств навигационного оборудования;

- завершены работы по бетонированию свай здания СУДС, ГМССБ и администрации морского порта в объеме 200 м3 бетона;

- завершены работы по бетонированию свай здания закрытой стоянки для служебных автомобилей и плавсредств в объеме 100 м3 бетона;

- завершены работы по монтажу металлоконструкций переднего створного знака;

- завершены работы по отсыпке площадки заднего створного знака щебнем в объеме 376 м3.


- работы по бетонированию свай на участке I ГЧЮВЛЗС приостановлены в соответствии с графиком производства строительно-монтажных работ;

- завершены работы по бетонированию свай на участке 2.1 ГЧЮВЛЗС в объеме 67 м3. Всего выполнено работ по бетонированию свай на участке 2.1. ГЧЮВЛЗ в объеме 2,4 тыс. м3;

- выполнялись работы по бетонированию верхнего строения на участке 2.1 ГЧЮВЛЗС в объеме 2,9 тыс. м3;

- выполнялись работы по погружению трубошпунта на участке 2.2 ГЧЮВЛЗС в количестве 61 шт.;

- работы по бетонированию свай на участке 2.2 ГЧЮВЛЗС приостановлены в соответствии с графиком производства строительно-монтажных работ;

- работы по отсыпке песчано-гравийной смеси на участке 2.2 ГЧЮВЛЗС приостановлены в соответствии с графиком производства строительно-монтажных работ;

- выполнялись работы по погружению трубошпунта на участке 3.1 КЧСЗЛЗС в количестве 50 шт.;

- работы по оформлению документов на ввод в эксплуатацию ККС и склада СНО приостановлены;

- выполнялись работы по погружению трубошпунта на участке 3.2 КЧСЗЛЗС в количестве 100 шт.;

- выполнялись работы по погружению трубошпунта на участке 5.2 ГЧСЗЛЗС в количестве 4 шт.;

- завершены работы по погружению свай основания башни автоматизированного радиотехнического поста №1 (АРТП №1) в количестве 64 шт.;

- завершены работы по погружению свай вспомогательных сооружений (аппаратный контейнер и ДЭС (дизельная электростанция)) на объекте «Приёмный центр (ПРМЦ)» в количестве 34 шт.;

- завершены работы по обратной засыпке котлована здания закрытой стоянки для служебных автомобилей и плавсредств в объеме 1,1 тыс. м3 песка;

- завершены работы по бетонированию свай технического здания для средств навигационного оборудования в объеме 72 м3 бетона;

- завершены работы по монтажу оголовков свай и металлического ростверка здания СУДС, ГМССБ и администрации морского порта;

- завершены работы по монтажу ограждения площадки переднего створного знака.

- работы по бетонированию свай на участке I ГЧЮВЛЗС приостановлены в соответствии с графиком производства строительно-монтажных работ;

- выполнялись работы по бетонированию верхнего строения на участке I ГЧЮВЛЗС в объеме 2,1 тыс. м3;

- завершены работы по бетонированию верхнего строения на участке 2.1 ГЧЮВЛЗС в объеме 0,7 тыс. м3. Всего выполнено работ по бетонированию верхнего строения на участке 2.1 ГЧЮВЛЗС в объеме 4,2 тыс.м3 бетона;

- работы по погружению трубошпунта на участке 2.2 ГЧЮВЛЗС приостановлены в соответствии с графиком производства строительно-монтажных работ;

- работы по отсыпке песчано-гравийной смеси на участке 2.2 ГЧЮВЛЗС приостановлены в соответствии с графиком производства строительно-монтажных работ;

- выполнялись работы по погружению трубошпунта на участке 3.1 КЧСЗЛЗС в количестве 61 шт.;

- выполнялись работы по отсыпке песчано-гравийной смеси на участке 3.1 КЧСЗЛЗС в объеме 3,1 тыс. м3;

- выполнялись работы по бетонированию свай на участке 3.1 КЧСЗЛЗС в объеме 0,4 тыс. м3;

- выполнялись работы по погружению трубошпунта на участке 3.2 КЧСЗЛЗС в количестве 21 шт.;

- выполнялись работы по бетонированию свай на участке 4 ГЧСЗЛЗС в объеме 54 м3;

- выполнялись работы по бетонированию свай на участке 5.1 ГЧСЗЛЗС в объеме 72 м3;

- выполнялись работы по погружению трубошпунта на участке 5.2 ГЧСЗЛЗС в количестве 50 шт.;

- выполнялись работы по отсыпке песчано-гравийной смеси на участке 5.2 ГЧСЗЛЗС в объеме 1,85 тыс. м3;

- выполнялись работы по монтажу металлического ростверка башни «АРТП №1»;

- завершены работы по погружению свай под ветро-энергетические установки (ВЭУ) на объекте «АРТП № 2» в количестве 14 шт.;

- выполнялись работы по отсыпке площадки на объекте «АРТП № 3» в объеме 1,1 тыс. м3;

- выполнялись работы по отсыпке площадки песком на объекте «Передающий центр (ПРДЦ)» в объеме 0,2 тыс. м3;

- выполнялись работы по погружению свай на объекте «Передающий центр (ПРДЦ)» под антенны WM230 в количестве 19 шт.;

- выполнялись работы по монтажу металлического ростверка вспомогательных сооружений на объекте «ПРМЦ»;

- завершены работы по обратной засыпке котлована технического здания для средств навигационного оборудования в объеме 0,76 тыс. м3 песка;

- завершены работы по устройству теплоизоляционного слоя из полистирольных плит утеплителя толщиной 300 мм в здании закрытой стоянки для служебных автомобилей и плавсредств на площади 0,73 тыс. м2;

- выполнялись работы по монтажу металлоконструкций каркаса здания СУДС, ГМССБ и администрации морского порта;

- завершены работы по монтажу металлоконструкций заднего створного знака.

- завершены все строительно-монтажные работы по переднему и заднему створным знакам. Объекты готовы к вводу в эксплуатацию.

- завершены работы по бетонированию свай на участке I ГЧЮВЛЗС в объеме 63 м3. Всего выполнено работ по бетонированию свай на участке I ГЧЮВЛЗС в объеме 4,2 тыс.м3;

- выполнялись работы по бетонированию верхнего строения на участке I ГЧЮВЛЗС в объеме 2,8 тыс. м3;

- работы по отсыпке песчано-гравийной смеси на участке 2.2 ГЧЮВЛЗС приостановлены в соответствии с графиком производства строительно-монтажных работ;

- выполнялись работы по погружению трубошпунта на участке 3.1 КЧСЗЛЗС в количестве 168 шт.;

- выполнялись работы по отсыпке песчано-гравийной смеси на участке 3.1 КЧСЗЛЗС в объеме 3,2 тыс. м3;

- выполнялись работы по бетонированию свай на участке 3.1 КЧСЗЛЗС в объеме 0,25 тыс. м3;

- выполнялись работы по бетонированию верхнего строения на участке 3.1 КЧСЗЛЗС в объеме 1,7 тыс. м3;

- выполнялись работы по погружению трубошпунта на участке 3.2 КЧСЗЛЗС в количестве 77 шт.;

- выполнялись работы по отсыпке песчано-гравийной смеси на участке 3.2 КЧСЗЛЗС в объеме 3,1 тыс. м3;

- выполнялись работы по бетонированию свай на участке 3.2 КЧСЗЛЗС в объеме 1,1 тыс. м3;

- выполнялись работы по бетонированию свай на участке 4 ГЧСЗЛЗС в объеме 0,9 тыс. м3;

- выполнялись работы по бетонированию свай на участке 5.1 ГЧСЗЛЗС в объеме 0,4 тыс. м3;

- выполнялись работы по отсыпке песчано-гравийной смеси на участке 5.1 ГЧСЗЛЗС в объеме 1,5 тыс. м3;

- выполнялись работы по погружению трубошпунта на участке 5.2 ГЧСЗЛЗС в количестве 102 шт.;

- выполнялись работы по отсыпке песчано-гравийной смеси на участке 5.2 ГЧСЗЛЗС в объеме 5,8 тыс. м3;

- завершены работы по монтажу металлического ростверка башни «АРТП № 1»;

- завершены работы по погружению свай основания башни «АРТП № 2» в количестве 66 шт.;

- завершены работы по погружению свай вспомогательных сооружений на объекте «АРТП № 2» в количестве 54 шт.;

- работы по отсыпке площадки песком на объекте «АРТП № 3» приостановлены в соответствии с графиком производства строительно-монтажных работ;

- работы по отсыпке площадки песком на объекте ПРДЦ приостановлены в соответствии с графиком производства строительно-монтажных работ;

- завершены работы по погружению свай на объекте ПРДЦ под антенны WM230 в количестве 19 шт. Всего погружено 66 свай;

- работы по монтажу металлического ростверка вспомогательных сооружений на объекте «ПРМЦ» приостановлены в соответствии с графиком производства строительно-монтажных работ;

- завершены работы по погружению свай на объекте ПРДЦ под антенны Навтекс CV050 в количестве 26 шт;

- завершены работы по устройству теплоизоляционного слоя из полистирольных плит утепления толщиной 300 мм в техническом здании для средств навигационного оборудования на площади 0,62 тыс. м2;

- завершены работы по монтажу металлоконструкций каркаса здания СУДС, ГМССБ и администрации морского порта;

- завершены работы по монтажу оголовков свай и металлического ростверка здания закрытой стоянки для служебных автомобилей и плавсредств;

- завершены работы по монтажу ограждения площадки заднего створного знака.

- завершены работы по бетонированию верхнего строения на участке I ГЧЮВЛЗС в объеме 0,5 тыс. м3. Всего выполнено работ по бетонированию верхнего строения на участке I ГЧЮВЛЗС в объеме 5,4 тыс. м3;

- работы по отсыпке песчано-гравийной смеси на участке 2.2 ГЧЮВЛЗС приостановлены в соответствии с графиком производства строительно-монтажных работ;

- выполнялись работы по погружению трубошпунта на участке 3.1 КЧСЗЛЗС в количестве 120 шт.;

- выполнялись работы по отсыпке песчано-гравийной смеси на участке 3.1 КЧСЗЛЗС в объеме 3,9 тыс. м3;

- выполнялись работы по бетонированию свай на участке 3.1 КЧСЗЛЗС в объеме 1,3 тыс. м3;

- выполнялись работы по бетонированию верхнего строения на участке 3.1 КЧСЗЛЗС в объеме 3,4 тыс. м3;

- завершены работы по погружению трубошпунта на участке 3.2 КЧСЗЛЗС в количестве 78 шт. Всего на участке 3.2 КЧСЗЛЗС было погружено 280 шт. трубошпунта;

- выполнялись работы по отсыпке песчано-гравийной смеси на участке 3.2 КЧСЗЛЗС в объеме 2 тыс. м3;

- выполнялись работы по бетонированию свай на участке 3.2 КЧСЗЛЗС в объеме 0,4 тыс. м3;

- завершены работы по бетонированию свай на участке 4 ГЧСЗЛЗС в объеме 0,7 тыс. м3. Всего выполнено работ по бетонированию свай на участке 4 ГЧСЗЛЗС в объеме 1,6 тыс. м3;

- выполнялись работы по бетонированию верхнего строения на участке 4 ГЧСЗЛЗС в объеме 1,7 тыс. м3;

- выполнялись работы по бетонированию свай на участке 5.1 ГЧСЗЛЗС в объеме 1,5 тыс. м3;

- завершены работы по отсыпке песчано-гравийной смеси на участке 5.1 ГЧСЗЛЗС в объеме 0,2 тыс. м3. Всего выполнено работ по отсыпке песчано-гравийной смеси на участке 5.1 ГЧСЗЛЗС в объеме 11 тыс. м3;

- выполнялись работы по бетонированию верхнего строения на участке 5.1 ГЧСЗЛЗС в объеме 2,8 тыс. м3;

- выполнялись работы по погружению трубошпунта на участке 5.2 ГЧСЗЛЗС в количестве 17 шт.;

- выполнялись работы по отсыпке песчано-гравийной смеси на участке 5.2 ГЧСЗЛЗС в объеме 3,5 тыс. м3;

- выполнялись работы по бетонированию свай на участке 5.2 ГЧСЗЛЗС в объеме 0,6 тыс. м3;

- выполнялись работы по монтажу металлического ростверка башни «АРТП № 1»;

- выполнялись работы по отсыпке площадки песком на объекте «АРТП № 3» в объеме 6,1 тыс. м3;

- выполнялись работы по погружению свай основания башни на объекте «АРТП № 3» в количестве 8 шт.

- выполнялись работы по отсыпке площадки песком на объекте ПРДЦ в объеме 7,2 тыс. м3;

- завершены работы по монтажу оголовков свай и металлического ростверка технического здания для средств навигационного оборудования;

- выполнялись работы по монтажу металлоконструкций каркаса здания закрытой стоянки для служебных автомобилей и плавсредств;

- выполнялись работы по бетонированию межэтажных плит перекрытия здания СУДС, ГМССБ и администрации морского порта в объеме 45 м3 бетона.

- выполнялись работы по погружению трубошпунта на участке 2.2 ГЧЮВЛЗС в количестве 1 шт.;

- выполнялись работы по отсыпке песчано-гравийной смеси на участке 2.2 ГЧЮВЛЗС в объеме 6,2 тыс. м3;

- завершены работы по погружению трубошпунта на участке 3.1 КЧСЗЛЗС в количестве 96 шт. Всего на участке 3.1 КЧСЗЛЗС погружено 308 шт. трубошпунта;

- завершены работы по отсыпке песчано-гравийной смеси на участке 3.1 КЧСЗЛЗС в объеме 8,9 тыс. м3. Всего выполнено работ по отсыпке песчано-гравийной смеси на участке 3.1 КЧСЗЛЗС в объеме 19 тыс. м3;

- завершены работы по бетонированию свай на участке 3.1 КЧСЗЛЗС в объеме 40 м3. Всего выполнено работ по бетонированию свай на участке 3.1 КЧСЗЛЗС в объеме 3 тыс. м3;

- выполнялись работы по бетонированию верхнего строения на участке 3.1 КЧСЗЛЗС в объеме 3 тыс. м3;

- завершены работы по отсыпке песчано-гравийной смеси на участке 3.2 КЧСЗЛЗС в объеме 6,6 тыс. м3. Всего выполнено работ по отсыпке песчано-гравийной смеси на участке 3.2 КЧСЗЛЗС в объеме 13,2 тыс. м3;

- завершены работы по бетонированию свай на участке 3.2 КЧСЗЛЗС в объеме 0,8 тыс. м3. Всего выполнено работ по бетонированию свай на участке 3.2 КЧСЗЛЗС в объеме 2,4 тыс. м3;

- выполнялись работы по бетонированию верхнего строения на участке 3.2 КЧСЗЛЗС в объеме 2,9 тыс. м3;

- завершены работы по бетонированию верхнего строения на участке 4 ГЧСЗЛЗС в объеме 2,7 тыс. м3. Всего выполнено работ по бетонированию верхнего строения на участке 4 ГЧСЗЛЗС в объеме 3,4 тыс. м3;

- завершены работы по бетонированию свай на участке 5.1 ГЧСЗЛЗС в объеме 0,3 тыс. м3. Всего выполнено работы по бетонированию свай на участке 5.1 ГЧСЗЛЗС в объеме 2,3 тыс. м3;

- выполнялись работы по бетонированию верхнего строения на участке 5.1 ГЧСЗЛЗС в объеме 0,7 тыс. м3;

- работы по погружению трубошпунта на участке 5.2 ГЧСЗЛЗС приостановлены в соответствии с графиком производства строительно-монтажных работ;

- выполнялись работы по отсыпке песчано-гравийной смеси на участке 5.2 ГЧСЗЛЗС в объеме 0,2 тыс. м3;

- выполнялись работы по бетонированию свай на участке 5.2 ГЧСЗЛЗС в объеме 1,4 тыс. м3;

- выполнялись работы по бетонированию верхнего строения на участке 5.2 ГЧСЗЛЗС в объеме 1,9 тыс. м3;

- завершены работы по монтажу металлического ростверка башни «АРТП № 1»;

- завершены работы по погружению свай ДЭС на объекте «АРТП № 1» в количестве 13 шт.;

- завершены работы по отсыпке площадки песком на объекте «АРТП № 3» в объеме 6,1 тыс. м3; Всего выполнено работ по отсыпке площадки песком на объекте «АРТП № 3» в объеме 10,7 тыс. м3;

- завершены работы по монтажу металлического ростверка башни «АРТП № 2»;

- выполнялись работы по погружению свай основания башни «АРТП № 3» в количестве 42 шт.;

- выполнялись работы по отсыпке площадки песком на объекте ПРДЦ в объеме 1,4 тыс. м3;

- завершены работы по монтажу металлического ростверка на объекте ПРДЦ под антенны Навтекс CV050 в количестве 2 шт.;

- выполнялись работы по погружению свай вспомогательных сооружений на объекте ПРДЦ в количестве 11 шт.;

- завершены работы по погружению свай кабельной эстакады на объекте ПРДЦ в количестве 50 шт;

- завершены работы по монтажу металлоконструкций каркаса здания закрытой стоянки для служебных автомобилей и плавсредств;

- выполнялись работы по бетонированию межэтажных плит перекрытия здания СУДС, ГМССБ и администрации морского порта в объеме 41 м3 бетона.

- выполнялись работы по монтажу металлоконструкций каркаса технического здания для средств навигационного оборудования.

- работы по погружению трубошпунта на участке 2.2 ГЧЮВЛЗС приостановлены в соответствии с графиком производства строительно-монтажных работ;

- выполнялись работы по отсыпке песчано-гравийной смеси на участке 2.2 ГЧЮВЛЗС в объеме 0,3 тыс. м3;

- выполнялись работы по бетонированию верхнего строения на участке 2.2 ГЧЮВЛЗС в объеме 0,7 тыс. м3;

- завершены работы по бетонированию верхнего строения на участке 3.1 КЧСЗЛЗС в объеме 0,7 тыс. м3. Всего выполнено работ по бетонированию верхнего строения на участке 3.1 КЧСЗЛЗС в объеме 5,4 тыс. м3;

- завершены работы по бетонированию верхнего строения на участке 3.2 КЧСЗЛЗС в объеме 3,4 тыс. м3. Всего выполнено работ по бетонированию верхнего строения на участке 3.2 КЧСЗЛЗС в объеме 6,9 тыс. м3;

- завершены работы по бетонированию верхнего строения на участке 5.1 ГЧСЗЛЗС в объеме 0,7 тыс. м3. Всего выполнено работ по бетонированию верхнего строения на участке 5.1 ГЧСЗЛЗС в объеме 4,2 тыс. м3;

- работы по отсыпке песчано-гравийной смеси на участке 5.2 ГЧСЗЛЗС приостановлены в соответствии с графиком производства строительно-монтажных работ;

- работы по бетонированию свай на участке 5.2 ГЧСЗЛЗС приостановлены в соответствии с графиком производства строительно-монтажных работ;

- выполнялись работы по бетонированию верхнего строения на участке 5.2 ГЧСЗЛЗС в объеме 1,4 тыс. м3;

- выполнялись работы по монтажу секций башни «АРТП № 1»;

- завершены работы по погружению свай основания башни «АРТП № 3» в количестве 9 шт. Всего погружено 64 сваи;

- выполнялись работы по отсыпке площадки песком на объекте ПРДЦ в объеме 4,2 тыс. м3;

- завершены работы по монтажу металлического ростверка на объекте ПРДЦ под антенны WM230 в количестве 4 шт.;

- завершены работы по погружению свай вспомогательных сооружений на объекте ПРДЦ в количестве 43 шт. Всего погружено 54 сваи;

- выполнялись работы по отсыпке площадки на объекте ПРМЦ в объеме 6,8 тыс. м3;

- завершены работы по погружению свай вспомогательных сооружений (ДЭС) на объекте ПРМЦ в количестве 11 шт;

- выполнялись работы по бетонированию межэтажных плит перекрытия здания СУДС, ГМССБ и администрации морского порта в объеме 41 м3 бетона;

- выполнялись работы по бетонированию полов здания закрытой стоянки для служебных автомобилей и плавсредств в объеме 83 м3 бетона;

- завершены работы по монтажу металлоконструкций каркаса технического здания для средств навигационного оборудования.

- выполнялись работы по погружению трубошпунта на участке 2.2 ГЧЮВЛЗС в количестве 69 шт.;

- работы по отсыпке песчано-гравийной смеси на участке 2.2 ГЧЮВЛЗС приостановлены в соответствии с графиком производства строительно-монтажных работ;

- выполнялись работы по бетонированию верхнего строения на участке 2.2 ГЧЮВЛЗС в объеме 0,7 тыс. м3;

- выполнялись работы по погружению трубошпунта на участке 5.2 ГЧСЗЛЗС в количестве 28 шт.;

- работы по бетонированию верхнего строения на участке 5.2 ГЧСЗЛЗС приостановлены в соответствии с графиком производства строительно-монтажных работ;

- работы по монтажу секций башни «АРТП № 1» приостановлены в соответствии с графиком производства строительно-монтажных работ;

- выполнялись работы по монтажу секции башни «АРТП № 2»;

- завершены работы по отсыпке площадки песком на объекте ПРДЦ в объеме 5,3 тыс. м3. Всего выполнено работ по отсыпке площадки песком на объекте ПРДЦ в объеме 100,7 тыс. м3;

- завершены работы по отсыпке площадки на объекте ПРМЦ в объеме 1 тыс. м3. Всего выполнено работ по отсыпке площадки на объекте ПРМЦ в объеме 9,5 тыс. м3;

- выполнялись дноуглубительные работы на объекте № 1 (морской канал) в объеме почти 10,2 млн. м3 изъятого грунта, с доведением отметок дна до -15,1 м;

- завершены работы по бетонированию межэтажных плит перекрытия и надстроек здания СУДС, ГМССБ и администрации морского порта. Всего было выполнено работ по бетонированию в объеме 176 м3 бетона;

- завершены работы по бетонированию полов здания закрытой стоянки для служебных автомобилей и плавсредств. Общий объем работ по бетонированию полов составил 72 м3 бетона;

- завершены работы по монтажу мостового крана технического здания для средств навигационного оборудования;

- выполнялись работы по бетонированию монолитной плиты пола технического здания для средств навигационного оборудования в объеме 70 м3 бетона.

- выполнялись работы по погружению трубошпунта на участке 2.2 ГЧЮВЛЗС в количестве 56 шт.;

- завершены работы по отсыпке песчано-гравийной смеси на участке 2.2 ГЧЮВЛЗС в объеме 4,9 тыс. м3. Всего выполнено работ по отсыпке песчано-гравийной смеси на участке 2.2 ГЧЮВЛЗС в объеме 17,2 тыс. м3;

- работы по бетонированию верхнего строения на участке 2.2 ГЧЮВЛЗС приостановлены в соответствии с графиком производства строительно-монтажных работ;

- завершены работы по погружению трубошпунта на участке 5.2 ГЧСЗЛЗС в количестве 2 шт. Всего погружено трубошпунта на участке 5.2 ГЧСЗЛЗС в количестве 267 шт;

- завершены работы по отсыпке песчано-гравийной смеси на участке 5.2 ГЧСЗЛЗС в объеме 8,9 тыс. м3. Всего выполнено работ по отсыпке песчано-гравийной смеси на участке 5.2 ГЧСЗЛЗС в объеме 12,5 тыс. м3;

- завершены работы по бетонированию свай на участке 5.2 ГЧСЗЛЗС в объеме 0,5 тыс. м3. Всего выполнено работ по бетонированию свай на участке 5.2 ГЧСЗЛЗС в объеме 2,5 тыс. м3;

- выполнялись работы по монтажу секций башни «АРТП № 1»;

- выполнялись работы по монтажу секций башни «АРТП № 2»;

- выполнялись дноуглубительные работы на объекте № 1 (морской канал) в объеме почти 2,4 млн. м3 изъятого грунта, с доведением отметок дна до -15,1 м;

- завершены работы по погружению свай под ВЭУ на объекте «АРТП № 2» в количестве 15 шт.;

- выполнялись работы по монтажу ограждающих конструкций здания СУДС, ГМССБ и администрации морского порта;

- завершены работы по бетонированию межэтажных плит перекрытия здания закрытой стоянки для служебных автомобилей и плавсредств в объеме 50,7 м3 бетона.

- завершены работы по бетонированию межэтажных плит перекрытия технического здания для средств навигационного оборудования в объеме 35 м3 бетона.

- выполнялись работы по погружению трубошпунта на участке 2.2 ГЧЮВЛЗС в количестве 128 шт.;

- выполнялись работы по бетонированию свай на участке 2.2 ГЧЮВЛЗС в объеме 0,9 тыс. м3;

- завершены работы по бетонированию верхнего строения на участке 5.2 ГЧСЗЛЗС в объеме 0,4 тыс. м3. Всего выполнено работ по бетонированию верхнего строения на участке 5.2 ГЧСЗЛЗС в объеме 3,5 тыс. м3;

- завершены работы по монтажу секций башни «АРТП № 1»;

- выполнялись работы по монтажу секций башни «АРТП № 2»;

- выполнялись работы по монтажу секций башни «АРТП № 3»;

- завершены дноуглубительные работы на объекте № 1 (морской канал) в объеме 0,2 млн м3 изъятого грунта, с доведением отметок дна до -15,1 м. Всего выполнено дноуглубительных работ на объекте № 1 (морской канал) в объеме 12,8 млн м3 изъятого грунта;

- завершены работы по монтажу ограждающих конструкций здания СУДС, ГМССБ и администрации морского порта;

- завершены работы по устройству кровли здания СУДС, ГМССБ и администрации морского порта;

- завершены работы по монтажу ограждающих конструкций здания закрытой стоянки для служебных автомобилей и плавсредств;

- завершены работы по устройству кровли здания закрытой стоянки для служебных автомобилей и плавсредств;

- завершены работы по монтажу ограждающих конструкций технического здания для средств навигационного оборудования;

- завершены работы по устройству кровли технического здания для средств навигационного оборудования.

- завершены работы по погружению трубошпунта на участке 2.2 ГЧЮВЛЗС в количестве 32 шт. Всего погружено 542 шт. трубошпунта;

- выполнялись работы по бетонированию свай на участке 2.2 ГЧЮВЛЗС в объеме 0,6 тыс. м3;

- выполнялись работы по бетонированию верхнего строения на участке 2.2 ГЧЮВЛЗС в объеме 1,4 тыс. м3;

- завершены работы по внутренней отделке аппаратного отсека башни «АРТП №1»;

- завершены работы по монтажу секций башни «АРТП № 2»;

- выполнялись работы по монтажу секций башни «АРТП № 3»;

- завершены работы по монтажу антенн WM230 на объекте ПРДЦ в количестве 4 шт.;

- завершены работы по монтажу антенн WM230 на объекте ПРМЦ в количестве 2 шт.;

- завершены работы по монтажу дверных и оконных блоков здания СУДС, ГМССБ и администрации морского порта;

- завершены работы по монтажу дверных и оконных блоков здания закрытой стоянки для служебных автомобилей и плавсредств;

- завершены работы по монтажу дверных и оконных блоков технического здания для средств навигационного оборудования.

- выполнялись работы по бетонированию свай на участке 2.2 ГЧЮВЛЗС в объеме 0,3 тыс. м3;

- выполнялись работы по бетонированию верхнего строения на участке 2.2 ГЧЮВЛЗС в объеме 0,7 тыс. м3;

- завершены работы по монтажу секций башни «АРТП № 3»;

- выполнялись работы по монтажу внутренних перегородок здания СУДС, ГМССБ и администрации морского порта;

- завершены работы по монтажу внутренних перегородок здания закрытой стоянки для служебных автомобилей и плавсредств;

- завершены работы по монтажу внутренних перегородок технического здания для средств навигационного оборудования.

- завершены работы по бетонированию свай на участке 2.2 ГЧЮВЛЗС в объеме 0,8 тыс. м3. Всего выполнено работ по бетонированию свай на участке 2.2 ГЧЮВЛЗС в объеме 1,7 тыс. м3;

- завершены работы по бетонированию верхнего строения на участке 2.2 ГЧЮВЛЗС в объеме 1,7 тыс. м3. Всего выполнено работ по бетонированию верхнего строения на участке 2.2 ГЧЮВЛЗС в объеме 7,2 тыс. м3;

- выполнялись работы по монтажу внутренних перегородок здания СУДС, ГМССБ и администрации морского порта;

- выполнялись работы по монтажу систем отопления и водоснабжения здания СУДС, ГМССБ и администрации морского порта;

- завершены работы по монтажу теплового узла здания СУДС, ГМССБ и администрации морского порта;

- завершены работы по монтажу систем отопления и водоснабжения здания закрытой стоянки для служебных автомобилей и плавсредств;

- завершены работы по монтажу теплового узла здания закрытой стоянки для служебных автомобилей и плавсредств;

- завершены работы по монтажу систем отопления и водоснабжения технического здания для средств навигационного оборудования;

- завершены работы по монтажу теплового узла здания технического здания для средств навигационного оборудования.

- выполнялись работы по монтажу технологического оборудования на объекте «АРТП № 1»;

- выполнялись работы по монтажу технологического оборудования на объекте «АРТП № 2»;

- выполнялись работы по монтажу технологического оборудования на объекте «АРТП № 3»;

- выполнялись работы по монтажу технологического оборудования на объекте ПРДЦ;

- выполнялись работы по монтажу технологического оборудования на объекте ПРМЦ;

- завершены работы по монтажу систем отопления и водоснабжения здания СУДС, ГМССБ и администрации морского порта;

- выполнялись работы по внутренней отделке помещений здания СУДС, ГМССБ и администрации морского порта;

- выполнялись работы по прокладке внутренней электропроводки здания СУДС, ГМССБ и администрации морского порта;

- выполнялись работы по внутренней отделке помещений здания закрытой стоянки для служебных автомобилей и плавсредств;

- выполнялись работы по прокладке внутренней электропроводки здания закрытой стоянки для служебных автомобилей и плавсредств;

- выполнялись работы по внутренней отделке помещений технического здания для средств навигационного оборудования;

- выполнялись работы по прокладке внутренней электропроводки технического здания для средств навигационного оборудования.

- завершены работы по монтажу технологического оборудования на объекте «АРТП № 1»;

- завершены работы по монтажу технологического оборудования на объекте «АРТП № 2»;

- завершены работы по монтажу технологического оборудования на объекте «АРТП № 3»;

- завершены работы по монтажу технологического оборудования на объекте ПРДЦ;

- завершены работы по монтажу технологического оборудования на объекте ПРМЦ;

- выполнялись пусконаладочные работы на объекте «АРТП № 1»;

- выполнялись пусконаладочные работы на объекте «АРТП № 2»;

- выполнялись пусконаладочные работы на объекте «АРТП № 3»;

- выполнялись пусконаладочные работы на объекте ПРДЦ;

- выполнялись пусконаладочные работы на объекте ПРМЦ;

- выполнялись работы по формированию исполнительной документации;

- выполнялись работы по внутренней отделке помещений здания СУДС, ГМССБ и администрации морского порта;

- завершены работы по прокладке внутренней электропроводки здания СУДС, ГМССБ и администрации морского порта;

- завершены работы по внутренней отделке помещений здания закрытой стоянки для служебных автомобилей и плавсредств;

- завершены работы по прокладке внутренней электропроводки здания закрытой стоянки для служебных автомобилей и плавсредств;

- завершены работы по внутренней отделке помещений технического здания для средств навигационного оборудования;

- завершены работы по прокладке внутренней электропроводки технического здания для средств навигационного оборудования.

- завершены пусконаладочные работы на объекте «АРТП № 1»;

- завершены пусконаладочные работы на объекте «АРТП № 2»;

- завершены пусконаладочные работы на объекте «АРТП № 3»;

- завершены пусконаладочные работы на объекте ПРДЦ;

- завершены пусконаладочные работы на объекте ПРМЦ;

- выполнялись работы по формированию исполнительной документации;

- выполнялись работы по внутренней отделке помещений здания СУДС, ГМССБ и администрации морского порта;

- выполнялись работы по монтажу системы вентиляции и кондиционирования здания СУДС, ГМССБ и администрации морского порта;

- завершены работы по монтажу системы вентиляции здания закрытой стоянки для служебных автомобилей и плавсредств;

- завершены работы по монтажу системы вентиляции технического здания для средств навигационного оборудования.

- завершены все строительно-монтажные работы по объектам «АРТП № 1»; «АРТП № 2»; «АРТП № 3», ПРДЦ и ПРМЦ;

- выполнялись работы по формированию исполнительной документации;

- выполнялись работы по подготовке объектов ГЧЮВЛЗС, СЗЛЗС, «АРТП № 1», «АРТП № 2», «АРТП № 3», ПРДЦ и ПРМЦ к сдаче приемочной комиссии;

- завершены работы по внутренней отделке помещений здания СУДС, ГМССБ и администрации морского порта;

- завершены работы по монтажу системы вентиляции и кондиционирования здания СУДС, ГМССБ и администрации морского порта;

- выполнялись работы по прокладке кабельной продукции слаботочных систем здания закрытой стоянки для служебных автомобилей и плавсредств;

- выполнялись работы по прокладке кабельной продукции слаботочных систем технического здания для средств навигационного оборудования.

- завершены работы по формированию исполнительной документации;

- выполнялись работы по подготовке объектов ГЧЮВЛЗС, СЗЛЗС, «АРТП № 1», «АРТП № 2», «АРТП № 3», ПРДЦ и ПРМЦ к сдаче приемочной комиссии;

- приемочной комиссией 31.05.2018 подписан акт приемки законченных строительством объектов ГЧЮВЛЗС, СЗЛЗС, «АРТП № 1», «АРТП № 2», «АРТП № 3», ПРДЦ и ПРМЦ по форме КС-11;

- выполнялись работы по прокладке кабельной продукции слаботочных систем здания СУДС, ГМССБ и администрации морского порта;

- завершены работы по прокладке кабельной продукции слаботочных систем здания закрытой стоянки для служебных автомобилей и плавсредств;

- завершены работы по монтажу пожарно-охранной сигнализации здания закрытой стоянки для служебных автомобилей и плавсредств;

- завершены работы по прокладке кабельной продукции слаботочных систем технического здания для средств навигационного оборудования;

- завершены работы по монтажу пожарно-охранной сигнализации технического здания для средств навигационного оборудования.

- выполнялись работы по подготовке объектов ГЧЮВЛЗС, СЗЛЗС, «АРТП №1», «АРТП №2», «АРТП №3», ПРДЦ и ПРМЦ к сдаче приемочной комиссии;

- завершены работы по прокладке кабельной продукции слаботочных систем здания СУДС, ГМССБ и администрации морского порта;

- завершены работы по монтажу пожарно-охранной сигнализации здания СУДС, ГМССБ и администрации морского порта;

- завершены работы по монтажу системы видеонаблюдения здания закрытой стоянки для служебных автомобилей и плавсредств;

- завершены работы по монтажу системы видеонаблюдения технического здания для средств навигационного оборудования.

- все строительно-монтажные работы по государственному контракту на строительство объектов ГЧЮВЛЗС, СЗЛЗС, «АРТП № 1», «АРТП № 2», «АРТП № 3», ПРДЦ и ПРМЦ завершены в полном объеме;

- приемочной комиссией 31.07.2018 подписан акт приемки законченных строительством объектов ГЧЮВЛЗС, СЗЛЗС, «АРТП № 1», «АРТП № 2», «АРТП № 3», ПРДЦ и ПРМЦ по форме КС-14;

- выполнялись работы по оформлению документов по вводу объектов ГЧЮВЛЗС, СЗЛЗС, «АРТП № 1», «АРТП № 2», «АРТП № 3», ПРДЦ и ПРМЦ в эксплуатацию;

- завершены работы по монтажу блок-контейнерной автоматической дизельной электростанции здания СУДС, ГМССБ и администрации морского порта;

- завершены работы по монтажу системы видеонаблюдения здания СУДС, ГМССБ и администрации морского порта;

- завершены работы по монтажу оборудования систем часофикации, звукового оповещения и радиофикации здания закрытой стоянки для служебных автомобилей и плавсредств;

- завершены работы по монтажу оборудования систем часофикации, звукового оповещения и радиофикации технического здания для средств навигационного оборудования.

- выполнялись работы по оформлению документов по вводу объектов ГЧЮВЛЗС, СЗЛЗС, «АРТП № 1», «АРТП № 2», «АРТП № 3», ПРДЦ и ПРМЦ в эксплуатацию;

- завершены работы по монтажу оборудования систем часофикации, звукового оповещения и радиофикации здания СУДС, ГМССБ и администрации морского порта;

- выполнялись пусконаладочные работы в здании СУДС, ГМССБ и администрации морского порта;

- выполнялись пусконаладочные работы в здании закрытой стоянки для служебных автомобилей и плавсредств;

- выполнялись пусконаладочные работы в техническом здании для средств навигационного оборудования.

- получено заключение от 24.09.2018 № 57/8230, выданное Северо-Уральским управлением Ростехнадзора, о соответствии построенных объектов Юго-Восточного ледозащитного сооружения (глубоководная часть) и Северо-Западного ледозащитного сооружения требованиям технических регламентов, иных нормативных правовых актов и проектной документации, в том числе требованиям энергетической эффективности и требованиям оснащенности объектов капитального строительства приборами учета используемых ресурсов;

- получено заключение от 24.09.2017 № 57/8230, выданное Северо-Уральским управлением Ростехнадзора, о соответствии построенных объектов ГЧЮВЛЗС, СЗЛЗС, «АРТП № 1», «АРТП № 2», «АРТП № 3», ПРДЦ и ПРМЦ требованиям технических регламентов, иных нормативных правовых актов и проектной документации, в том числе требованиям энергетической эффективности и требованиям оснащенности объектов капитального строительства приборами учета используемых ресурсов;

- выполнялись работы по оформлению документов по вводу объектов ГЧЮВЛЗС, СЗЛЗС, «АРТП № 1», «АРТП № 2», «АРТП № 3», ПРДЦ и ПРМЦ в эксплуатацию;

- выполнялись пусконаладочные работы в здании СУДС, ГМССБ и администрации морского порта;

- выполнялись пусконаладочные работы в здании закрытой стоянки для служебных автомобилей и плавсредств;

- выполнялись пусконаладочные работы технического здания для средств навигационного оборудования.

- выполнялись работы по оформлению документов по вводу объектов ГЧЮВЛЗС, СЗЛЗС, «АРТП № 1», «АРТП № 2», «АРТП № 3», ПРДЦ и ПРМЦ в эксплуатацию;

- выполнялись подготовительные работы по оформлению документов на подключение построенных объектов «АРТП № 1», «АРТП № 2», «АРТП № 3», ПРДЦ и ПРМЦ к внешним сетям энергоснабжения;

- завершены пусконаладочные работы в здании СУДС, ГМССБ и администрации морского порта;

- завершены пусконаладочные работы в здании закрытой стоянки для служебных автомобилей и плавсредств;

- завершены пусконаладочные работы технического здания для средств навигационного оборудования;

- завершены все строительно-монтажные работы в здании СУДС, ГМССБ и администрации морского порта;

- завершены все строительно-монтажные работы в здании закрытой стоянки для служебных автомобилей и плавсредств;

- завершены все строительно-монтажные работы технического здания для средств навигационного оборудования;

- выполнялись работы по формированию исполнительной документации по объектам: здание СУДС, ГМССБ и администрации морского порта, здание закрытой стоянки для служебных автомобилей и плавсредств; техническое здание для средств навигационного оборудования, передний створный знак и задний створный знак.

- в соответствии с разрешением Росморречфлота от 21.12.2018 № 89-RU89506000-НЖ-39/47-2018 глубоководная часть юго-восточного ледозащитного сооружения и северо-западное ледозащитное сооружение введены в эксплуатацию;

- в соответствии с разрешением Росморречфлота от 11.12.2018 № 89-RU89506000-НЖ-39/41-2018 введено в эксплуатацию гидротехническое сооружение «Акватория порта (акватория вспомогательных причалов)»;

- в соответствии с разрешением Росморречфлота от 11.12.2018 № 89-RU89506000-НЖ-39/42-2018 введены в эксплуатацию гидротехническое сооружение «Акватория порта (акватория грузовых причалов)», а также подходной канал в рамках 2-го этапа строительства;

- выполнялись работы по оформлению документов по вводу объектов «АРТП № 1», «АРТП № 2», «АРТП № 3», ПРДЦ и ПРМЦ в эксплуатацию;

- завершены подготовительные работы по оформлению документов на подключение построенных объектов «АРТП № 1», «АРТП № 2», «АРТП № 3», ПРДЦ и ПРМЦ к внешним сетям энергоснабжения.

- выполнялись работы по подключению построенных объектов «АРТП №1», «АРТП №2», «АРТП №3», ПРДЦ и ПРМЦ к внешним сетям энергоснабжения;

- выполнялись работы по формированию исполнительной документации по объектам: здание СУДС, ГМССБ и администрации морского порта, здание закрытой стоянки для служебных автомобилей и плавсредств; техническое здание для средств навигационного оборудования, передний створный знак и задний створный знак.

- в соответствии с актом приемки законченного строительством объекта по форме КС-14 от 30.01.2019 Архангельскому филиалу переданы завершенные строительством объекты: гидротехнические сооружения «Акватория порта (акватория вспомогательных причалов)» и «Акватория порта (акватория грузовых причалов)»; склад средств навигационного оборудования и открытая площадка обслуживания СНО; контрольно-корректирующая станция (станция дифференциальных поправок GPS-ГЛОНАСС).

- завершены работы по оформлению документов по вводу объектов «АРТП № 1», «АРТП № 2», «АРТП № 3», ПРДЦ и ПРМЦ в эксплуатацию;

- выполнялись работы по подключению построенных объектов «АРТП № 1», «АРТП № 2», «АРТП № 3», ПРДЦ и ПРМЦ к внешним сетям энергоснабжения;

- выполнялись работы по формированию исполнительной документации по объектам: здание СУДС, ГМССБ и администрации морского порта, здание закрытой стоянки для служебных автомобилей и плавсредств; техническое здание для средств навигационного оборудования, передний створный знак и задний створный знак.

- выполнялись работы по подключению построенных объектов «АРТП № 1», «АРТП № 2», «АРТП № 3», ПРДЦ и ПРМЦ к внешним сетям энергоснабжения;

- в соответствии с разрешением Управления строительства и архитектуры Администрации муниципального образования Ямальского района от 13.02.2019 № 89-RU89506000-004-2019 введены в эксплуатацию объекты: «АРТП № 1», «АРТП № 2», «АРТП № 3», ПРДЦ и ПРМЦ;

- в соответствии с разрешением Управления строительства и архитектуры Администрации муниципального образования Ямальского района от 13.02.2019 № 89-RU89506000-003-2019 введены в эксплуатацию склад средств навигационного оборудования, открытая площадка обслуживания СНО и контрольно-корректирующая станция (станция дифференциальных поправок GPS-ГЛОНАСС);

- выполнялись работы по формированию исполнительной документации по объектам: здание СУДС, ГМССБ и администрации морского порта, здание закрытой стоянки для служебных автомобилей и плавсредств; техническое здание для средств навигационного оборудования, передний створный знак и задний створный знак;

- выполнялись работы по подготовке объектов: здание СУДС, ГМССБ и администрации морского порта, здание закрытой стоянки для служебных автомобилей и плавсредств; техническое здание для средств навигационного оборудования, передний створный знак и задний створный знак к сдаче приемочной комиссии;

- выполнялись подготовительные работы по оформлению документов на подключение построенных объектов: здание СУДС, ГМССБ и администрации морского порта, здание закрытой стоянки для служебных автомобилей и плавсредств; техническое здание для средств навигационного оборудования к внешним сетям энергоснабжения.

- в соответствии с актом приемки законченного строительством объекта по форме КС-14 от 05.02.2019 Архангельскому филиалу ФГУП «Росморпорт» переданы в хозяйственное ведение завершенные строительством объекты: подходной канал в рамках третьего этапа строительства и морской канал в рамках второго этапа строительства.

- завершены работы по подключению построенных объектов: «АРТП № 1», ПРДЦ, ПРМЦ, здание СУДС, ГМССБ и администрации морского порта к внешним сетям энергоснабжения;

- выполнялись работы по подключению построенных объектов «АРТП № 2», «АРТП № 3», здание закрытой стоянки для служебных автомобилей и плавсредств; техническое здание для средств навигационного оборудования к внешним сетям энергоснабжения к внешним сетям энергоснабжения;

- выполнялись работы по формированию исполнительной документации по объектам: здание СУДС, ГМССБ и администрации морского порта, здание закрытой стоянки для служебных автомобилей и плавсредств; техническое здание для средств навигационного оборудования, передний створный знак и задний створный знак к сдаче приемочной комиссии.

- выполнялись работы по подключению построенных объектов «АРТП №2», «АРТП №3», здание закрытой стоянки для служебных автомобилей и плавсредств; техническое здание для средств навигационного оборудования к внешним сетям энергоснабжения;

- выполнялись работы по формированию исполнительной документации по объектам: здание СУДС, ГМССБ и администрации морского порта, здание закрытой стоянки для служебных автомобилей и плавсредств; техническое здание для средств навигационного оборудования, передний створный знак и задний створный знак к сдаче приемочной комиссии.

- выполнялись работы по подключению построенных объектов «АРТП №2», «АРТП №3», здание закрытой стоянки для служебных автомобилей и плавсредств; техническое здание для средств навигационного оборудования к внешним сетям энергоснабжения;

- выполнялись работы по формированию исполнительной документации по объектам: здание СУДС, ГМССБ и администрации морского порта, здание закрытой стоянки для служебных автомобилей и плавсредств; техническое здание для средств навигационного оборудования, передний створный знак и задний створный знак к сдаче приемочной комиссии.

- получено разрешение Росморречфлота от 14.05.2019 № 89-RU89506000-ЗД-39/11-2019 на ввод в эксплуатацию завершенных строительством подходного канала в рамках третьей очереди строительства и морского канала в рамках второй очереди строительства.

- завершены работы по подключению построенных объектов «АРТП №2», «АРТП №3», здание закрытой стоянки для служебных автомобилей и плавсредств; техническое здание для средств навигационного оборудования к внешним сетям энергоснабжения;

- выполнялись работы по формированию исполнительной документации по объектам: здание СУДС, ГМССБ и администрации морского порта, здание закрытой стоянки для служебных автомобилей и плавсредств; техническое здание для средств навигационного оборудования, передний створный знак и задний створный знак к сдаче приемочной комиссии.

- выполнялись работы по формированию исполнительной документации по объектам: здание СУДС, ГМССБ и администрации морского порта, здание закрытой стоянки для служебных автомобилей и плавсредств; техническое здание для средств навигационного оборудования, передний створный знак и задний створный знак к сдаче приемочной комиссии.

- в соответствии с актом приемки законченного строительством объекта по форме КС-14 от 16.12.2019 Архангельскому филиалу переданы завершенные строительством объекты: здание СУДС, ГМССБ и администрации морского порта, здание закрытой стоянки для служебных автомобилей и плавсредств; техническое здание для средств навигационного оборудования, передний створный знак и задний створный знак.

- выполнялась работа по оформлению документов по вводу в эксплуатацию объектов: здание СУДС, ГМССБ и администрации морского порта, здание закрытой стоянки для служебных автомобилей и плавсредств; техническое здание для средств навигационного оборудования, передний створный знак и задний створный знак.

- выполнялись работы по оформлению документов по вводу в эксплуатацию объектов: здание СУДС, ГМССБ и администрации морского порта, здание закрытой стоянки для служебных автомобилей и плавсредств; техническое здание для средств навигационного оборудования, передний створный знак и задний створный знак.

Срок завершения строительства:
- корневая часть юго-восточного ледозащитного сооружения: 30 марта 2016 года;
- морской канал, подходной канал, операционная акватория морского порта, объекты административного и подсобно-производственного назначения: 31 декабря 2017 года;
- объекты системы управления движения судов: I квартал 2018 года;
- северо-западное ледозащитное сооружение и глубоководная часть юго-защитного сооружения: 30 марта 2018 года;



Срок ввода в эксплуатацию:
- корневая часть юго-восточного ледозащитного сооружения: II полугодие 2016 года;
- морской канал, подходной канал, операционная акватория морского порта, объекты административного и подсобно-производственного назначения: 2018 год;

- объекты системы управления движения судов: II полугодие 2018 года;

- северо-западное ледозащитное сооружение и глубоководная часть юго-защитного сооружения: II полугодие 2018 года.

Карта контрольно-корректирующей станции

Ситуационный план и схема морского канала

Схема подходного канала

Схема операционной акватории морского порта

Схема глубоководной части ЮВЛЗ

Схема корневой части ЮВЛЗ

Схема СЗЛЗ

Схема расположения объектов административного и подсобного назначения

Схема передающего центра

Схема приемного центра

Схема расположения створных знаков

Реконструкция акватории 20 (участок 20-5) залива Находка (операционная акватория причала № 2 морского нефтеналивного терминала «Козьмино») в морском порту Восточный осуществляется в целях безопасного подхода и постановки танкеров типа «НО-150», вместимостью 158 тыс. тонн с размерениями по длине 274,5 м, ширине 48 м и осадкой в грузу 17 м, к причалу № 2 морского нефтеналивного терминала «Козьмино» в морском порту Восточный.
В ходе реконструкции акватории 20 (участок 20-5) залива Находка (операционная акватория причала № 2 морского нефтеналивного терминала «Козьмино») в морском порту Восточный предполагается выполнить дноуглубительные работы на операционной акватории причала № 2 морского нефтеналивного терминала «Козьмино» на площади 8,64 га, с доведением отметок дна до -21 метра, а также осуществить установку средств навигационного оборудования: двух створных знаков (светящий навигационный знак № 1 на подходной дамбе и светящий навигационный знак № 4 на причале № 2 нефтепирса) и двух плавучих предостерегательных знака для обеспечения безопасности мореплавания при подходе судов к причалу № 2.
ООО «Морские Технологии»
Договор подряда от 22.10.2015 № РМП/485-15 (63 – 2015 – ПД)

Дополнительное соглашение от 13.07.2016 № 1



- заключён договор с подрядной организацией ООО «Морские технологии».
- выполнялись дноуглубительные работы на профилях № 1-5 объекта в объеме 98,2 тыс. м3 изъятого грунта, с доведением отметок дна до -21 метра;
- выполнялись промерные работы на площади 4 га.
- выполнялись дноуглубительные работы на профилях № 5-11 в объеме 121,8 тыс. м3 изъятого грунта, с доведением отметок до -21 метра;
- выполнялись промерные работы на площади 4,7 га.
- дноуглубительные работы не проводились в соответствии с графиком производства дноуглубительных работ.
- выполнялись дополнительные дноуглубительные работы на профилях № 1-9 объекта в объеме 61 тыс. м3  изъятого грунта, с доведением отметок до -21 метра;
- выполнялись промерные работы на площади 7,6 га.
- выполнялись дополнительные дноуглубительные работы на профилях № 9-10 объекта в объеме 21 тыс. м3  изъятого грунта, с доведением отметок до -21 метра;
- выполнялись промерные работы на площади 0,9 га.

- выполнялись дноуглубительные работы на профилях № 7-11 в объеме 16 тыс. м3 изъятого грунта, с доведением отметок до -21 метра;

- дноуглубительные работы полностью завершены. Всего изъято свыше 317,3 тыс. тонн донного грунта.

- выполнялись промерные работы на площади 0,9 га;

- промерные работы завершены в связи с окончательным завершением дноуглубительных работ.

- выполнялись работы по монтажу средств навигационного оборудования.

- завершены работы по монтажу средств навигационного оборудования в составе двух створных знаков и двух плавучих предостерегательных знаков.

- все строительно-монтажные работы завершены, объект готов к вводу в эксплуатацию.

- выполнялись работы по подготовке документов для ввода объекта в эксплуатацию.

- выполнялись работы по подготовке документов для ввода объекта в эксплуатацию.

- Росморречфлотом выдано разрешение от 03.11.2016 № 25-RU25308000-НЖ-39/24-2016 на ввод объекта в эксплуатацию.

Срок завершения реконструкции объекта: 30 июля 2016 года

Срок ввода объекта в эксплуатацию: 2 квартал 2016 года

Ситуационный план

План акватории 20 (участок 20-5)

Отстой судов экологического флота в морском порту Восточный
     Длина причала - 80,25 м.
     Глубина - 6,5 м.
     Тип конструкции: больверк из металлического шпунта типа SKSPVL японского производства; верхнее строение из сборно-монолитного железобетона, швартовные тумбы ТСО-25, кнехты I B-180, отбойные устройства d=400 мм, L=2000 мм с шагом навески – 5 м, колесоотбойный брус, лестницы-стремянки, покрытие – сборные железобетонные плиты.
Открытое акционерное общество «Дальморгидрострой»
Договор от 11 апреля 2011 г. № 14-2011-ПД
начало строительных работ
31 октября 2011 г.

Ситуационный план

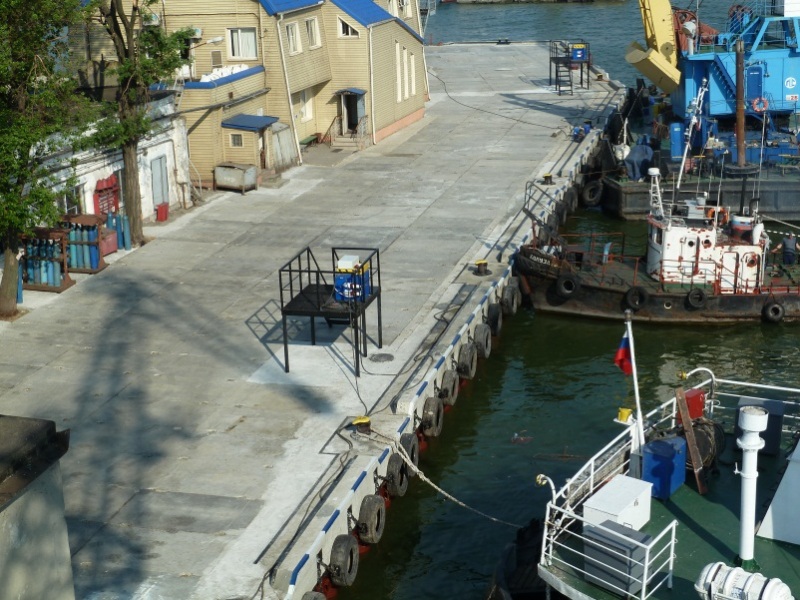

План реконструкции причала для отстоя судов экологического флота

Реализация проекта реконструкции, направленная на модернизацию морально устаревшего оборудования, устранение помех в функционировании оборудования в районе морского района А1 акватории морского порта Ванино, расширение района действия оборудования морского района А2, будет способствовать улучшению качества работы ГМССБ в Татарском проливе
Проектом реконструкции объектов ГМССБ районов А1 и А2 предусмотрено:
1) строительство радиомачты высотой 30 метров на принимающей станции на сопке Кекурная, что позволит увеличить район действия оборудования района А2 до 75 морских миль;
2) монтаж оборудования радиотехнического поста «Кекурная»:
- 5 радиостанций MX-800, диапазона УКВ, мощностью 25 Вт, с 2 ЦИВ модемами (морской район А1);
- приемника TW-7000RX диапазона ПВ/КВ с контроллером RX, основной и резервной приемной антенной диапазона ПВ/КВ (морской район А2);
- оборудования центрального поста морских районов А1 и А2, в составе 2-х унифицированных серверов и двух рабочих мест операторов с системой звукозаписи.
3) строительство передающей станции на мысе Мучукей–Дуа в составе 4-х мачт и технологического модуля, а также монтаж оборудования морского района А2, в составе 4-х трансиверов TW-7000TX диапазона ПВ/КВ с усилителем мощности 1 кВт и передающими антеннами V33065
ЗАО «Транзас»
Государственный контракт от 05.09.2012 № 33-ГК/11
- строительно-монтажные работы не осуществлялись.
- выполнена поставка оборудования для радиопередающей станции на мысе Мучукей-Дуа, радиотехнического поста «Кекурная» и центра управления СУДС порта Ванино.
- строительно-монтажные работы не осуществлялись в связи с неблагоприятными природно-климатическим условиям в районе строительства.
- выполнены работы по планировке территории, устройству водоотводной канавы строительной площадки и отрывка котлованов под монолитные фундаменты опор антенн на передающей станции на мысе Мучукей-Дуа.
- выполнены работы по устройству арматурных каркасов, монтажу закладных и анкерных деталей, установке опалубки и бетонированию монолитных железобетонных фундаментов опор антенн на передающей станции на мысе Мучукей-Дуа;
- выполнены работы по устройству обмазочной гидроизоляции монолитных железобетонных фундаментов и устройству контура заземления опор антенн на передающей станции на мысе Мучукей-Дуа.
- выполнена поставка комплекта УКВ радиостанции Spectra MX 800 с антенно-фидерным устройством и блоком питания для радиомачты радиотехнического поста «Кекурная»;
- в связи со сменой субподрядной организации строительно-монтажные работы на передающей станции на мысе Мучукей-Дуа и мысе «Кекурная» временно приостановлены.
- выполнены земляные работы по устройству котлованов и установлена опалубка для бетонирования фундаментов мачты и антенн радиотехнического поста «Кекурная»;
- осуществлялись работы по устройству металлического ограждения площадки передающей станции на мысе Мучукей-Дуа:
     а) выполнялось бурение ям и последующий монтаж металлических столбов;
     б) осуществлялось изготовление сетчатых металлических панелей ограждения и оцинкованной сетки и их монтаж;
     в) выполнялась окраска металлических конструкций;
- выполнена поставка комплекта ПВ/КВ (приемник промежуточных и коротких волн) приемника для радиомачты радиотехнического поста «Кекурная».
- завершены работы по монтажу защитного ограждения – барьера «Егоза» на передающей станции на мысе Мучукей-Дуа;
- завершены работы по монтажу цельнометаллического каркаса из рамного коробчатого сечения и ограждающих конструкций стен технологического модуля на передающей станции на мысе Мучукей-Дуа;
- выполнялись работы по устройству опалубки, армированию и бетонированию фундаментов опор антенн РТП «Кекурная»;
- выполнялись работы по обмазочной гидроизоляции монолитных железобетонных фундаментов опор антенн РТП «Кекурная».
- выполнялись работы по сборке штыревых антенн с пьедесталом и подъемной штангой на передающей станции на мысе Мучукей-Дуа;
- выполнялись работы по сборке монтажных узлов крепления штыревых антенн с железобетонными фундаментами на передающей станции на мысе Мучукей-Дуа;
- выполнено устройство опалубки, армирование и бетонирование 9 фундаментов опор антенн РТП «Кекурная»;
- выполнялись работы по обмазочной гидроизоляции монолитных железобетонных фундаментов опор антенн РТП «Кекурная».
- завершено устройство кровли из многослойных панелей, монтаж полов с утеплением минеральными плитами и установлена входная противопожарная металлическая дверь на технологическом модуле передающей станции на мысе Мучукей-Дуа;
- выполнялись работы по сборке штыревых антенн с пьедесталом и подъемной штангой и монтажных узлов крепления штыревых антенн с железобетонными фундаментами передающей станции на мысе Мучукей-Дуа;
- бетонные работы на РТП «Кекурная» приостановлены по погодным условиям.
- выполнены работы по сборке и подъему штыревых антенн V-33065 с монтажными стойками VTGS-20BH (Valkom) на передающей станции на мысе Мучукей-Дуа;
- строительно-монтажные работы на РТП «Кекурная» не выполнялись в связи с неблагоприятными погодными условиями.
- строительно-монтажные работы не выполнялись в связи с неблагоприятными погодными условиями.
- выполнены работы по устройству стоек под кабель-роста;
- выполнена установка монтажного прямого перфорированного лотка под кабель-роста между технологическим и энергетическим модулями на передающей станции на мысе Мучукей-Дуа;
- выполнена щебеночная подготовка для укладки тротуарных плит на передающей станции на мысе Мучукей-Дуа;
- проведено испытание рабочего и защитного заземления на передающей станции на мысе Мучукей-Дуа;
- выполнены подготовительные работы по монтажу дизель-генераторов и топливного бака на передающей станции на мысе Мучукей-Дуа;
- строительно-монтажные работы на РТП «Кекурная» не выполнялись в связи с неблагоприятными погодными условиями.
- завершены монтажные и пусконаладочные работы по устройству сетей охранной сигнализации на передающей станции на мысе Мучукей-Дуа;
- завершены монтаж и наладка автоматической установки охранно-пожарной сигнализации, объемного газового пожаротушения и оповещения людей при пожаре на передающей станции на мысе Мучукей-Дуа;
- завершены работы по прокладке кабеля и установке электроприборов в технологическом модуле на передающей станции на мысе Мучукей-Дуа;
- завершена разработка траншей под высокочастотное заземление на передающей станции на мысе Мучукей-Дуа;
- завершены работы по укладке тротуарных плит на передающей станции на мысе Мучукей-Дуа;
- выполнялись работы по монтажу дизель-генераторов и топливных баков на передающей станции на мысе Мучукей-Дуа;
- выполнялись работы по устройству опалубки и армированию монолитных фундаментов опор антенн на РТП «Кекурная»;
- по итогам проверки комиссией Дальневосточного управления Ростехнадзора завершенных строительно-монтажных работ и применяемых в процессе строительства материалов на соответствие требованиям технических регламентов, иных нормативных актов и проектной документации, а также на соблюдение требований пожарной, санитарно-эпидемиологической и экологической безопасности при реконструкции объекта капитального строительства, фактов нарушений не выявлено.
- завершены работы по устройству высокочастотного заземления на передающей станции на мысе Мучукей-Дуа;
- завершены работы по монтажу дизель-генератора и топливного бака № 1 на передающей станции на мысе Мучукей-Дуа;
- завершены работы по бетонированию монолитных фундаментов под оттяжки приемных антенн 4 шт. на РТП «Кекурная»;
- завершены работы по засыпке фундаментов опор антенн;
- выполнялись работы по монтажу дизель-генератора и топливного бака № 2 на передающей станции на мысе Мучукей-Дуа;
- выполнялись работы по устройству опалубки и армированию монолитных фундаментов под оттяжки приемных антенн на РТП «Кекурная».
- завершены работы по монтажу дизель-генератора и топливного бака № 2 на передающей станции на мысе Мучукей-Дуа;
- выполнялись пусконаладочные работы на передающей станции на мысе Мучукей-Дуа;
- завершены работы по бетонированию монолитных фундаментов под оттяжки приемных антенн на РТП «Кекурная»;
- завершены работы по обратной засыпке фундаментов под оттяжки приемных антенн на РТП «Кекурная»;
- завершены работы по установке радиомачты МС 45-36, монтажу главной и резервной приемных антенн на РТП «Кекурная».
- оформляются необходимые разрешительные документы для ввода объекта в эксплуатацию.
- решением приемочной комиссии от 30.10.2014 № 563/К-1 предъявленный подрядной организацией к приемке законченный строительством объект выполнен в соответствии с проектом, отвечает санитарно-эпидемиологическим, экологическим, пожарным, строительным нормам и правилам и государственным стандартам и введен в действие.
- оформляются необходимые разрешительные документы для ввода объекта в эксплуатацию.
- Министерством строительства Хабаровского края выдано разрешение от 27.02.2015 № RU27504000-RU27513000-37 на ввод объекта в эксплуатацию.
- Министерством строительства Хабаровского края 27 марта 2015 года внесены изменения в ранее выданное разрешение от 27.02.2015 № RU27504000-RU27513000-37 на ввод объекта в эксплуатацию в части уточнения общих показателей вводимого в эксплуатацию объекта.
04 сентября 2014 года

Ситуационный план

Схема проектных зон А1 и А2

Строительство системы управления движением судов Кандалакшского залива в морском порту Кандалакша (далее – СУДС Кандалакшского залива) осуществляется в целях повышения уровня безопасности мореплавания всех типов судов в Кандалакшском заливе, на подходах и в акваториях морских портов Кандалакша и Витино. Строительство СУДС Кандалакшского залива обусловлено наличием сложных ледовых и метеорологических условий и существованием навигационных опасностей в Кандалакшском заливе, которые затрудняют безопасное плавание судов, в т.ч. судов с ядерными энергетическими установками, которым разрешен заход в морской порт Витино, а также относительной близостью Кандалакшского природного государственного заповедника, расположенного вблизи основных судоходных путей в заливе.

Безопасность мореплавания судов в зоне действия СУДС Кандалакшского залива обеспечивается применением современных радиотехнических средств осуществления контроля за навигационной обстановкой и связи с судами

Проектом строительства СУДС Кандалакшского залива предусмотрено:


1. Строительство автоматизированного радиотехнического поста (АРТП) на горе Крестовой на базе:
- береговой радиолокационной станции (БРЛС) сантиметрового диапазона «Terma Scanter» с 18-ти футовой волноводно-щелевой антенной;
- береговой станции автоматической идентификационной системы (АИС) «Транзас Т214»;

- приемопередающих станций СУДС и ГМССБ на базе УКВ трансиверов МХ 800, которые размещаются на строящейся антенной башне высотой 45 м с аппаратным контейнером «Энерго К-4,7», установленным на высотной отметке 30 м.

АРТП также оснащается телекоммуникационным радиорелейным оборудованием для формирования на его основе цифровой радиорелейной линии связи (ЦРРЛС) на направлении АРТП – ЦУДС Кандалакша с пропускной способностью 155 Мбит/с.

Электроснабжение АРТП на г. Крестовой осуществляется от устанавливаемой на территории АРТП на г. Крестовой трансформаторной подстанции киоскового типа (КТП 10/0,4кВ). Электропитание на КТП поступает по воздушной линии электропередачи (отпайка от ВЛ 10кВ от ПС18 на существующей опоре №33; на первой и последней опорах отпайки предусмотрены разъединители; в месте пересечения с существующей ЛЭП запроектирована кабельная вставка).

В качестве резервного источника электроснабжения АРТП на г. Крестовой используется автоматизированная дизель-электростанция (АДЭС) контейнерного исполнения заводской готовности (БКЭС Р22-6-3С «Север»).

По периметру территории АРТП на г. Крестовой устанавливается металлическое ограждение с воротами и калиткой.



2. Строительство центра управления движением судов (ЦУДС) в морском порту Кандалакша, в рамках которого предполагается:
- реконструкция здания радиоцентра в морском порту Кандалакша.
- строительство антенной мачты высотой 20 м;

- организация пяти автоматизированных рабочих мест операторов СУДС и ГМССБ;
- оснащение реконструированного здания радиоцентра оборудованием СУДС и ГМССБ;

- оснащение реконструированного здания радиоцентра телекоммуникационным радиорелейным оборудованием для формирования на его основе ЦРРЛС на направлении ЦУДС Кандалакша – АРТП с пропускной способностью 155 Мбит/с.

Для электроснабжения ЦУДС выполняется прокладка кабельной линии от ТП-5 до электрощитовой ЦУДС.

В качестве резервного источника электроснабжения предусматривается установка автоматизированной дизельной электростанции (АДЭС) контейнерного исполнения заводской готовности (БКЭС Р13,5-6-3С «Север»)

ООО «АрбатСтрой»
Государственный контракт от 18.06.2013 № 397/ДО-13
- подписан государственный контракт;
- генподрядной организации передана рабочая документация, площадки под строительство;
- получено разрешение на строительство.

по строительству АРТП
- выполнялись взрывные работы для обустройства котлована под фундамент антенной башни и устройства технологического проезда к антенной башне;
- выполнялись работы по вырубке просеки под установку опор ЛЭП;
- выполнялись работы по завозу и планировке грунта для устройства технологического проезда к антенной башне.



по строительству ЦУДС
- завершены работы по прокладке кабельной линии от ТП5 КМТП до здания ЦУДС.

по строительству АРТП
- выполнялись взрывные работы для обустройства котлована под фундамент антенной башни;
- выполнялись работы по вырубке просеки под установку опор ЛЭП;
- выполнялись работы по завозу и планировке грунта для устройства технологического проезда к антенной башне;
- выполнялись работы по устройству технологического проезда к антенной башне;
- выполнялись работы по поставке технологического оборудования;
- завершены работы по изготовлению металлоконструкций антенной башни на заводе-изготовителе.



по строительству ЦУДС
- завершены работы по изготовлению и доставке на место монтажа железобетонных фундаментов для установки антенной мачты и оттяжки;
- завершены работы по установке в проектное положение фундамента под антенную мачту.

по строительству АРТП
- завершены взрывные работы для обустройства котлована под фундамент антенной башни;
- завершены работы по устройству котлована под фундаментную плиту;
- завершены работы по устройству железобетонной фундаментной плиты антенной башни;
- завершены работы по завозу и планировке грунта для устройства технологического проезда к антенной башне;
- завершены работы по устройству технологического проезда к антенной башне;
- завершены работы по вырубке просеки под установку опор ЛЭП;
- выполнялись работы по поставке технологического оборудования на склад генподрядной организации.



по строительству ЦУДС
- завершены работы по установке фундаментов под крепление растяжек антенной мачты;
- выполнялись работы по устройству контура заземления антенной мачты и здания радиоцентра.

по строительству АРТП
- завершены работы по поставке металлоконструкций антенной башни;
- выполнялись работы по монтажу металлоконструкций антенной башни;
- завершены работы по установке аппаратного контейнера;
- выполнялись работы по установке деревянных опор ЛЭП;
- завершены работы по доставке на место установки АДЭС и БРЛС.



по строительству ЦУДС
- работы по устройству контура заземления и молниезащите антенной мачты и здания радиоцентра приостановлены генподрядной организацией в нарушение графика производства строительных работ;
- завершены работы по монтажу антенной мачты;
- завершены работы по доставке на место установки АДЭС;
- выполнялись электромонтажные работы в помещениях здания радиоцентра.

по строительству АРТП
- работы по монтажу металлоконструкций антенной башни приостановлены в связи с выявлением нарушений, допущенных генподрядной организацией в ходе выполнения работ, требующих проведения дополнительных проектных работ, а также дополнительных работ по контролю качества уже выполненных генподрядной организацией работ;
- завершены работы по устройству фундамента АДЭС;
- завершены работы по монтажу АДЭС;
- завершены работы по устройству фундаментов под столбы ограждения АРТП;
- выполнялись работы по монтажу ограждения АРТП;
- завершены работы по монтажу опорных конструкций под установку оборудования на антенной башне и установке заградительных огней;
- завершены работы по монтажу БРЛС и антенн АИС и УКВ;
- завершены работы по установке деревянных опор ЛЭП;
- завершены работы по монтажу приемно-передающих антенн радиорелейной линии связи.



по строительству ЦУДС
- завершены работы по монтажу системы вентиляции и кондиционирования, автоматической системы пожарной сигнализации и газового пожаротушения в помещениях здания радиоцентра;
- завершены электромонтажные работы в помещениях здания радиоцентра;
- возобновлены и завершены работы по устройству контура заземления и молниезащите антенной мачты и здания радиоцентра;
- завершены пусконаладочные работы инженерных систем помещений здания радиоцентра;
- завершены работы по устройству фундаментов и установке АДЭС;
- завершены работы по монтажу металлоконструкций на здании радиоцентра для установки антенн;
- завершены работы по монтажу оборудования СУДС в здании радиоцентра;
- завершены работы по монтажу приемо-передающей антенны радиорелейной линии связи.

по строительству АРТП
- завершены работы по монтажу ограждения АРТП;
- завершены работы по монтажу трансформаторной подстанции;
- работы по строительству ЛЭП (навеска проводов, прокладка подземного участка кабельной трассы) приостановлены по погодным условиям;
- выполнялись пуско-наладочные работы радиорелейной линии связи.



по строительству ЦУДС

- выполнялись работы по монтажу оборудования автоматизированных рабочих мест операторов СУДС в помещениях здания радиоцентра;
- выполнялись пуско-наладочные работы радиорелейной линии связи.

по строительству АРТП

- возобновлены и выполнялись работы по монтажу и обварке металлоконструкций антенной башни;
- выполнялись работы по прокладке кабельных трасс, монтажу и настройке технологического оборудования;
- выполнялись работы по строительству ЛЭП (навеска проводов, прокладка подземного участка кабельной трассы);
- завершены пуско-наладочные работы радиорелейной линии связи.



по строительству ЦУДС
- завершены работы по монтажу оборудования автоматизированных рабочих мест операторов СУДС в помещениях здания радиоцентра;
- завершены работы по прокладке кабельных трасс, монтажу и настройке технологического оборудования;
- завершены пуско-наладочные работы радиорелейной линии связи;
- завершены все пуско-наладочные работы по объекту;
- завершены все строительно-монтажные работы по объекту ЦУДС, объект готов к вводу в эксплуатацию.

по строительству АРТП
- завершены работы по монтажу и обварке металлоконструкций антенной башни;
- завершены работы по окраске металлоконструкций антенной башни;
- завершены работы по прокладке кабельных трасс, монтажу и настройке технологического оборудования;
- завершены работы по строительству ЛЭП (навеска проводов, прокладка подземного участка кабельной трассы);
- завершены работы по установке прожекторов наружного освещения;
- завершены работы по планировке территории АРТП;
- завершены работы по комплексному испытанию ЛЭП и получено разрешение на ее подключение к существующей ВЛ 10 кВ;
- все строительно-монтажные работы по строительству АРТП на горе Крестовой завершены.

- по итогам устранения генподрядной организацией замечаний, выявленных рабочей комиссией, подписан акт приемки законченного строительством объекта по форме КС-11 от 26.07.2015

- проведена проверка построенного объекта Северо-Западным управлением Ростехнадзора;
- выполнялись работы по оформлению документов для получения разрешения на ввод в эксплуатацию объекта.
- завершены работы по устранению замечаний, выявленных Северо-Западным управлением  Ростехнадзора по итогам проверки;
- выполнялись работы по оформлению документов для получения разрешения на ввод в эксплуатацию объекта.
- проведена итоговая проверка Северо-Западного управления Ростехнадзора, по итогам которой получен акт от 16.10.2015 № 49-202-9096-8317А об отсутствии замечаний к построенному объекту.
- получено заключение от 22.10.2015 № 49-371-р-15, выданное Северо-Западным управлением Ростехнадзора, о соответствие построенного объекта капитального строительства требованиям технических регламентов и проектной документации, в том числе требованиям энергетической эффективности и требованиям оснащенности объектов капитального строительства приборами учета используемых энергетических ресурсов;
- выполнялись работы по оформлению документов для получения разрешения на ввод в эксплуатацию объекта.
- в соответствии с разрешением Комитета имущественных, земельных отношений и градостроительства администрации муниципального образования «Кандалакшский район» от 2.11.2015  № 51-RU51503000-03-2015 объект введен в эксплуатацию.

Срок окончания работ по государственному контракту: 17 июня 2014 года

Срок ввода объекта в эксплуатацию: ноябрь 2015 года

Ситуационный план СУДС

Ситуационный план АРТП

Ситуационный план радиоцентра

Строительство системы управления движением судов залива Анива (второй этап) в морском порту Корсаков осуществляется в целях создания зоны радиолокационного и телевизионного наблюдения за акваторией морского порта Корсаков и подходами к нему, которые вошли в зону действия РТП «Корсаковский», построенного в рамках первого этапа реализации проекта. С помощью создаваемого автоматизированного радиотехнического поста «Портовый» в морском порту Корсаков устраняется теневая зона радиолокационного наблюдения за движением судов, что позволит усилить безопасность судоходства в зоне действия СУДС залива Анива в морском порту Корсаков и на подходах к нему

В рамках реализации проекта по строительству СУДС залива Анива (второй этап) предполагается:

  • строительство радиобашни высотой 30 м;
  • строительство технологического модуля, встраиваемого в радиобашню, предназначенного для размещения приемо-передающего оборудования радарного комплекса и камер дальнего обзора, которые расположены на радиобашне;
  • строительство энергетического модуля, предназначенного для обеспечения бесперебойным питанием технологического оборудования АРТП «Портовый» в случае отключения внешнего электропитания
ЗАО «Транзас»
Государственный контракт от 13 августа 2012 года № 24-ГК/12

- подписан государственный контракт;

- подрядной организации передана рабочая документация, площадки под строительство.

- выполнялись работы по устройству фундамента под радиобашню.

- выполнялись работы по изготовление радиобашни.

- завершены работы по устройство фундамента под радиобашню.

- завершены работы по изготовлению и монтажу радиобашни.

- завершены работы по монтажу встраиваемого энергетического модуля и временных вспомогательных монтажных конструкций;

- выполнялись работы по монтажу охранно-пожарной сигнализации.

- выполнялись работы по прокладке кабеля электроснабжения АРТП «Портовый» напряжением 380 В;

- выполнялись работы по монтажу энергетического модуля;

- выполнялись работы по ограждению территории объекта;

- выполнялись работы по дооснащению центра СУДС залива Анива оборудованием контроля и управления АРТП «Портовый»;

- выполнялись работы по монтажу приемо-передающего оборудования радарного комплекса и камеры дальнего обзора в технологическом модуле.

- завершены работы по монтажу охранно-пожарной сигнализации;

- завершены работы по прокладке кабеля электроснабжения АРТП «Портовый» напряжением 380 В. Общая длина проложенной кабельной линии составила 520 м;

- завершены работы по монтажу энергетического модуля;

- завершены работы по ограждению территории объекта;

- завершены работы по монтажу пульта контроля и управления оборудованием АРТП «Портовый»;

- выполнялись работы по дооснащению центра СУДС залива Анива оборудованием контроля и управления АРТП «Портовый»;

- выполнялись работы по монтажу приемо-передающего оборудования радарного комплекса и камеры дальнего обзора в технологическом модуле.

- завершены работы по дооснащению центра СУДС залива Анива оборудованием контроля и управления АРТП «Портовый»;

- завершены работы по монтажу приемо-передающего оборудования радарного комплекса и камеры дальнего обзора в технологическом модуле;

- по итогам выполненных работ подписан акт приемки законченного строительством объекта приемочной комиссией по форме КС-14 от 25.12.2012.

- подготовка документов для получения разрешения на ввод объекта в эксплуатацию.

- в соответствии с разрешением Росморречфлота от 17.10.2016  № 65-RU65305000-КС-39/32-2016 объект введен в эксплуатацию.

Срок окончания работ по договору: 25 декабря 2012 года;

Срок ввода в эксплуатацию объекта: I квартал 2013 года

Общий ситуационный план

Ситуационный план

Разбивочный план

Реконструкция пассажирского пирса в морском порту Туапсе осуществляется в целях восстановления его работоспособности в связи с сильным физическим износом и невозможностью использования по целевому  назначению, что позволит обслуживать на пассажирском пирсе суда местных линий длиной до 53 метров, шириной 14 метров и осадкой в грузу 5,3 метра и пассажиров в количестве до 500 человек в месяц, а также использовать пирс для отстоя судов

В рамках реконструкции пассажирского причала в морском порту Туапсе предполагается выполнить:

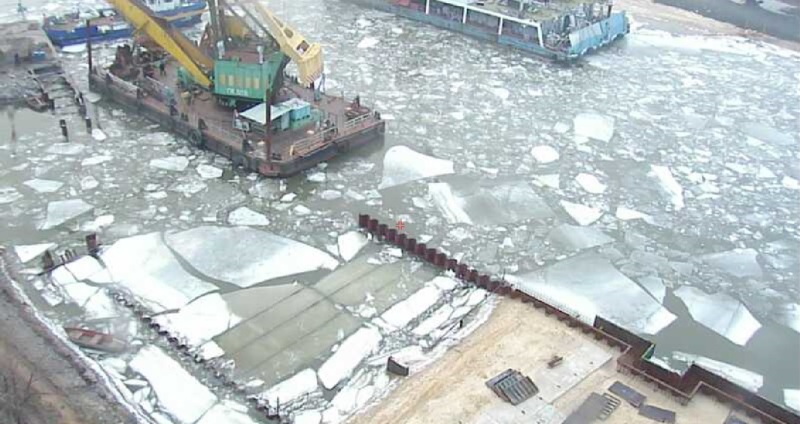

- работы по разборке конструкций объекта;

- работы по изготовлению и погружению свай;

- работы по монтажу арматурных каркасов, металлических балок, щитов, лестниц, ограждений;

- работы по антикоррозионной изоляции свай, металлических балок, щитов, лестниц, ограждений;

- работы по устройству монолитного верхнего строения;

- работы по установке швартовных тумб;

- работы по монтажу прожекторной мачты

ООО «ЮГСПЕЦ-МОНТАЖ»
Договор от 02.11.2015 № 103-15

- заключен договор на выполнение строительно-монтажных работ;

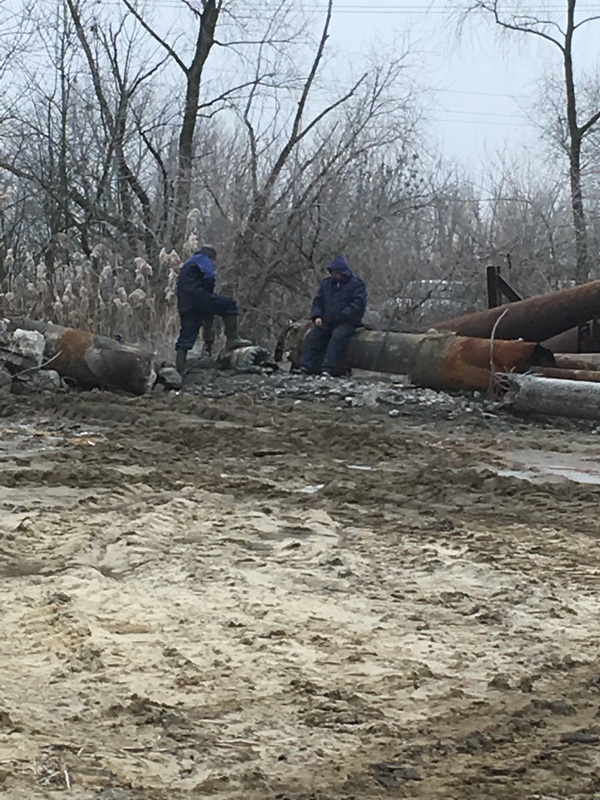

- выполнялись работы по разборке конструкций объекта;

- выполнялись работы по изготовлению свай;

- выполнялись работы по антикоррозионной изоляции свай.

- выполнялись работы по разборке конструкций объекта;

- выполнялись работы по изготовлению свай;

- выполнялись работы по антикоррозионной изоляции свай.

- выполнялись работы по разборке конструкций объекта;

- выполнялись работы по изготовлению свай;

- выполнялись работы по антикоррозионной изоляции свай;

- выполнялись работы по погружению 4 свай.

- выполнялись работы по разборке конструкций объекта;

- выполнялись работы по изготовлению свай;

- выполнялись работы по антикоррозионной изоляции свай;

- выполнялись работы по погружению 11 свай.

- выполнялись работы по разборке конструкций объекта;

- выполнялись работы по изготовлению свай;

- выполнялись работы по антикоррозионной изоляции свай;

- работы по погружению свай не выполнялись в соответствии с планом проведения строительно-монтажных работ.

- выполнялись работы по разборке конструкций объекта;

- выполнялись работы по изготовлению свай;

- выполнялись работы по антикоррозионной изоляции свай;

- выполнялись работы по погружению 10 свай.

- выполнялись работы по разборке конструкций объекта;

- выполнялись работы по изготовлению свай;

- выполнялись работы по антикоррозионной изоляции свай;

- выполнялись работы по погружению 14 свай.

- выполнялись работы по разборке конструкций объекта;

- выполнялись работы по изготовлению свай;

- выполнялись работы по антикоррозионной изоляции свай;

- выполнялись работы по погружению 14 свай.

- выполнялись работы по разборке конструкций объекта;

- выполнялись работы по изготовлению свай;

- выполнялись работы по антикоррозионной изоляции свай;

- выполнялись работы по погружению 5 свай.

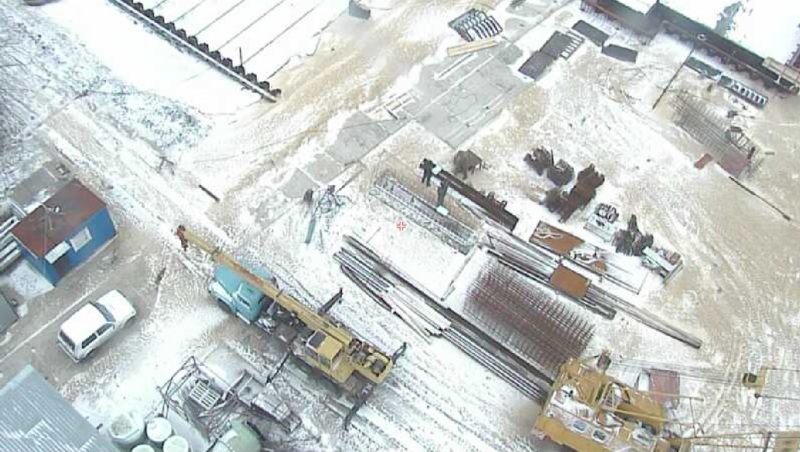

- выполнялись работы по монтажу арматурных каркасов в 20 свай;

- выполнялись работы по бетонированию 10 свай;

- выполнялись работы по монтажу трубы питьевого водопровода в верхнее строение объекта;

- выполнялись работы по монтажу трубы для прокладки электрических кабелей в верхнее строение объекта.

- выполнялись работы по разборке конструкций объекта;

- выполнялись работы по изготовлению свай;

- выполнялись работы по антикоррозионной изоляции свай;

- выполнялись работы по погружению 2 свай.

- работы по монтажу арматурных каркасов в сваи не выполнялись в соответствии с графиком производства строительно-монтажных работ;

- выполнялись работы по бетонированию 10 свай;

- работы по монтажу трубы питьевого водопровода в верхнее строение объекта не выполнялись в соответствии с графиком производства строительно-монтажных работ;

- работы по монтажу трубы для прокладки электрических кабелей в верхнее строение объекта не выполнялись в соответствии с графиком производства строительно-монтажных работ;

- выполнялись работы по устройству монолитного верхнего строения в объеме 308,3 м3 бетона.

- выполнялись работы по разборке конструкций объекта;

- завершены работы по изготовлению свай;

- завершены работы по антикоррозионной изоляции свай;

- завершены работы по погружению 3 свай. Всего было погружено 63 сваи.

- выполнялись работы по монтажу арматурных каркасов в 14 свай.

- выполнялись работы по армированию плиты ростверка;

- выполнялись работы по монтажу трубы питьевого водопровода в верхнее строение объекта;

- выполнялись работы по монтажу трубы для прокладки электрических кабелей в верхнее строение объекта;

- выполнялись работы по устройству монолитного верхнего строения в объеме 146,6 м3 бетона.

- выполнялись работы по бетонированию 14 свай;

- выполнялись работы по устройству деформационных швов.

- завершены работы по разборке конструкций объекта;

- завершены работы по монтажу арматурных каркасов в 17 свай. Всего выполнено работ по монтажу арматурных каркасов в 51 сваю;

- завершены работы по устройству монолитного верхнего строения в объеме 192,1 м3 бетона. Всего выполнено работ по бетонированию монолитного верхнего строения в объеме 647 м3;

- завершены работы по бетонированию 17 свай. Всего выполнено работ по бетонированию 51 сваи;

- завершены работы по армированию плиты ростверка;

- завершены работы по монтажу трубы питьевого водопровода в верхнее строение объекта;

- завершены работы по монтажу трубы для прокладки электрических кабелей в верхнее строение объекта;

- выполнялись работы по устройству деформационных швов.

- завершены работы по устройству деформационных швов;

- выполнялись работы по монтажу металлических балок пониженных площадок;

- выполнялись работы по антикоррозионной изоляции металлических балок пониженных площадок.

- выполнялись работы по монтажу металлических балок пониженных площадок;

- выполнялись работы по антикоррозионной изоляции металлических балок пониженных площадок.

- выполнялись работы по монтажу металлических балок пониженных площадок;

- выполнялись работы по антикоррозионной изоляции металлических балок пониженных площадок.

- выполнялись работы по монтажу металлических балок пониженных площадок;

- выполнялись работы по антикоррозионной изоляции металлических балок пониженных площадок.

- выполнялись работы по электрохимзащите свайного основания;

- выполнялись электромонтажные работы;

- выполнялись работы по устройству подъемника для маломобильных групп населения на плите ростверка.

- выполнялись работы по монтажу металлических балок пониженных площадок;

- выполнялись работы по антикоррозионной изоляции металлических балок пониженных площадок.

- выполнялись работы по электрохимзащите свайного основания;

- завершены работы по устройству подъемника для маломобильных групп населения на плите ростверка;

- выполнялись электромонтажные работы;

- выполнялись работы по установке фильтрующего патрона дождеприёмного устройства;

- выполнялись работы по установке дождеприемника;

- выполнялись работы по монтажу щитов настила;

- выполнялись работы по антикоррозионной изоляции металлических частей щитов настила;

- выполнялись работы по монтажу металлических лестниц;

- выполнялись работы по монтажу металлических стремянок;

- выполнялись работы по монтажу металлических ограждений;

- выполнялись работы по антикоррозионной изоляции ограждений, стремянок и лестниц.

- завершены работы по монтажу металлических балок пониженных площадок;

- завершены работы по антикоррозионной изоляции металлических балок пониженных площадок.

- завершены работы по электрохимзащите свайного основания;

- завершены электромонтажные работы;

- завершены работы по установке фильтрующего патрона дождеприёмного устройства;

- завершены работы по установке дождеприемника;

- завершены работы по монтажу щитов настила;

- завершены работы по антикоррозионной изоляции металлических частей щитов настила;

- завершены работы по монтажу металлических лестниц;

- завершены работы по монтажу металлических стремянок;

- завершены работы по монтажу металлических ограждений;

- завершены работы по антикоррозионной изоляции ограждений, стремянок и лестниц;

- завершены работы по установке 4 швартовных тумб типа ТСО-40;

- завершены работы по установке 8 швартовных тумб типа ТСО-16;

- завершены работы по навеске 50 отбойных устройств;

- завершены работы по монтажу прожекторной мачты высотой 10 метров.

- все строительно-монтажные работы завершены, объект готов к вводу в эксплуатацию.

- выполнялись работы по оформлению документов для ввода объекта в эксплуатацию.

- выполнялись работы по оформлению документов для ввода объекта в эксплуатацию;

- приемочной комиссией подписан акт приемки законченного строительством объекта от 03.09.2017 по форме № КС-14 о соответствии реконструированного объекта санитарно-эпидемиологическим, экологическим, пожарным, строительным нормам и правилам, и государственным стандартам.

- выполнялись работы по оформлению документов для ввода объекта в эксплуатацию.

- Росморречфлотом выдано разрешение от 25.12.2017 № 23-RU23510102-НЖ-39/64-2017 о вводе объекта в эксплуатацию.

Срок окончания работ по договору: июнь 2017 года.

Срок сдачи в эксплуатацию объекта: декабрь 2017 года

Ситуационный план

Стройгенплан

Схема объекта

Схема фасада

Схемы разрезов объекта

Реконструкция системы НАВТЕКС в морском порту Холмс осуществляется в целях полной замены технологического оборудования системы НАВТЕКС в морском порту Холмск, которое в настоящее время находится в аварийном состоянии, замены антенно-фидерного оборудования и организации надежного канала связи между пунктом управления и базовой станцией НАВТЕКС без изменения их общего месторасположения. На период реконструкции существующие строения и системы на радиопередающем центре реконструкцией не затрагиваются. Все устанавливаемые новые сооружения размещаются на свободной от зданий и сооружений площадке. Реализация запланированного проекта реконструкции позволит улучшить передачу информации НАВТЕКС (сведения о прогнозе погоды, штормовых предупреждениях, ледовых обзорах, навигационных предупреждениях) судам на основных судоходных путях в прибрежных районах, которые входят в зону действия НАВТЕКС

В рамках проекта реконструкции предполагается выполнить:

1) Монтаж антенны Т-образной высотой 45 метров;

2) Монтаж мачт № 1 и № 2 высотой 45 метров;

3) Установку технологического модуля;

4) Установку энергетического модуля;

5) Установку защитного укрытия с согласующим антенным устройством

6) Установка поста охраны;

7) Монтаж кабеля-роста.
ООО «Посейдон»
Договор от 28 декабря 2016 года № 432

- подписание договора подряда на реконструкцию объекта.

- работы на объекте не осуществлялись по природно-климатическим условиям.

- выполнялись работы по планировке строительной площадки.

- завершены работы по планировке строительной площадки.

- завершены работы по монтажу дренажной системы водоотвода;

- завершены работы по изготовлению фундаментов и закладных деталей под мачты № 1 и № 2.

- выполнялись работы по монтажу опалубки и заливке фундаментов под растяжки антенн № 1 и № 2.

- завершены работы по отсыпке проезжей части длиной 60 метров, предназначенной для проезда служебного транспорта к техническим помещениям (энергетический модуль, технологический модуль, санитарные помещения).

- завершены работы по монтажу фундаментов для технических помещений.

Срок окончания работ по договору: 31 декабря 2017 года;

Срок ввода в эксплуатацию объекта: I квартал 2018 года
Реконструкция системы управления движением судов Сочи осуществляется в целях исключения теневой зоны радиолокационного наблюдения на якорной стоянке № 419, в районе участка № 8 акватории морского порта Сочи, а также при стоянке судов в Круизной гавани, что позволит обеспечить полный радиолокационный контроль подходного канала, рекомендованных путей и якорных стоянок на всей площади акватории морского порта Сочи и на подходах к нему

В рамках проекта реконструкции СУДС Сочи планируется выполнить строительство радиотехнического поста, состоящего из:

- металлической антенной башни высотой 30 метров;

- береговой радиолокационной станции;

- оборудования УКВ связи;

- оборудования ТВ наблюдения;

- оборудования метеонаблюдения;

- установка контейнера аварийной дизельной электрической  станции с аппаратным отсеком и системами жизнеобеспечения, ОПС и  автоматического газового пожаротушения;

- прокладка основной линии волоконно-оптической связи;

- прокладка резервной линии системы передачи данных
ООО «Транзас навигатор»
Договор от 24.04.2017 № 22

- подписание договор на выполнение строительно-монтажных работ по реконструкции объекта.

- подписание договора на страхование строительно-монтажных работ;

- подписание договора на разработку рабочей документации;

- подписание договора на выполнение работ по прокладке кабельных трасс;

- заключен договор на изготовление металлоконструкций башни и ее монтаж.

- выполнялись работы по разработке рабочей документации;

- выполнялась закупка строительных и расходных материалов.

- завершены работы по разработке рабочей документации;

- выполнялась закупка строительных и расходных материалов;

- выполнялись подготовительные работы по прокладке кабельных трасс;

- выполнялась закупка материалов для прокладки кабельных трасс;

- выполнялись работы по изготовлению металлоконструкций башни.

- выполнялась закупка строительных материалов и оборудования;

- завершены подготовительные работы по прокладке кабельных трасс;

- выполнялись работы по прокладке кабельных трасс;

- завершена закупка материалов для прокладки кабельных трасс;

- завершены работы по изготовлению металлоконструкций башни;

- выполнялись работы по сборке металлоконструкций башни;

- выполнялись работы по поставке технологического оборудования.

- завершена закупка строительных материалов и части технологического оборудования первого этапа;

- выполнялись работы по прокладке кабельных трасс;

- завершены работы по сборке  металлоконструкций башни;

- выполнялись работы по монтажу металлоконструкций башни;

- завершены работы по разборке асфальтового покрытия на площади 3 кв.м;

- завершены работы по строительству фундаментов под металлическую башню и контейнер;

- выполнялись работы по монтажу распределительной рамы металлической башни;

- выполнялись работы по поставке оборудования в контейнер;

- выполнялись работы по поставке технологического оборудования.

- завершены работы по прокладке кабельных трасс;

- завершены работы по монтажу распределительной рамы металлической башни;

- выполнялись работы по монтажу металлоконструкций башни;

- выполнялись работы по монтажу контейнера;

- выполнялись работы по поставке оборудования в контейнер;

- завершены работы по восстановлению асфальтового покрытия на площади 3 кв. м.;

- выполнялись работы по измерению кабеля ВОЛС;

- завершены работы по поставке технологического оборудования первого этапа.

- завершены работы по монтажу металлоконструкций башни;

- выполнялись работы по устранению замечаний по монтажу металлоконструкций башни;

- завершены работы по измерению кабеля ВОЛС;

- завершены работы по поставке оборудования в контейнер;

- выполнялась закупка технологического оборудования второго этапа.

- выполнялись работы по устранению замечаний по монтажу металлоконструкций башни;

- выполнялась закупка технологического оборудования второго и третьего этапа.

- завершены работы по устранению замечаний по монтажу металлоконструкций башни;

- завершена закупка технологического оборудования второго этапа;

- выполнялась закупка технологического оборудования третьего этапа.

- выполнялась закупка технологического оборудования третьего этапа.

- завершена закупка технологического оборудования третьего этапа;

- выполнялись работы по поставке приобретенного технологического оборудования третьего этапа.

- выполнялись работы по поставке приобретенного технологического оборудования третьего этапа.

- завершены работы по монтажу береговой радиолокационной станции и двух УКВ радиостанций на РТП.

- завершены работы по монтажу камеры наблюдения за судами и метеостанции на РТП.

- завершены все строительно-монтажные работы;

- подписан акт от 18.07.2018 № 1 приемки законченного строительством объекта.

- выполнялись работы по оформлению документов для ввода объекта в эксплуатацию.

- приемочной комиссией подписан акт приемки законченного строительством объекта от 29.12.2018 по форме № КС-14 о соответствии реконструированного объекта санитарно-эпидемиологическим, экологическим, пожарным, строительным нормам и правилам и государственным стандартам и введении его в действие.

Срок окончания завершения реконструкции объекта: 31 июля 2018 г.;
Срок ввода в эксплуатацию завершенного реконструкцией объекта: июль 2018 года

Ситуационный план

Башня

Реконструкция здания морского вокзала в морском порту Мурманск осуществляется в целях усиления конструкций здания, создания условий для обслуживания маломобильных групп населения, раздельных зон обслуживания пассажиров, следующих на внутренние линии и на международные круизные линии, создания дополнительных площадей для размещения служб капитана морского порта Мурманск.

Реализация проекта будет способствовать улучшению условий для обслуживания пассажиров как внутренних, так и международных линий в морском порту Мурманск, создаст условия для развития морского круизного туризма в Мурманской области

Проектом реконструкции здания морского вокзала в морском порту Мурманск предполагается выполнить:



1) частичную разборку здания (демонтажные работы);

2) закрепление грунтов основания (смолизацию);

3) устройство железобетонной фундаментной плиты и переопирание на нее здания (замена свайных фундаментов на плиту на естественном основании);

4) усиление ограждающих конструкций здания;

5) устройство монолитных перекрытий;

6) надстройку третьего этажа здания;

7) устройство кровли;

8) устройство перегородок;

9) монтаж технологического оборудования и инженерных систем;

10) отделку фасада и устройство архитектурных элементов фасада;

11) благоустройство территории вокруг здания;

12) устройство внешней сети электроснабжения;

13) устройство внешней сети резервного электроснабжения;

14) устройство внешних сетей водоснабжения (основной и резервный водопровод);

15) внешние сети связи, прокладка волоконно-оптических линий связи;

16) внешние сети бытовой и ливневой канализации с установкой локальных очистных сооружений.



По итогам реконструкции здания морского вокзала:

а) будут созданы условия для доступа в здание вокзала маломобильных групп населения;

б) будет образована зона внутренних линий на 50 пассажиров с двухсветным залом ожидания и буфетом на 16 посадочных мест. На первом этаже в зоне внутренних линий будут располагаться помимо заа ожидания:

     - помещения касс;

     - помещения справочной службы и дежурного по вокзалу;

     - помещения камеры хранения багажа;

     - санитарные узлы.

На втором этаже:

     - фойе с местами для ожидания;

     - медпункт;

     - помещение киска книгопечатной продукции.

в) будет образована зона международных круизных линий с участком пункта пропуска через государственную границу Российской Федерации, с расчетной пропускной способностью 120 пассажиров в час в одном направлении. Для пассажиров в зоне международных линий будут предусмотрены:

     - залы паспортного и таможенного контроля с местами для ожидания;

     - санитарные узлы в режимной и не режимной зонах.

Залы будут обеспечены информационными стендами и стойками для заполнения необходимых документов, в том числе пассажирских таможенных деклараций.

г) существующее здание надстраивается еще одним этажом, в помещениях которого будут размещаться службы капитана морского порта Мурманск и конференц-зал на 30 человек
ООО «РСК Возрождение»

Договор от 10.07.2015 №719/ДО-15 (выполнение работ по предстроечной подготовке)

Государственный контракт от 19.11.2015 № 1058/ДО-15 (выполнение всего комплекса строительно-монтажных работ, за исключением работ по предстроечной подготовке)
Видеохроника реконструкции морского вокзала



Видеосюжет ГТРК «Мурман»



Видеосюжет ГТРК «Мурман»

  • заключен договор на выполнение работ по предстроечной подготовке;
  • выполнялись работы по демонтажу (разборка полов, перегородок, вентшахт, отбивка штукатурки несущих стен);
  • завершены работы по разработке рабочего проекта по закреплению грунтов на опытных участках (по результатам проведенных опытов будет определен вид инъекционного раствора и материалы для его приготовления, а также уточнена технология проведения работ,  параметры инъекции  и т.д.);
  • выполнялись работы по установке ограждения стройплощадки.
  • выполнялись работы по демонтажу (разборка кровли);
  • выполнялись работы по разработке котлована (внутри здания и по периметру);
  • завершены работы по опытному закреплению грунтов на четырех участках;
  • завершены лабораторные испытания грунтов закрепленных массивов, по итогам которых выбрана  геополимерная 2-х-компонентная смола, определены оптимальные параметры инъектирования геополимера, а также подобрано оптимальное оборудование для инъекций, обладающее в т.ч. химической стойкостью к реагентам;
  • завершены работы по установке ограждения стройплощадки.
  • выполнялись работы по демонтажу (завершен демонтаж кровли);
  • выполнялись работы по разработке котлована (внутри здания и по периметру);
  • завершены работы по разработке рабочей документации на закрепление грунта;
  • выполнялись работы по установке инъекторов;
  • выполнялись работы по завозу смолы для инъекций на объект.
  • подписан государственный контракт;
  • выполнялись работы по демонтажу (разборка конструкций полов и кирпичной кладки парапета, отбивка штукатурки внутренних стен);
  • завершены работы по разработке котлована (внутри здания и по периметру);
  • выполнялись работы по установке инъекторов;
  • выполнялись работы по устройству подготовки под фундаментную плиту;
  • выполнялись работы по смолизации грунта;
  • выполнялись работы по завозу смолы для инъекций на объект.
  • выполнялись работы по демонтажу (отбивка штукатурки внутренних стен, демонтаж лифта);
  • завершены работы по установке инъекторов;
  • завершены работы по устройству подготовки под фундаментную плиту;
  • выполнялись работы по закреплению грунтов основания методом смолизации;
  • завершены работы по завозу смолы для инъекций на объект;
  • выполнялись работы по устройству фундаментной железобетонной плиты (бетонирование и установка арматуры);
  • выполнялись работы по усилению существующих плит перекрытия, оконных и дверных проемов,  наружных стен;
  • выполнялись работы по прокладке наружных сетей электроснабжения;
  • выполнялись работы по прокладке сетей ливневой канализации и установке локального очистного сооружения.
  • работы по демонтажу не выполнялись в соответствии с графиком производства строительных работ;
  • выполнялись работы по закреплению грунтов основания методом смолизации;
  • выполнялись работы по усилению существующих плит перекрытия, ограждающих конструкций объекта (стены второго этажа, проемы);
  • выполнялись работы по прокладке наружных сетей электроснабжения;
  • выполнялись работы по прокладке сетей ливневой канализации;
  • завершены работы по установке локального очистного сооружения;
  • выполнялись работы по устройству фундаментной железобетонной плиты;
  • выполнялись работы по переопиранию здания на железобетонную плиту первой очереди, временное усиление существующих колонн объекта, бетонирование монолитного пояса под существующими фундаментными балками объекта;
  • выполнялись работы по закладке кирпичом проемов здания.
  • выполнялись работы по демонтажу (часть перекрытий, часть кладки наружных стен);
  • завершены работы по закреплению грунтов основания методом смолизации (всего закачено 963,8 тонн смолы);
  • завершены работы по усилению существующих плит перекрытия;
  • выполнялись работы по устройству фундаментной железобетонной плиты;
  • выполнялись работы по переопиранию здания на железобетонную плиту первой очереди, срезка фундаментов колонн, срезка и демонтаж существующих фундаментов;
  • выполнялись работы по устройству антисейсмических поясов на отметках +2.740, +6.600;
  • выполнялись работы по устройству железобетонных обойм (усиление существующих стен и проемов);
  • выполнялись работы по разработке и согласованию сметной документации по разработанной рабочей документации;
  • выполнялись работы по закладке кирпичом проемов здания.
  • работы по прокладке наружных сетей электроснабжения приостановлены по погодным условиям и в связи с необходимостью дополнительного согласования работ по прокладке силового кабеля;
  • работы по прокладке сетей ливневой канализации  приостановлены по погодным условиям;
  • выполнялись работы по усилению ограждающих конструкций объекта (наружные стены, проемы).
  • выполнялись работы по демонтажу (лестничные клетки);
  • завершены работы по устройству фундаментной железобетонной плиты;
  • завершены работы по переопиранию здания на железобетонную плиту, срезке и демонтажу фундаментов колонн;
  • завершены работы по бетонированию фундаментов по колоннам и стенам лестничных клеток;
  • выполнялись работы по устройству монолитной железобетонной рамы (в осях 11-12) и монолитных железобетонных стен (вдоль оси 12) (антисейсмический шов);
  • выполнялись работы по устройству антисейсмических поясов на отметках +2.740, +6.600;
  • выполнялись работы по установке металлоконструкций и устройству железобетонного перекрытия на отметке +3,3 метра;
  • выполнялись работы по устройству железобетонных обойм (усиление существующих стен, проемов, железобетонных балок);
  • выполнялись работы по разработке и согласованию сметной документации по разработанной рабочей документации;
  • завершены работы по закладке кирпичом проемов здания;
  • выполнялись работы по усилению ограждающих конструкций объекта (наружные стены, проемы).
  • завершены работы по демонтажу (лестничные клетки);
  • завершены работы по устройству монолитной железобетонной рамы (в осях 11-12);
  • выполнялись работы по устройству монолитных железобетонных стен (вдоль оси 12) (антисейсмический шов);
  • завершены работы по устройству антисейсмических поясов на отметке +2.740;
  • выполнялись работы по устройству антисейсмических поясов на отметке +6.600;
  • выполнялись работы по установке металлоконструкций и устройству железобетонного перекрытия на отметке +3,3 и +7,27 метра;
  • выполнялись работы по устройству железобетонных обойм (усиление существующих стен, проемов, железобетонных балок);
  • выполнялись работы по разработке и согласованию сметной документации по разработанной рабочей документации;
  • выполнялись работы по усилению ограждающих конструкций объекта (наружные стены, проемы).
  • выполнялись работы по прокладке внутренних и наружных сетей бытовой канализации;
  • выполнялись работы по монтажу ступеней лестничных клеток;
  • выполнялись работы по устройству подготовки под полы из керамзитобетона.
  • завершены работы по устройству монолитных железобетонных стен (вдоль оси 12) (антисейсмический шов);
  • завершены работы по устройству антисейсмических поясов на отметке +6.600;
  • завершены работы по установке металлоконструкций и устройству железобетонного перекрытия на отметке +3,3 и +7,27 метра;
  • выполнялись работы по устройству железобетонных обойм (усиление существующих стен, проемов, железобетонных балок);
  • выполнялись работы по разработке и согласованию сметной документации по разработанной рабочей документации;
  • выполнялись работы по усилению ограждающих конструкций объекта (наружные стены, проемы);
  • завершены работы по прокладке наружных сетей бытовой канализации;
  • выполнялись работы по монтажу ступеней лестничных клеток;
  • выполнялись работы по устройству подготовки под полы из керамзитобетона;
  • выполнялись работы по устройству железобетонного перекрытия третьего этажа;
  • выполнялись работы по монтажу металлоконструкций каркаса третьего этажа, чердачного перекрытия и кровли здания;
  • выполнялись работы по кирпичной кладке стен лестничных клеток и стен третьего этажа из газобетонных блоков;
  • выполнялись работы по огнезащите металлоконструкций;
  • выполнялись работы по оштукатуриванию кирпичных стен;
  • выполнялись работы по установке оконных блоков;
  • выполнялись работы по прокладке внутренних сетей бытовой канализации;
  • выполнялись работы по прокладке внешних сетей водоснабжения;
  • выполнялись работы по прокладке внешних сетей электроснабжения 6кВ.
  • завершены работы по устройству железобетонных обойм (усиление существующих стен, проемов, железобетонных балок);
  • выполнялись работы по разработке и согласованию сметной документации по разработанной рабочей документации;
  • завершены работы по усилению ограждающих конструкций объекта (наружные стены, проемы);
  • завершены работы по монтажу ступеней лестничных клеток;
  • завершены работы по устройству подготовки под полы из керамзитобетона;
  • завершены работы по устройству железобетонного перекрытия третьего этажа;
  • завершены работы по монтажу металлоконструкций каркаса третьего этажа, чердачного перекрытия и кровли здания;
  • завершены работы по кирпичной кладке стен лестничных клеток;
  • выполнялись работы по устройству стен третьего этажа из газобетонных блоков;
  • выполнялись работы по огнезащите металлоконструкций;
  • выполнялись работы по оштукатуриванию кирпичных стен;
  • выполнялись работы по установке оконных блоков;
  • выполнялись работы по прокладке внутренних сетей бытовой канализации;
  • выполнялись работы по прокладке внешних сетей водоснабжения;
  • выполнялись работы по прокладке внешних сетей электроснабжения 6кВ;
  • выполнялись работы по устройству внутренних перегородок из ГВЛ;
  • выполнялись работы по утеплению фасада и оштукатуриванию армирующим слоем;
  • выполнялись работы по устройству кровли здания;
  • выполнялись работы по утеплению чердачного перекрытия;
  • выполнялись подготовительные работы по устройству полов;
  • выполнялись работы по прокладке сетей отопления и вентиляции.
  • выполнялись работы по разработке и согласованию сметной документации по разработанной рабочей документации;
  • завершены работы по устройству стен третьего этажа из газобетонных блоков;
  • работы по огнезащите металлоконструкций приостановлены в соответствии с технологией производства строительных работ;
  • выполнялись работы по оштукатуриванию кирпичных стен и обшивке внутренних стен ГВЛ;
  • выполнялись работы по установке оконных блоков;
  • выполнялись работы по установке дверных блоков;
  • выполнялись работы по прокладке внутренних сетей бытовой канализации;
  • выполнялись работы по прокладке внешних сетей водоснабжения;
  • выполнялись работы по прокладке внешних сетей электроснабжения 6кВ.
  • выполнялись работы по устройству внутренних перегородок из ГВЛ;
  • завершены работы по утеплению фасада и оштукатуриванию армирующим слоем;
  • выполнялись работы по устройству кровли здания;
  • завершены работы по утеплению чердачного перекрытия и устройству вентшахт;
  • завершены подготовительные работы по устройству полов;
  • выполнялись работы по прокладке сетей отопления и вентиляции;
  • выполнялись работы по окраске фасада;
  • выполнялись работы по устройству покрытия полов;
  • выполнялись работы по внутренней отделке помещений (оклейка и окраска обоев, облицовка стен керамической плиткой);
  • выполнялись работы по прокладке внутренних сетей водопровода;
  • выполнялись работы по прокладке сетей отопления и вентиляции;
  • выполнялись работы по прокладке слаботочных инженерных сетей (связь, оповещение ГОиЧС, пожарная сигнализация).
  • выполнялись работы по разработке и согласованию сметной документации по разработанной рабочей документации;
  • завершены работы по оштукатуриванию кирпичных стен и обшивке внутренних стен ГВЛ;
  • завершены работы по установке оконных блоков;
  • выполнялись работы по установке дверных блоков;
  • завершены работы по прокладке внутренних сетей бытовой канализации;
  • завершены работы по прокладке внешних сетей водоснабжения;
  • выполнялись работы по прокладке внешних сетей электроснабжения 6кВ и 400В.
  • завершены работы по устройству внутренних перегородок из ГВЛ и сандвич-панелей;
  • завершены работы по устройству кровли здания;
  • выполнялись работы по прокладке сетей отопления и вентиляции;
  • завершены работы по окраске фасада;
  • выполнялись работы по устройству покрытия полов;
  • выполнялись работы по внутренней отделке помещений (оклейка и окраска обоев, облицовка стен керамической плиткой, обшивка стекломагнезитовыми листами);
  • выполнялись работы по прокладке внутренних сетей водопровода;
  • выполнялись работы по прокладке сетей отопления и вентиляции;
  • выполнялись работы по прокладке слаботочных инженерных сетей (связь, оповещение ГОиЧС, пожарная сигнализация, ЛВС);
  • выполнялись работы по устройству подвесных потолков;
  • выполнялись работы по устройству отмостки и облицовке цоколя здания;
  • выполнялись работы по прокладке внутренних сетей электроснабжения и электроосвещения;
  • выполнялись работы по прокладке наружного кабеля связи и ВОЛС;
  • выполнялись работы по устройству входных групп (крыльца, пандусы);
  • выполнялись работы по благоустройству территории.
  • завершены работы по разработке и согласованию сметной документации по разработанной рабочей документации;
  • завершены работы по установке дверных блоков;
  • завершены работы по прокладке внешних сетей электроснабжения 6кВ и 400В.
  • завершены работы по прокладке сетей отопления и вентиляции;
  • завершены работы по устройству покрытия полов;
  • завершены работы по внутренней отделке помещений (оклейка и окраска обоев, облицовка стен керамической плиткой, обшивка стекломагнезитовыми листами);
  • завершены работы по прокладке внутренних сетей водопровода;
  • завершены работы по прокладке сетей отопления и вентиляции;
  • завершены работы по прокладке слаботочных инженерных сетей (связь, оповещение ГОиЧС, пожарная сигнализация, ЛВС);
  • завершены работы по устройству подвесных потолков;
  • завершены работы по устройству отмостки и облицовке цоколя здания;
  • завершены работы по прокладке внутренних сетей электроснабжения и электроосвещения;
  • завершены работы по прокладке наружного кабеля связи и ВОЛС;
  • завершены работы по устройству входных групп (крыльца, пандусы);
  • завершены работы по благоустройству территории;
  • все строительно-монтажные работы завершены, объект готов к вводу в эксплуатацию;
  • получено заключение Северо-Западного управления Ростехнадзора от 30.09.2016 № 49-357-Р-06 о соответствии построенного объекта капитального строительства требованиям технических регламентов и проектной документации, в том числе требованиям энергетической эффективности и требованиям оснащенности объекта капитального строительства приборами учета используемых энергетических ресурсов.
  • в соответствии с разрешением Комитета градостроительства и территориального развития администрации города Мурманска от 03.10.2016 № 51-320000-489-2016 реконструированный объект введен в эксплуатацию.

Срок окончания работ по государственному контракту: 15 сентября 2016 года;

Срок сдачи в эксплуатацию объектов: ноябрь 2016 года

Схема фасада здания

Схема планировочной организации земельного участка

Ситуационный план расположения объекта

Ситуационный план (вид со спутника)

Фасад с подсветкой (вид со стороны пирса)

Фасад с подсветкой (вид со стороны города)

Реконструкция причалов № 12, 13, 14 и Гутуевского ковша в морском порту Большой порт Санкт-Петербург осуществляется в целях восстановления
конструктивных параметров указанных объектов портовой инфраструктуры. В рамках
реализации проекта предполагается выполнить строительство оторочки причалов
№ 12, № 13 и № 14 с увеличением глубины у кордона причалов № 13 и

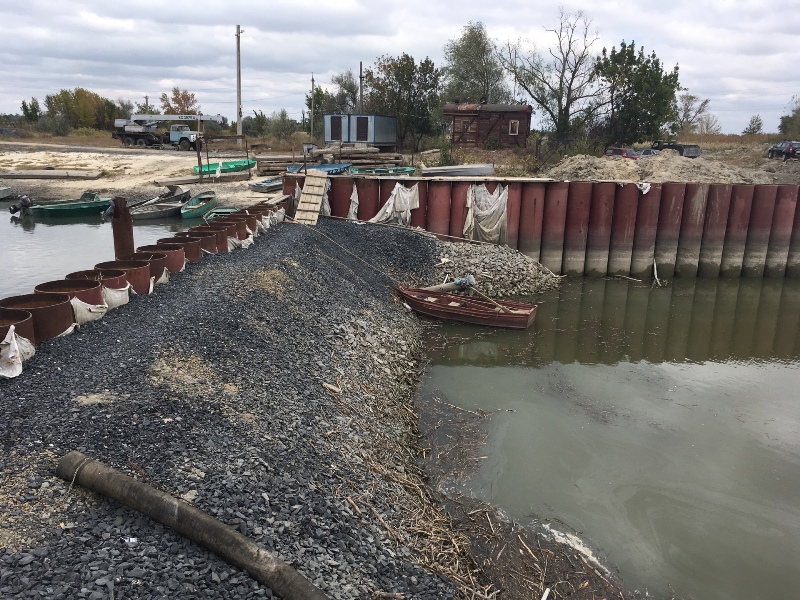

№ 14 до отметки -8,5 м; а также выполнить сопряжение берегоукрепления
Гутуевского ковша в месте примыкания к открылку № 12.2. По итогам
реконструкции протяженность причала №12 с учетом двух открылков № 12.1. и
№ 12.2 составит 121,35 м, протяженность причала № 13 - 199
м и протяженность причала №14 - 94,5 м, что позволит обеспечить
безопасный подход, маневрирование и стоянку у причалов судов с максимальной
длиной 84,5 м, максимальной шириной 21,2 м и максимальной осадкой в
грузу 6,53 м, а также расширить площадь открытых площадок причалов для
хранения и обслуживания средств навигационного оборудования и оборудования
рейдовых стоянок.

Реконструкцией причалов № 12, 13, 14 и Гутуевского ковша в морском порту Большой порт Санкт-Петербург предусматривается:

1) реконструкция причала № 12 путем строительства оторочки причала, по итогам которой длина причальной линии составит 121,35 м, а глубина у кордона причала 4,1 метра, что позволит обеспечивать подход, маневрирование и стоянку судов длиной 43,2 м, шириной 10,2 м и осадкой в грузу 2,5 метра;

2) реконструкция причала № 13 путем строительства оторочки причала, по итогам которой длина причальной линии составит 199 м, а глубина у кордона причала 8,5 м, что позволит обеспечивать подход, маневрирование и стоянку судов длиной 84,5 метра, шириной 21,2 метра и осадкой в грузу 6,53 м;

3) реконструкция причала № 14 путем строительства оторочки причала, по итогам которой длина причальной линии составит 94,5 м, а глубина у кордона причала 8,5 м, что позволит обеспечивать подход, маневрирование и стоянку судов длиной 84,5 метра, шириной 21,2 метра и осадкой в грузу 6,53 м;

4) реконструкция берегоукрепления Гутуевского ковша, по итогам которой будет увеличена площадь территории причала № 12 на 253 кв. м;

5) реконструкция Гутуевского ковша, связанная с проведением дноуглубительных работ на площади 4,149 га и доведением отметок дна до -8,5 м

АО «Инвестиции. Инжиниринг. Строительство» (с 28 марта 2018 года по 11 июня 2020 года)

ООО «УПТК-Калининград» (с 16 апреля 2021 года по 14 декабря 2022 года)

Договор подряда от 28 марта 2018 г. 18-73 ОКСиР (расторгнут в соответствии с соглашением от 11.06.2020)

Договор подряда от 16 апреля 2021 г. № 21-179 ОКСиР

- заключен договор с подрядной организацией;

- генподрядной организации передана проектная документация и все необходимые для производства работ исходные данные;

- заключен договор авторского надзора.

- выполнялась разработка рабочей документации.

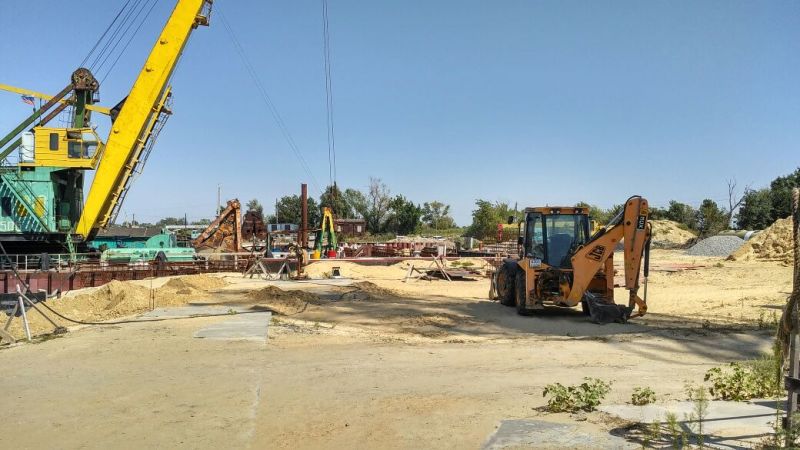

- выполнялись подготовительные работы;

- выполнялись работы по установке ограждения территории производства строительных работ.

- завершены подготовительные работы;

- завершены работы по установке ограждения территории производства строительных работ;

- выполнялись работы по устройству территории строительной площадки;

- выполнялись работы по демонтажу ограждения причалов № 12, 13, 14;

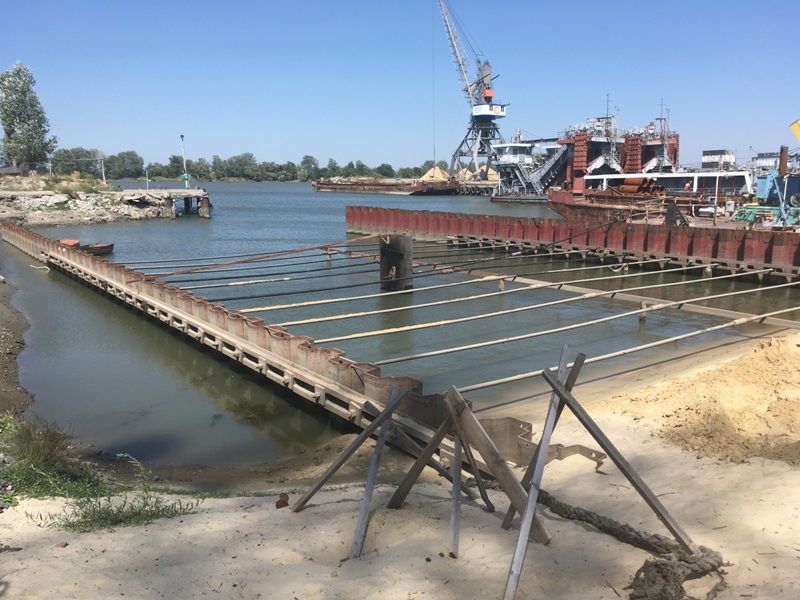

- выполнялись работы по расчистке территории от растительности (вырубка деревьев и кустарников);

- выполнялись работы по отсыпке территории причала № 12;

- выполнялись работы по установке 150 ед. шпунта технологической шпунтовой стенки в тылу причала № 13;

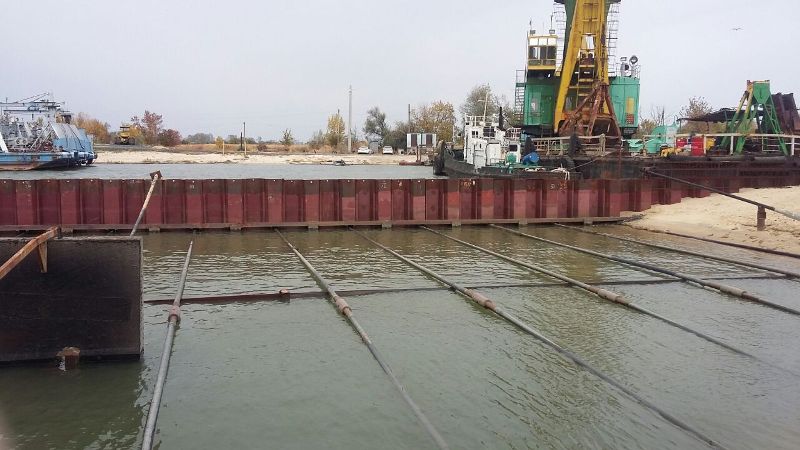

- выполнялись работы по демонтажу верхнего строения причала № 13;

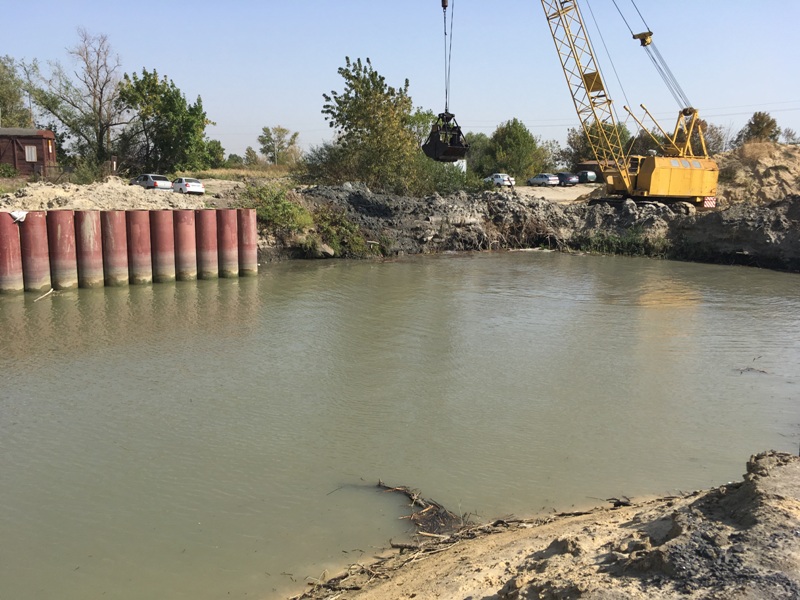

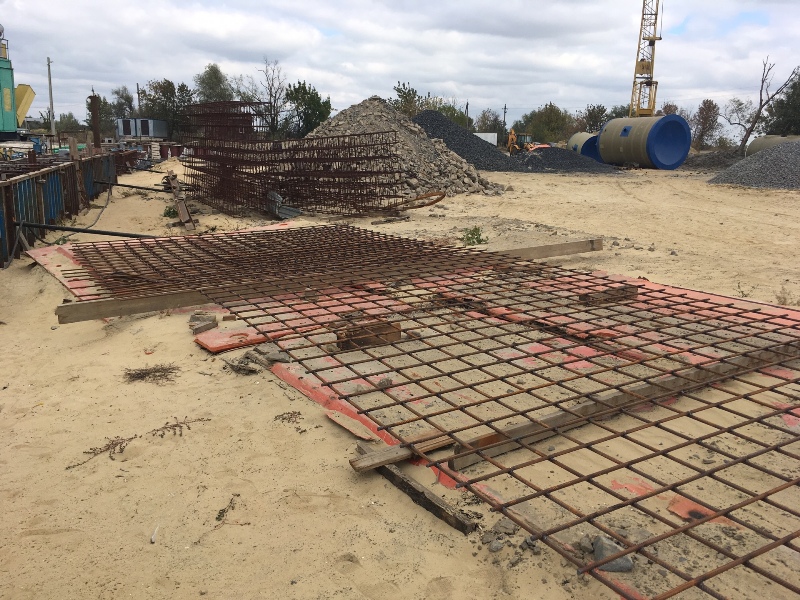

- выполнялись работы по демонтажу причала № 13 (устройство котлована) в объеме почти 2 тыс. м3 грунта.

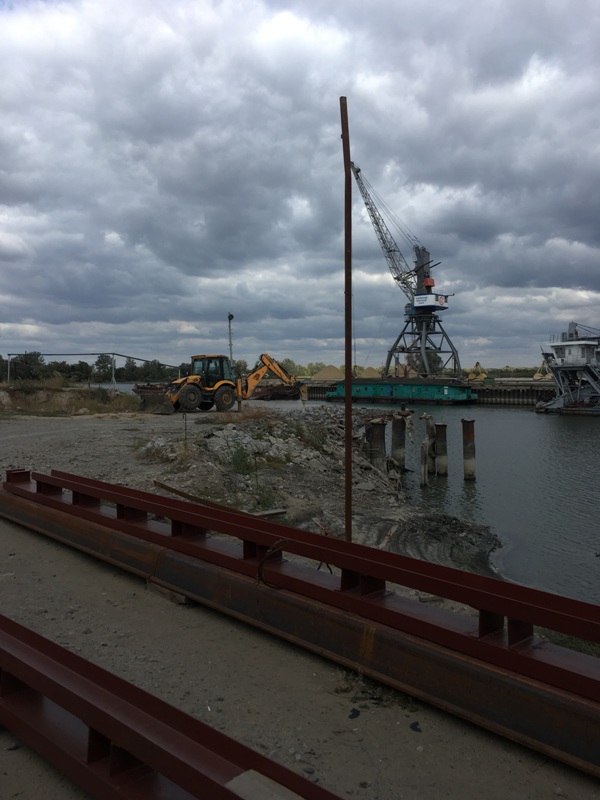

- завершены работы по устройству территории строительной площадки;

- завершены работы по демонтажу ограждения причалов № 12, 13, 14;

- завершены работы по расчистке территории от растительности (вырубка деревьев и кустарников);

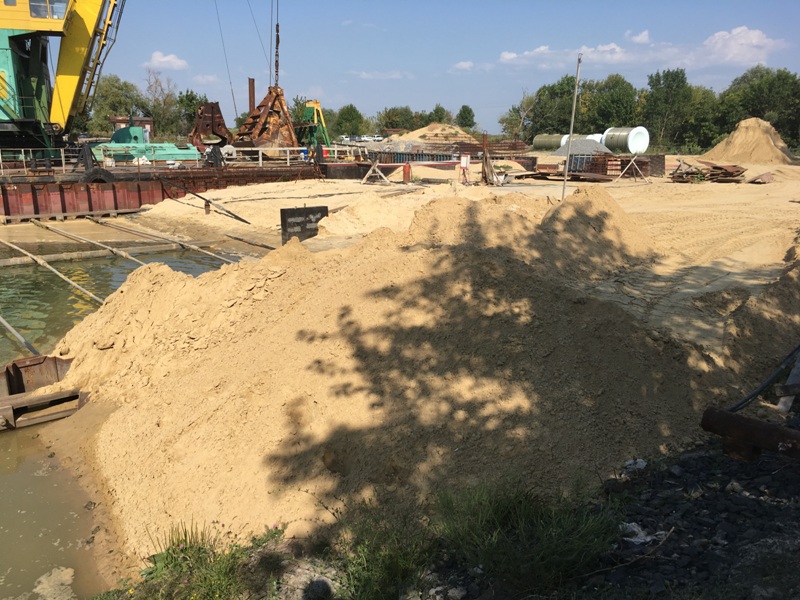

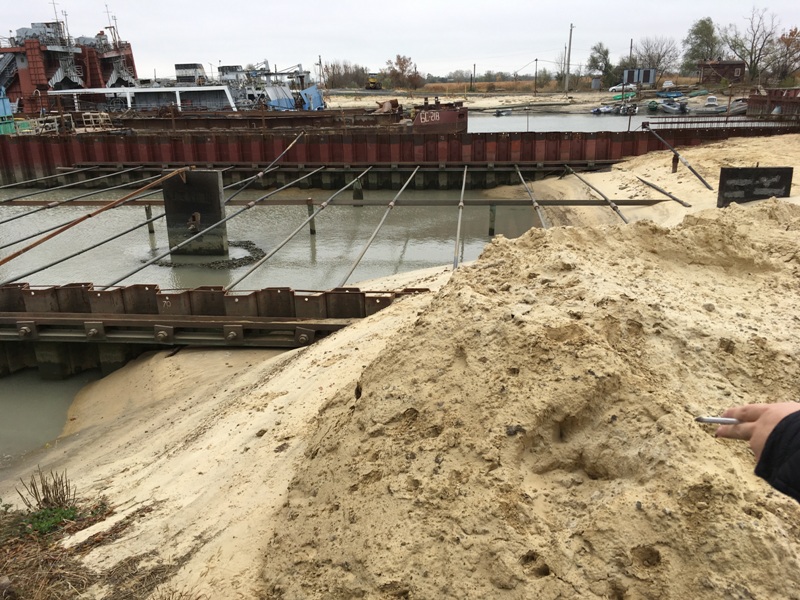

- выполнялись работы по отсыпке территории причала № 12;

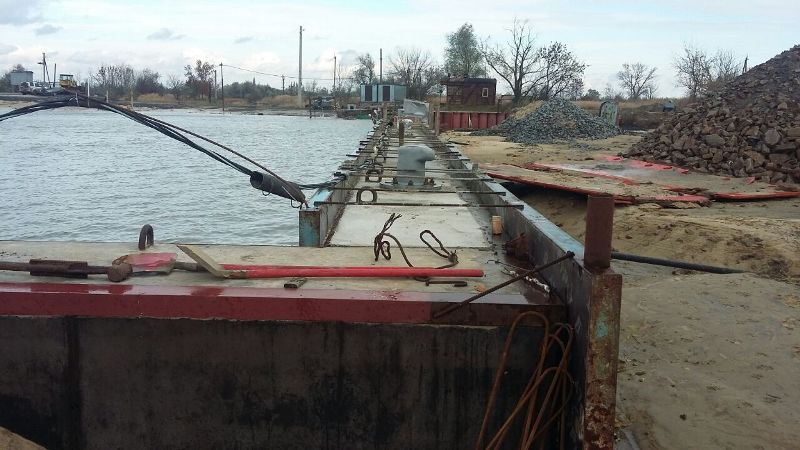

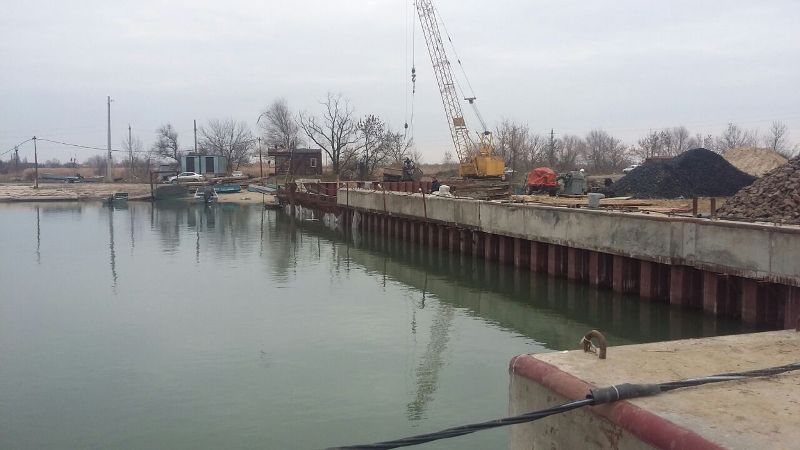

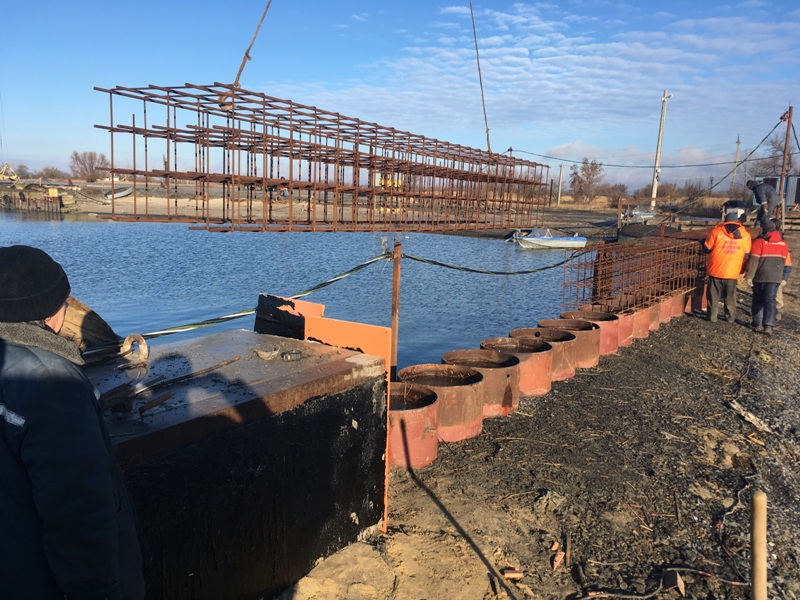

- работы по установке шпунта технологической шпунтовой стенки в тылу причала № 13 приостановлены в соответствии с графиком производства строительно-монтажных работ;

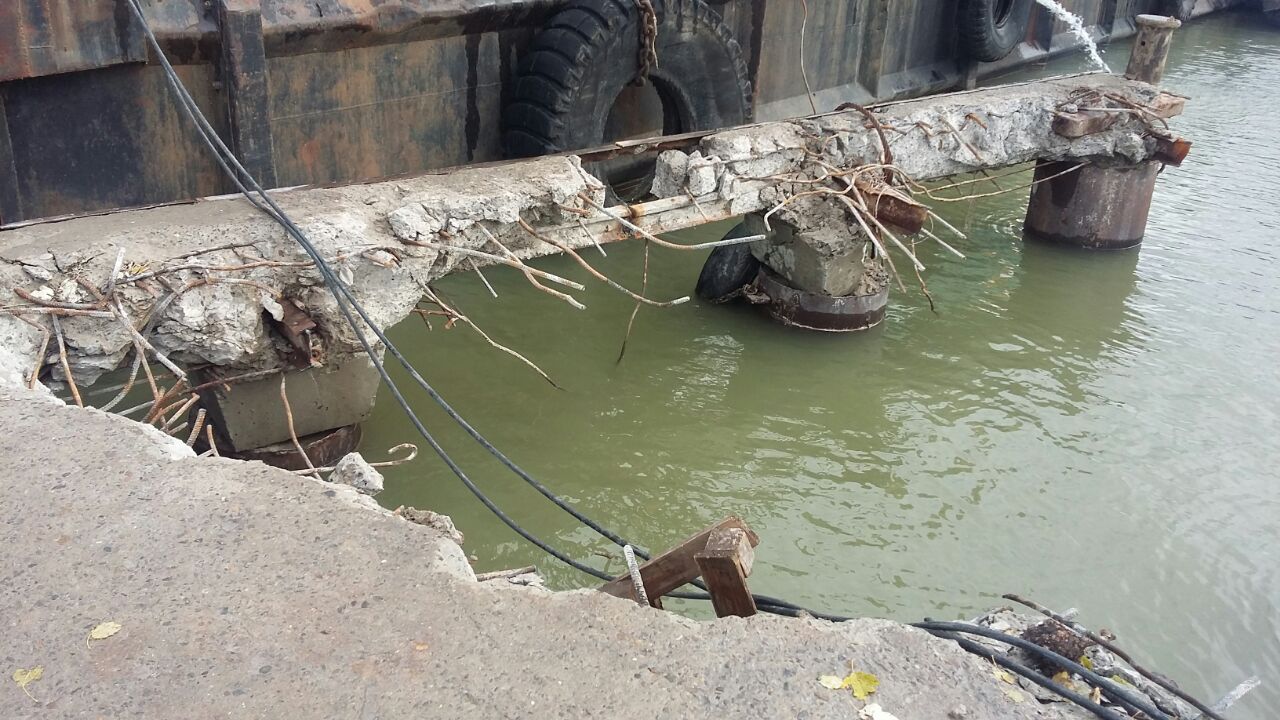

- выполнялись работы по демонтажу верхнего строения причала № 13;

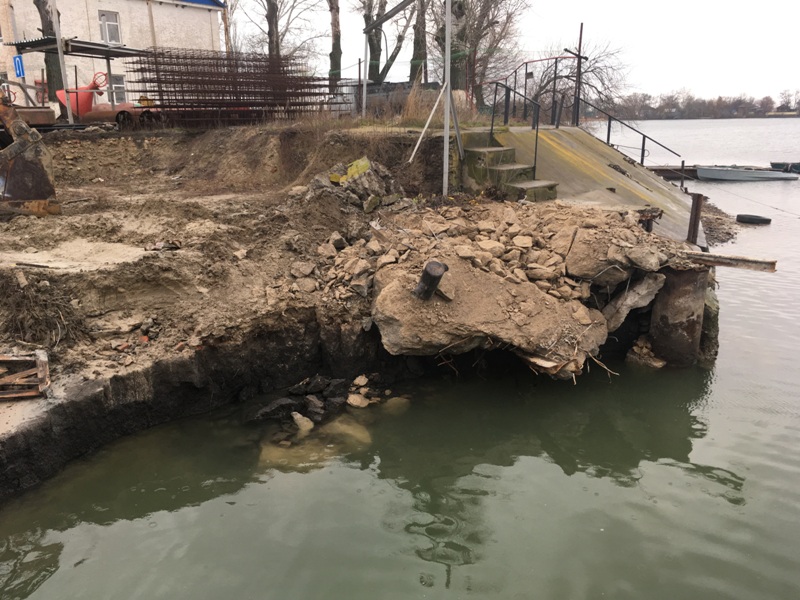

- выполнялись работы по демонтажу причала № 13 (устройство котлована) в объеме почти 2,5 тыс. м3 грунта;

- выполнялись работы по установке анкерной стенки причала № 13 в количестве 31 ед. трубошпунта;

- выполнялись работы по подъему посторонних предметов со дна акватории в зоне погружения лицевой стенки из трубошпунта у причалов № 12, 13, 14.

- выполнялись работы по отсыпке территории причала № 12;

- выполнялись работы по установке шпунта технологической шпунтовой стенки в тылу причала № 13 в количестве 271 ед. шпунта;

- выполнялись работы по демонтажу верхнего строения причала № 13;

- выполнялись работы по демонтажу причала № 13 (устройство котлована) в объеме почти 3 тыс. м3 грунта;

- выполнялись работы по установке анкерной стенки причала № 13 в количестве 31 ед. трубошпунта;

- завершены работы по подъему посторонних предметов со дна акватории в зоне погружения лицевой стенки из трубошпунта у причалов № 12, 13, 14.

- работы по отсыпке территории причала № 12 не проводились в соответствии с графиком производства строительных работ;

- выполнялись работы по отсыпке территории причала № 13;

- работы по установке шпунта технологической шпунтовой стенки в тылу причала № 13 не проводились в соответствии с графиком производства строительных работ;

- работы по демонтажу верхнего строения причала № 13 не проводились в соответствии с графиком производства строительных работ;

- выполнялись работы по демонтажу причала № 13 (устройство котлована) в объеме 3,8 тыс. м3 грунта;

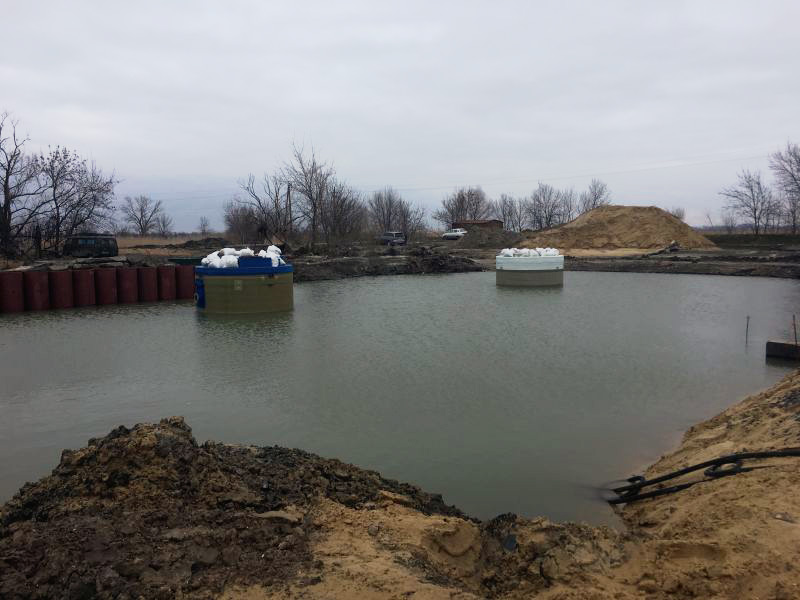

- работы по установке анкерной стенки причала № 13 не проводились в соответствии с графиком производства строительных работ;

- выполнялись работы по погружению лицевой стенки из трубошпунта на причале № 12 в количестве 25 ед. трубошпунта;

- выполнялись работы по демонтажу ж/д путей.

- выполнялись работы по отсыпке территории причала № 13;

- работы по демонтажу верхнего строения причала № 13;

- выполнялись работы по демонтажу причала № 13 (устройство котлована) в объеме 506 м3 грунта;

- выполнялись работы по погружению лицевой стенки из трубошпунта на причале № 12 в количестве 31 ед. трубошпунта;

- работы по демонтажу ж/д путей не проводились в соответствии с графиком производства строительных работ.

- выполнялись работы по отсыпке территории причала № 13;

- работы по демонтажу верхнего строения причала № 13;

- выполнялись работы по демонтажу причала № 13 (устройство котлована) в объеме 2,2 тыс. м3 грунта;

- выполнялись работы по погружению анкерной стенки причала № 13 в количестве 59 ед. трубошпунта;

- выполнялись работы по погружению лицевой стенки из трубошпунта на причале № 12 в количестве 31 ед. трубошпунта.

- выполнялись работы по отсыпке территории причала № 13;

- работы по демонтажу верхнего строения причала № 13 не производились в соответствии с графиком производства строительно-монтажных работ;

- работы по демонтажу причала № 13 (устройство котлована) не производились в соответствии с графиком производства строительно-монтажных работ;

- работы по погружению анкерной стенки причала № 13 не производились в соответствии с графиком производства строительно-монтажных работ;

- выполнялись работы по погружению лицевой стенки из трубошпунта на причале № 12 в количестве 14 ед. трубошпунта.

- выполнялись работы по отсыпке территории причала № 13;

- выполнялись работы по отсыпке территории причала № 12;

- выполнялись работы по погружению лицевой стенки из трубошпунта на причале № 12 в количестве 15 ед. трубошпунта.

- работы по отсыпке территории причала № 13 не выполнялись в соответствии с графиком производства строительно-монтажных работ;

- выполнялись работы по отсыпке территории причала № 12;

- завершены работы по погружению лицевой стенки из трубошпунта на причале № 12 в количестве 31 ед. трубошпунта. Всего погружено 122 ед. трубошпунта;

- выполнялись работы по погружению лицевой стенки из трубошпунта на причале № 13 в количестве 34 ед. трубошпунта.

- все работы приостановлены подрядной организацией в одностороннем порядке;

- предприятием оформляются претензионные документы в связи со срывом подрядной организацией сроков выполнения строительства.

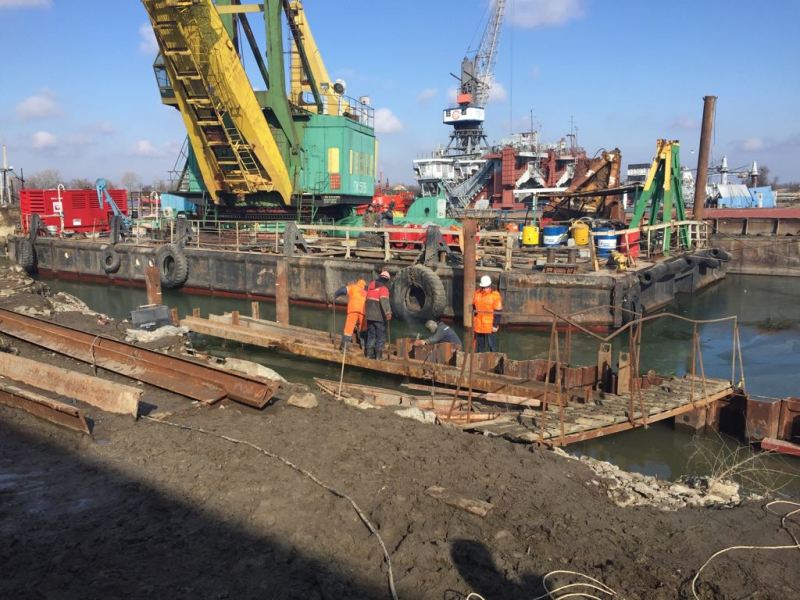

- выполнялись работы по погружению трубошпунта анкерной стенки причала № 12 в количестве 10 ед. трубошпунта.

- работы по погружению трубошпунта анкерной стенки причала № 12 приостановлены подрядной организацией;

- все строительно-монтажные работы приостановлены подрядной организацией.

- в связи с приостановкой подрядной организацией строительно-монтажных работ выполнялись мероприятия по расторжению договора подряда.
- подписано соглашение от 11.06.2020 о расторжении договора подряда от 28.03.2018 № 18-73 ОКСиР.

- выполнялись работы по подготовке документов для проведения конкурентной процедуры по выбору подрядной организации.

- завершены работы по подготовке документов для проведения конкурентной процедуры по выбору подрядной организации;

- выполнялись работы по выбору подрядной организации на конкурентной основе.

- завершены работы по выбору подрядной организации на конкурентной основе;

- выполнялись работы по оформлению договора подряда с победителем конкурентной процедуры.

- выполнялись работы по оформлению договора подряда с победителем конкурентной процедуры.

- заключен договор подряда с победителем конкурентной процедуры.

- выполнялись подготовительные работы;

- завершены работы по мобилизации строительной техники.

- завершены подготовительные работы;

- выполнялись работы по погружению 12 свай трубошпунта свайного основания причала № 12.

- выполнялись работы по погружению 7 свай трубошпунта свайного основания причала № 12;

- выполнялись работы по погружению 10 свай трубошпунта лицевой стенки причала № 13.

- работы по погружению свай трубошпунта свайного основания причала № 12 приостановлены в соответствии с графиком производства строительно-монтажных работ;

- выполнялись работы по погружению 5 свай трубошпунта лицевой стенки причала № 13;

- выполнялись работы по монтажу анкерной системы причала № 12 в количестве 7 ед. анкерных тяг.

- выполнялись работы по погружению 5 свай трубошпунта лицевой стенки причала № 13;

- работы по монтажу анкерной системы причала № 12 приостановлены в соответствии с графиком производства строительно-монтажных работ.

- выполнялись работы по погружению 10 свай трубошпунта лицевой стенки причала № 13.

- выполнялись работы по погружению 27 свай трубошпунта лицевой стенки причала № 13.

- выполнялись работы по погружению 18 свай трубошпунта лицевой стенки причала № 13;

- выполнялись работы по отсыпке песчаного основания причала № 12 в объеме 1 100 м3.

- работы по погружению свай трубошпунта лицевой стенки причала № 13 приостановлены в соответствии с графиком производства строительно-монтажных работ;

- выполнялись работы по отсыпке камня в тело причала № 13 в объеме 500 м3.

- работы по отсыпке камня в тело причала № 13 приостановлены в соответствии с графиком производства строительно-монтажных работ.

- все строительно-монтажные работы приостановлены в соответствии с графиком производства строительно-монтажных работ.

Срок окончания работ по договору: до 14 декабря 2022 года

Срок сдачи в эксплуатацию объектов: IV квартал 2022 года

Ситуационный план

Генеральный план

Строительный план причала № 12

Строительный план причала № 13

Строительный план причала № 14

План причалов

Строительство объектов морского района А1 ГМССБ и СУДС морского порта Де-Кастри осуществляется в целях реализации положений Международной конвенции по охране человеческой жизни на море 1974 года для повышения уровня безопасности мореплавания в акватории морского порта Де-Кастри, в первую очередь, безопасности судоходства танкеров с нефтяными грузами, следующими от рейдовых мест налива на суда в морском порту Де-Кастри
В рамках проекта строительства объектов ГМССБ и СУДС морского порта Де-Кастри предусматривается:
- строительство выносного радиотехнического поста на мысе Давыдова в составе: радиотехнической мачты высотой 19,75 метров, технологического модуля, энергетического модуля, трансформаторной подстанции, ограждения с благоустройством территории. Расчетная зона действия: береговой радиолокационной станции – акватория залива Чихачева и Татарский пролив на 14 морских миль; базовой станции ОВЧ и АИС - 20 морских миль; системы видеонаблюдения - 6 морских миль;
- строительство автомобильного подъезда (дороги) протяженностью 815 м и линии электропередач напряжением 10 кВа и протяженностью почти 3 км для обслуживания радиотехнического поста на мысе Давыдова;
- установка вспомогательных металлических конструкций, антенн и радара на служебно-техническом здании в морском порту Де-Кастри, монтаж технологического оборудования в соответствующих помещениях здания
ЗАО «Транзас»
Государственный контракт от 10.04.2012 № 5-ГК/12
- изготовлены и окрашены металлоконструкции радиобашни, технологические и энергетические модули и вспомогательные конструкции;
- выполнена расчистка земельного участка под устройство технологической площадки на мысе Давыдова;
- изготовлены армокаркасы буронабивных свай, арматурных сеток фундамента, сеток заземления; - выполнена отсыпка (временной) дороги скальным грунтом.
- произведены монтажные и пусконаладочные работы дизель-генераторов энергетического модуля;
- выполнены работы по раскорчевке и выемке грунта на технологической площадке до проектных отметок, выполнена ее отсыпка скальным грунтом до проектных отметок;
- произведено бурение скважин под буронабивные сваи фундамента радиобашни;
- произведено устройство каркаса заземления, монтаж закладных деталей, изготовлена опалубка и произведено бетонирование фундамента радиобашни, секции которой были доставлены из Владивостока на технологическую площадку;
- выполнены работы по устройству перегородки в служебно-техническом здании.
- произведен монтаж металлических конструкций на крыше служебно–технического здания в морском порту, установлено оборудование станции управления радиосвязью и системы передачи данных;
- произведен монтаж радиобашни, энергетического и технологического модулей, выполнена отмостка вокруг модулей и мачты.
- строительно-монтажные работы не осуществляются в связи с неблагоприятными природно-климатическими условиями в районе строительства.
- выполнялись работы по валке деревьев просеки для строительства автомобильных подъездных путей и линии электропередач к радиотехническому посту на мысе Давыдова.
- выполнялись работы по валке деревьев просеки для строительства автомобильных подъездных путей и линии электропередач к радиотехническому посту на мысе Давыдова.
- проводились работы по разделке древесины, корчеванию пней на строящейся просеке под трассу линии электропередач;
- проводились работы по подготовке к монтажу опор линии электропередач и прокладке кабеля;
- намеченная планами строительно-монтажных работ поставка кабельной и электротехнической продукции задерживается в связи с неблагоприятной паводковой ситуацией и введением режима чрезвычайной ситуации на территории Хабаровского края.
- выполнялись работы по подготовке к монтажу опор линии электропередач (развозка конструкций и материалов ВЛ 0.38,6-10кв) к радиотехническому посту на мысе Давыдова;
- выполнялись работы по установке деревянных опор ВЛ 0.38,6-10кв (воздушные линии) из пропитанных цельных стоек;
- завершена установка комплектной трансформаторной подстанции киоскового типа: тупиковой подстанции с воздушными вводами КТП 25/10 радиотехнического поста на мысе Давыдова.
- выполнены работы по подвеске проводов линии электропередач ВЛ 0.38,6-10кв к радиотехническому посту на мысе Давыдова;
- завершены монтажные и пусконаладочные работы по электроснабжению радиотехнического поста на мысе Давыдова.
- все объекты по проекту готовы ко вводу в эксплуатацию.
- оформляются необходимые разрешительные документы для ввода объекта в эксплуатацию.
- решением приемочной комиссии от 30.10.2014 № 563/К-1 предъявленный подрядной организацией к приемке законченный строительством объект выполнен в соответствии с проектом, отвечает санитарно-эпидемиологическим, экологическим, пожарным, строительным нормам и правилам и государственным стандартам и введен в действие.
- оформляются необходимые разрешительные документы для ввода объекта в эксплуатацию.
- решением приемочной комиссии от 11.12.2014 № 628/к предъявленный подрядной организацией к приемке законченный строительством объект выполнен в соответствии с проектом, отвечает санитарно-эпидемиологическим, экологическим, пожарным, строительным нормам и правилам и государственным стандартам и введен в действие;
- Администрацией Де-Кастринского сельского поселения выдано разрешение от 5.12.2014 № RU2751630420-10/2014 на ввод объекта в эксплуатацию.
31 декабря 2013 года

Ситуационный план 1

Ситуационный план 2

Реконструкция объектов Глобальной морской системы связи при бедствии на подходах к морскому порту Архангельск направлена на повышение надежности функционирования объектов Глобальной морской системы связи при бедствии и повышение уровня безопасности мореплавания в морских районах А1 и А2 морского порта Архангельск
Проектом реконструкции объектов Глобальной морской системы связи при бедствии предполагается:

1) реконструкция центра управления связью и береговой станции № 1 морского района А1 ГМССБ, в рамках которой:
  • заменяются два автоматизированных рабочих места (АРМ) операторов ГМССБ и удалённый терминал пункта передачи данных «НАВТЕКС»;
  • осуществляется установка в центре управления связью и на береговой станции № 1 приемопередатчиков MX 800 и программно-аппаратного комплекса береговой системы связи морских районов А1 и А2 ГМССБ NAVI GMDSS 4000.
2) реконструкция передающего радиоцентра морского района А2 «Илес», в рамках которой предусмотрена установка:
  • двух трансиверов серии TW 7000 с выходной мощностью 1000 Вт;
  • модернизация антенного полотна антенны АНТ-1РТ;
  • модернизация антенного полотна антенны АНТ-3РТ;
  • двух антенн WM 230;
  • башни высотой 30 метров для размещения радиорелейных станций «MiniLink 7E»;
  • двух передатчиков Vector 1500TT с антенной CV-051-1;
  • локального пульта управления терминалом «НАВТЕКС».

3) реконструкция приемного радиоцентра морского района А2 и береговой станции № 2 морского района А1 на о. Мудьюг, в рамках которой предусмотрена установка:
  • четырех приемников TW 7000RX;
  • двух антенн WM 230;

4) реконструкция соединительных радиорелейных линий, в рамках которой предусмотрено:
  • замена оборудования радиорелейных станций «MiniLink 7E» на «MiniLink TN»;
  • организация на участках радиорелейных линий двух стволов дуплексной связи пропускной способностью до 72 Мб/сек.
ООО «Арбат Строй»
Государственный контракт от 19.08.2013 № 640/ДО-13
Работы не проводились в связи с задержкой поставки оборудования.

- по реконструкции передающего радиоцентра морского района А2 «Илес»:
а) завершена расчистка территории стройплощадки.

- по реконструкции центра управления связью и береговой станции № 1 морского района А1 ГМССБ:
а) выполнена поставка телекоммуникационного  оборудования;

- по реконструкции передающего радиоцентра морского района А2 «Илес»:
а) выполнена поставка телекоммуникационного оборудования.

- по реконструкции приемного радиоцентра морского района А2 и береговой станции № 2 морского района А1 на о. Мудьюг:
а) выполнена поставка контейнеров для размещения радиоприемного оборудования;

- по реконструкции соединительных радиорелейных линий:
а) выполнена поставка оборудования радиорелейной станции «MiniLink TN»;
- по реконструкции центра управления связью и береговой станции № 1 морского района А1 ГМССБ:
а) в связи с задержками поставка оборудования не осуществлялась.

- по реконструкции передающего радиоцентра морского района А2 «Илес»:
а) выполнялись работы по подготовке строительной площадки под монтаж мачты антенны WM-230.

- по реконструкции приемного радиоцентра морского района А2 и береговой станции № 2 морского района А1 на о. Мудьюг:
а) работы не проводились в связи с невозможностью поставки оборудования по погодным условиям.

- по реконструкции соединительных радиорелейных линий:
а) в связи с задержками поставка оборудования не осуществлялась.
- по реконструкции центра управления связью и береговой станции № 1 морского района А1 ГМССБ:
а) в связи с задержками поставка оборудования не осуществлялась.

- по реконструкции передающего радиоцентра морского района А2 «Илес»:
а) выполнялись работы по подготовке строительной площадки под монтаж мачты антенны WM-230;
б) выполнялись работы по изготовлению железобетонных фундаментов и анкеров для мачт антенн WM-230 и CV-051.

- по реконструкции приемного радиоцентра морского района А2 и береговой станции № 2 морского района А1 на о. Мудьюг:
а) работы не проводились в связи с невозможностью поставки оборудования по погодным условиям.

- по реконструкции соединительных радиорелейных линий:
а) в связи с задержками поставка оборудования не осуществлялась.
- по реконструкции центра управления связью и береговой станции № 1 морского района А1 ГМССБ работы не проводились в связи с неисполнением генподрядной организаций условий государственного контракта.

- по реконструкции передающего радиоцентра морского района А2 «Илес»:
а) выполнялись работы по устройству фундамента под башню;
б) выполнялись работы по изготовлению железобетонных фундаментов и анкеров для мачт антенн CV-051 и WM-230.

- по реконструкции приемного радиоцентра морского района А2 и береговой станции № 2 морского района А1 на о. Мудьюг работы не проводились в связи с неблагоприятными погодными условиями.

- по реконструкции соединительных радиорелейных линий работы не проводились в связи с неблагоприятными погодными условиями.
- по реконструкции центра управления связью и береговой станции № 1 морского района А1 ГМССБ работы не проводились в связи с неисполнением генподрядной организаций условий государственного контракта.

- по реконструкции передающего радиоцентра морского района А2 «Илес»:
а) завершены работы по устройству фундамента под башню;
б) выполнялись работы по монтажу конструкций башни;
в) завершены работы по изготовлению железобетонных фундаментов и анкеров для мачт антенн CV-051 и WM-230.

- по реконструкции приемного радиоцентра морского района А2 и береговой станции № 2 морского района А1 на о. Мудьюг работы не проводились в связи с неисполнением генподрядной организаций условий государственного контракта.

- по реконструкции соединительных радиорелейных линий работы не проводились в связи с неисполнением генподрядной организаций условий государственного контракта.
