Завершенные проекты

Перечень завершенных Северо-Западным бассейновым филиалом проектов по развитию федеральных объектов портовой инфраструктуры в морских портах Большой порт Санкт-Петербург, Калининград и Усть-Луга

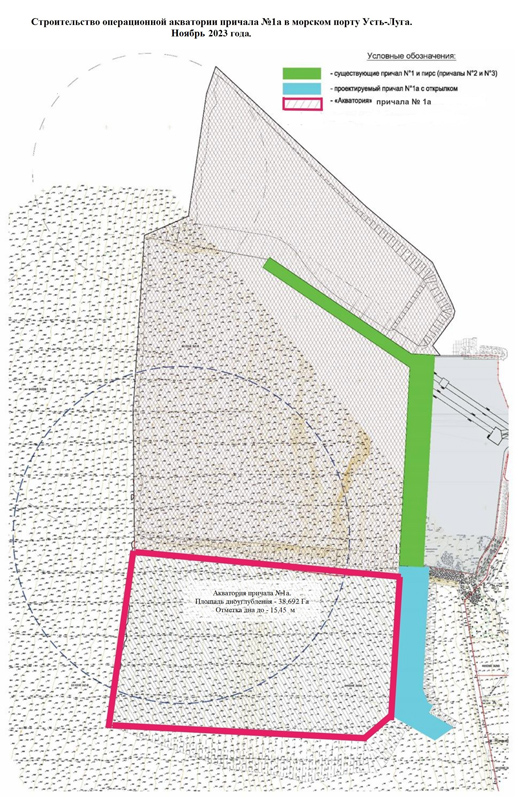

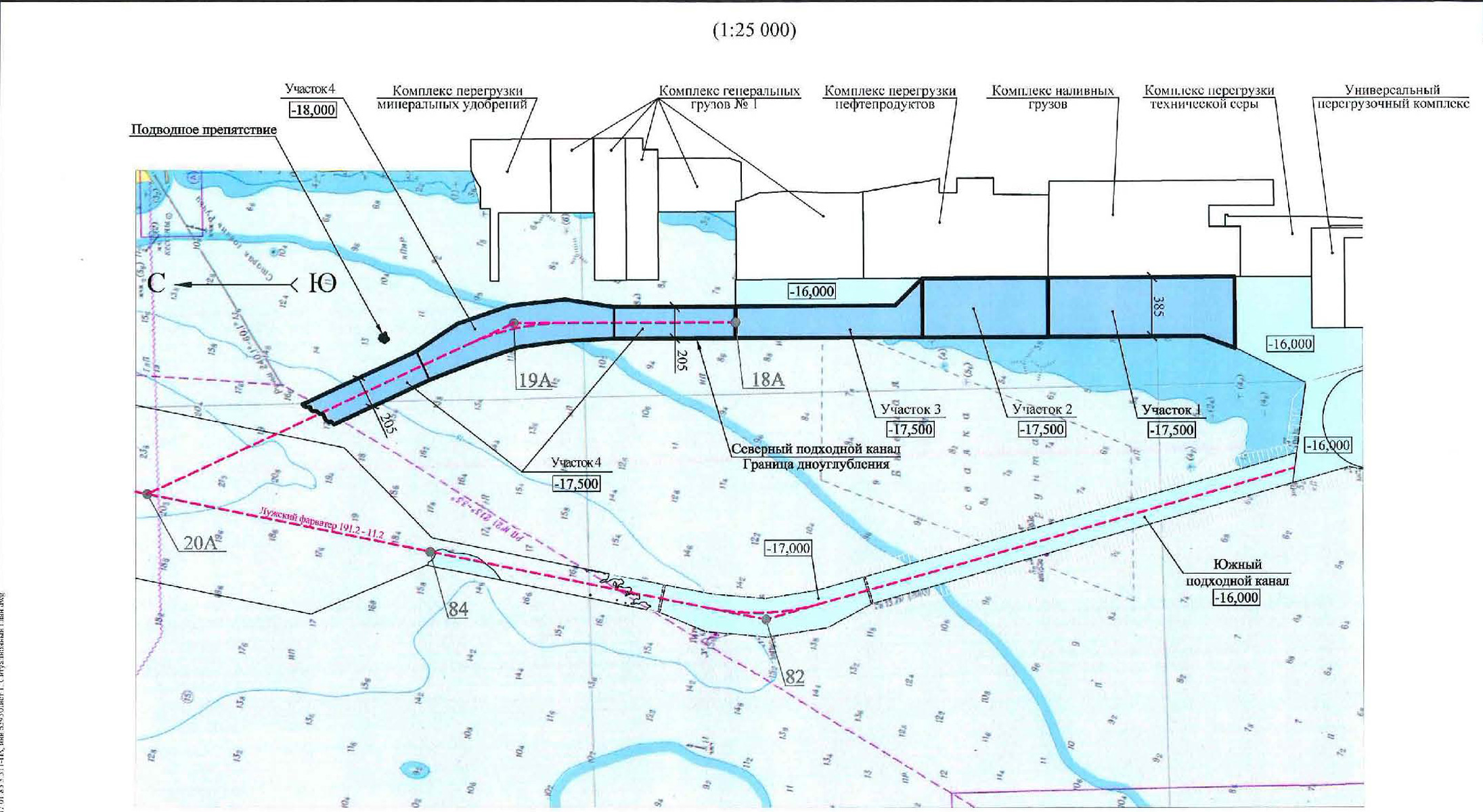

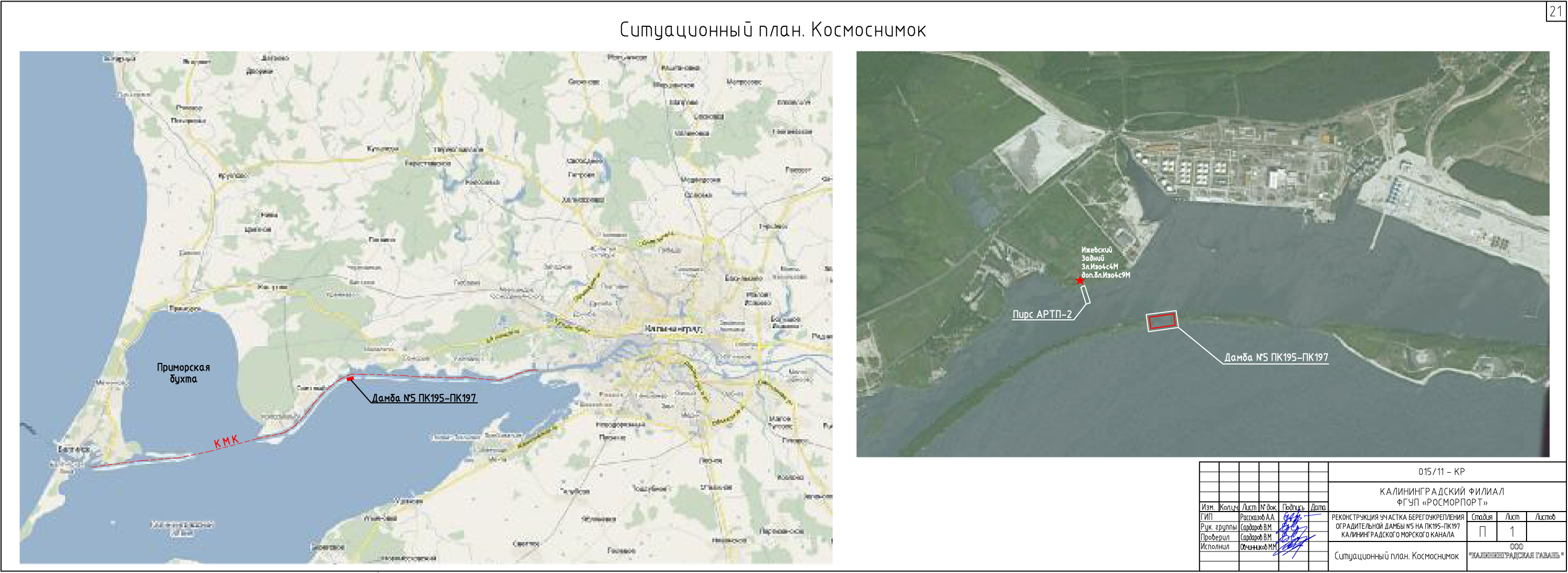

Строительство операционной акватории причала № 1А в морском порту Усть-Луга осуществляется в целях реконструкции подводного гидротехнического сооружения «Акватория» путем увеличения его площади до 386,92 тыс. кв. м, а также углубления дна до отметок 17,2 м, что позволит обеспечить безопасный подход к строящемуся причалу № 1А морского терминала по перевалке и хранению минеральных удобрений судов длиной до 266 м, шириной 40,5 м и осадкой в грузу до 15,4 м

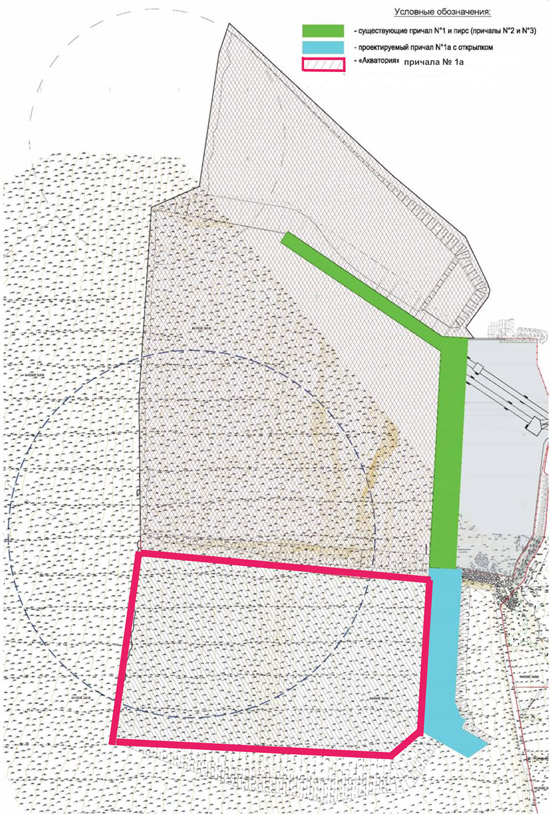

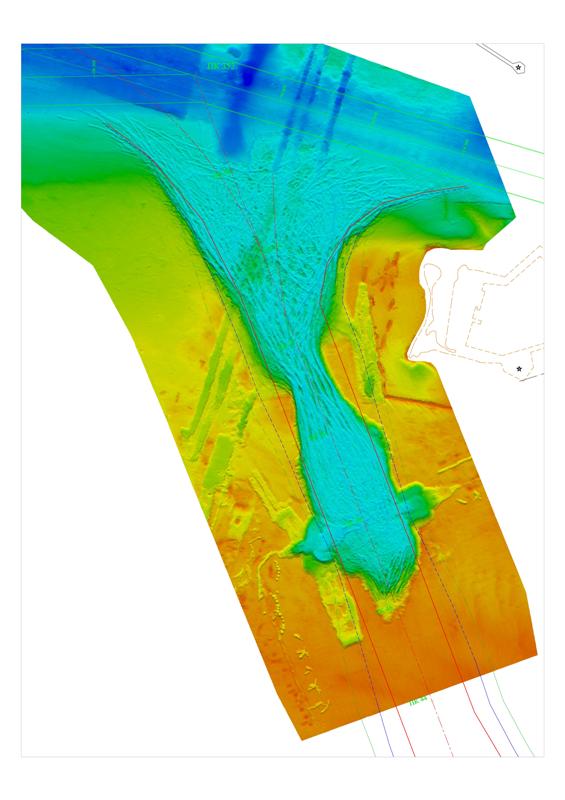

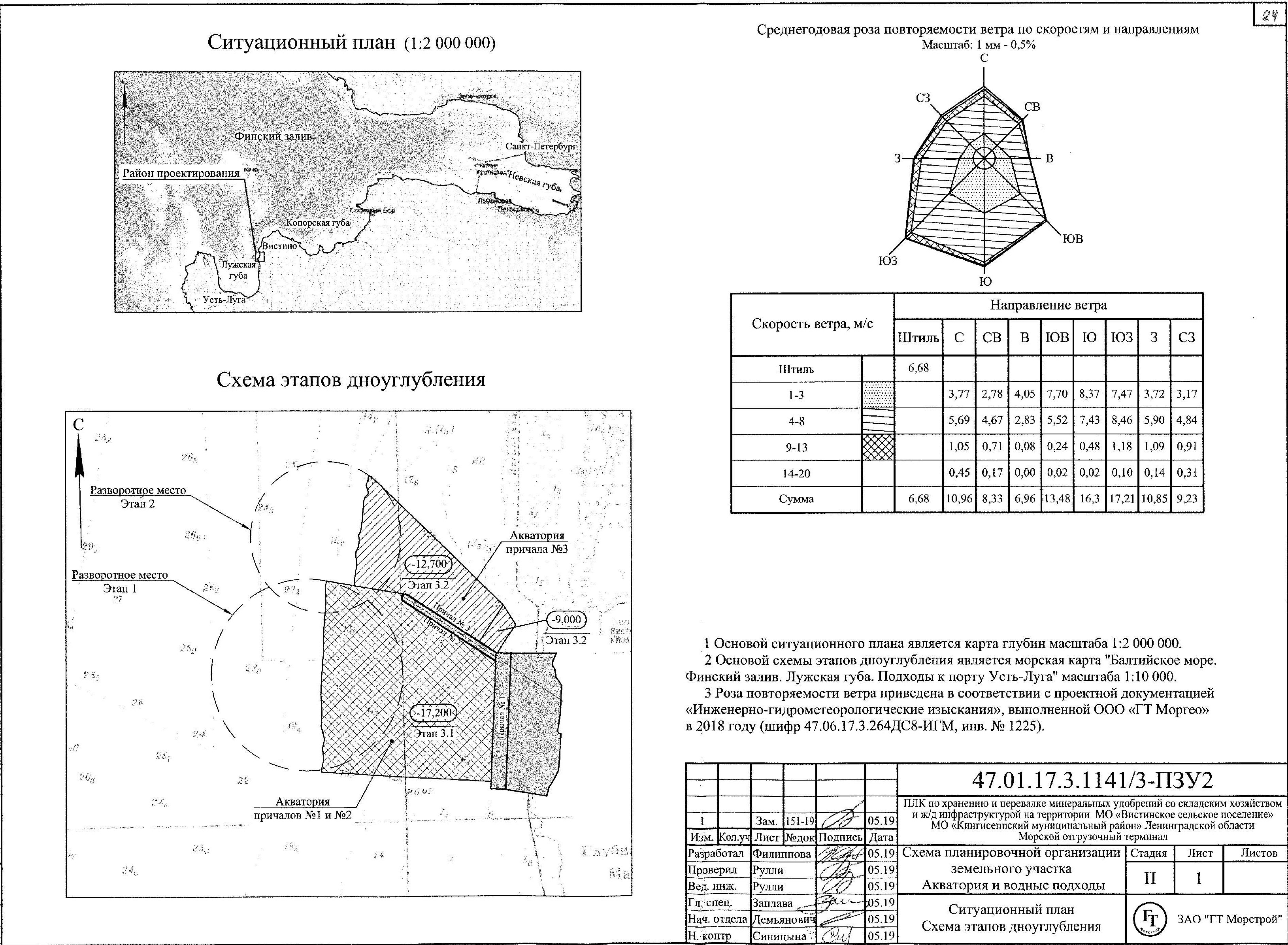

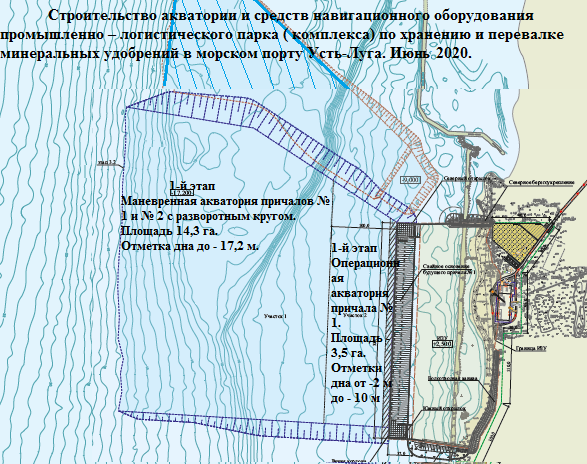

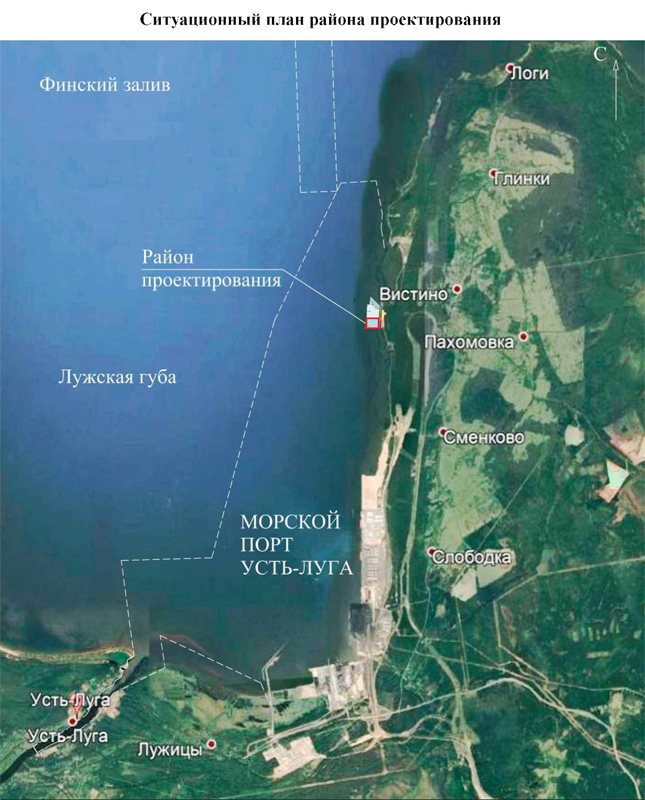

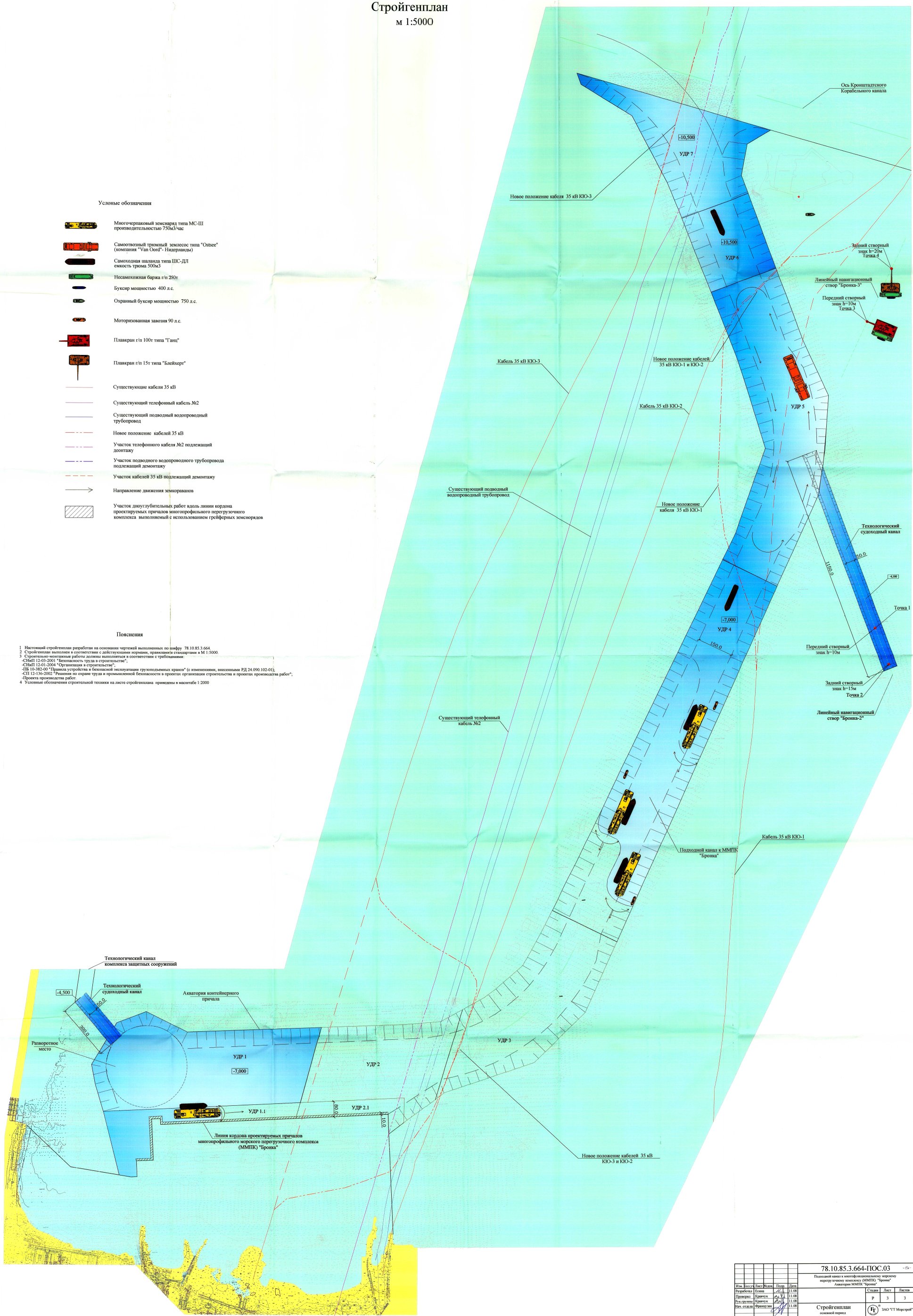

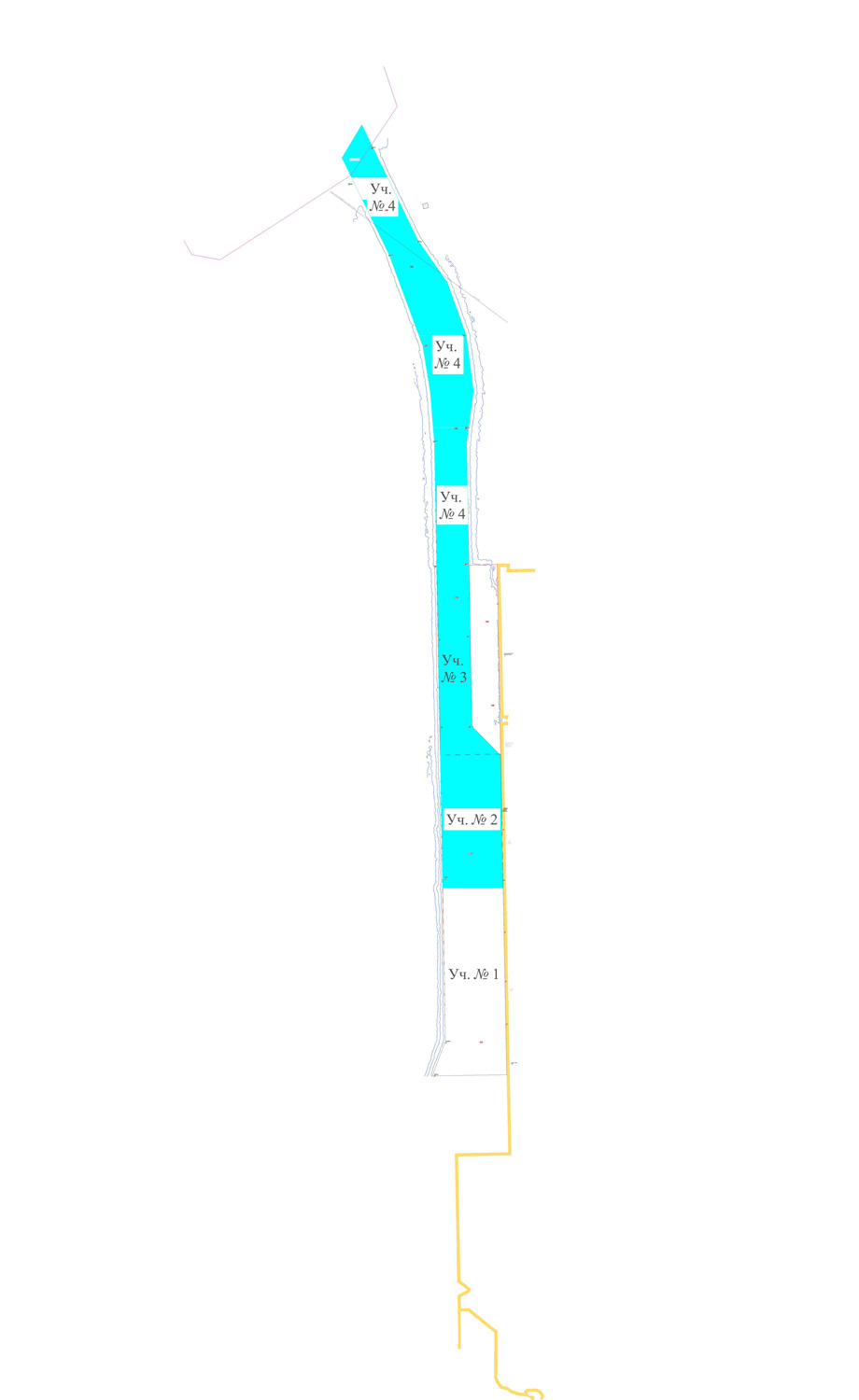

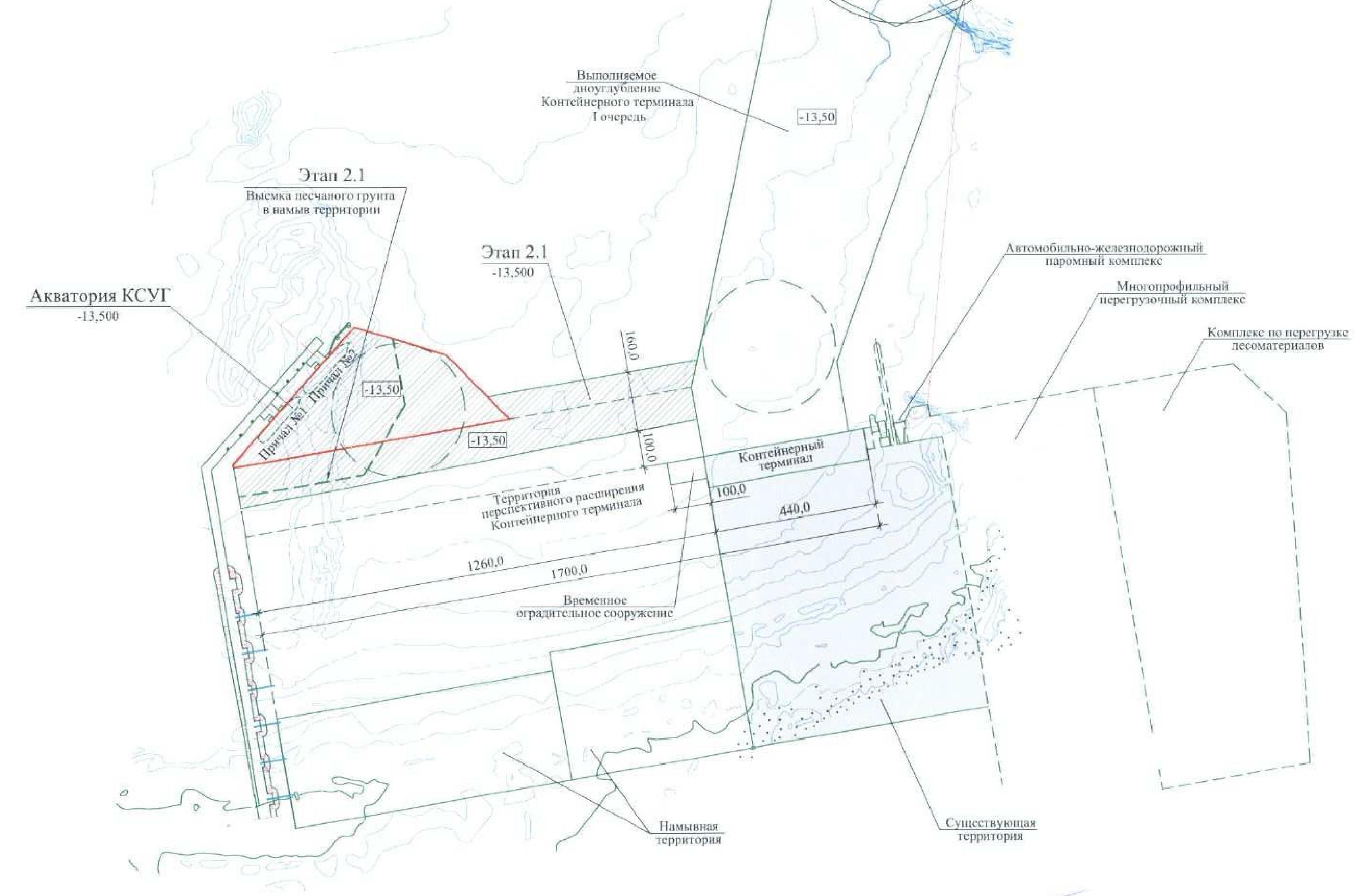

В рамках строительства операционной акватории  причала № 1А в морском порту Усть-Луга планируется:

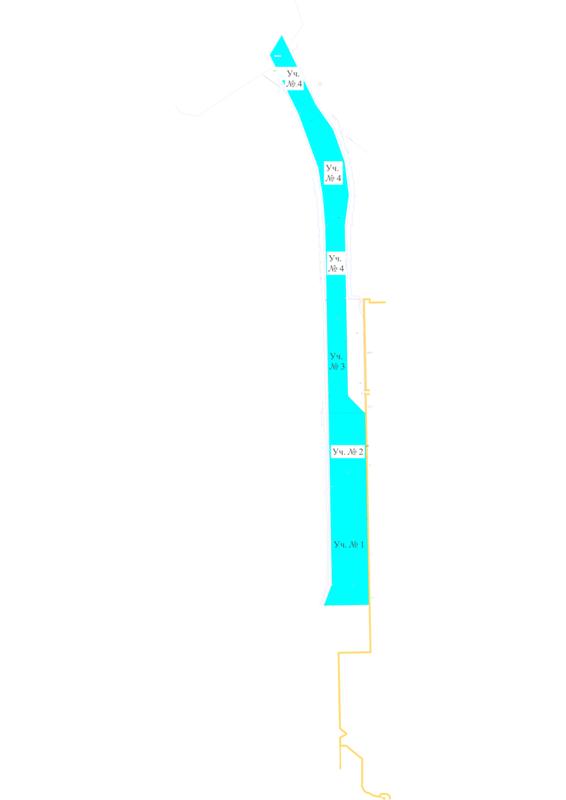

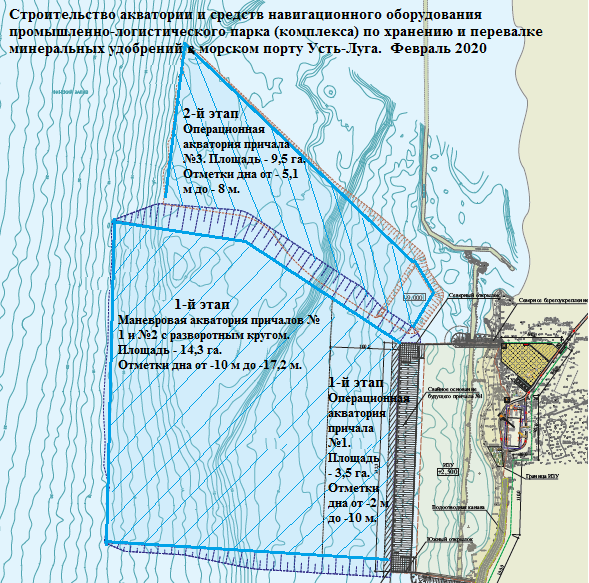

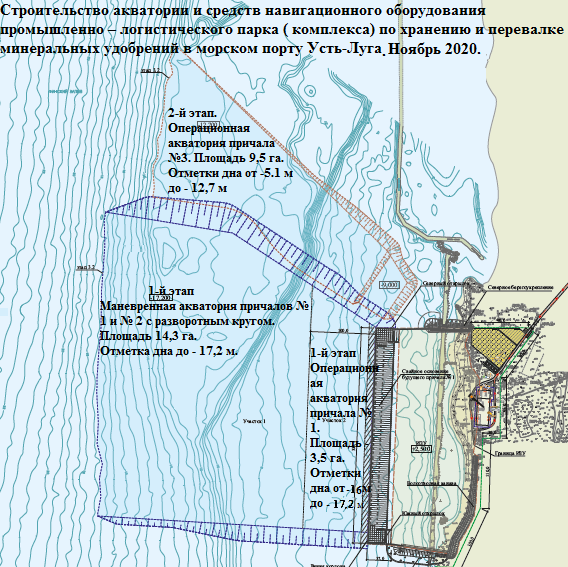

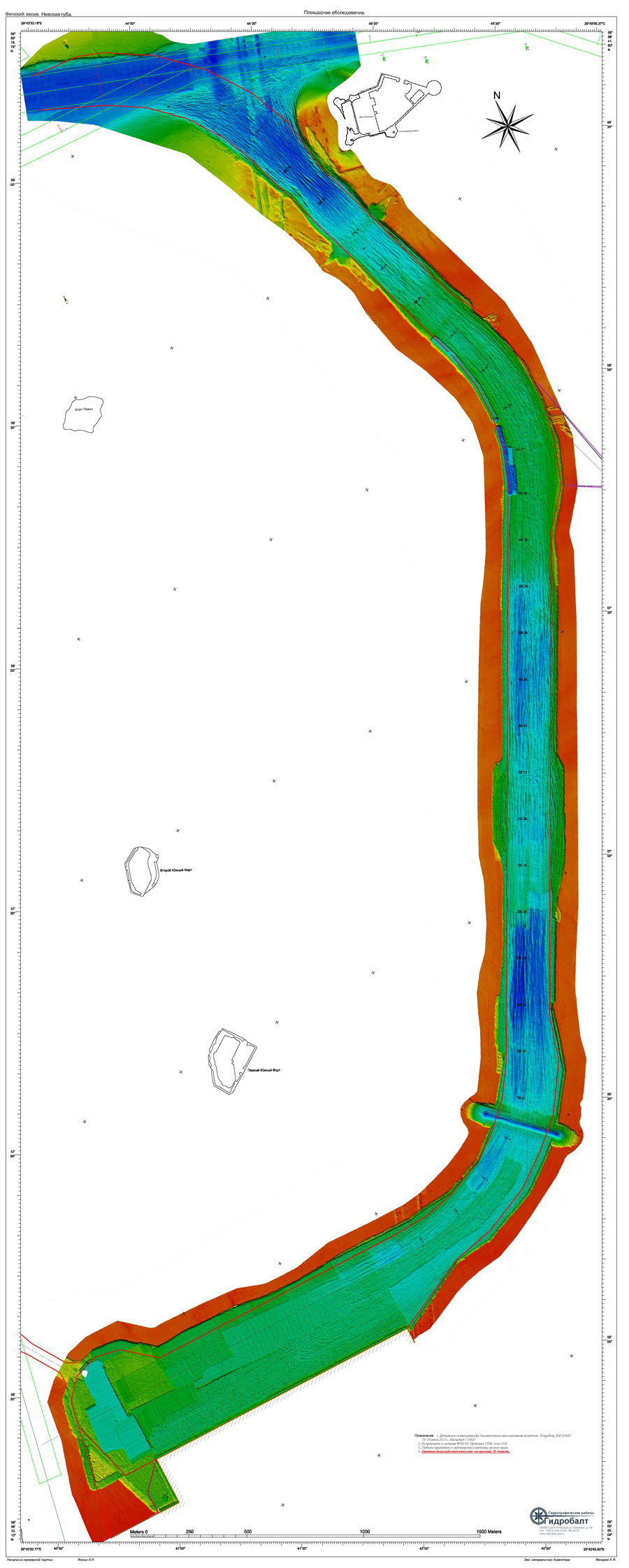

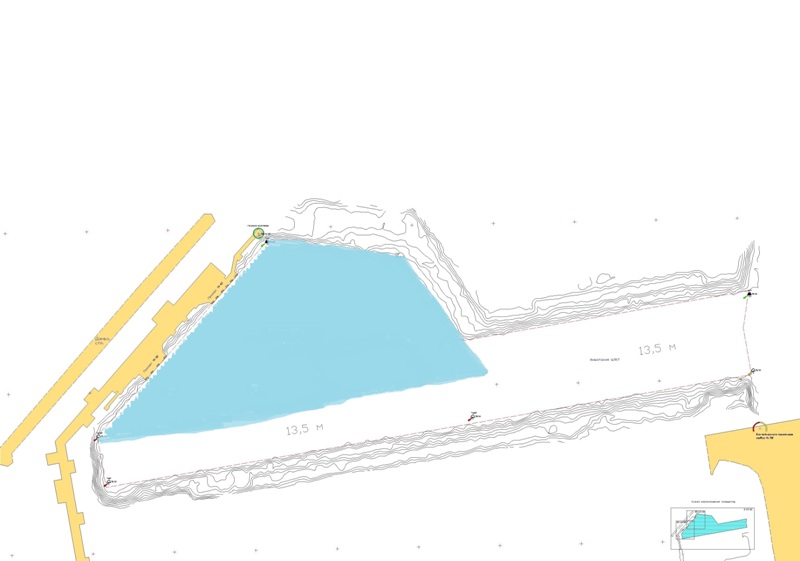

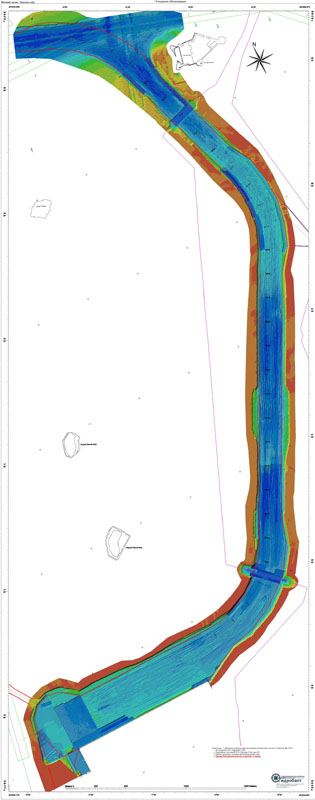

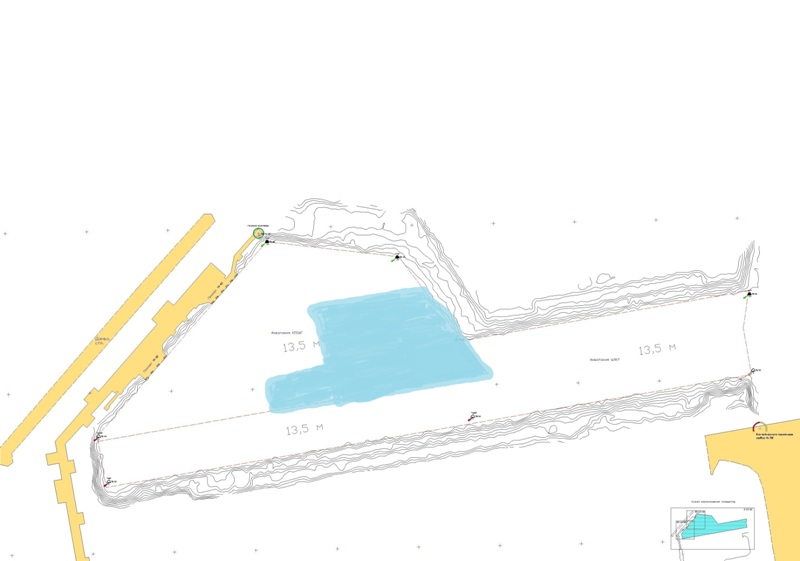

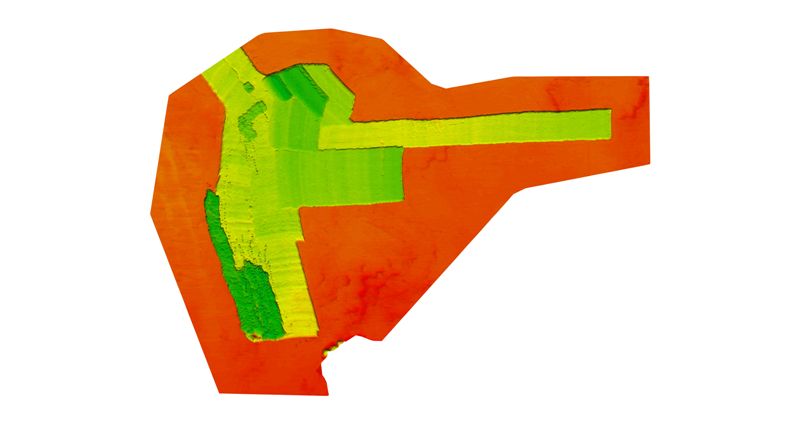

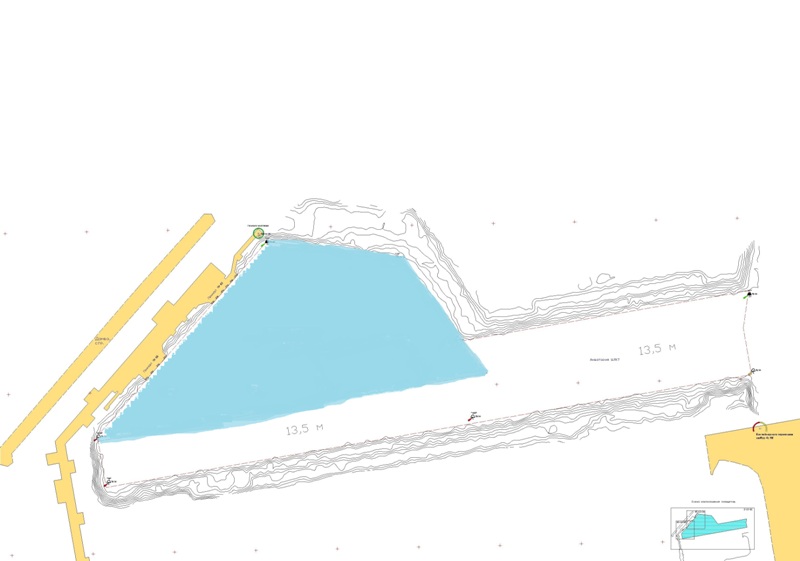

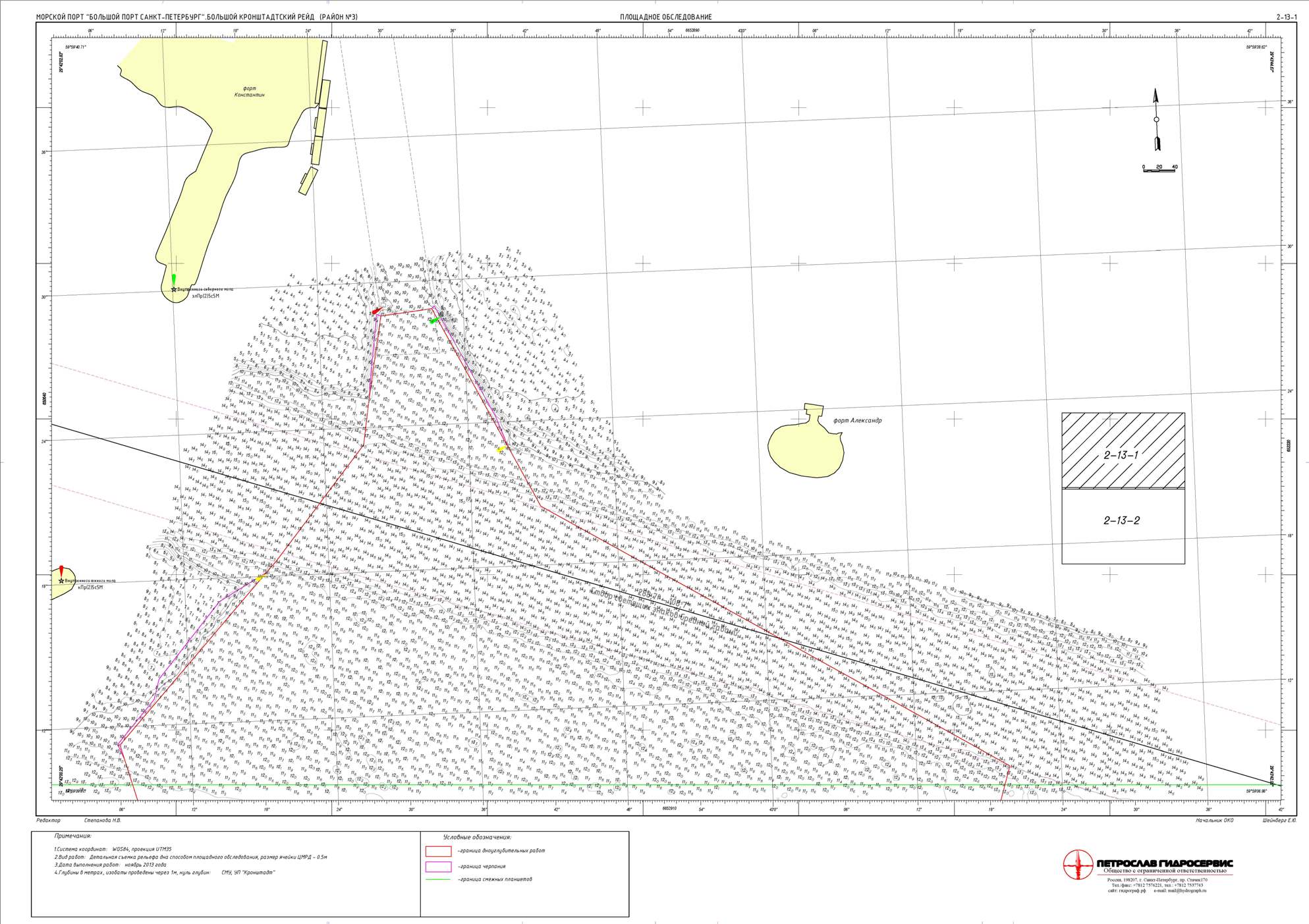

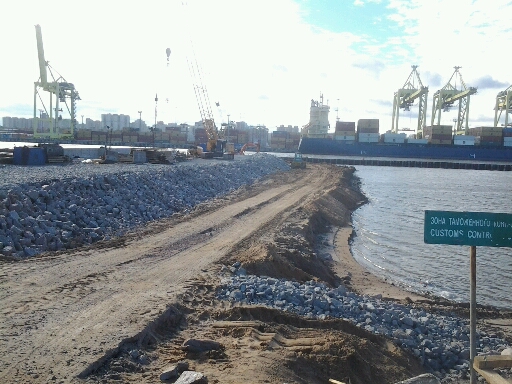

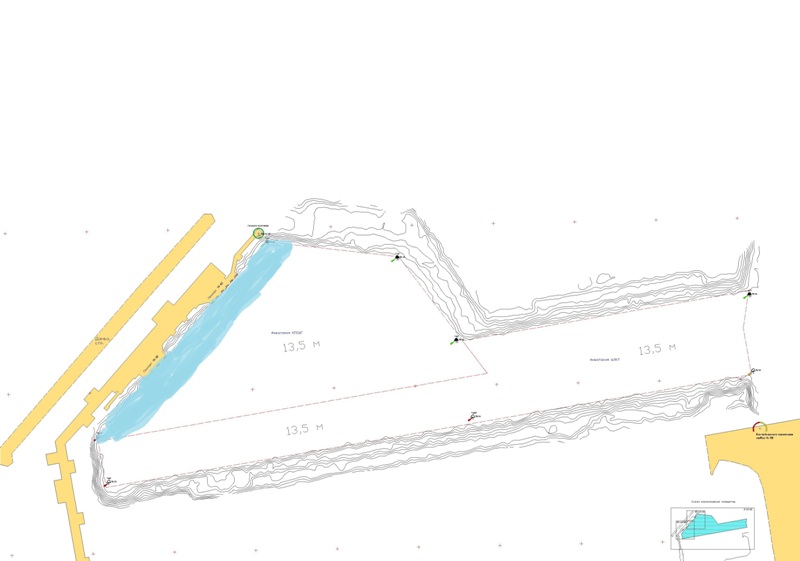

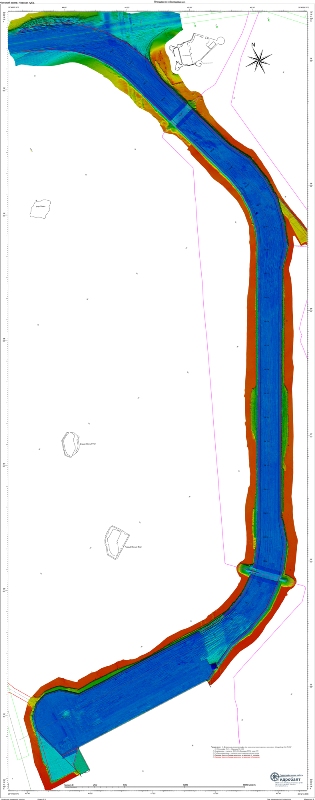

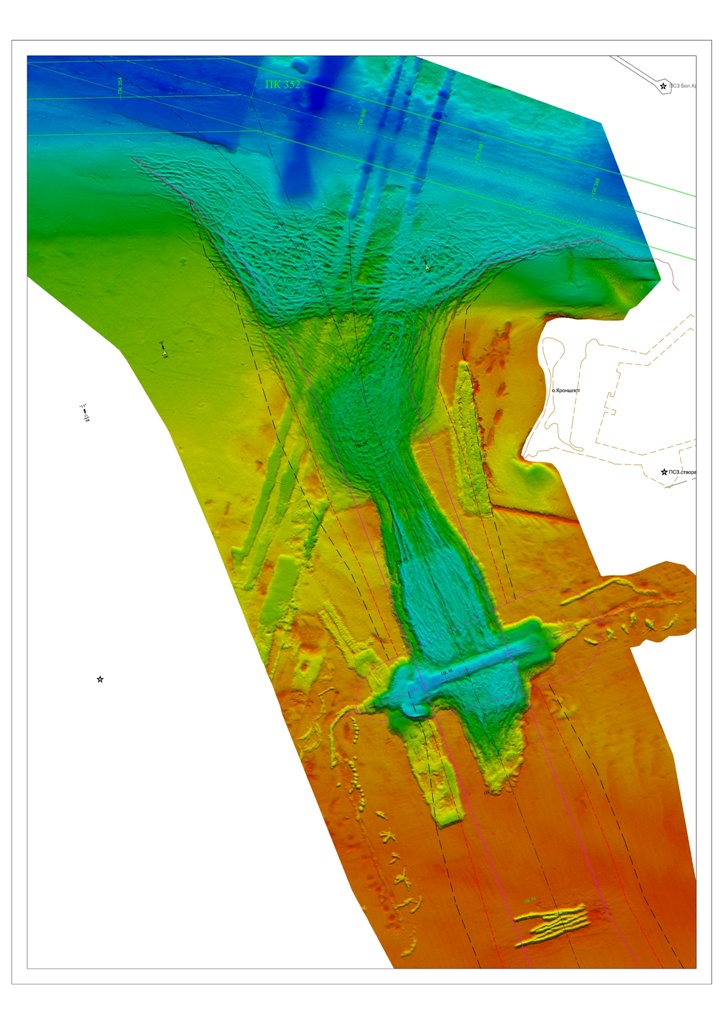

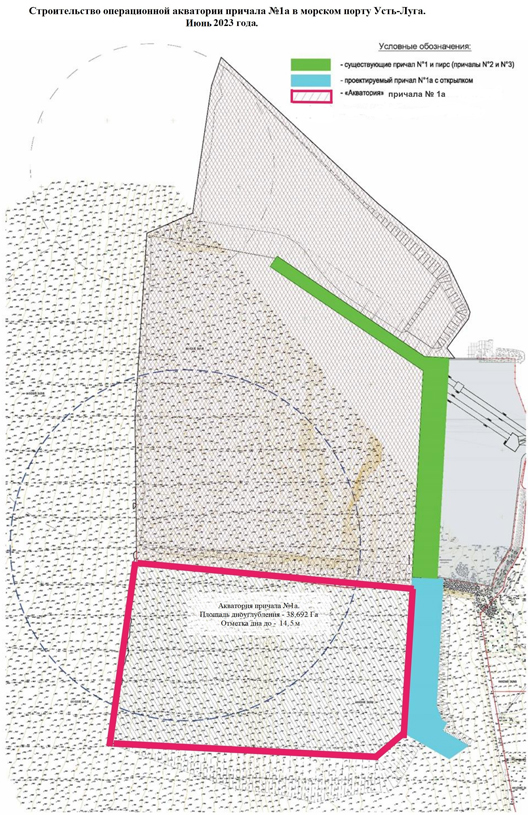

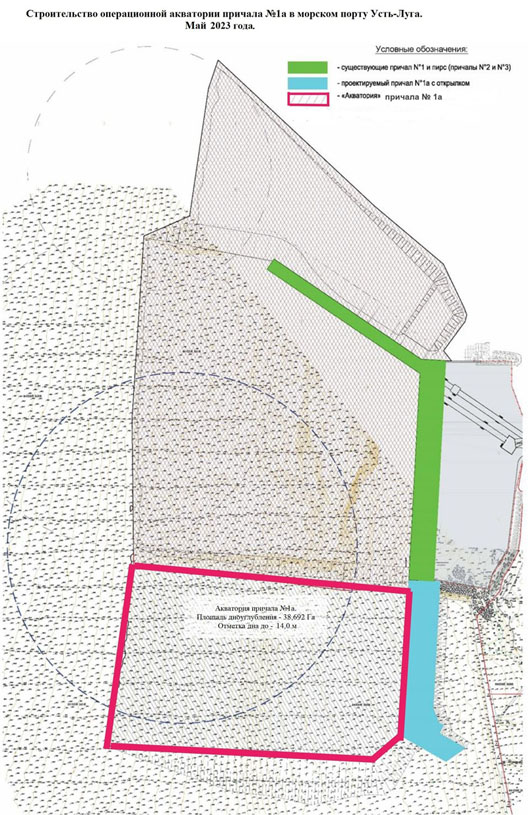

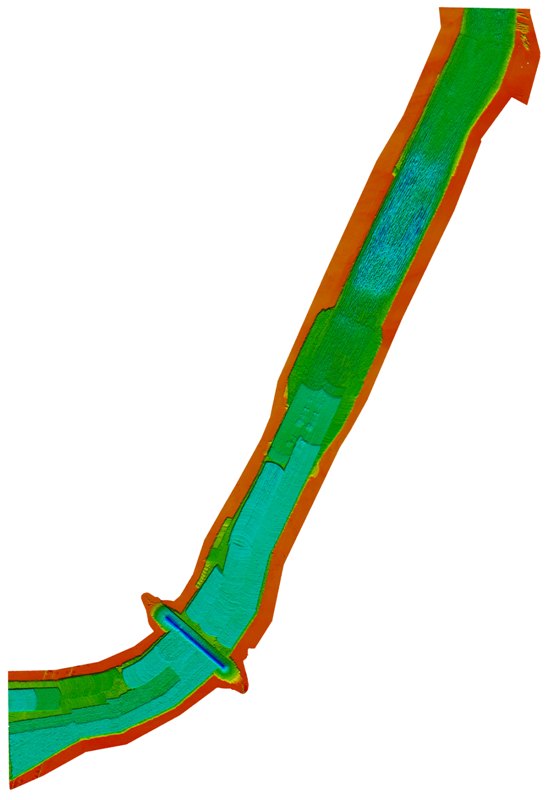

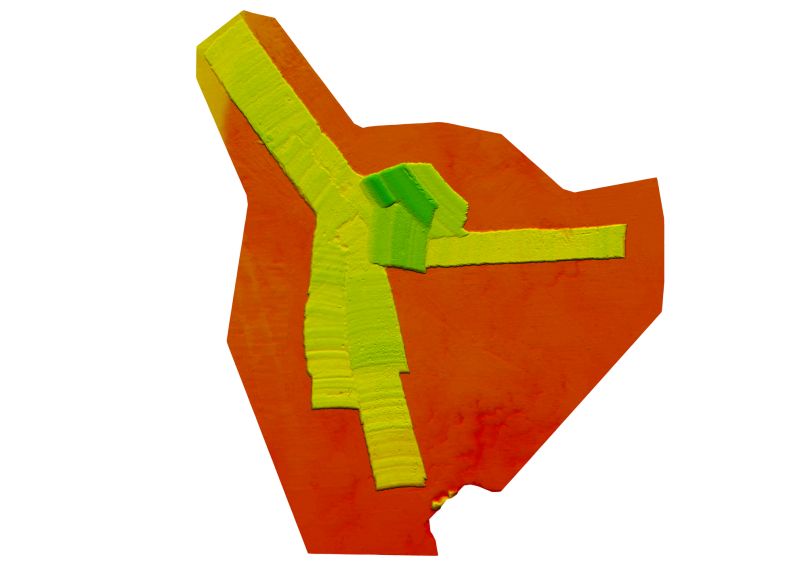

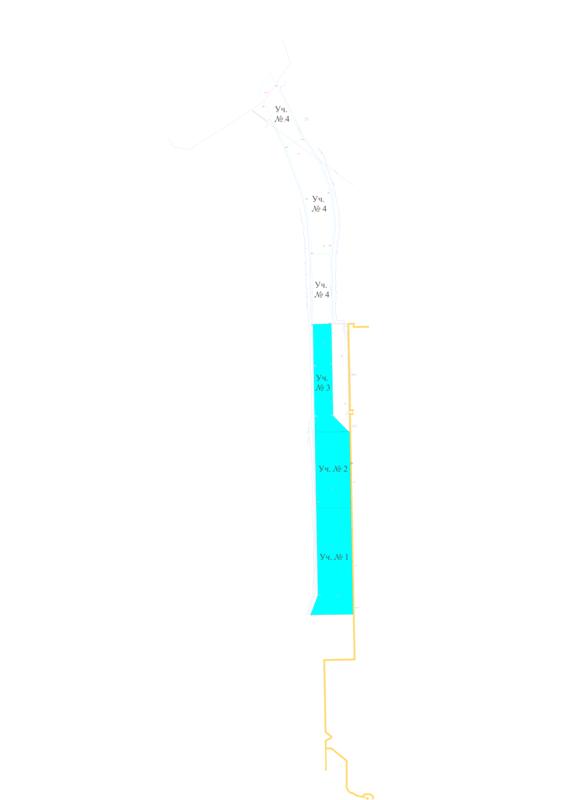

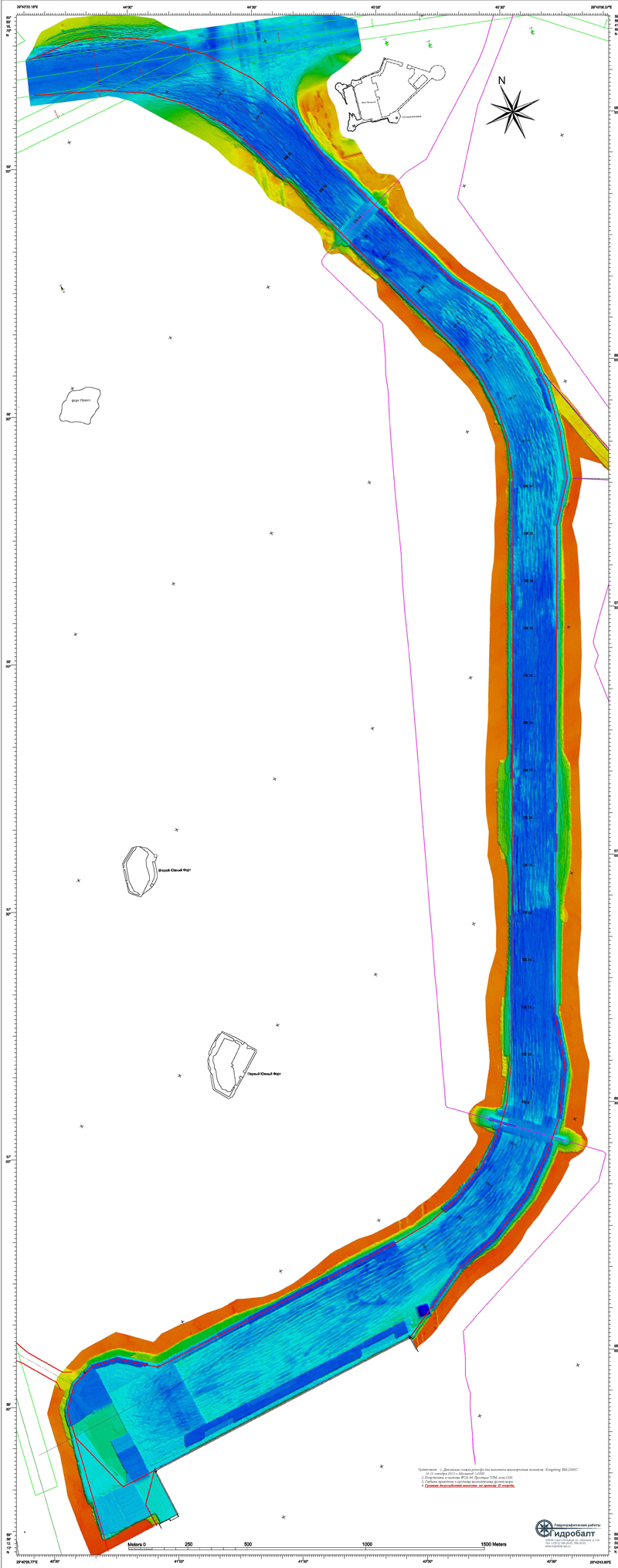

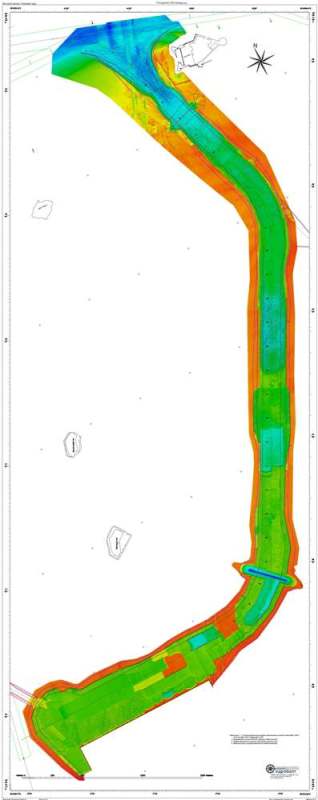

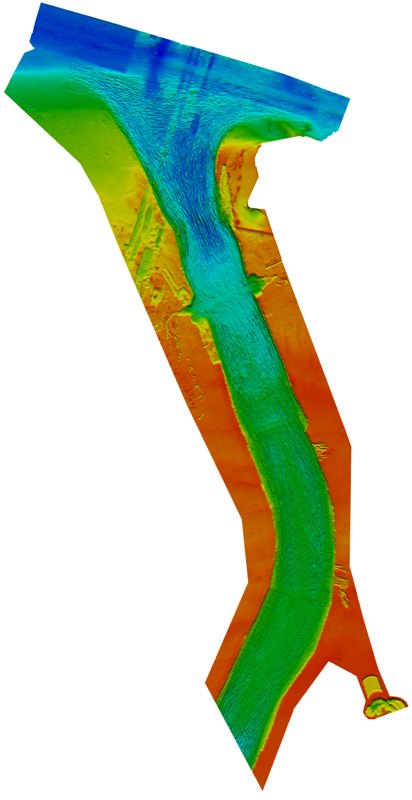

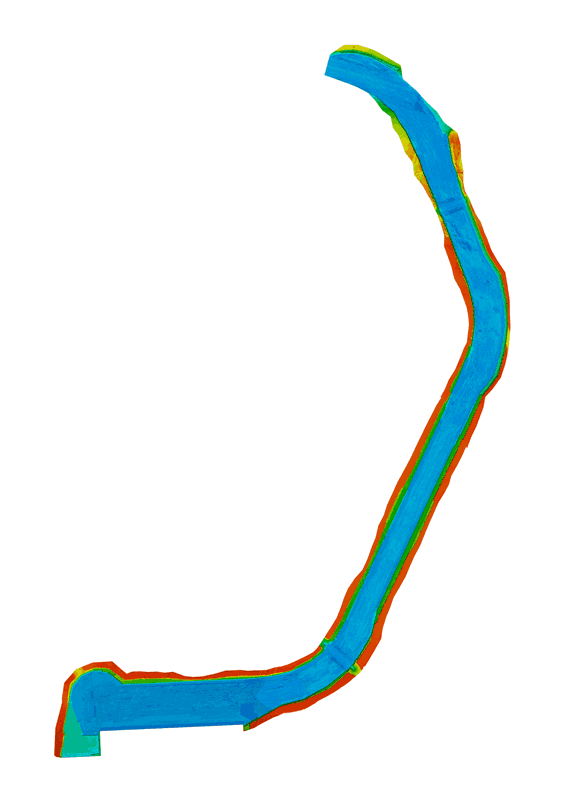

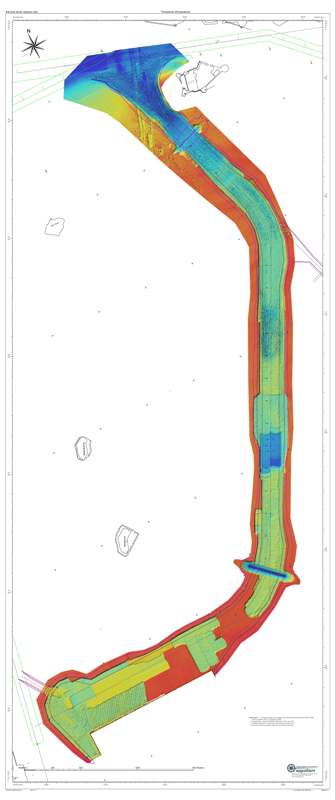

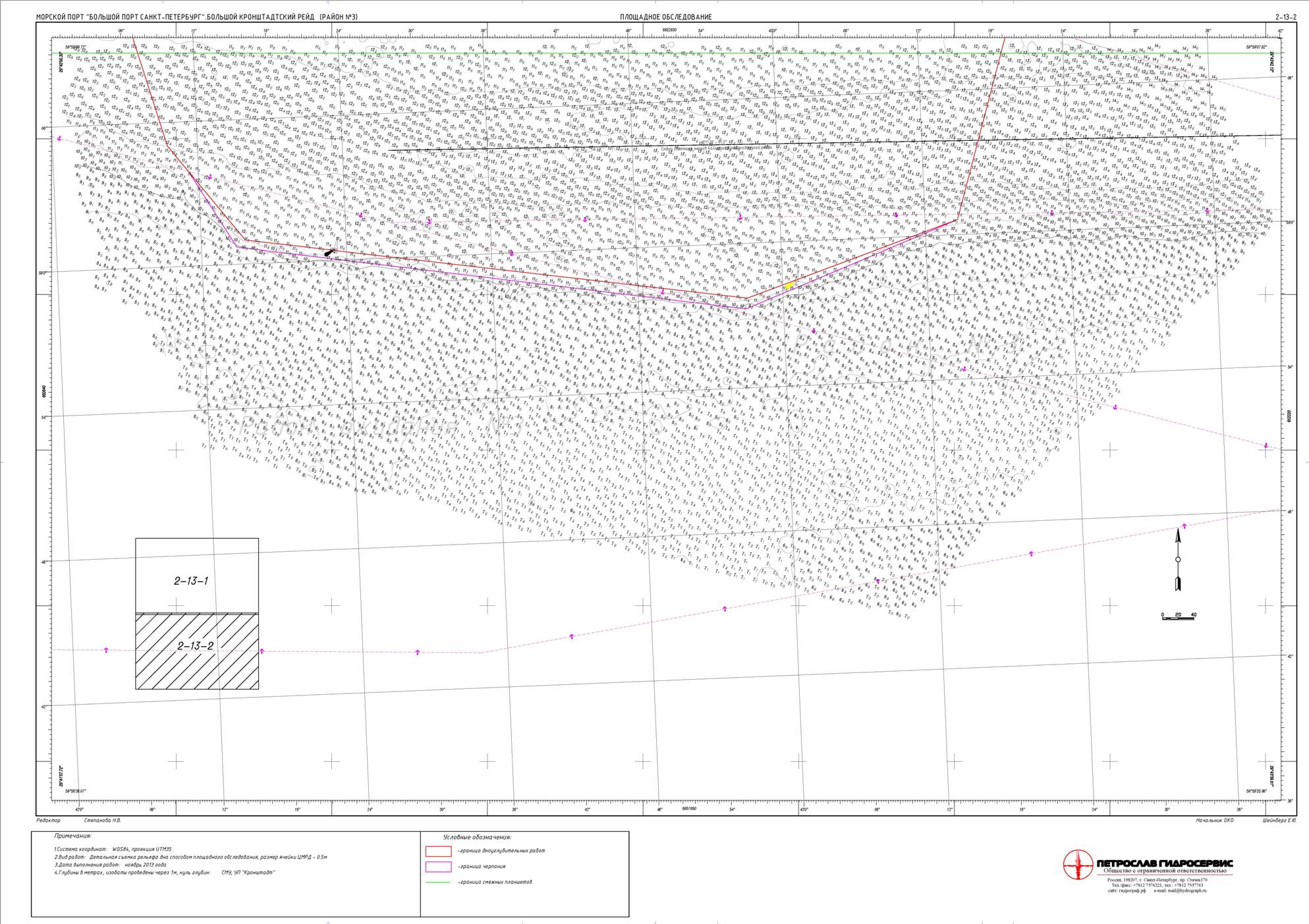

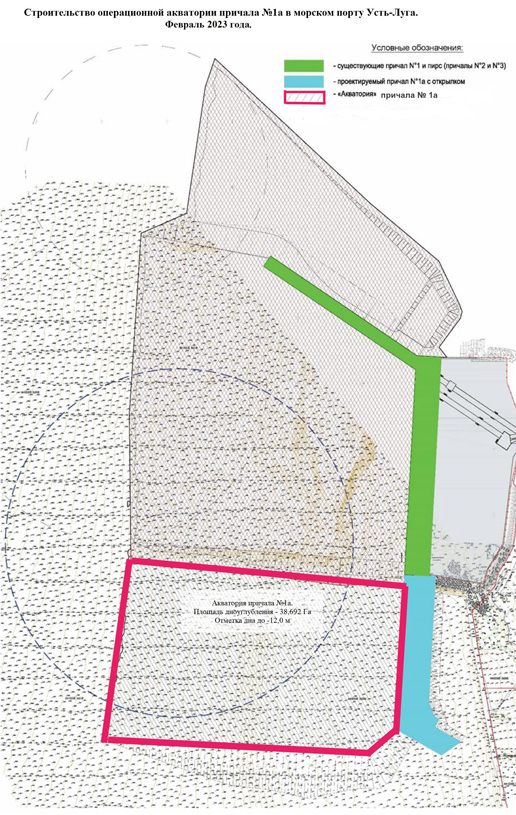

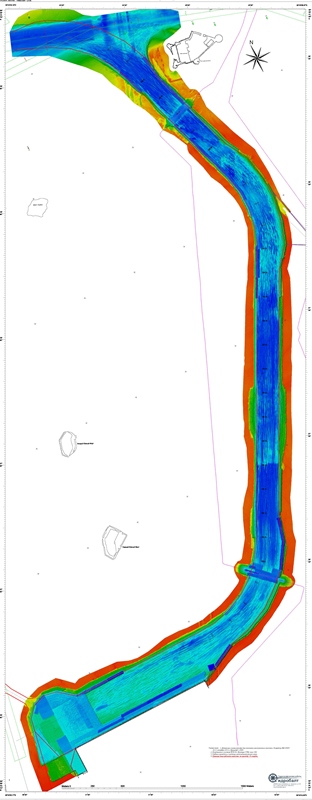

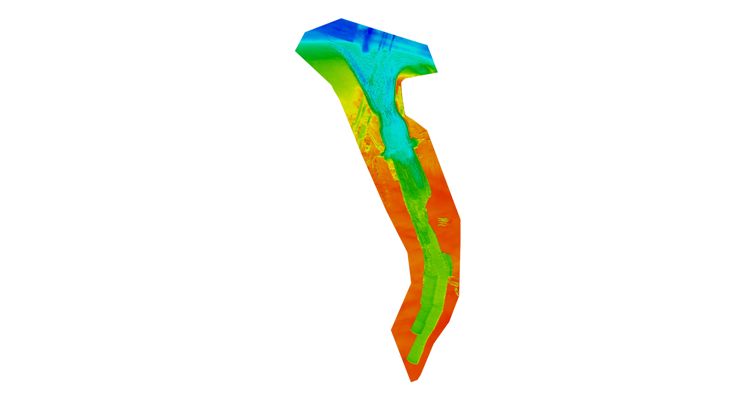

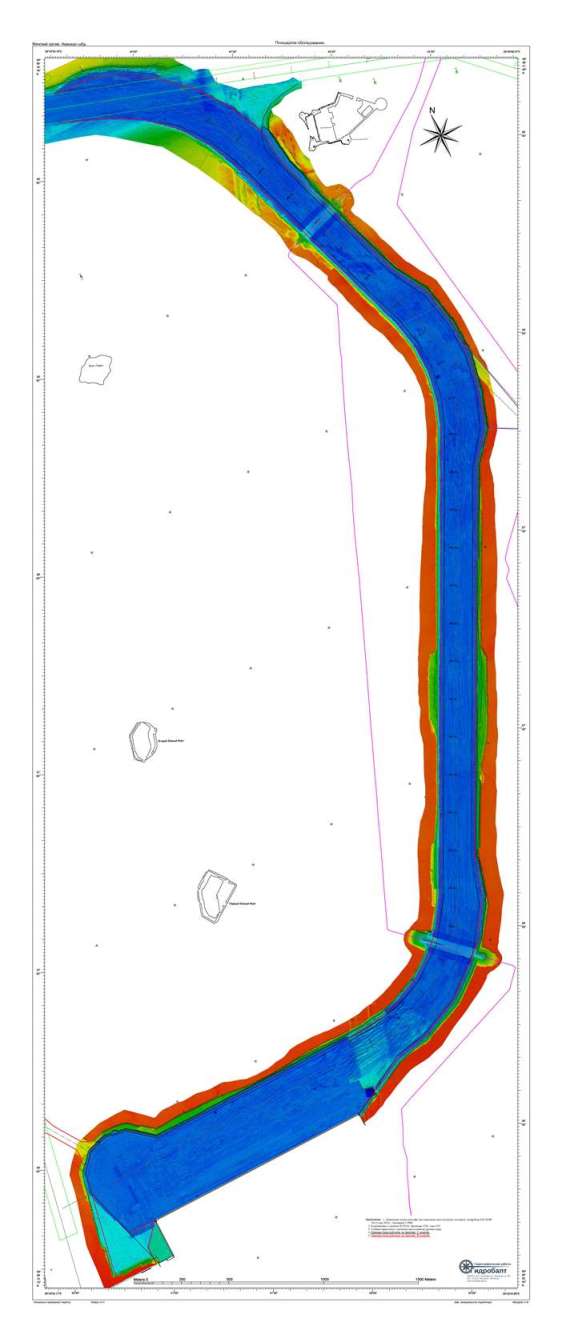

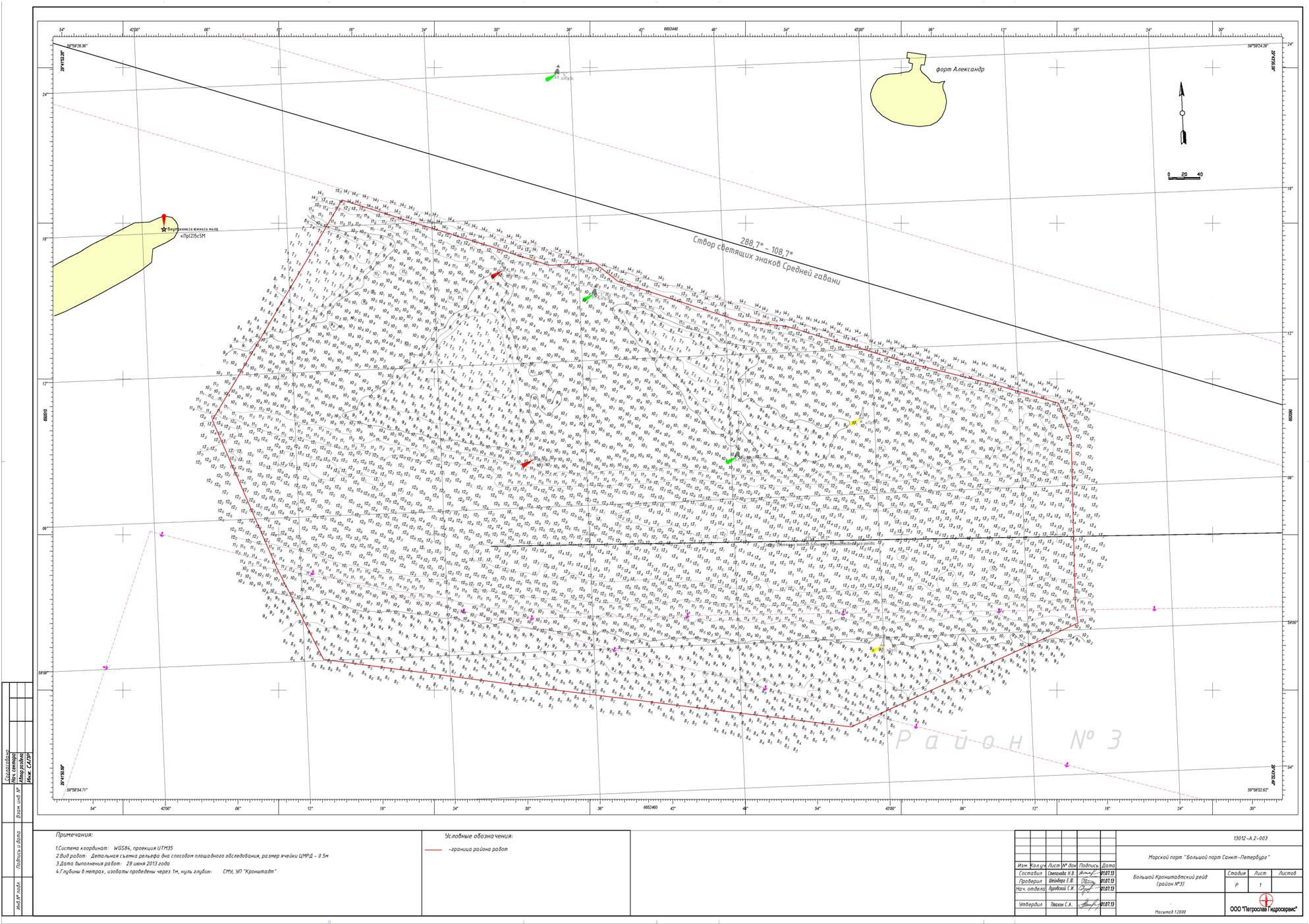

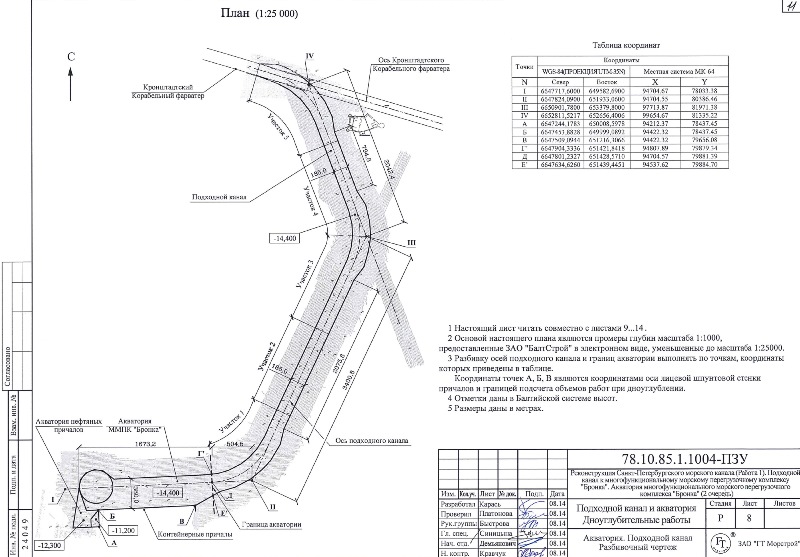

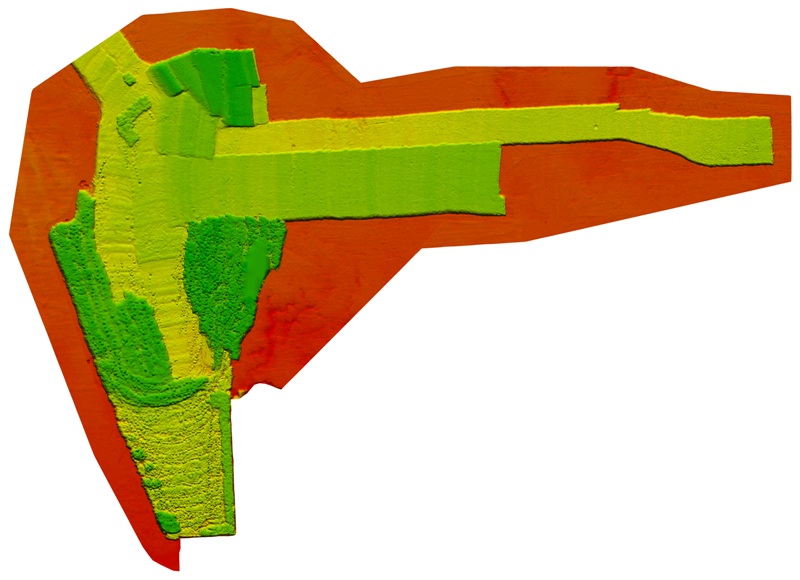

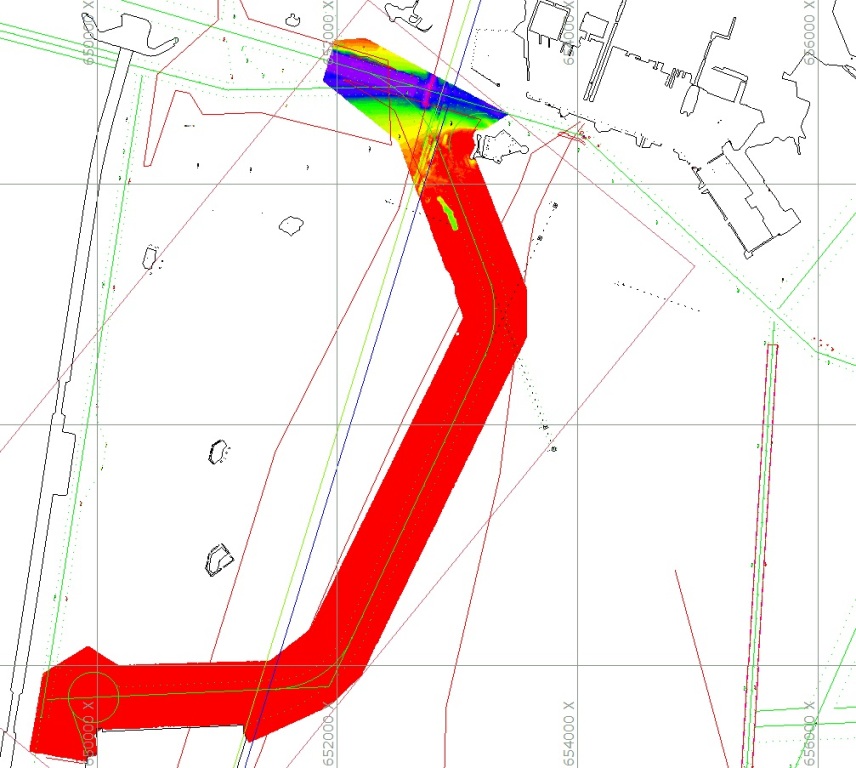

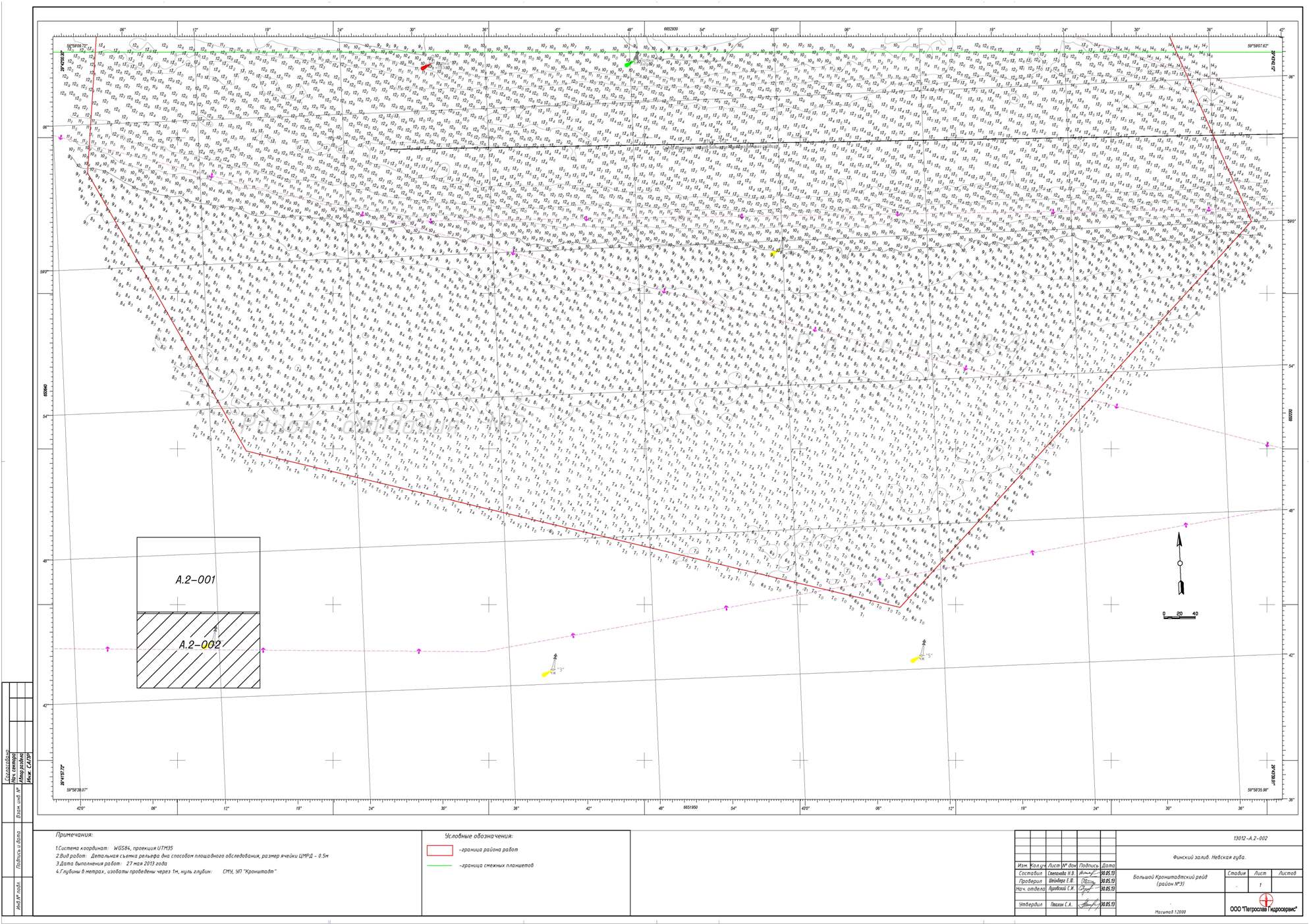

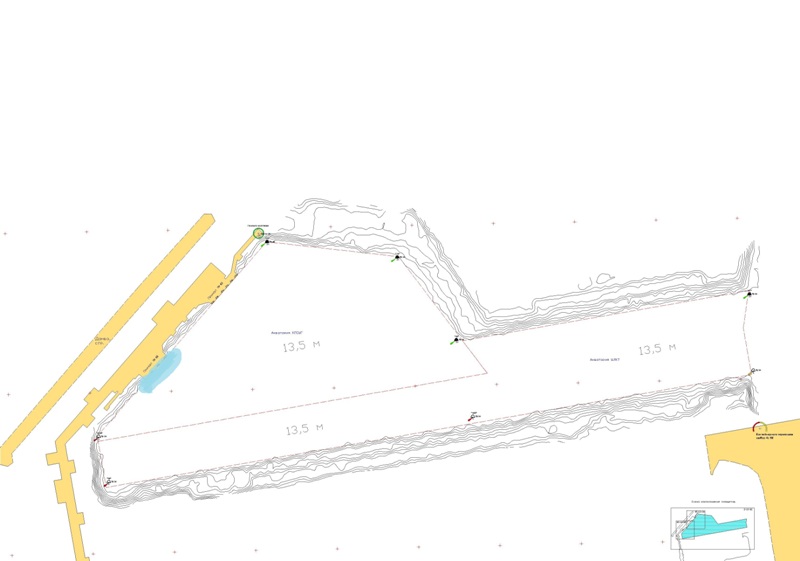

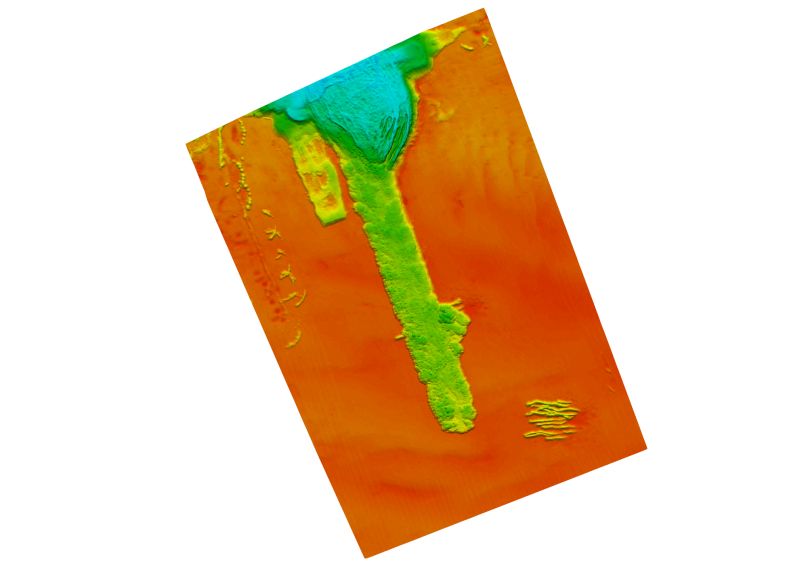

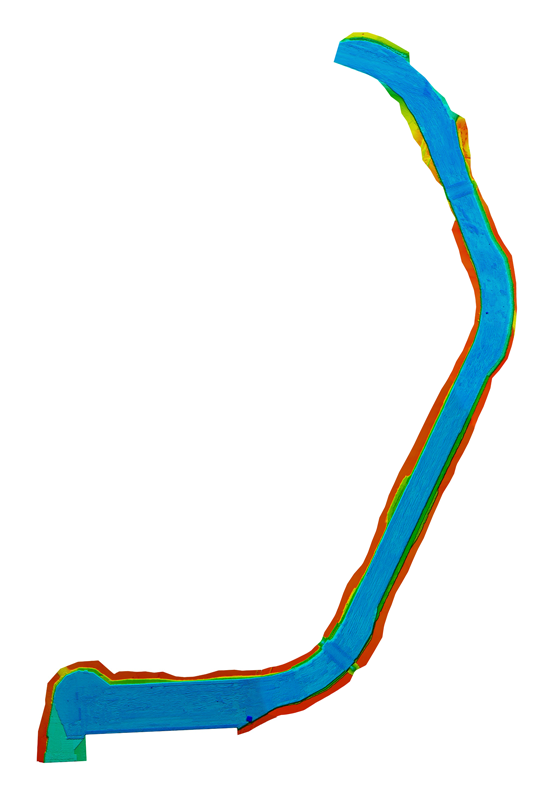

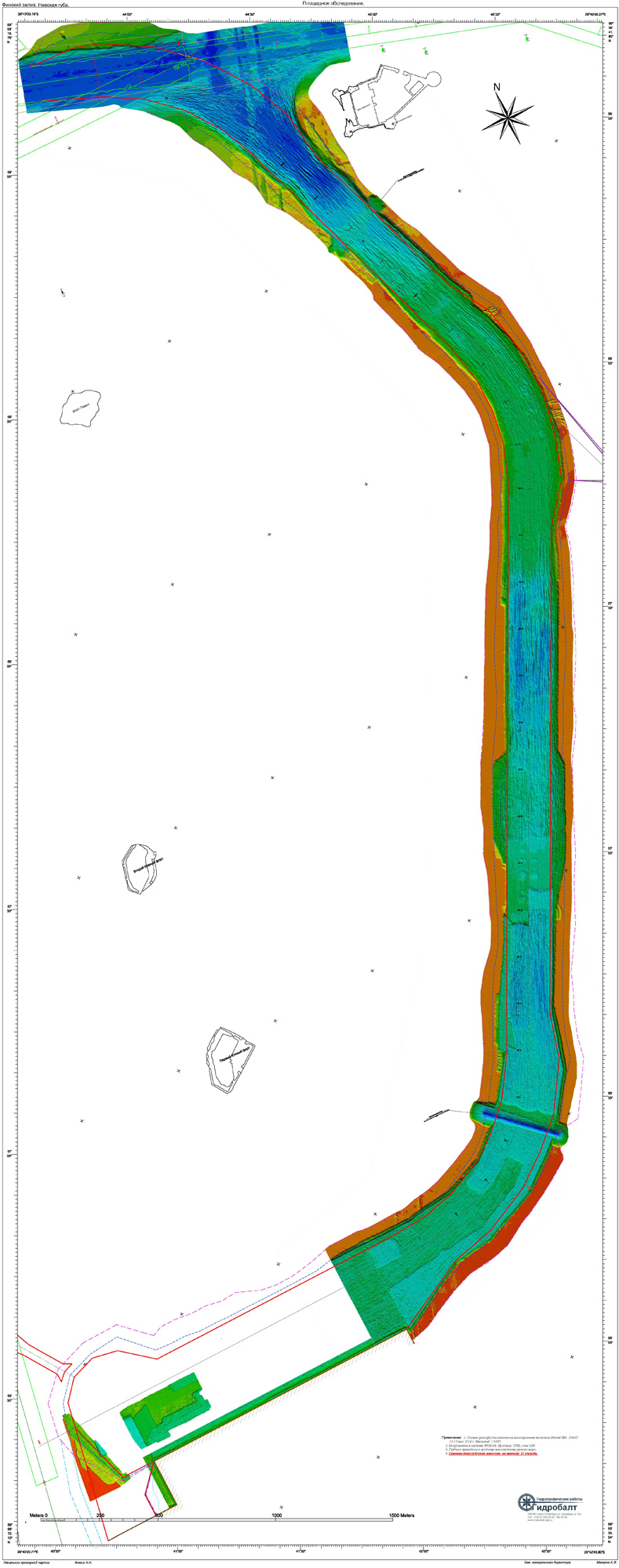

- создать акваторию площадью 38,7 га с отметками дна 17,2 м.

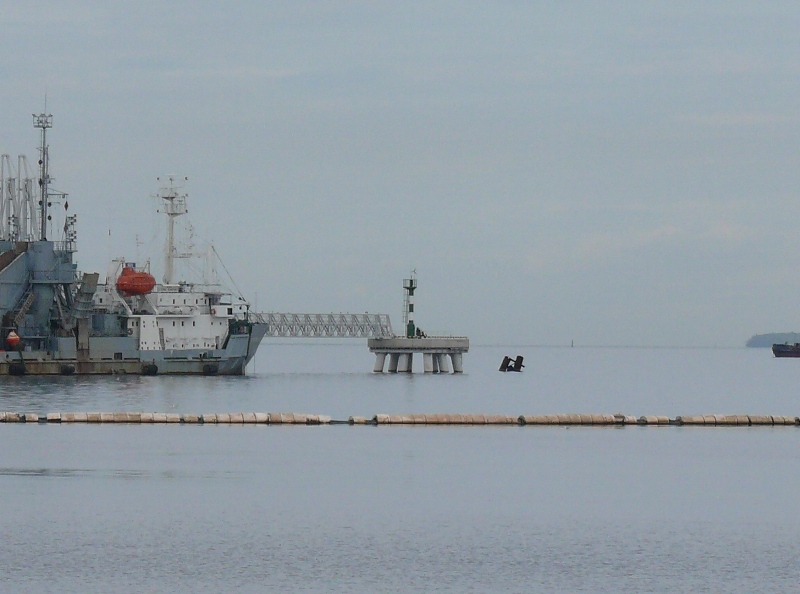

- выполнить перенос СНЗ «Ультрамар Южный» на южную оконечность причала № 1А после завершения строительства причала 1А и операционной акватории;

- выполнить перестановку ППЗ «Северный» к югу от операционной акватории причала № 1А для ограждения опасных глубин
ООО «Ультрамар»

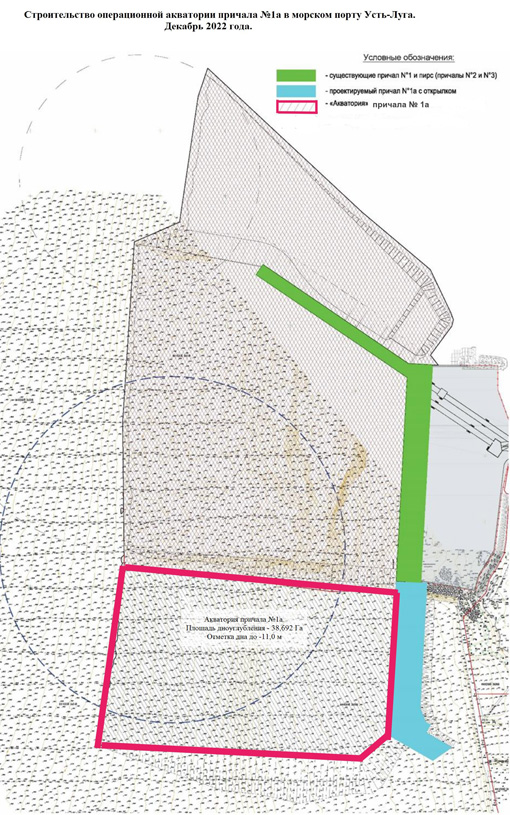

Договор от 30.12.2022 № 472/ОПЭД-22

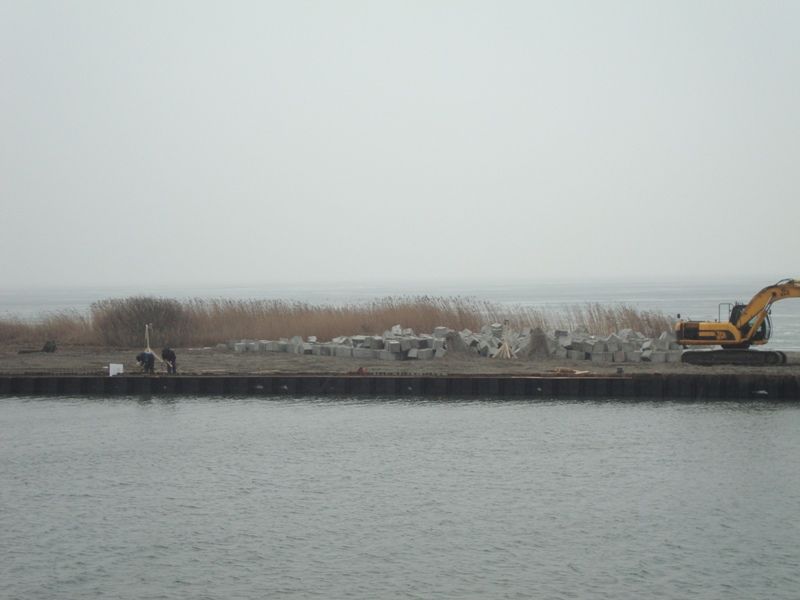

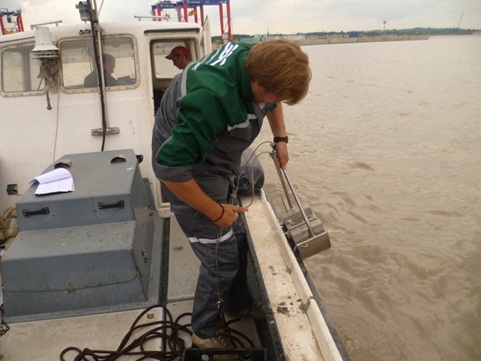

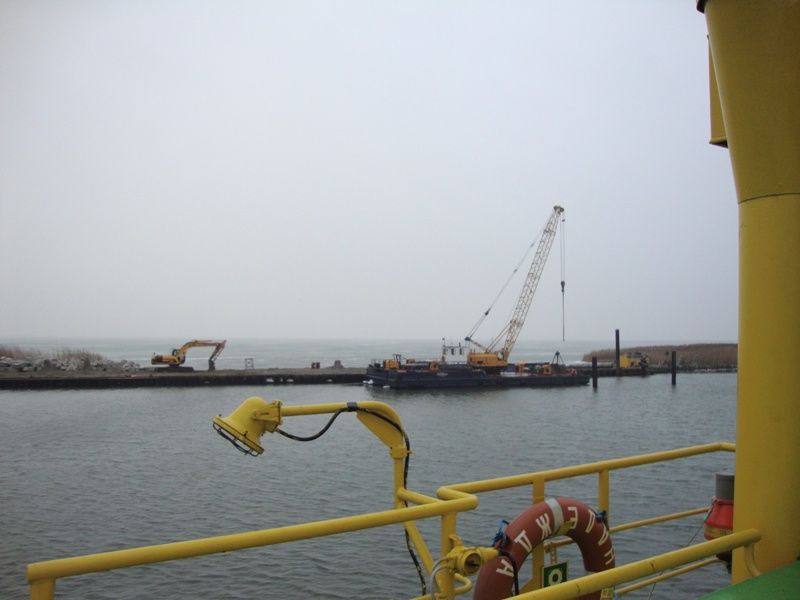

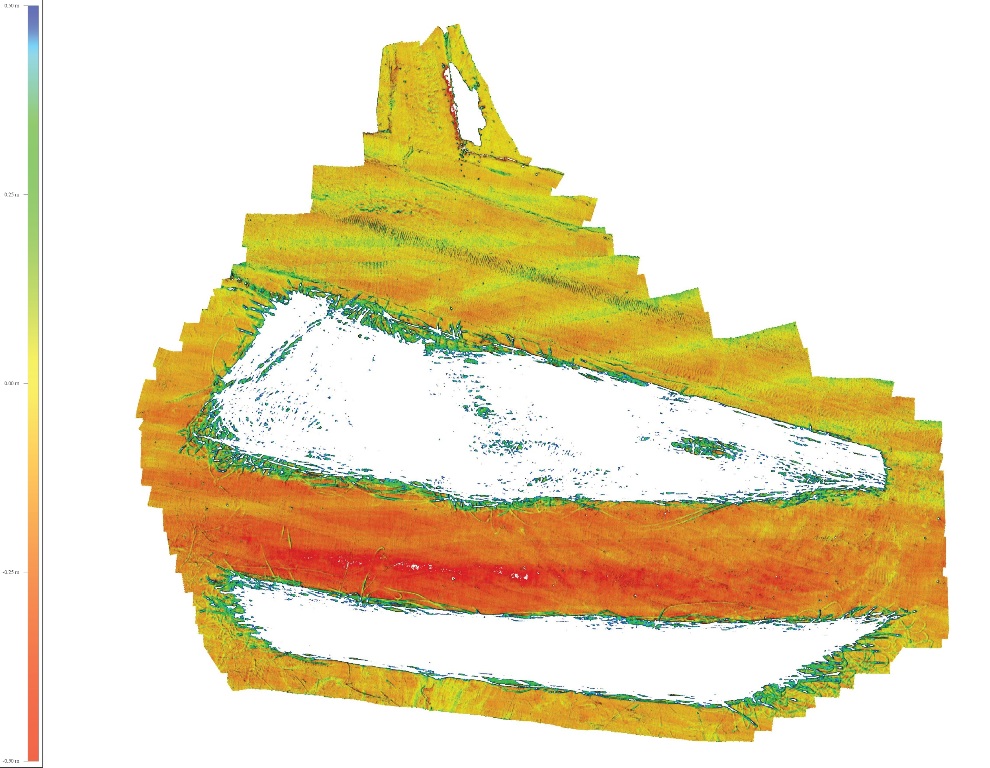

- завершены работы по водолазному обследованию акватории на площади 38,7 га;

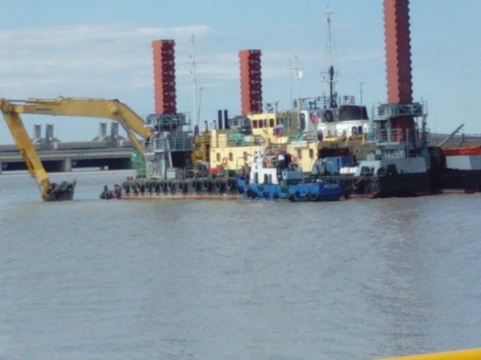

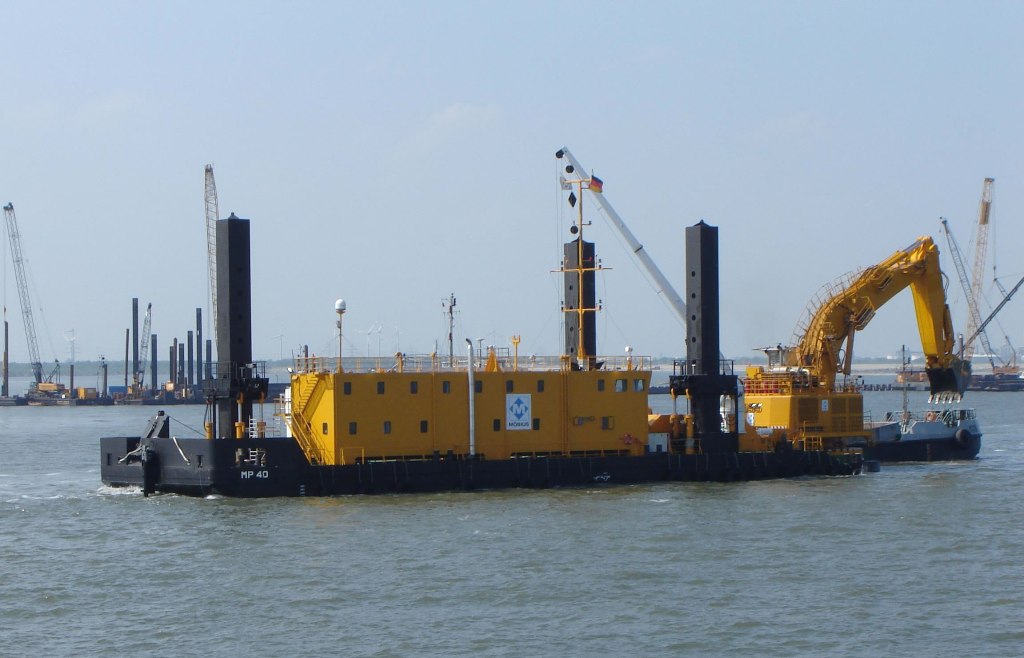

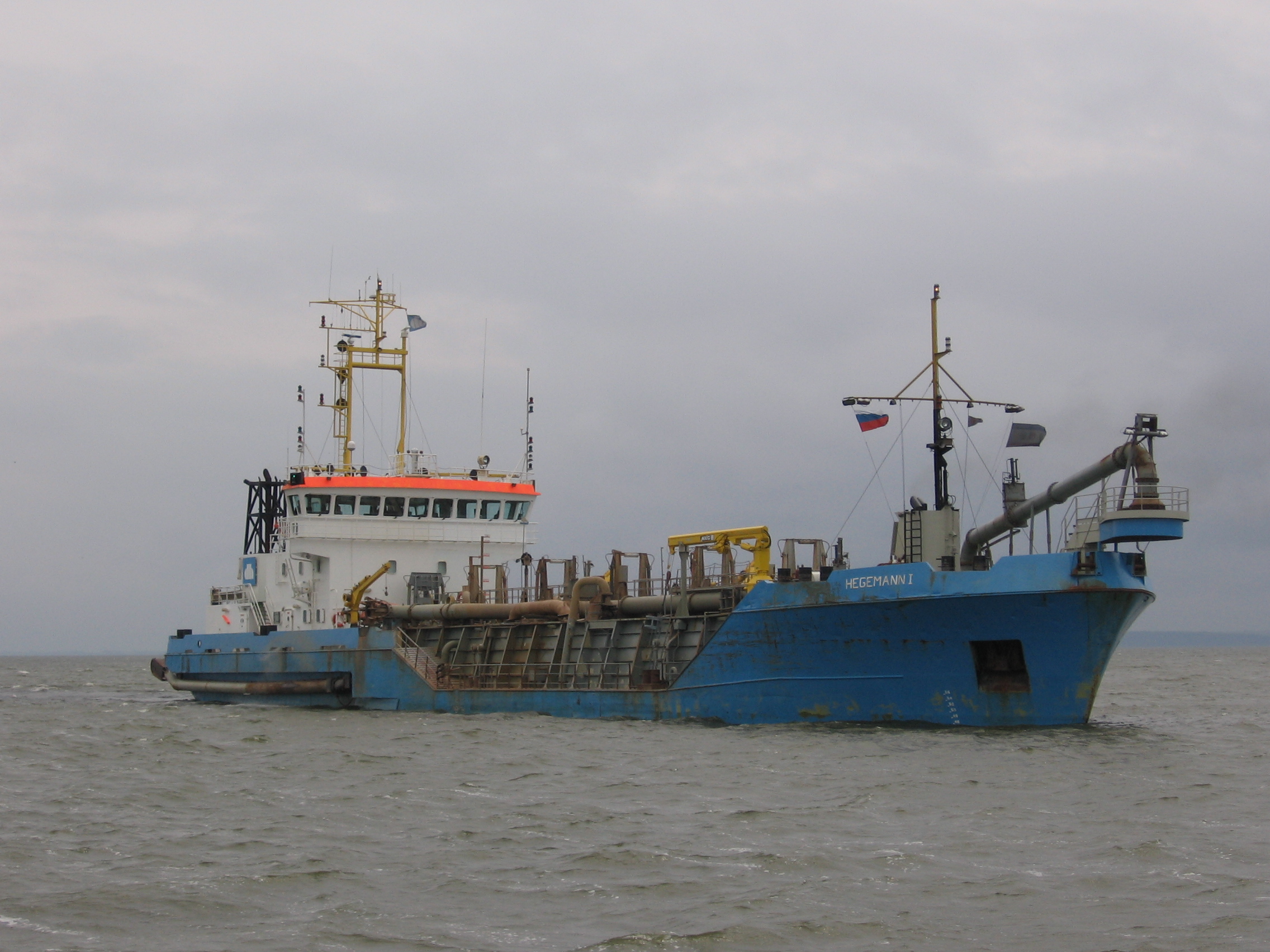

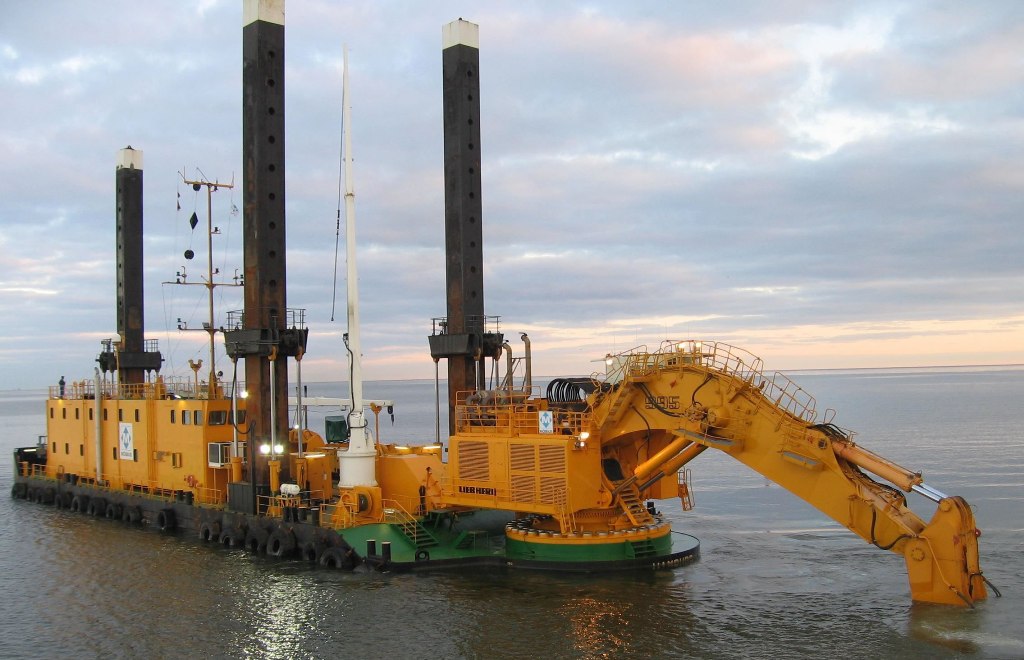

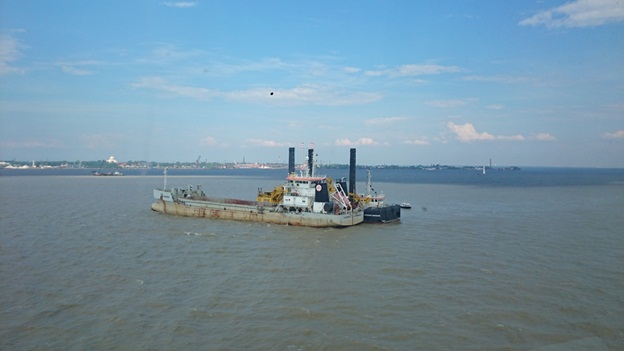

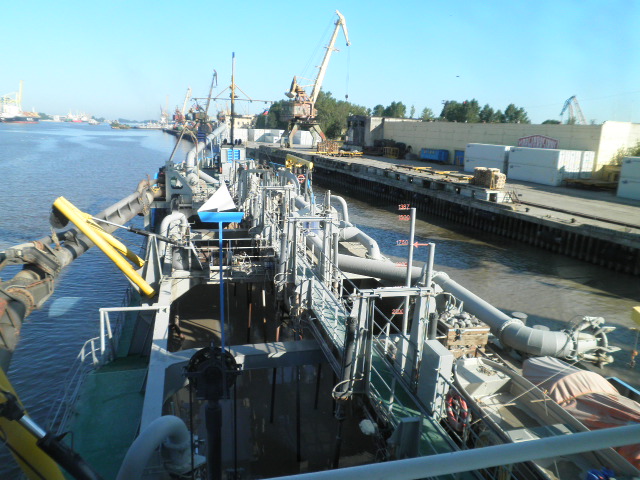

- завершены работы по мобилизации дноуглубительной техники.

- подписан договор с подрядной организацией;

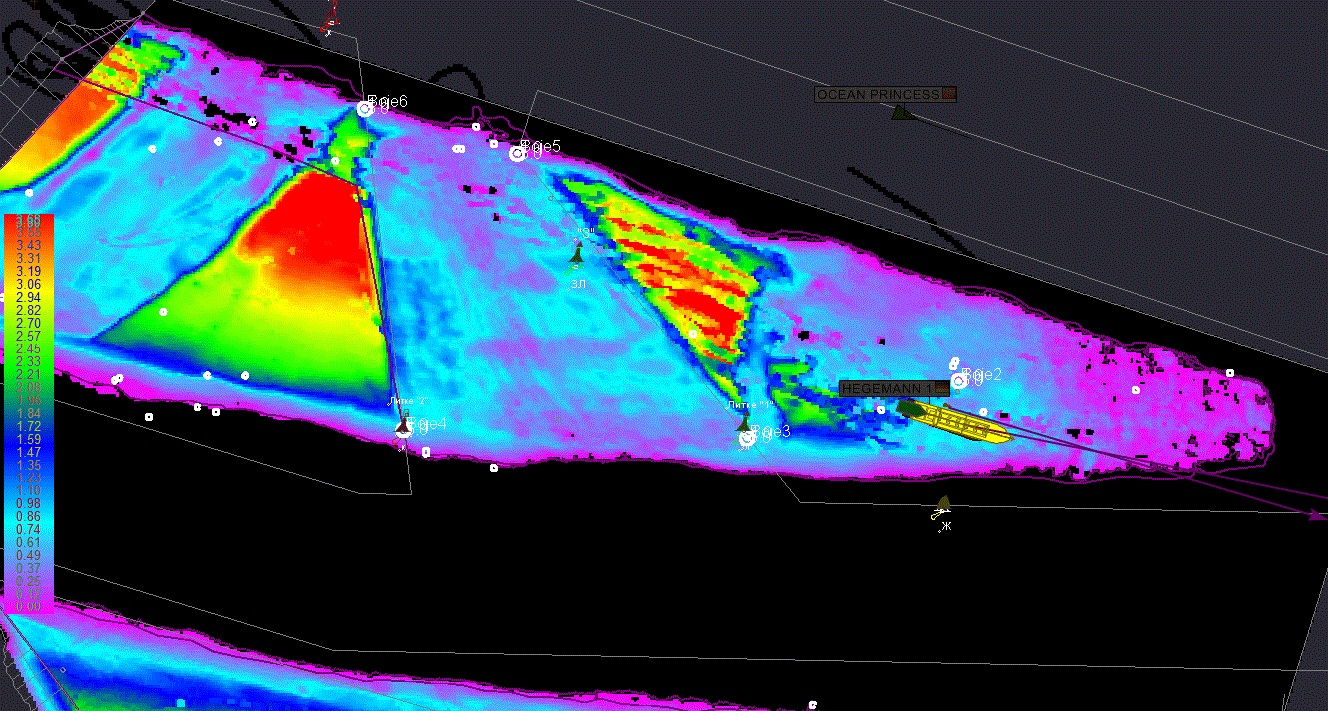

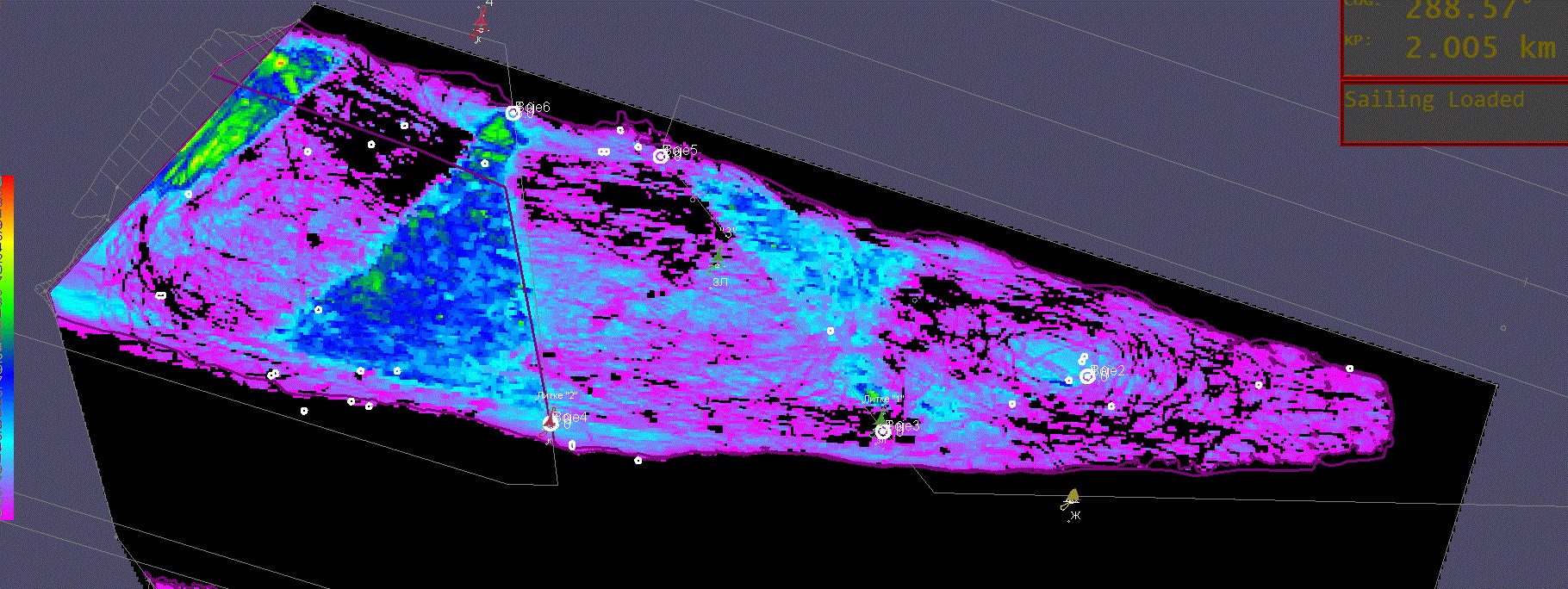

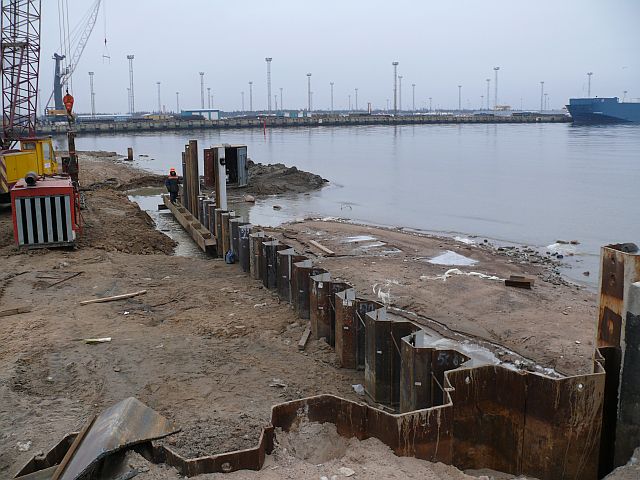

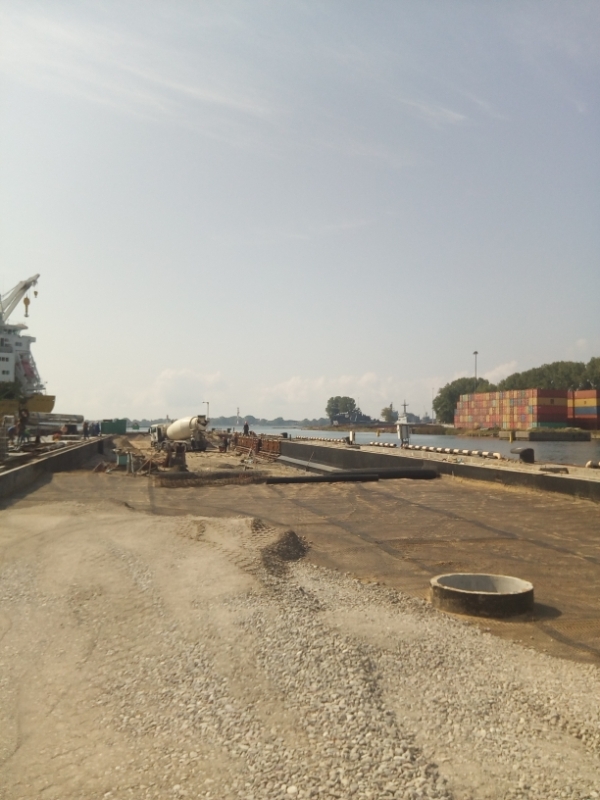

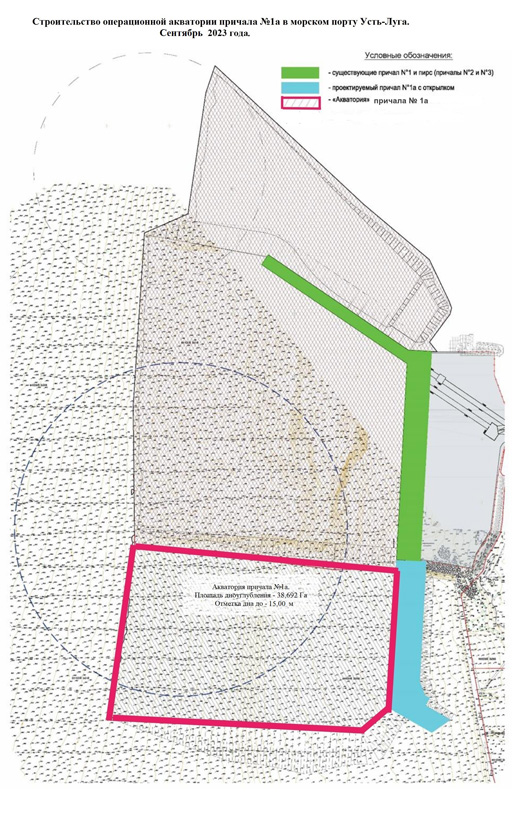

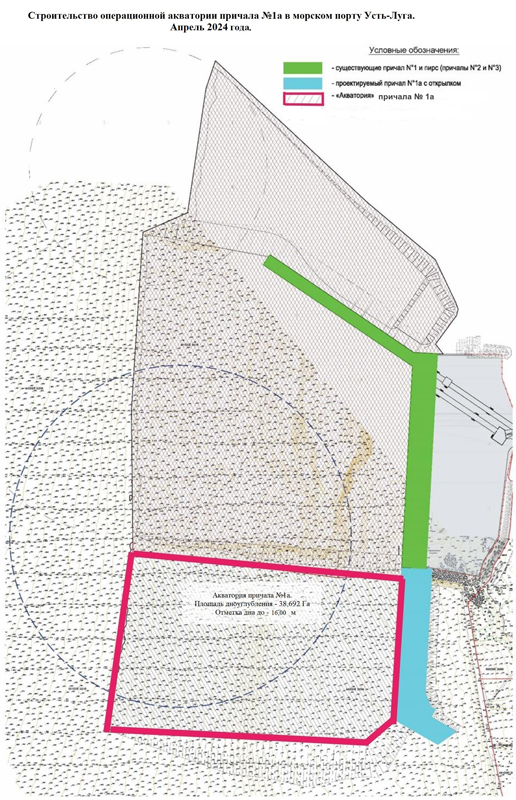

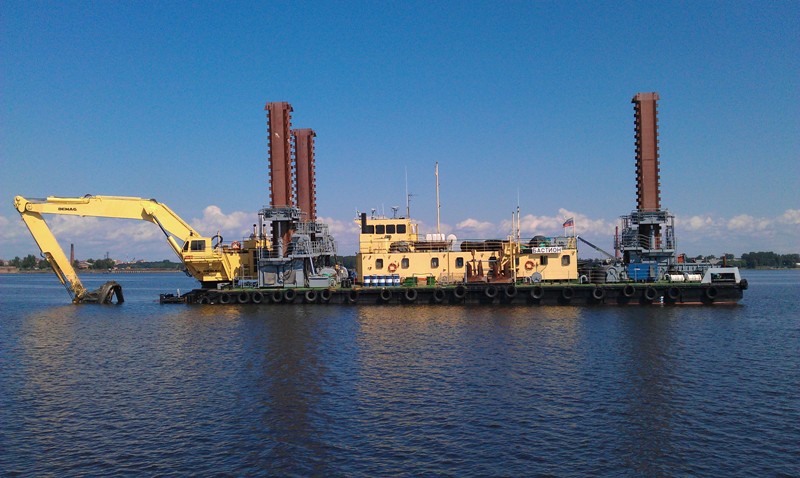

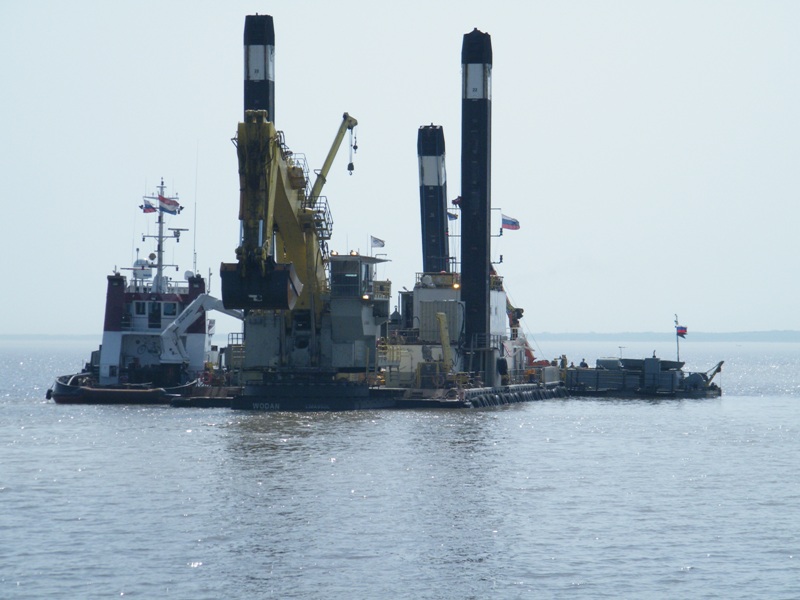

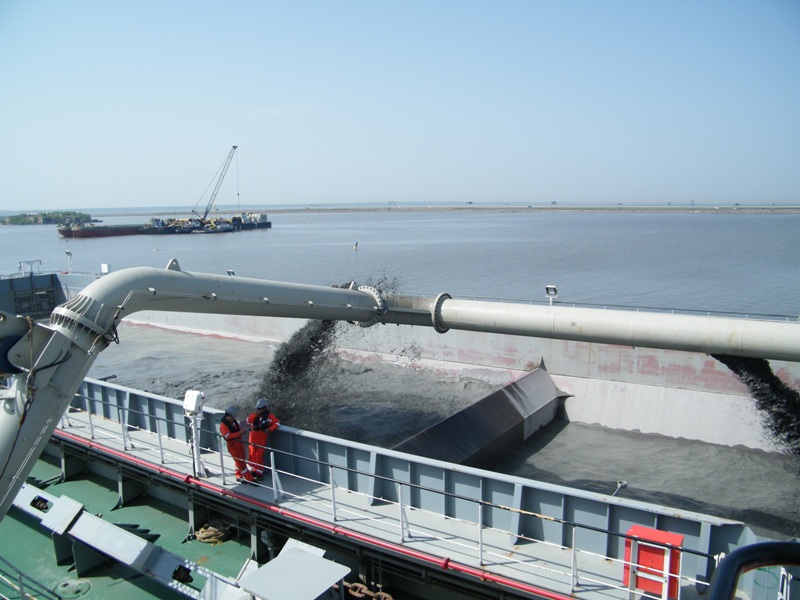

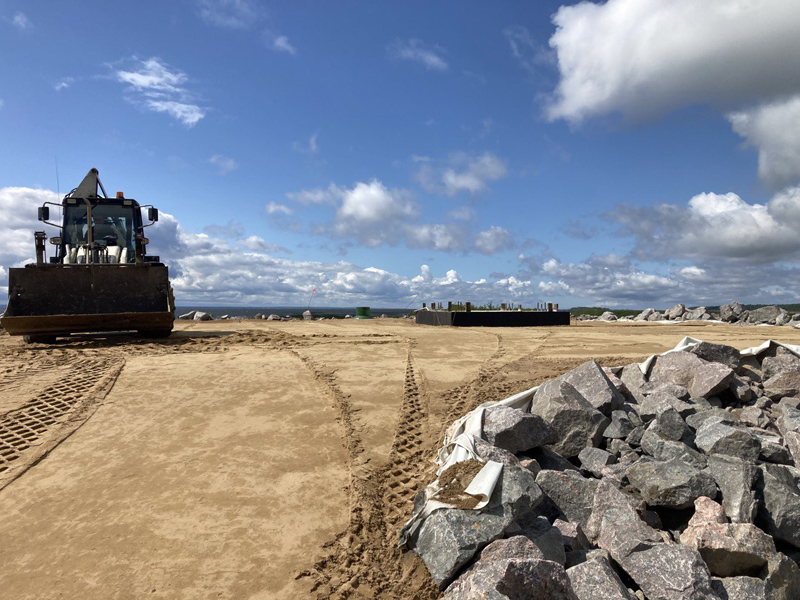

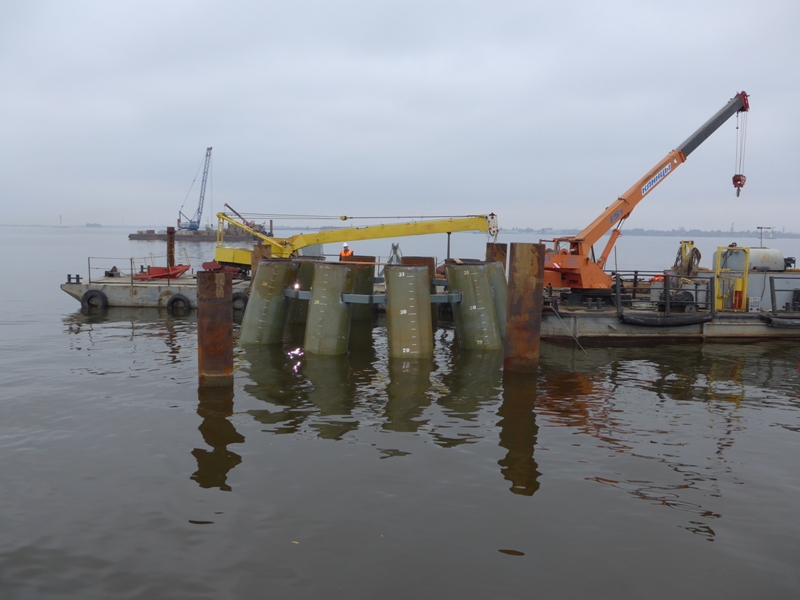

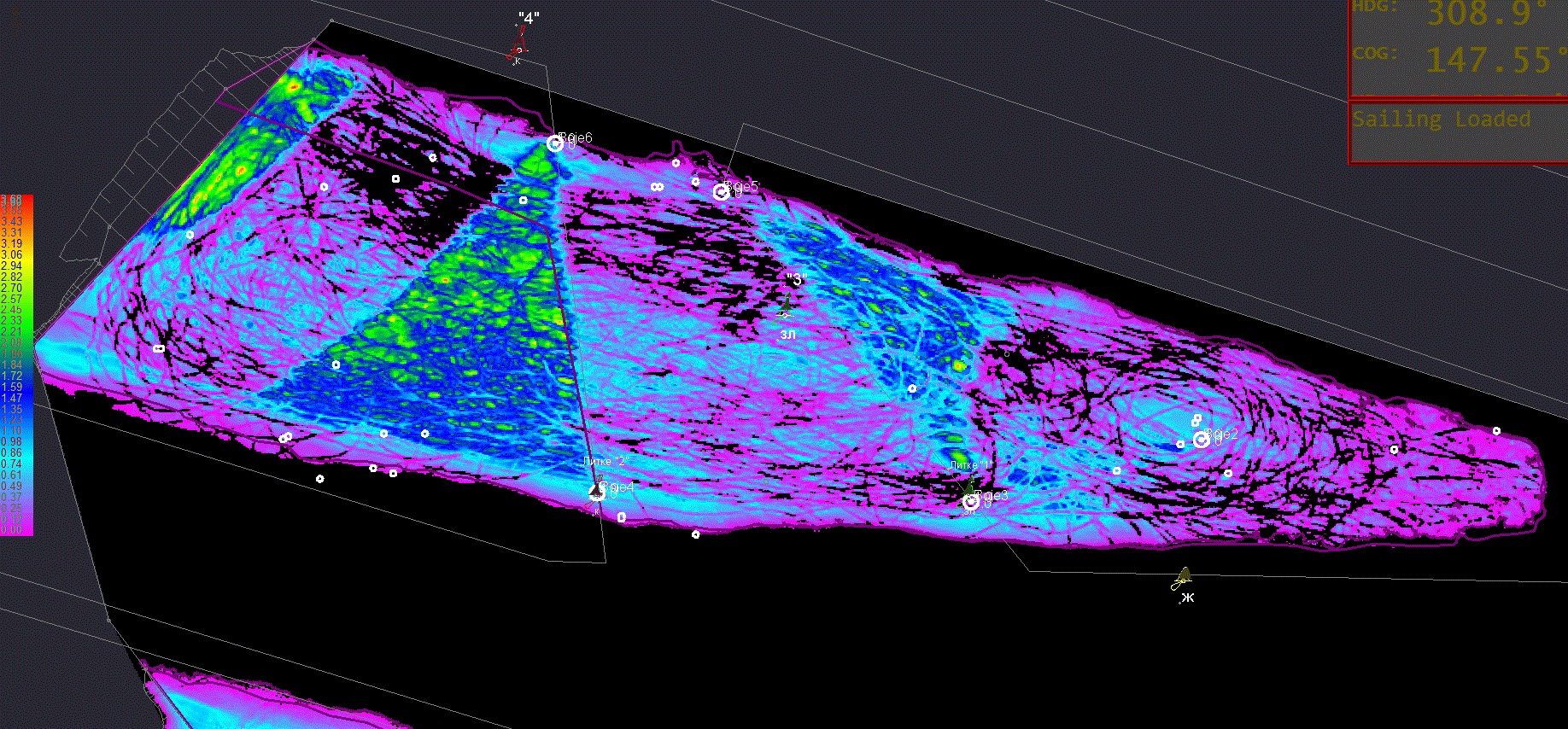

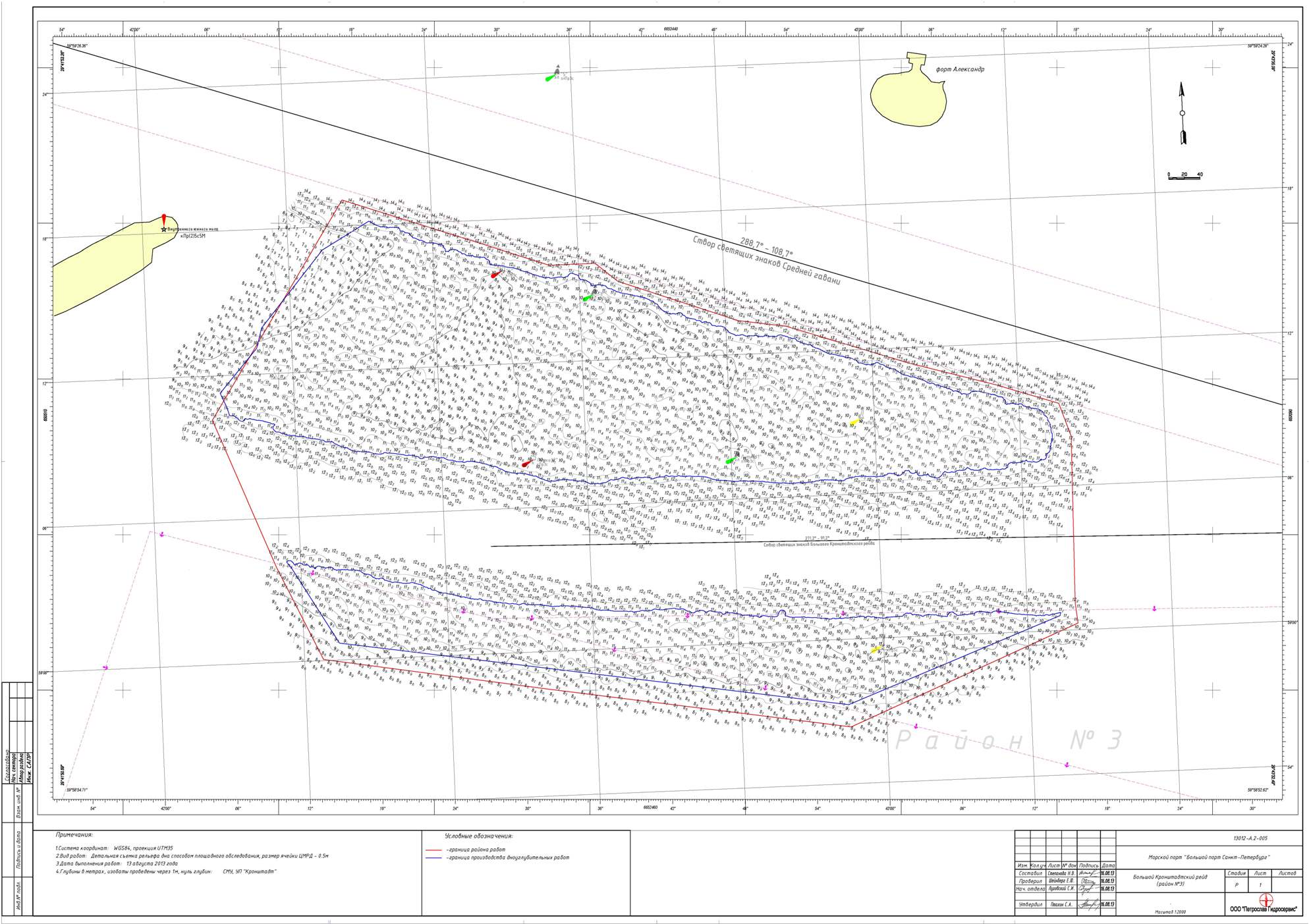

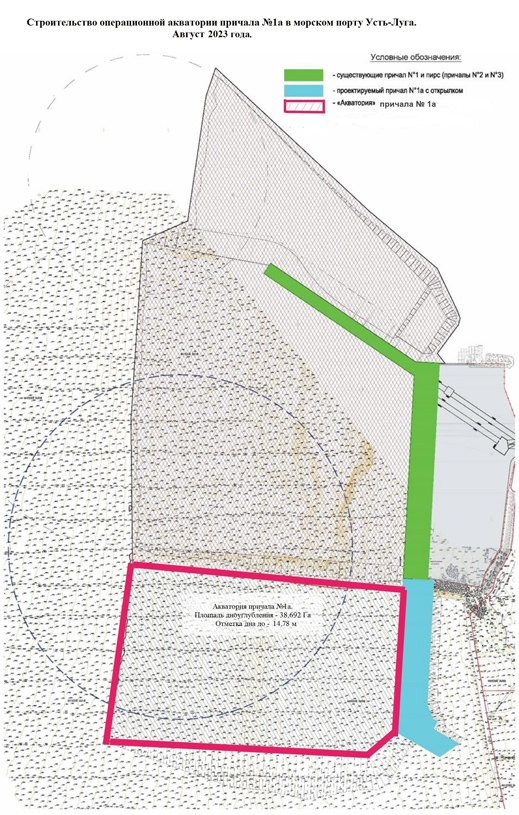

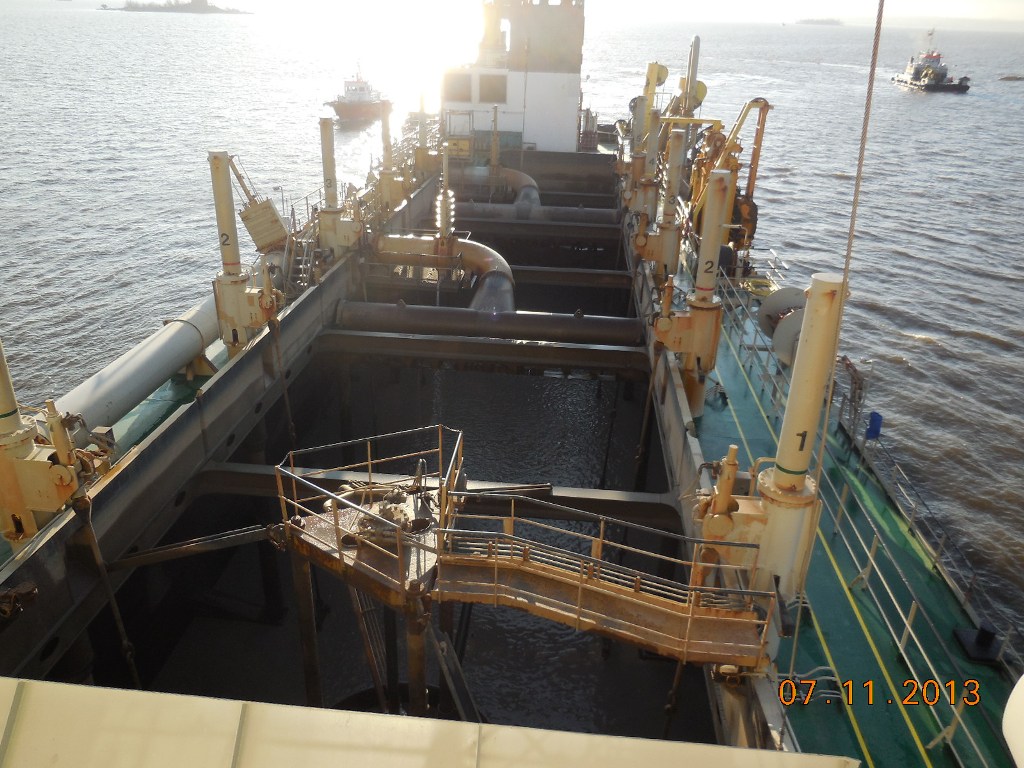

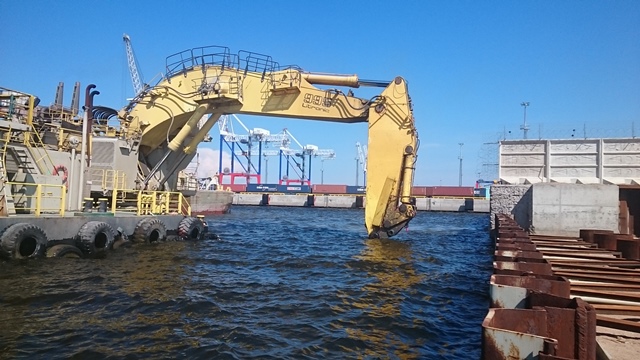

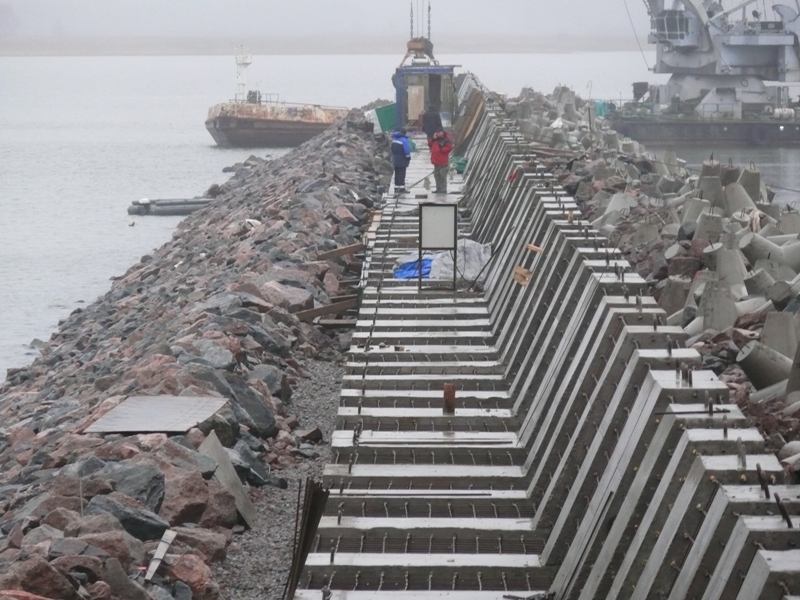

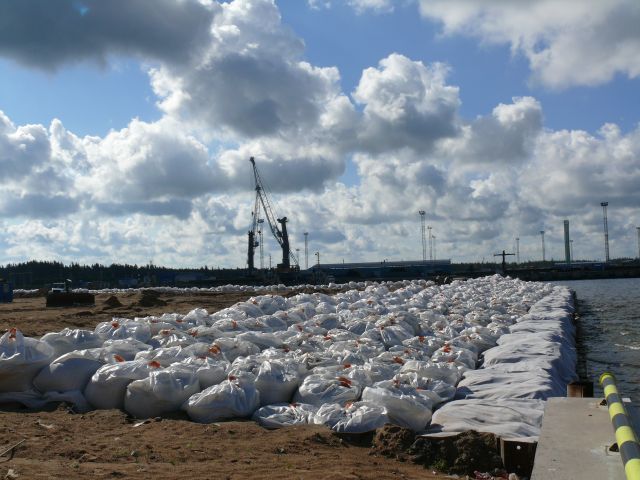

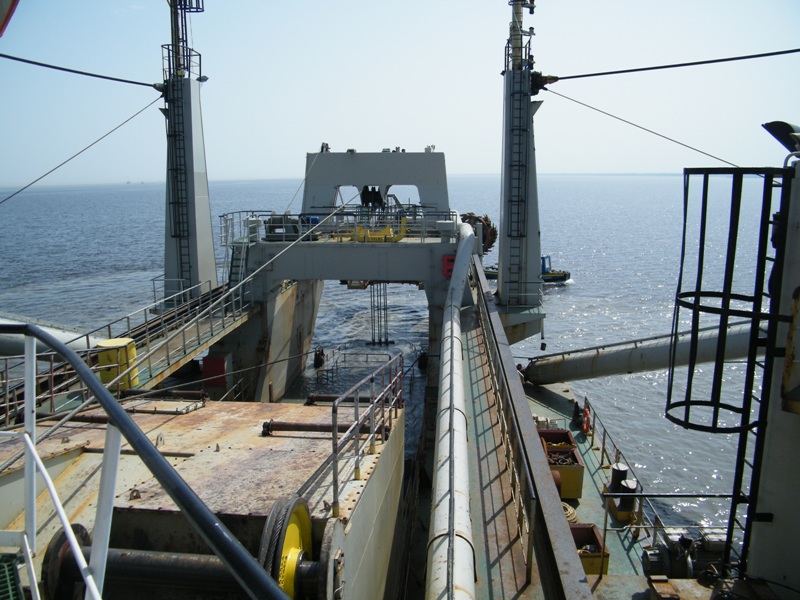

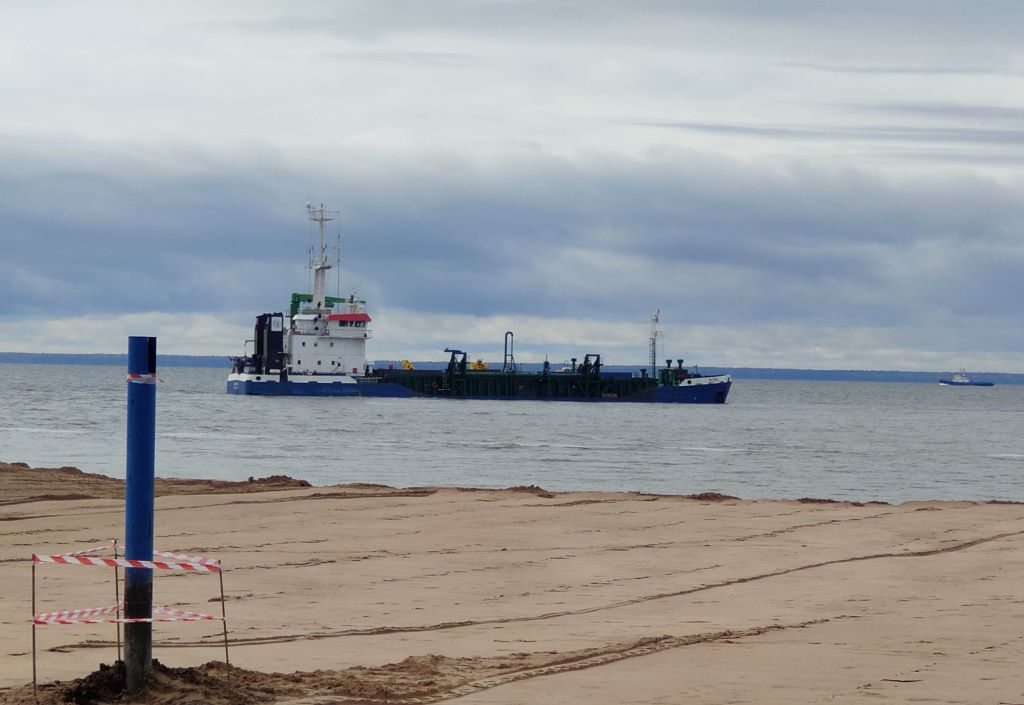

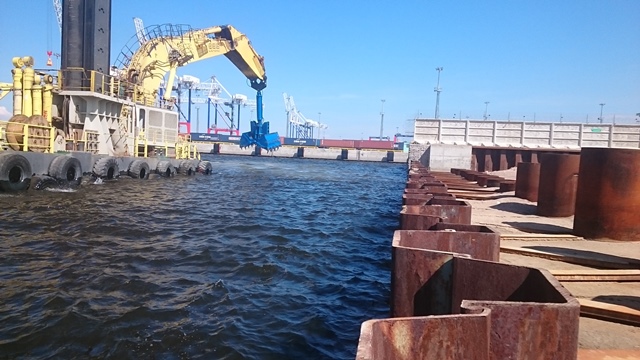

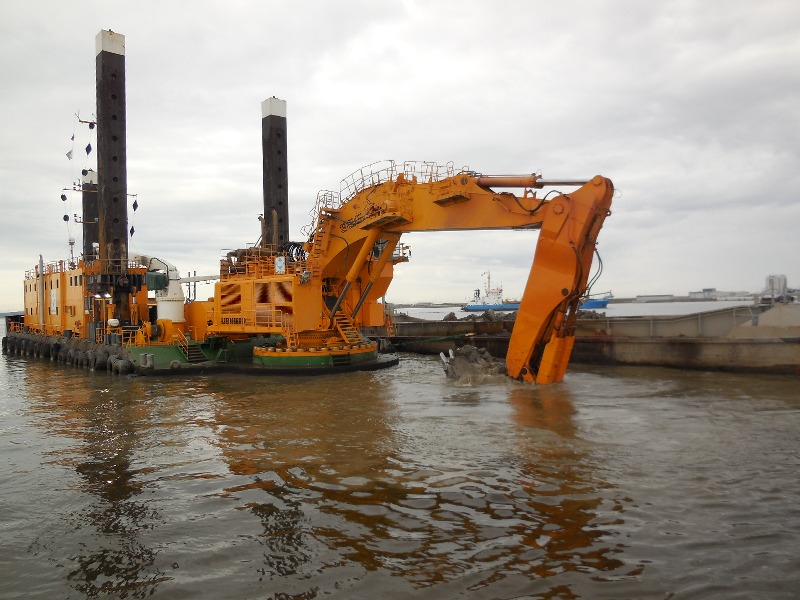

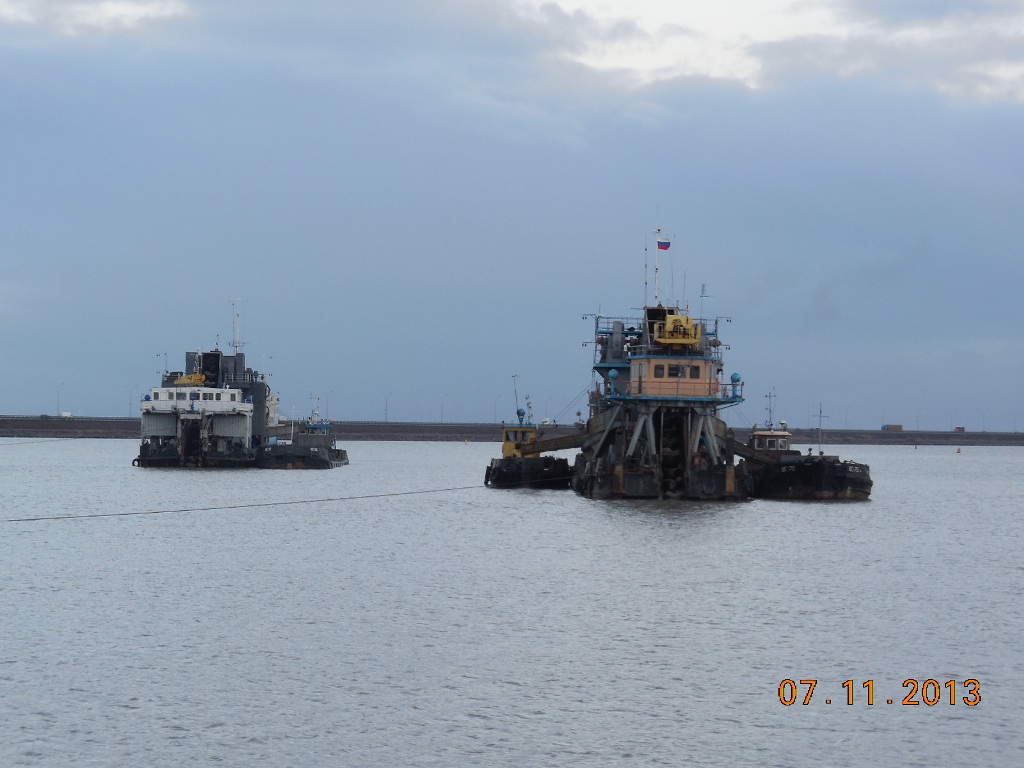

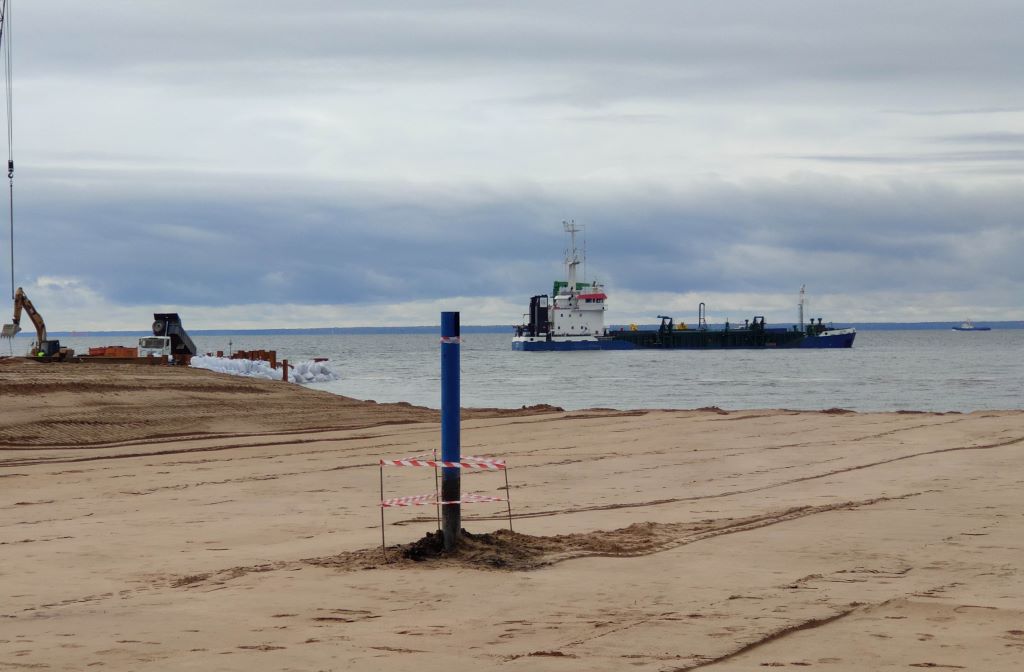

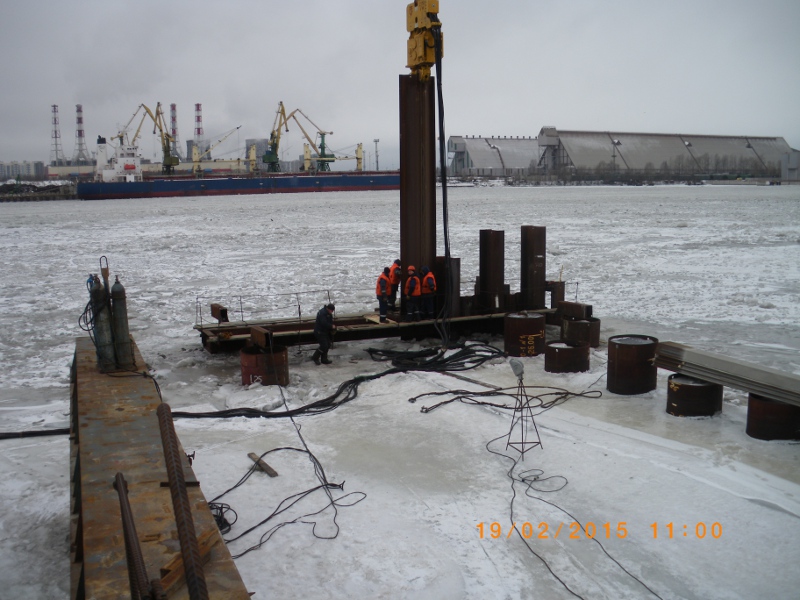

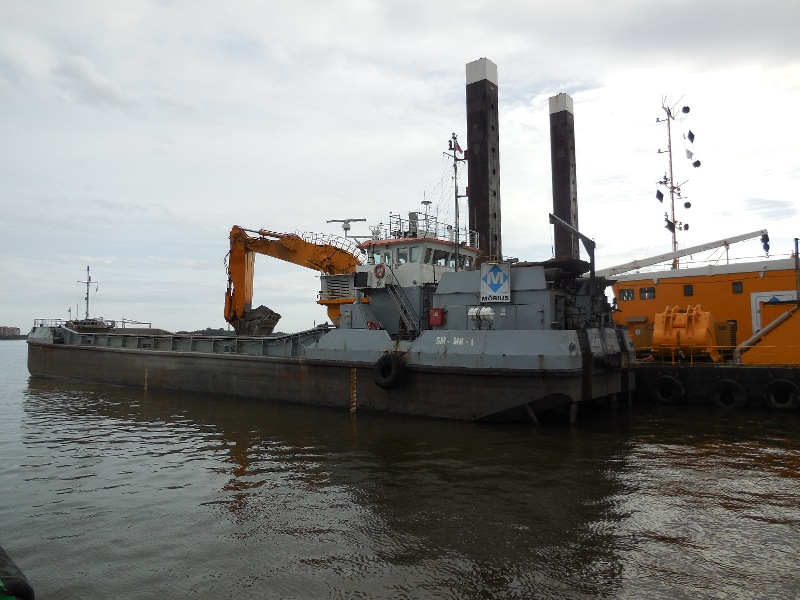

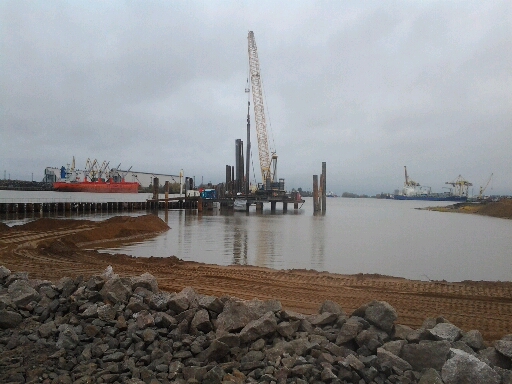

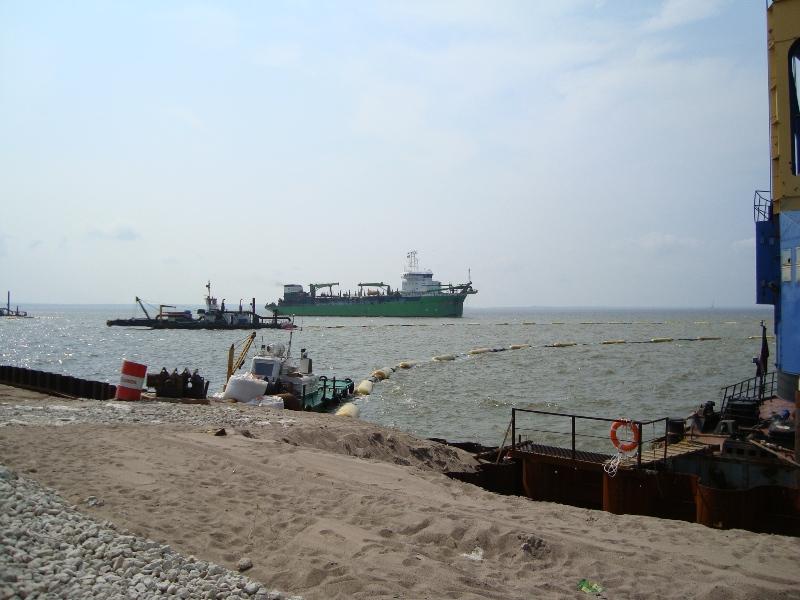

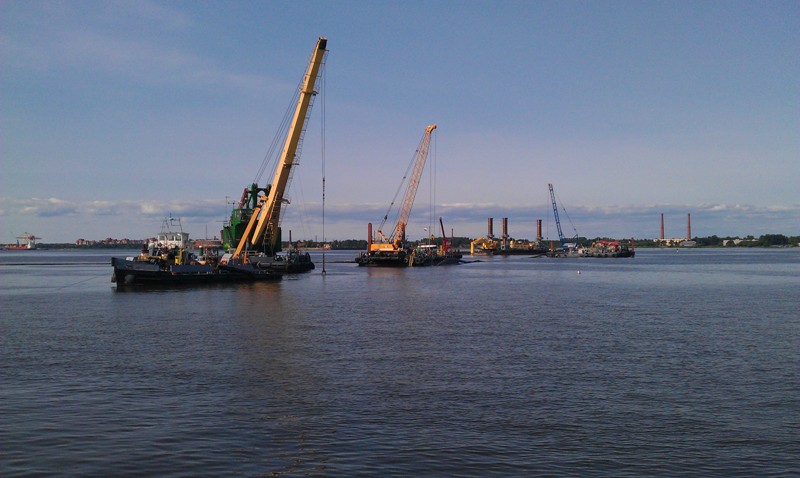

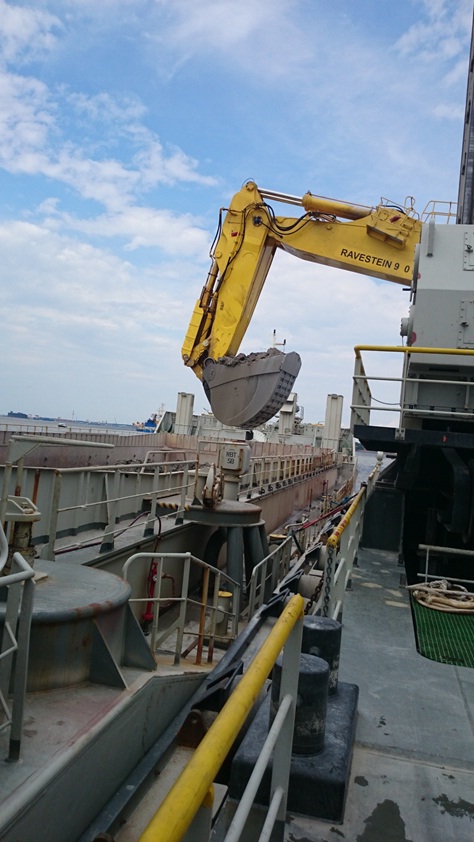

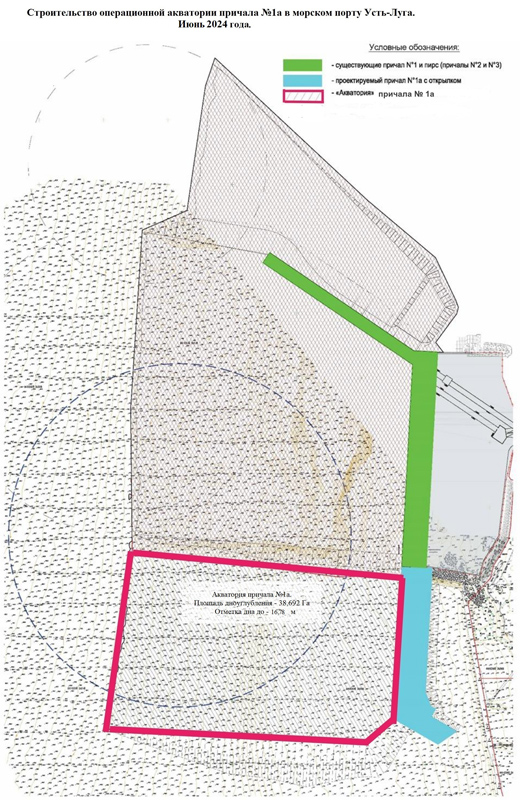

- выполнялись дноуглубительные работы на акватории на площади 38,7 га с доведением отметок дна до -11 м и объемом изъятого донного грунта в размере 98,9 тыс. куб. м.

- выполнялись дноуглубительные работы на акватории на площади 38,7 га с доведением отметок дна до -11,5 м и объемом изъятого донного грунта в размере 75,1 тыс. куб. м.

- выполнялись дноуглубительные работы на акватории на площади 38,7 га с доведением отметок дна до -12 м и объемом изъятого донного грунта в размере 75,7 тыс. куб. м.

- дноуглубительные работы на акватории приостановлены в связи с неблагоприятными природно-климатическими условиями.

- выполнялись дноуглубительные работы на акватории на площади 38,7 га с доведением отметок дна до -13,5 м и объемом изъятого донного грунта в размере 55,8 тыс. куб. м.

- выполнялись дноуглубительные работы на акватории на площади 38,7 га с доведением отметок дна до -14 м и объемом изъятого донного грунта в размере 80,8 тыс. куб. м.

- выполнялись дноуглубительные работы на акватории на площади 38,7 га с доведением отметок дна до -14,5 м и объемом изъятого донного грунта в размере 89,1 тыс. куб. м.

- выполнялись дноуглубительные работы на акватории на площади 38,7 га с доведением отметок дна до -14,7 м и объемом изъятого донного грунта в размере 43,6 тыс. куб. м.

- выполнялись дноуглубительные работы на акватории на площади 38,7 га с доведением отметок дна до -14,78 м и объемом изъятого донного грунта в размере 7,4 тыс. куб. м;

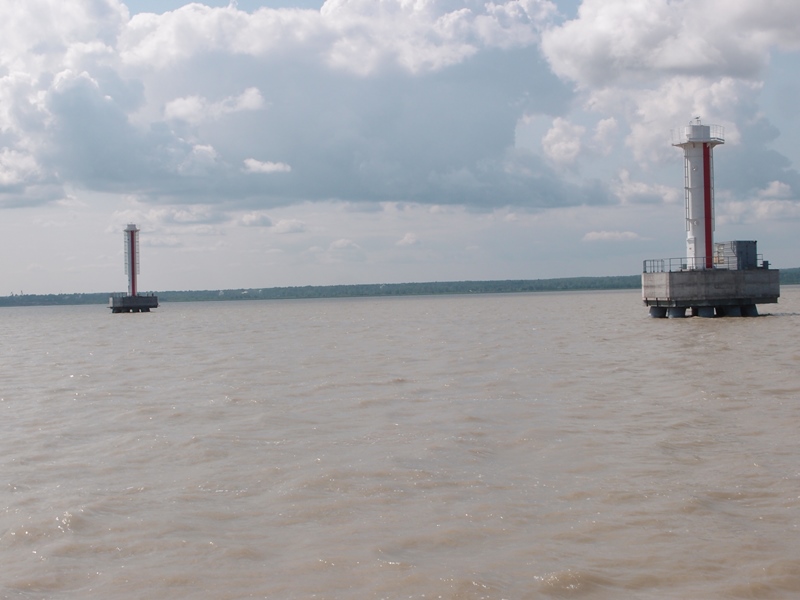

- завершены работы по переносу СНЗ «Ультрамар Южный» на южную оконечность причала № 1А;

- завершены работы по переносу ППЗ «Северный» к югу от операционной акватории причала № 1А для ограждения опасных глубин.

- выполнялись дноуглубительные работы на акватории на площади 38,7 га с доведением отметок дна до -15 м и объемом изъятого донного грунта в размере 43 тыс. куб. м.

- выполнялись дноуглубительные работы на акватории на площади 38,7 га с доведением отметок дна до -15,3 м и объемом изъятого донного грунта в размере 31,2 тыс. куб. м.

- выполнялись дноуглубительные работы на акватории на площади 38,7 га с доведением отметок дна до -15,45 м и объемом изъятого донного грунта в размере 7 тыс. куб. м.

- дноуглубительные работы приостановлены подрядной организацией в связи с истечением срока действия разрешения на захоронение донного грунта, изымаемого в процессе проведения дноуглубительных работ.

- дноуглубительные работы не выполнялись подрядной организацией в связи с истечением срока действия разрешения на захоронение донного грунта, изымаемого в процессе проведения дноуглубительных работ.

- выполнялись дноуглубительные работы на акватории на площади 38,7 га с доведением отметок дна до -16,0 м и объемом изъятого донного грунта в размере 11 тыс. куб. м.

- выполнялись дноуглубительные работы на акватории на площади 38,7 га с доведением отметок дна до -16,7 м и объемом изъятого донного грунта в размере 22,1 тыс. куб. м.

- выполнялись дноуглубительные работы на акватории на площади 38,7 га с доведением отметок дна до -16,78 м и объемом изъятого донного грунта в размере 26,5 тыс. куб. м.

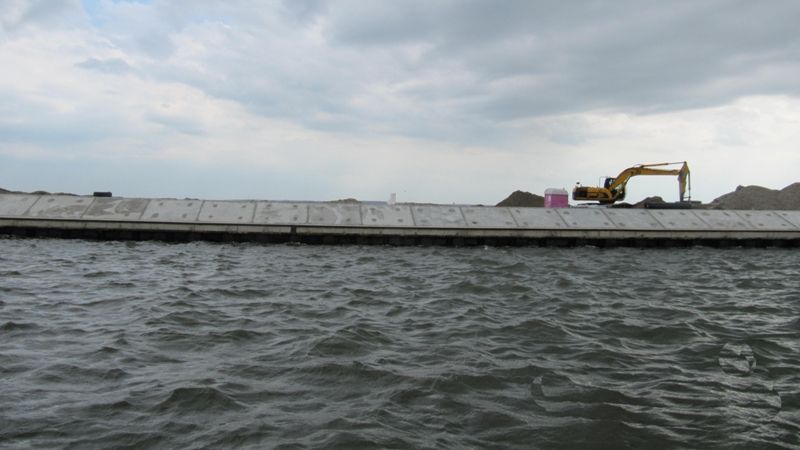

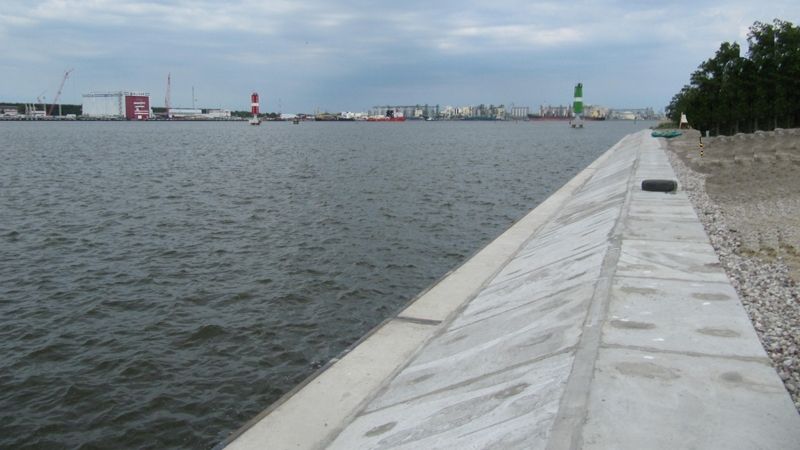

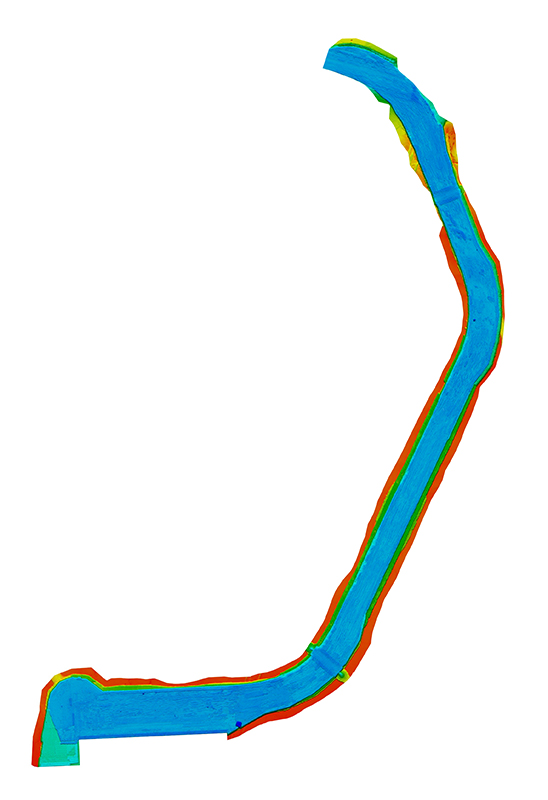

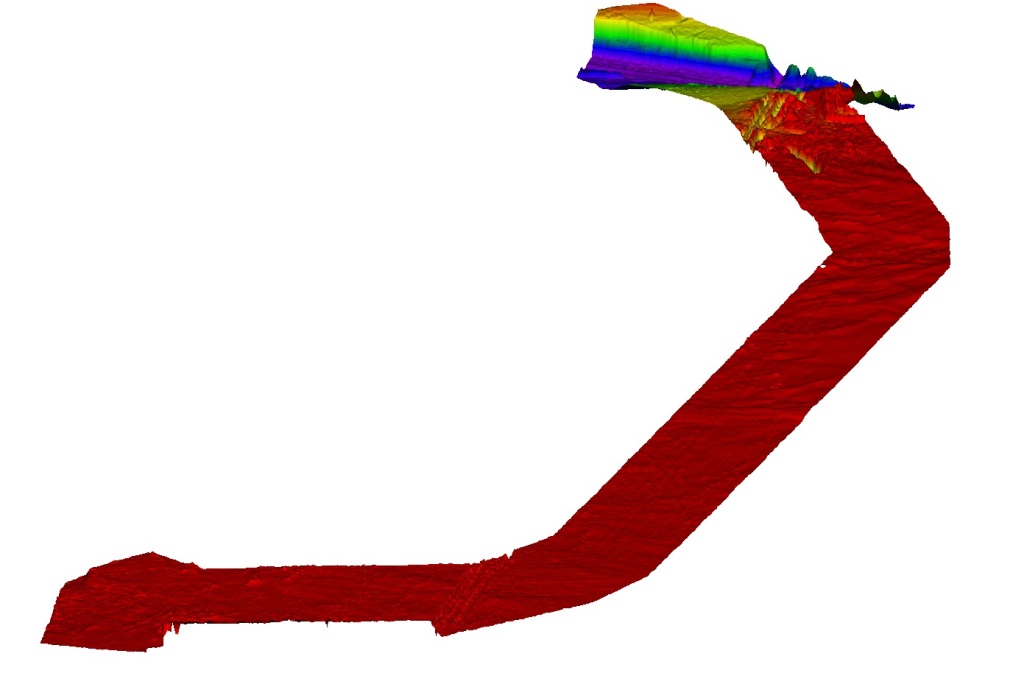

- завершены дноуглубительные работы на акватории на площади 38,7 га с доведением отметок дна до -17,2 м и объемом изъятого донного грунта в размере 21,6 тыс. куб. м. Всего выполнено дноуглубительных работ на акватории на площади 38,7 га с доведением отметок дна до -17,2 м и объемом изъятого донного грунта в размере 589,9 тыс. куб. м.

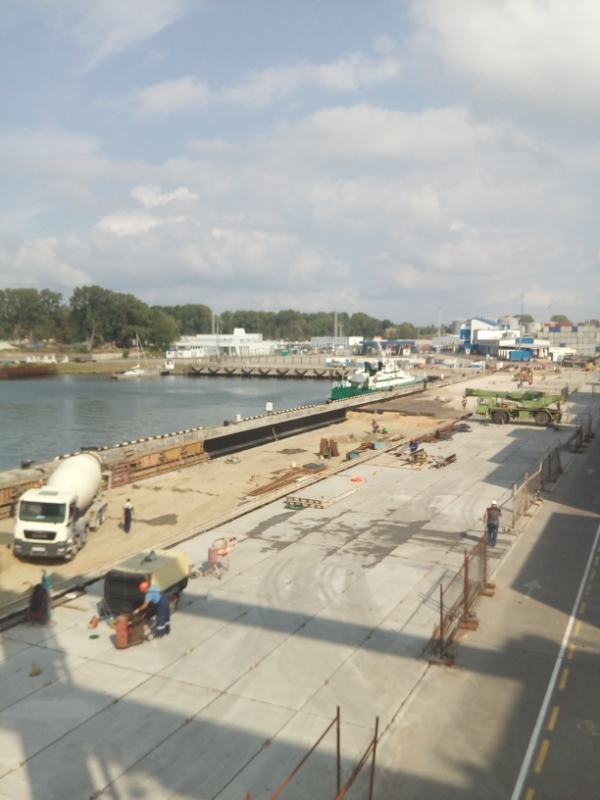

- выполнялись работы по подготовке документов для ввода объекта в эксплуатацию.

- выполнялись работы по подготовке документов для ввода объекта в эксплуатацию;

- получено заключение Северо-Западного управления Ростехнадзора от 25.12.2024 № 16-22-66 о соответствии реконструированного объекта капитального строительства требованиям проектной документации (в том числе с учетом изменений, внесенных в рабочую документацию и являющихся в соответствии с частью 1.3 статьи 52 Градостроительного кодекса Российской Федерации частью такой проектной документации).

- выполнялись работы по подготовке документов для ввода объекта в эксплуатацию;

- получено заключение Росприроднадзора, выдаваемое в случаях, предусмотренных частью 5 статьи 54 Градостроительного кодекса Российской Федерации, утвержденное приказом Северо-Западного межрегионального управления Росприроднадзора от 17.01.2025 № 19-ПР, которым установлено соответствие построенного объекта капитального строительства обязательным требованиям в области охраны окружающей среды, а также соответствие проектной документации, получившей положительное заключение государственной экологической экспертизы федерального уровня.

- выполнялись работы по подготовке документов для ввода объекта в эксплуатацию.

- завершены работы по подготовке документов для ввода объекта в эксплуатацию;

- получено разрешение Росморречфлота от 18.03.2025 № 47-50-БТ-39/10-2025- ФАМРТ на ввод в эксплуатацию построенного объекта капитального строительства.

Срок окончания работ по договору: 31 декабря 2023 г.

Срок сдачи в эксплуатацию объекта: I квартал 2024 г.

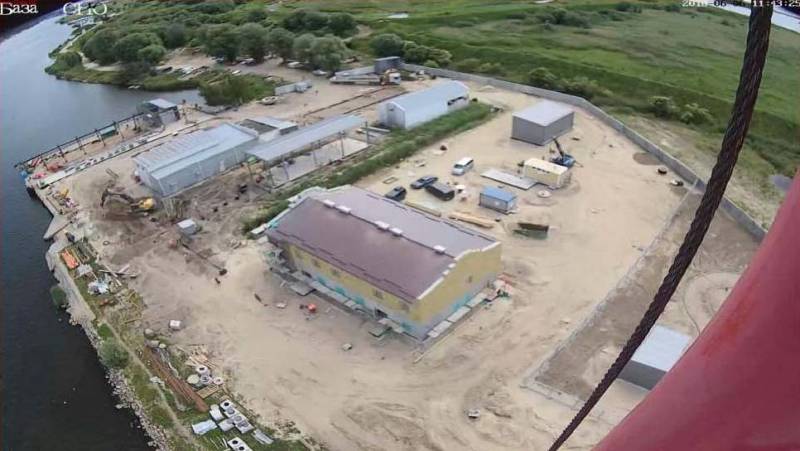

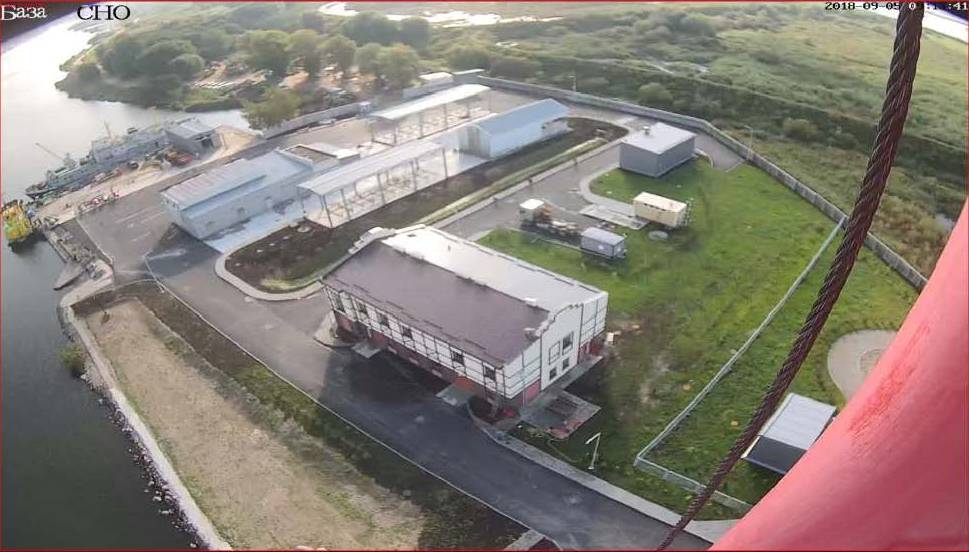

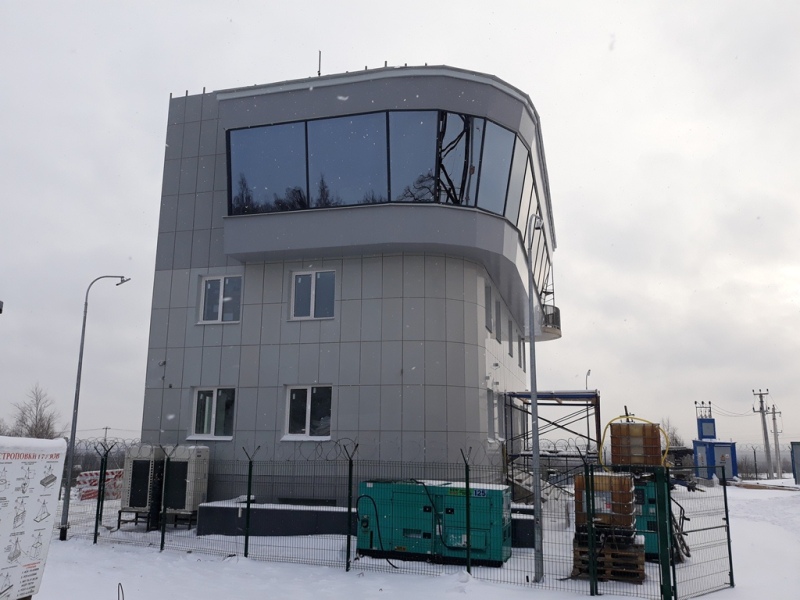

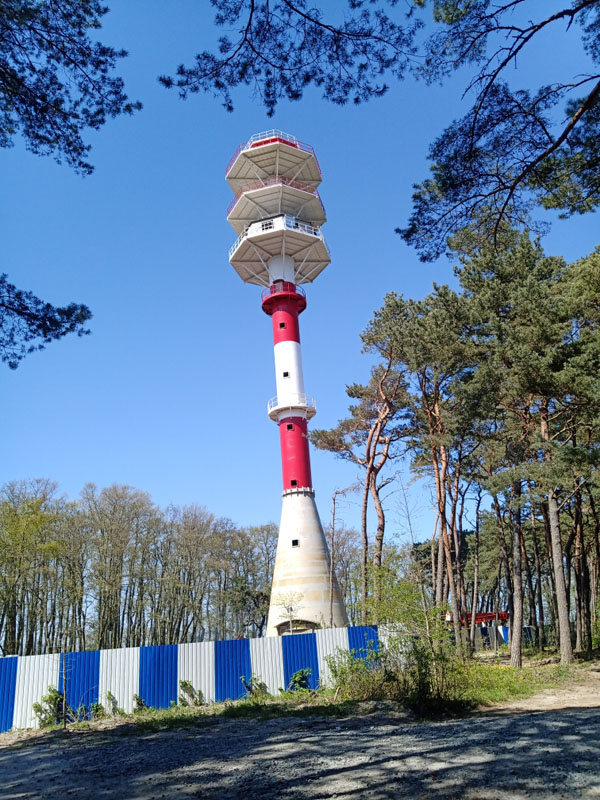

Строительство автоматического радиотехнического поста «Ольгино» в районе пос. Ольгино осуществляется в рамках первого этапа реконструкции региональной СУДС восточной части Финского залива в целях расширения зоны радиолокационного наблюдения за движением судов в зоне действия СУДС Санкт-Петербург, что позволит улучшить радиолокационный контроль за движением судов по Петровскому каналу к причалам морского порта Пассажирский порт Санкт-Петербург

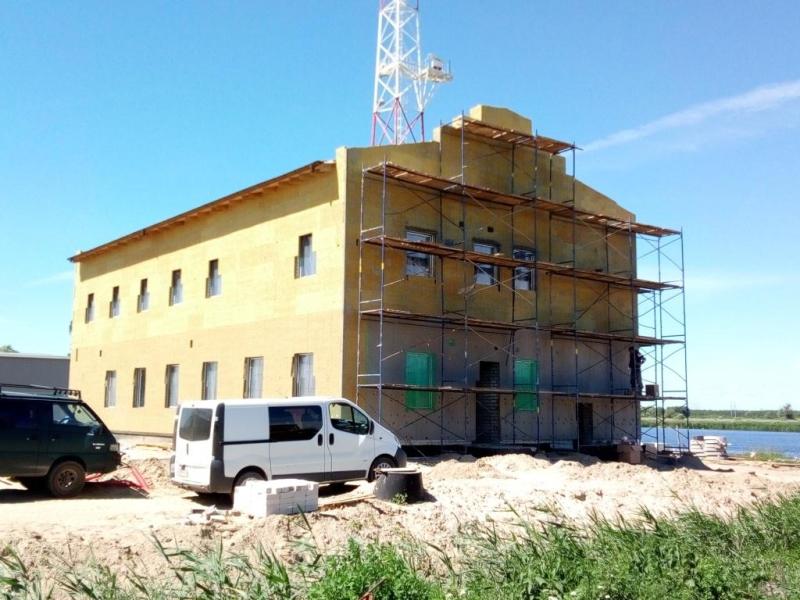

В рамках реализации проекта строительства автоматического радиотехнического поста «Ольгино» предполагается:

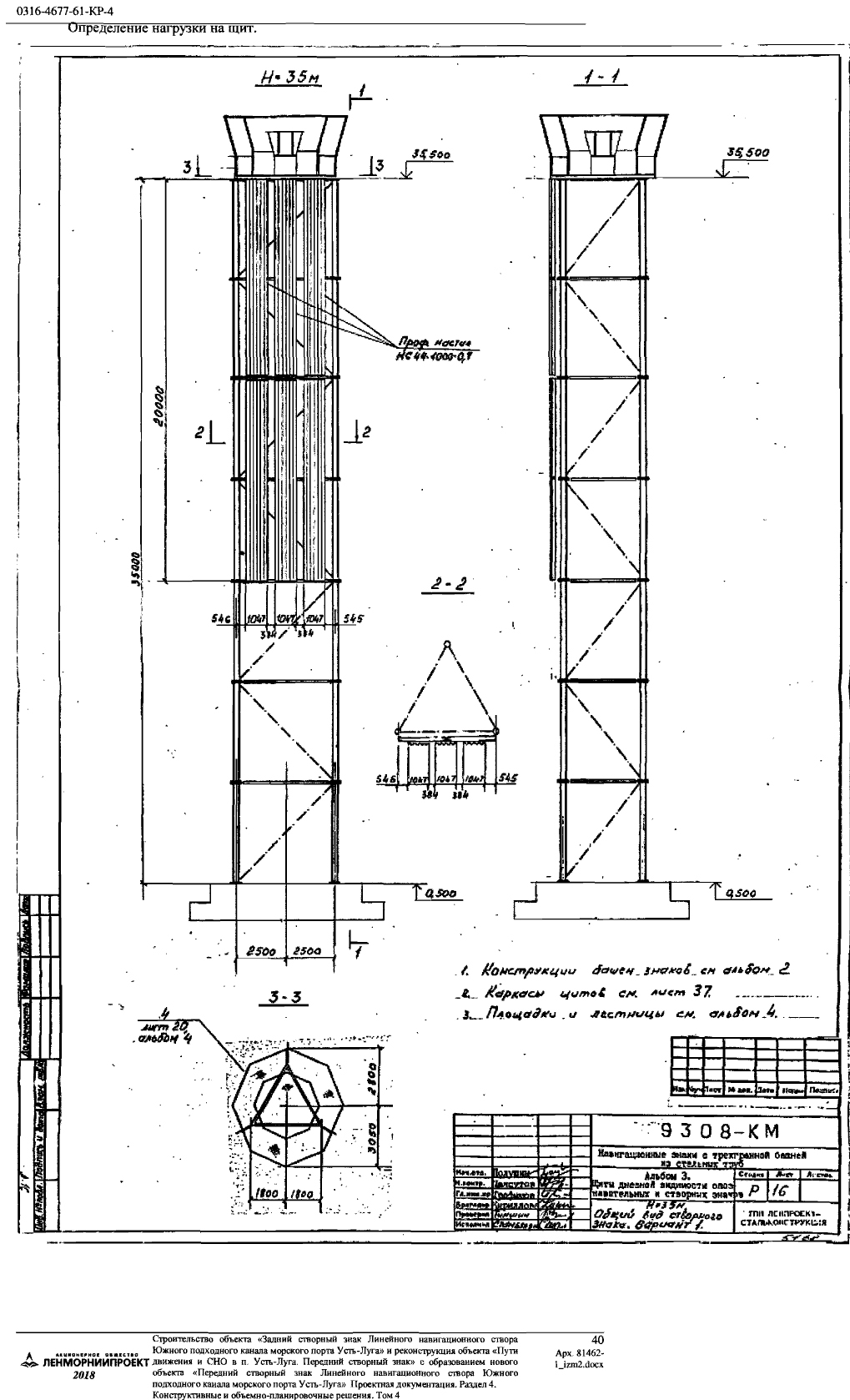

- строительство металлической башни высотой 30 м и установка на ней антенных устройств береговой радиолокационной станции и радиорелейной линии связи с центром СУДС Санкт-Петербург в г. Петергоф;

- установка аппаратного блок-контейнера с радиоэлектронным оборудованием;

- установка контейнерной дизельной электростанции;

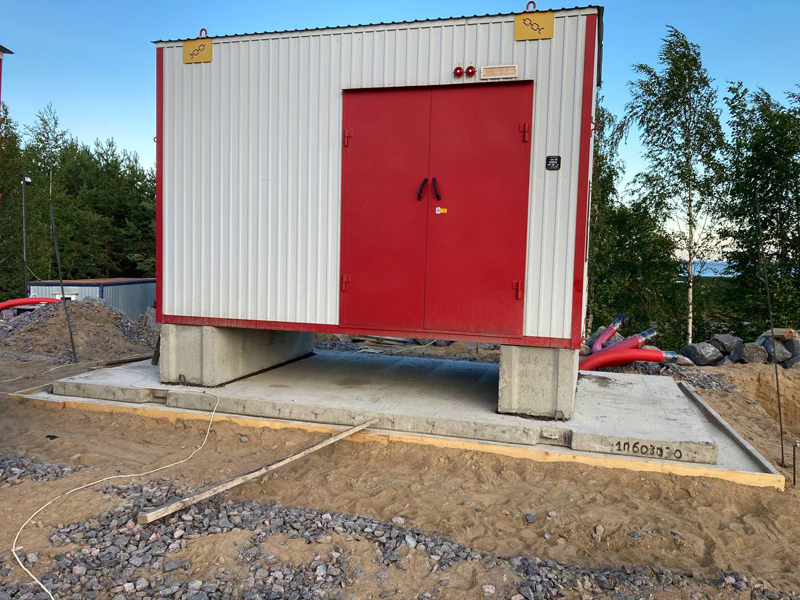

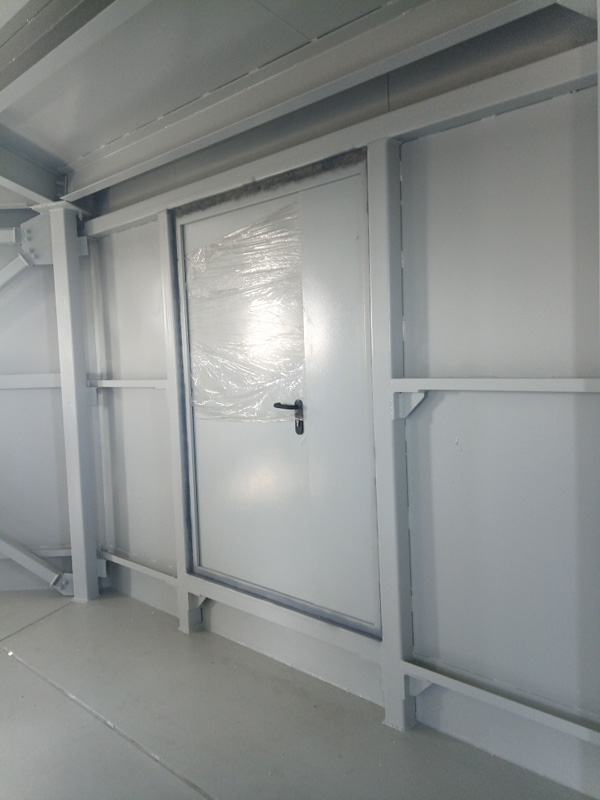

- установка блок-контейнера для проведения ремонта и обслуживания оборудования;

- установка емкости для аварийного слива топлива;

- установка емкости для сбора сточных вод и туалетной кабины

АО «НИИ «Нептун»
Договор от 13 декабря 2021 г. № 21-496 ОКСиР

- заключен договор на выполнение работ по строительству объекта;

- выполнялись работы по рассмотрению, согласованию и утверждению рабочей документации.

- выполнялись работы по рассмотрению, согласованию и утверждению рабочей документации.

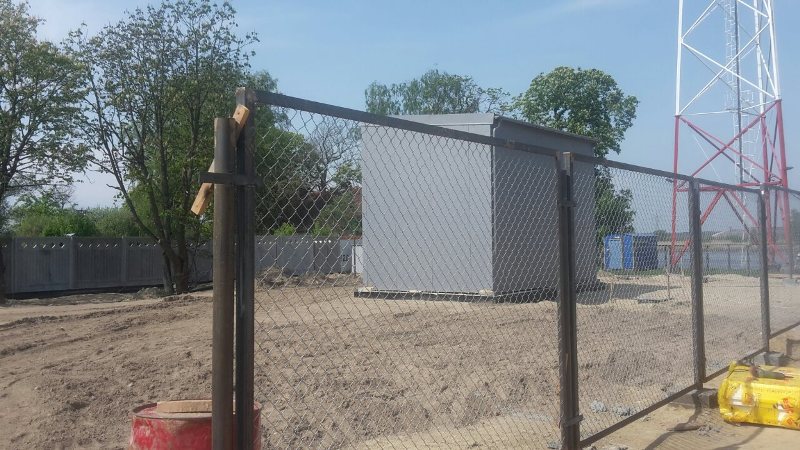

- завершены работы по рассмотрению, согласованию и утверждению рабочей документации;

- выполнялись работы по разработке сметной документации на строительство;

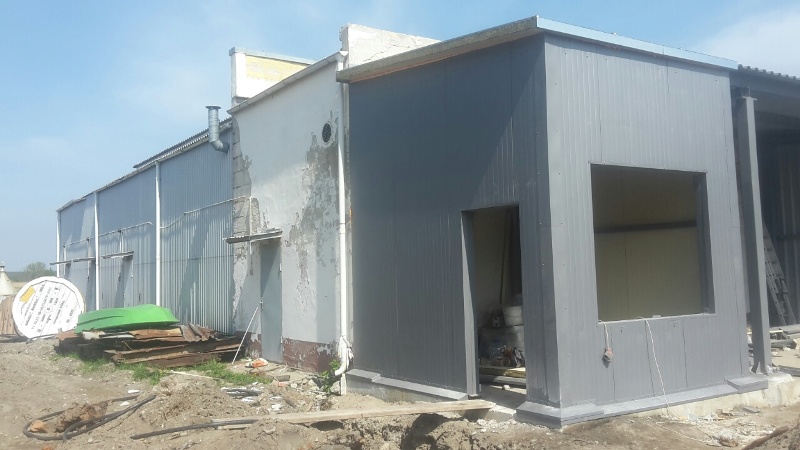

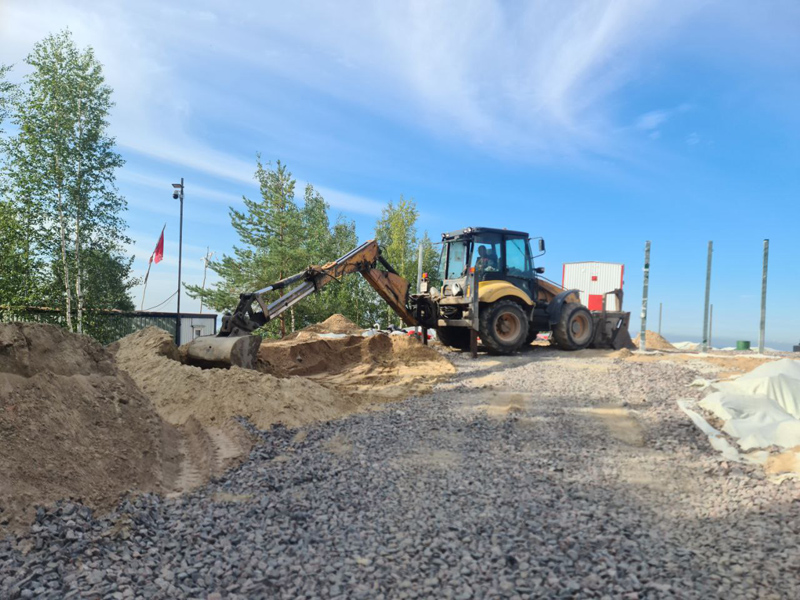

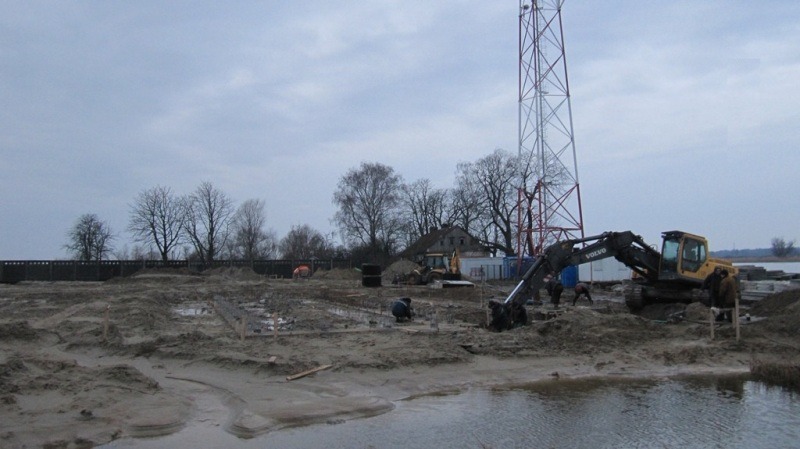

- выполнялись подготовительные работы (получение разрешительных документов на земляные работы и расчистку территории).

- выполнялись работы по разработке сметной документации на строительство;

- выполнялись работы по получению разрешения на строительство;

- выполнялись подготовительные работы (получение разрешительных документов на земляные работы и расчистку территории).

- выполнялись работы по разработке сметной документации на строительство;

- выполнялись подготовительные работы (получение разрешительных документов на земляные работы и расчистку территории);

- получено разрешение Службы государственного строительного надзора и экспертизы Санкт-Петербурга от 22.08.2022 № 78-015-0790-2022 на строительство объекта.

- выполнялись работы по разработке сметной документации на строительство;

- завершены подготовительные работы (расчистка территории);

- выполнялись подготовительные работы (получение разрешительных документов на земляные работы).

- выполнялись работы по разработке сметной документации на строительство;

- выполнялись подготовительные работы (получение разрешительных документов на земляные работы);

- завершены работы по разбивке осей объекта с закреплением их на местности.

- выполнялись работы по разработке сметной документации на строительство;

- выполнялись подготовительные работы (получение разрешительных документов на земляные работы).

- выполнялись работы по разработке сметной документации на строительство;

- выполнялись подготовительные работы (получение разрешительных документов на земляные работы);

- выполнялись работы по устройству фундаментов под пожарные и накопительные емкости;

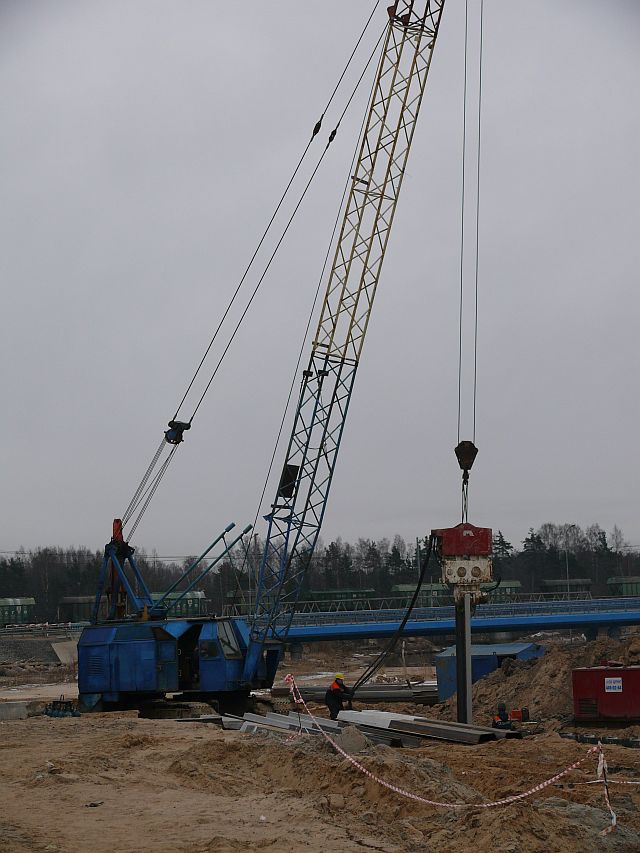

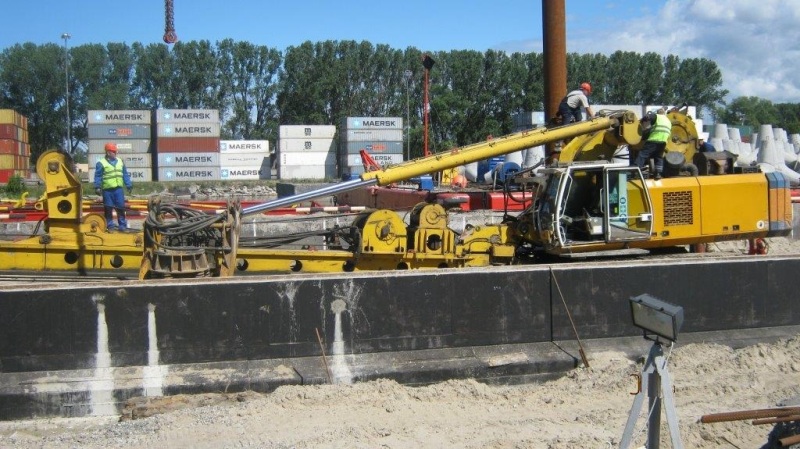

- выполнялись статические испытания вдавливающей нагрузкой 2-х свай свайного основания.

- выполнялись работы по разработке сметной документации на строительство;

- выполнялись подготовительные работы (получение разрешительных документов на земляные работы);

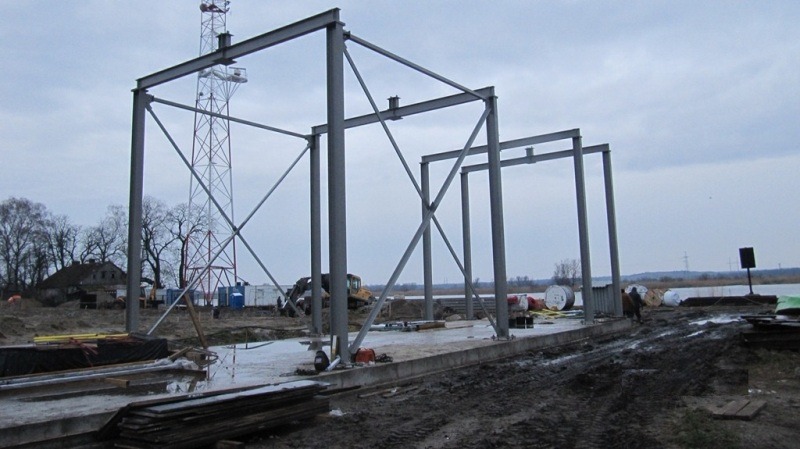

- завершены работы по устройству фундаментов под пожарные и накопительные емкости;

- завершены статические испытания вдавливающей нагрузкой 2-х свай свайного основания;

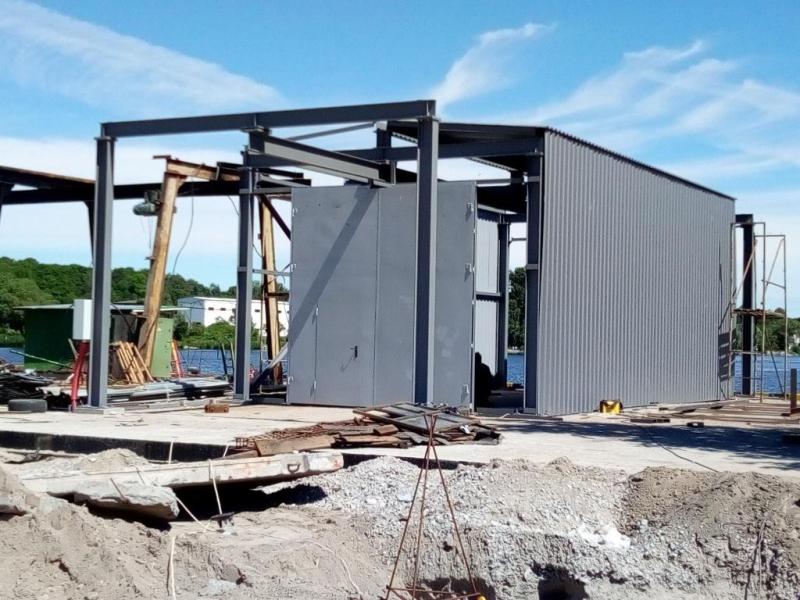

- выполнялись работы по устройству пожарных и накопительной емкостей;

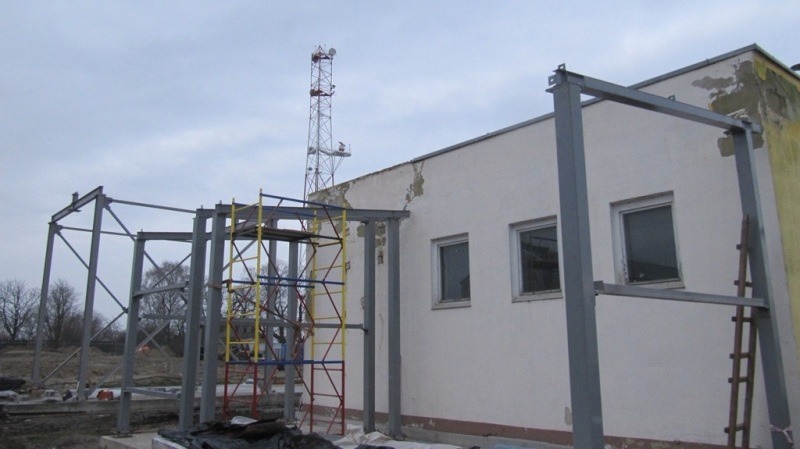

- выполнялись работы по устройству фундамента металлической башни;

- выполнялись работы по отсыпке территории строительной площадки песком в объеме 100 куб. м.

- выполнялись работы по разработке сметной документации на строительство;

- выполнялись подготовительные работы (получение разрешительных документов на земляные работы);

- завершены работы по устройству пожарных и накопительной емкостей;

- завершены работы по устройству фундамента металлической башни;

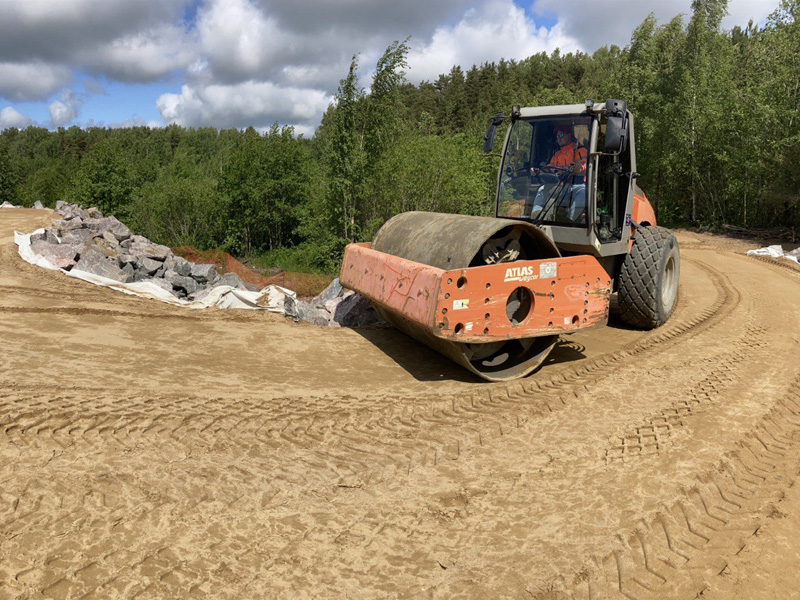

- выполнялись работы по отсыпке территории строительной площадки песком в объеме 300 куб м.

- выполнялись работы по разработке сметной документации на строительство;

- выполнялись подготовительные работы (получение разрешительных документов на земляные работы);

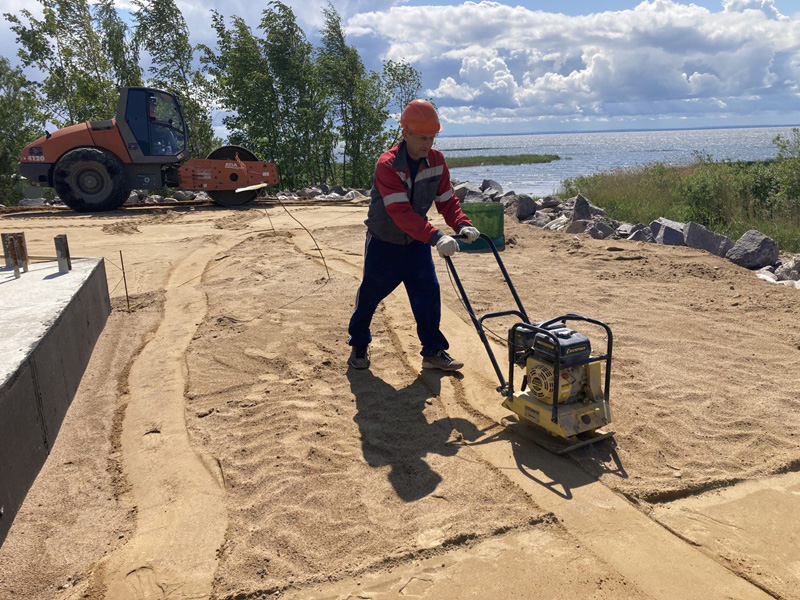

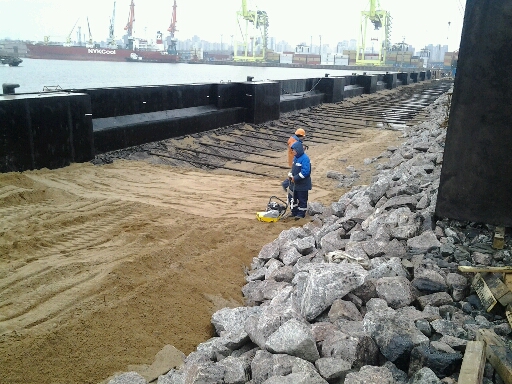

- завершены работы по отсыпке территории строительной площадки песком в объеме 2,1 тыс. м3. Всего выполнено работ по отсыпке территории строительной площадки песком в объеме 2,5 тыс. м3.

- выполнялись работы по разработке сметной документации на строительство;

- выполнялись подготовительные работы (получение разрешительных документов на земляные работы);

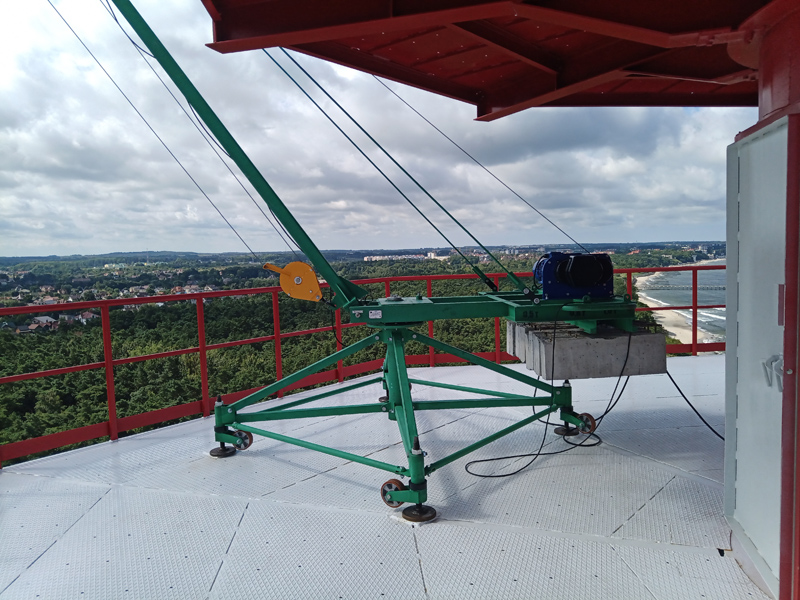

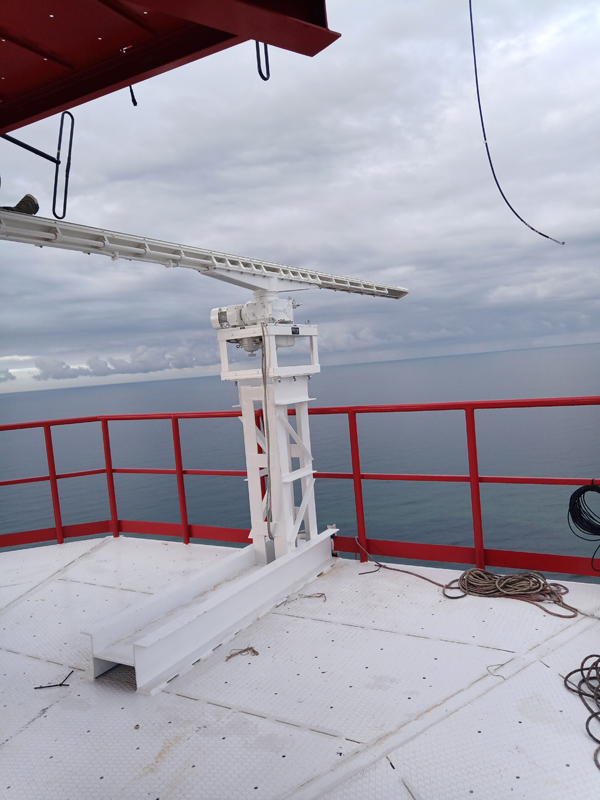

- выполнялись работы по монтажу антенно-мачтового сооружения.

- завершены работы по разработке сметной документации на строительство;

- выполнялись подготовительные работы (получение разрешительных документов на земляные работы);

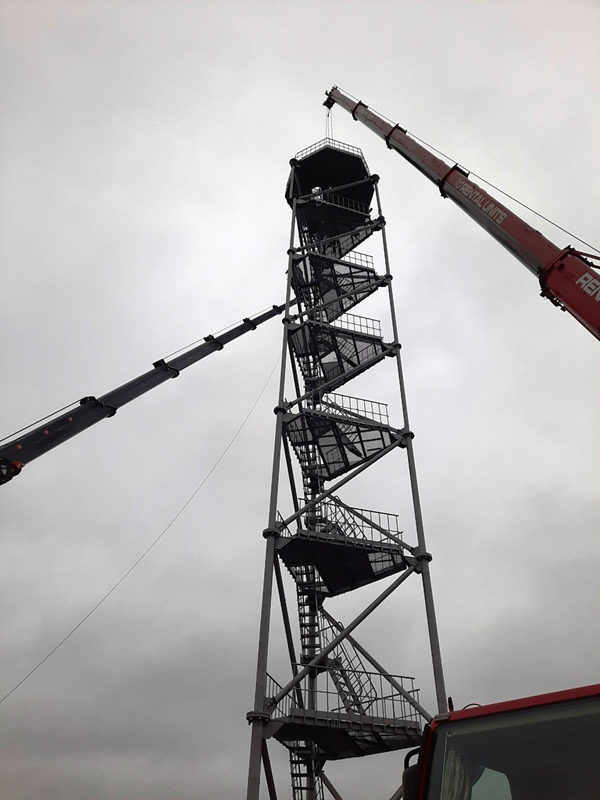

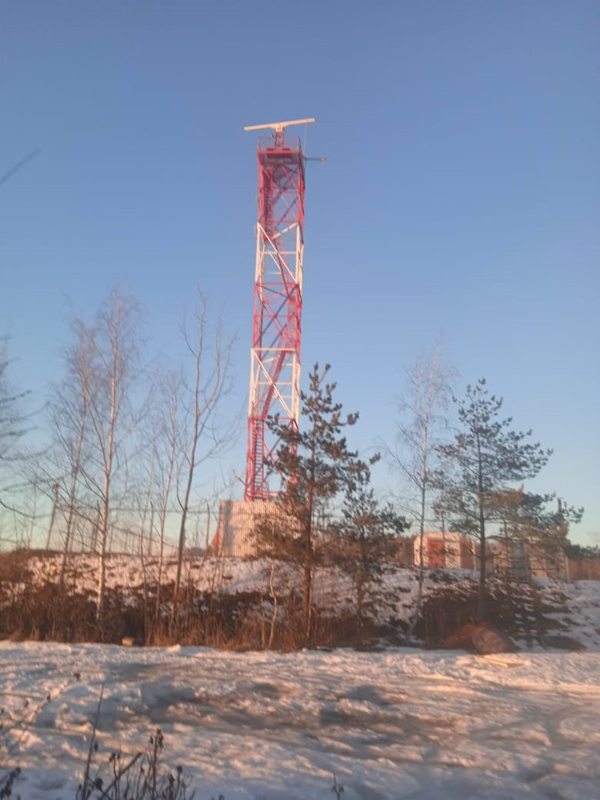

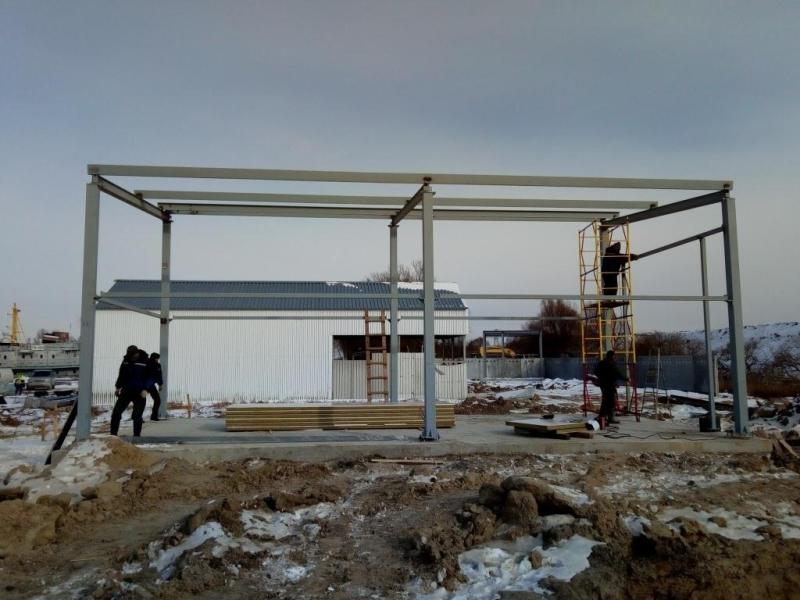

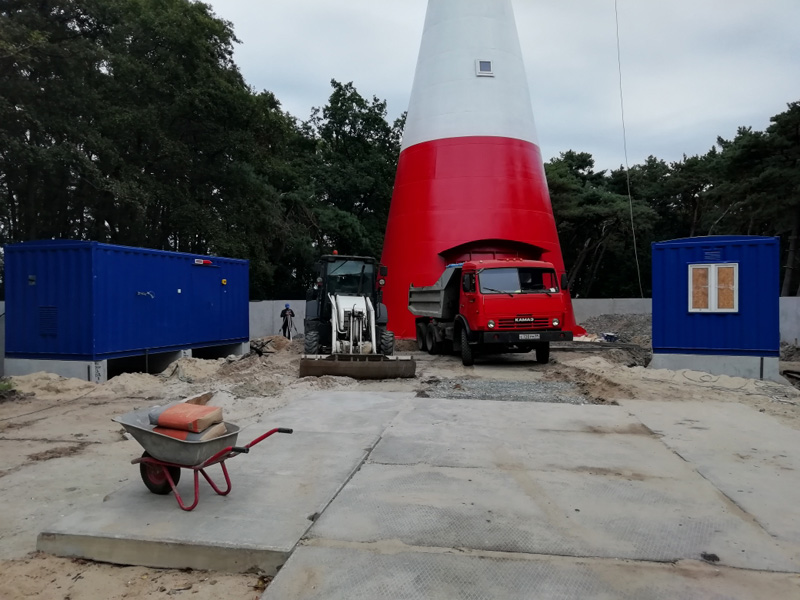

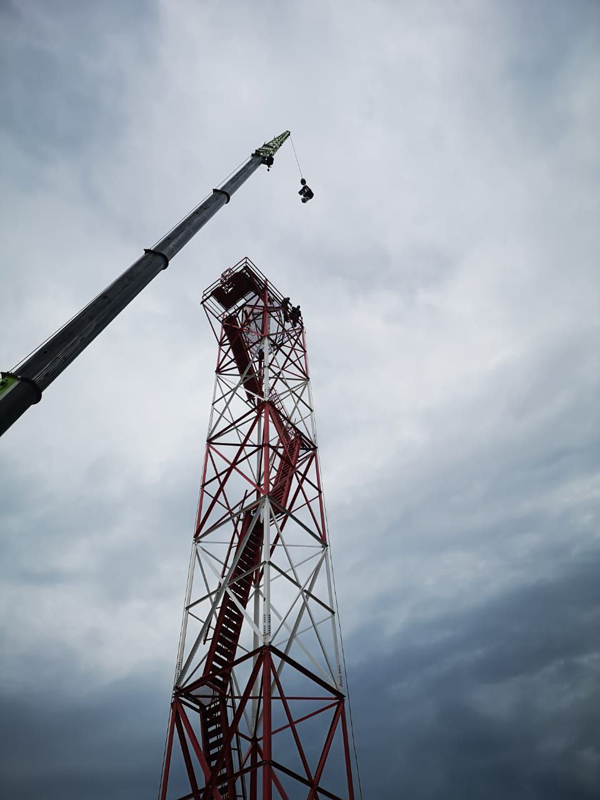

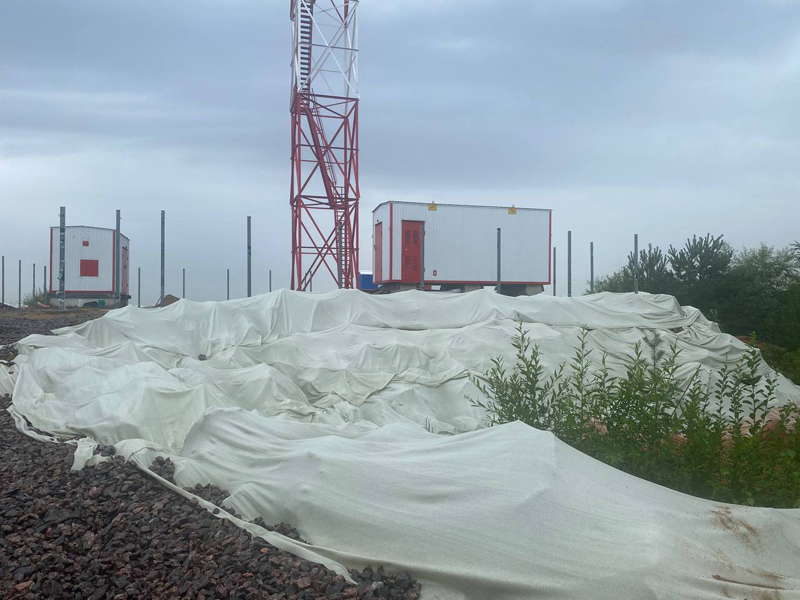

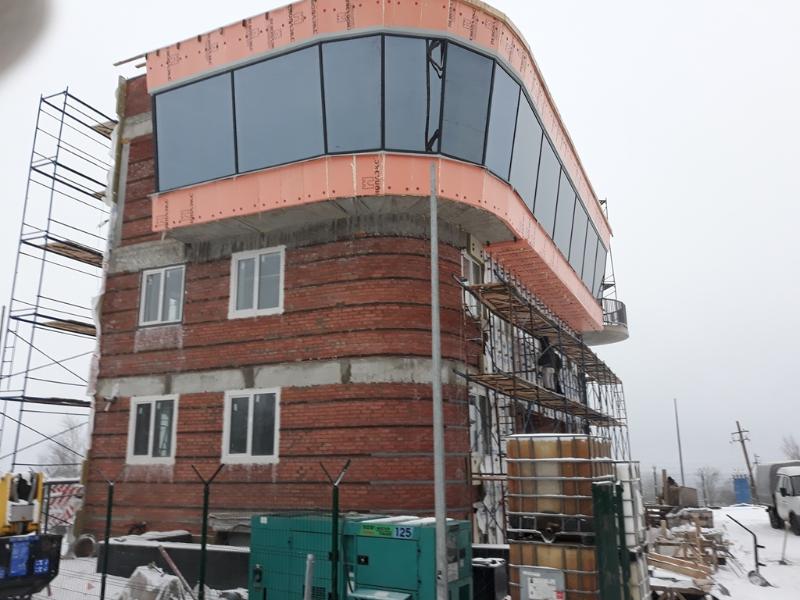

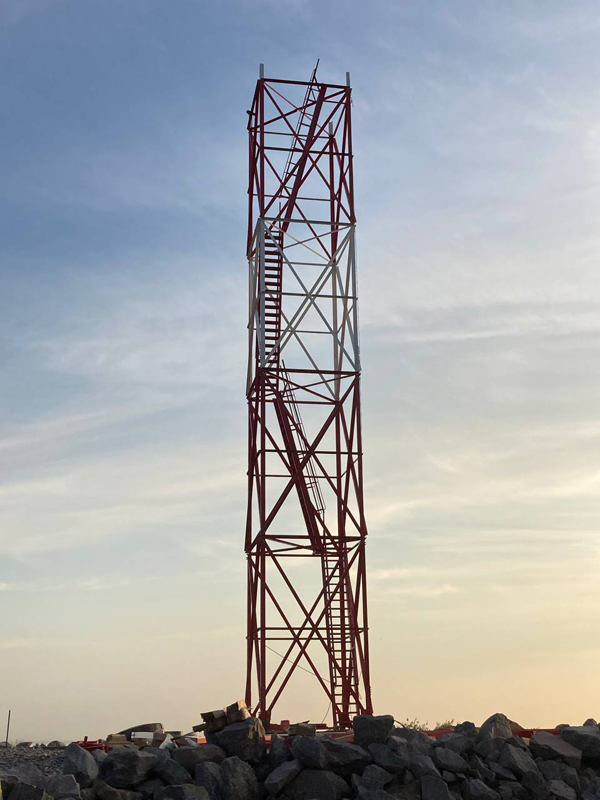

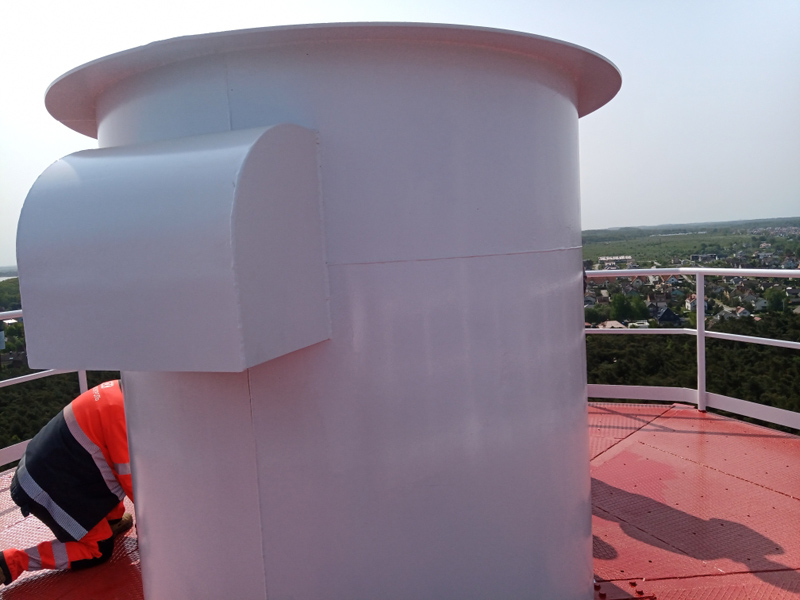

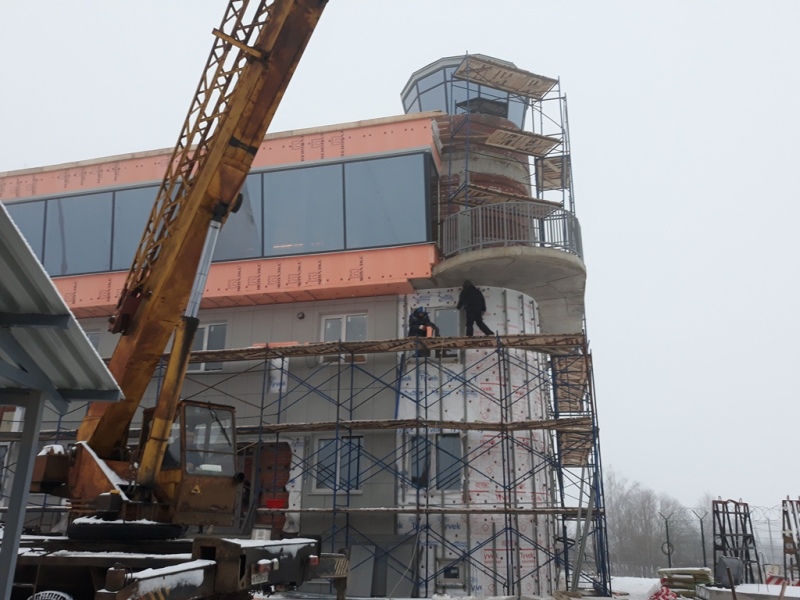

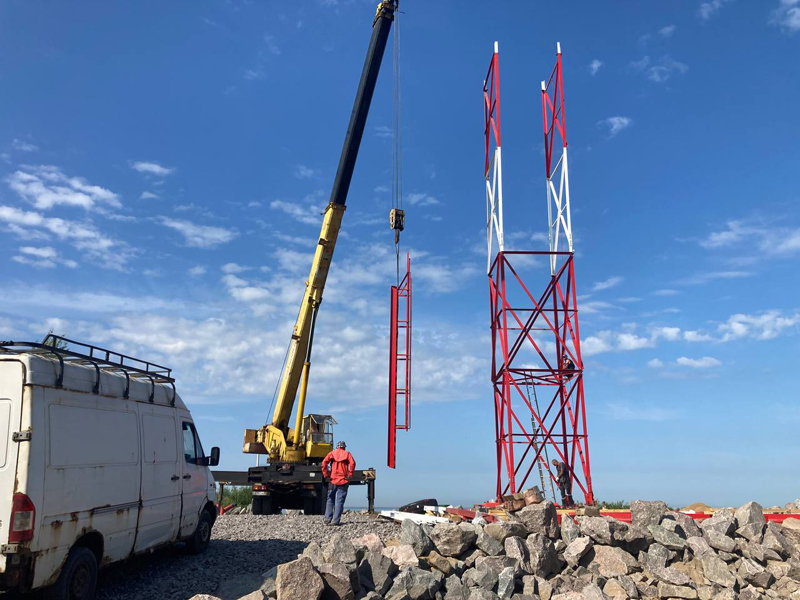

- завершены работы по монтажу антенно-мачтового сооружения;

- завершены работы по устройству контура заземления;

- завершены работы по монтажу контейнеров.

- завершены подготовительные работы (получение разрешительных документов на земляные работы);

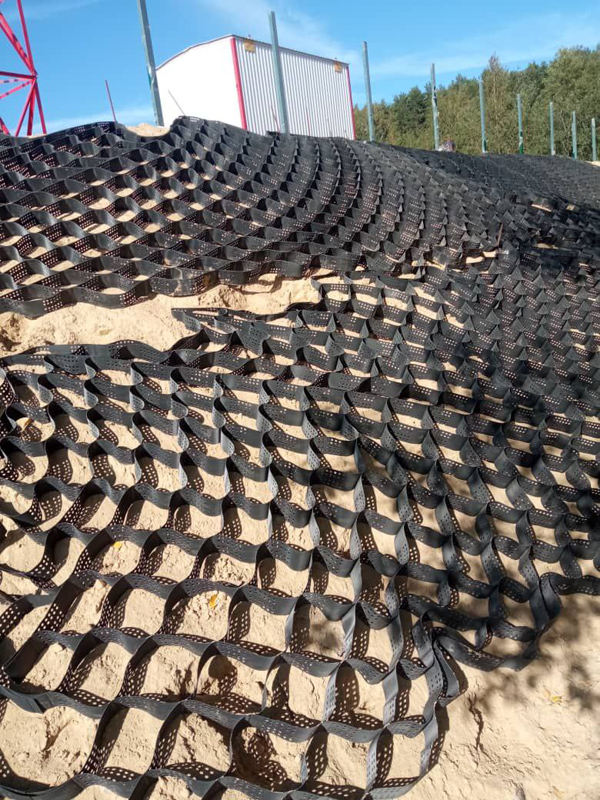

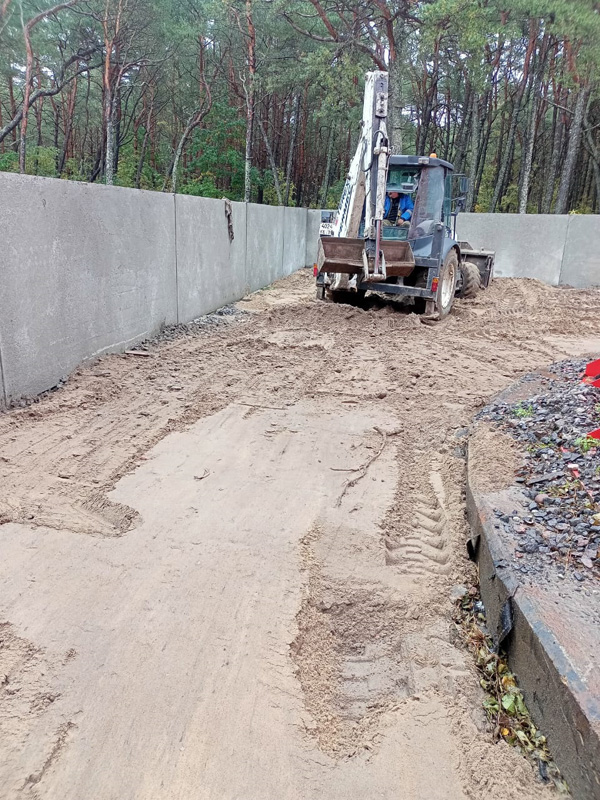

- выполнялись работы по благоустройству откосов.

- завершены работы по благоустройству откосов;

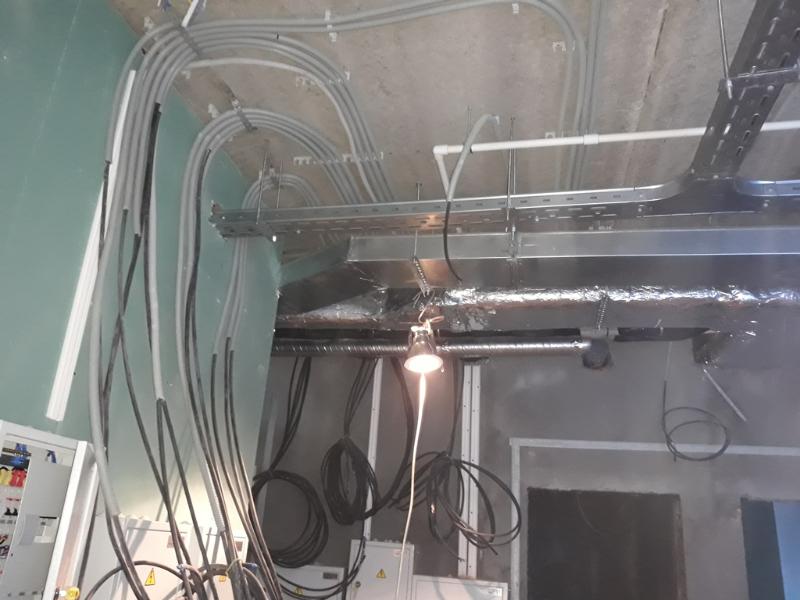

- выполнялись работы по прокладке кабеля внешнего электроснабжения;

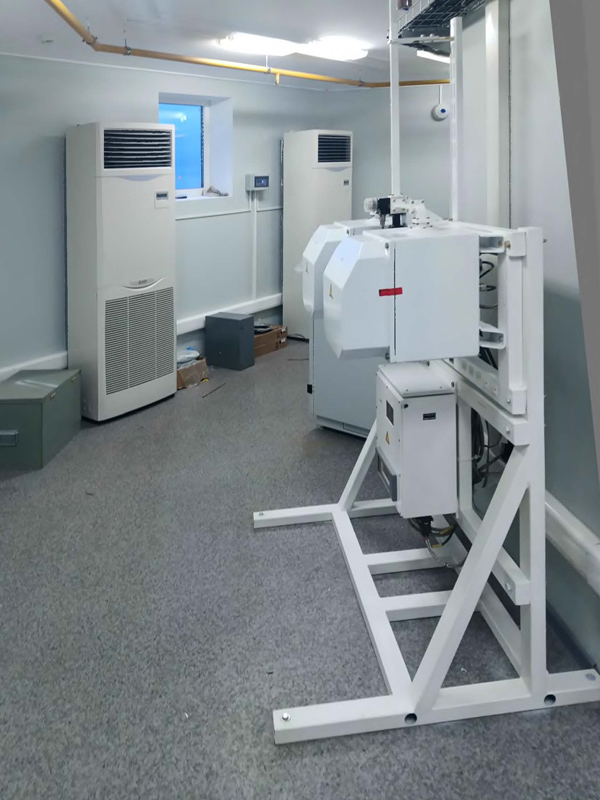

- выполнялись работы по монтажу оборудования.

- завершены работы по прокладке кабеля внешнего электроснабжения;

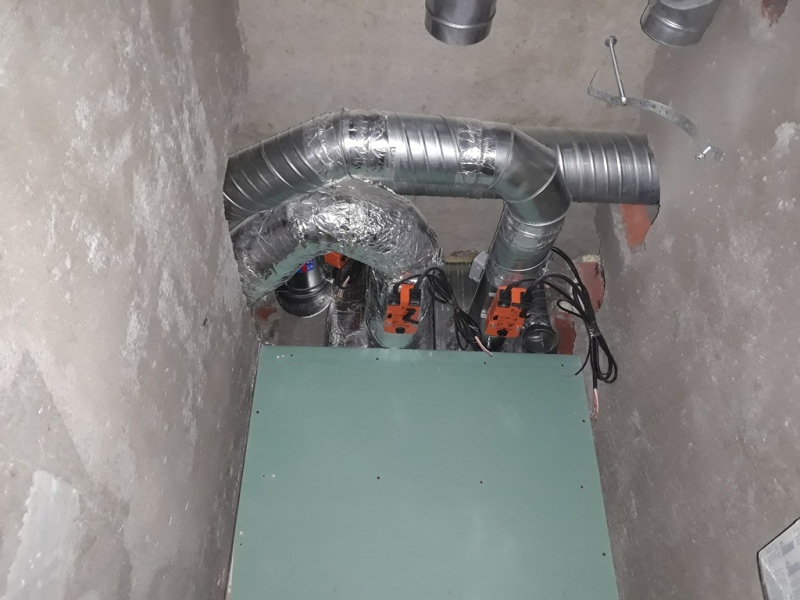

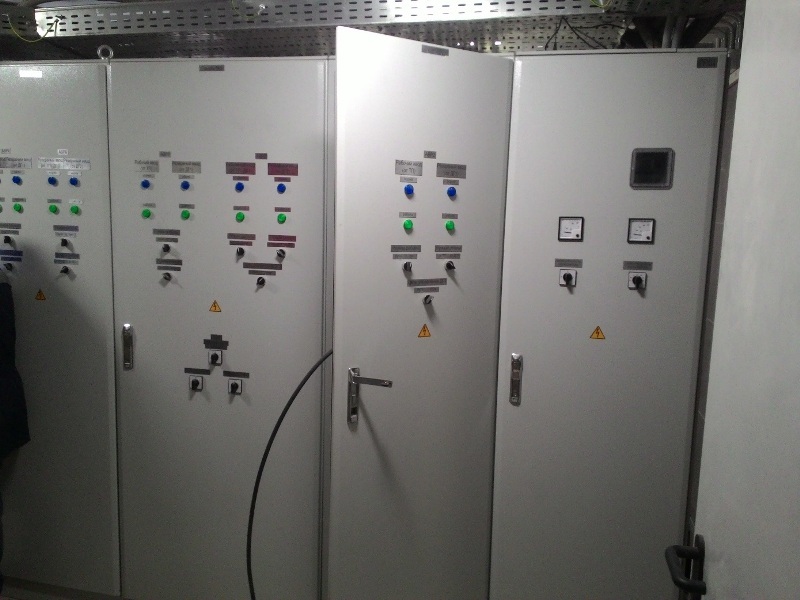

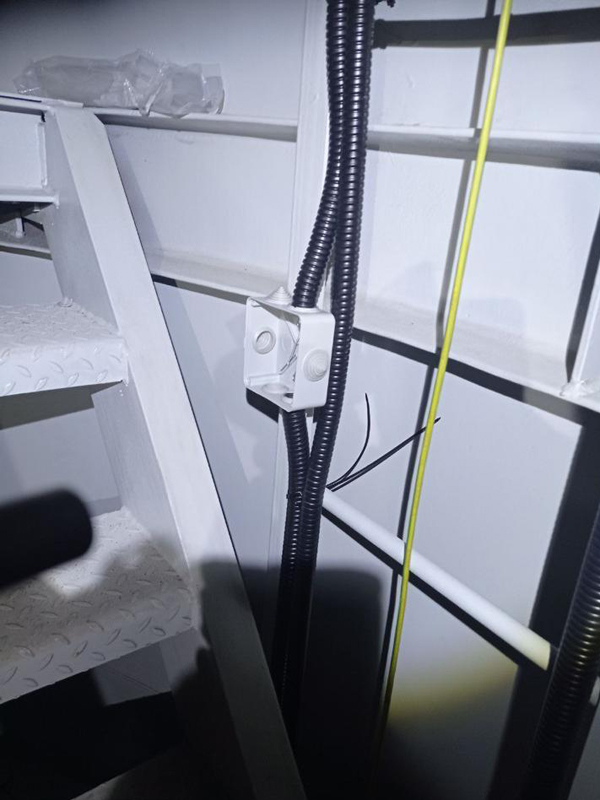

- выполнялись работы по монтажу оборудования;

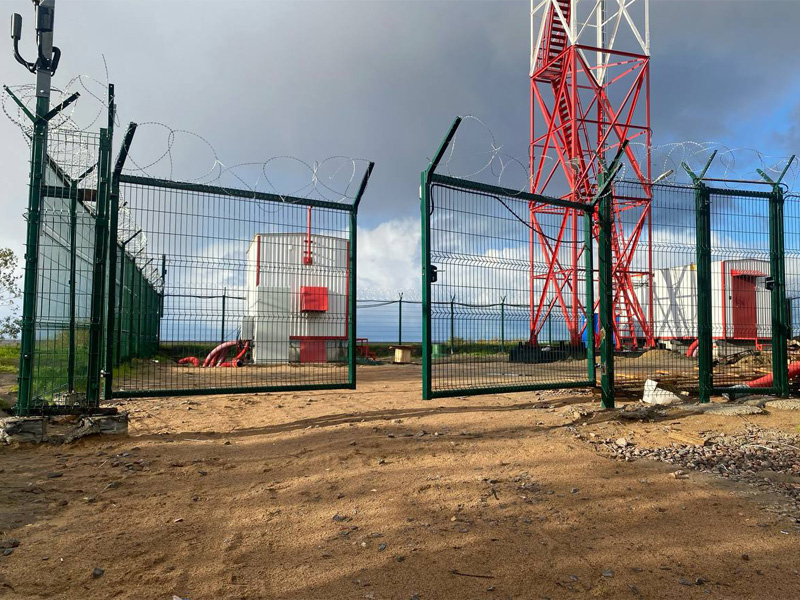

- выполнялись работы по устройству ограждения;

- выполнялись работы по благоустройству территории.

- завершены работы по монтажу оборудования;

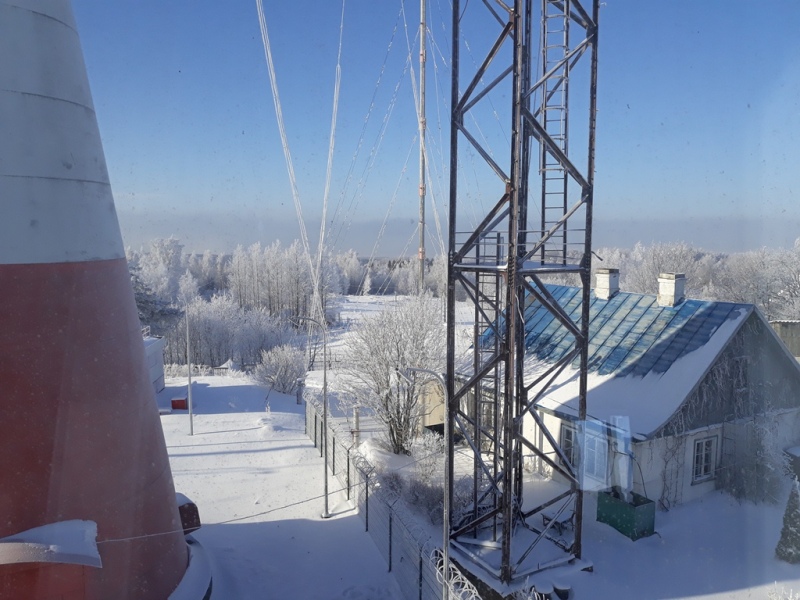

- выполнялись работы по устройству ограждения;

- завершены работы по покраске ограждения;

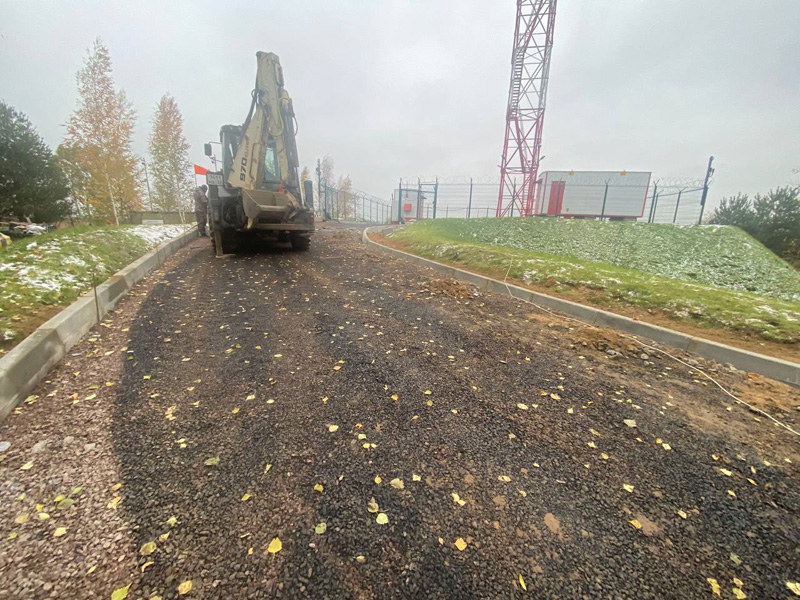

- выполнялись работы по благоустройству территории;

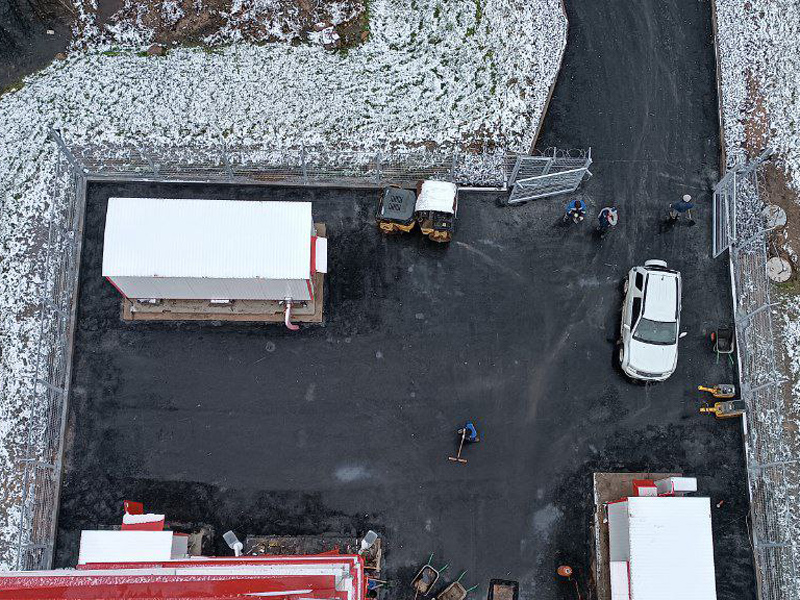

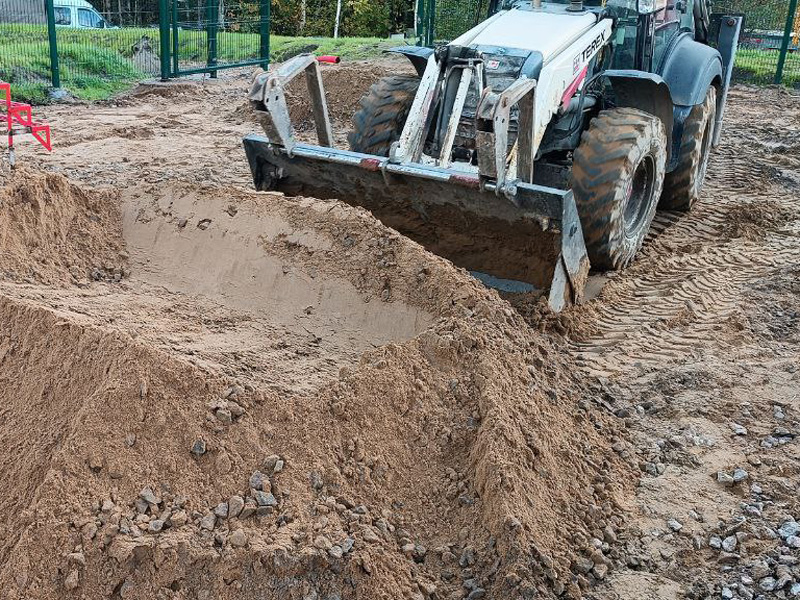

- завершены работы по устройству асфальтового покрытия;

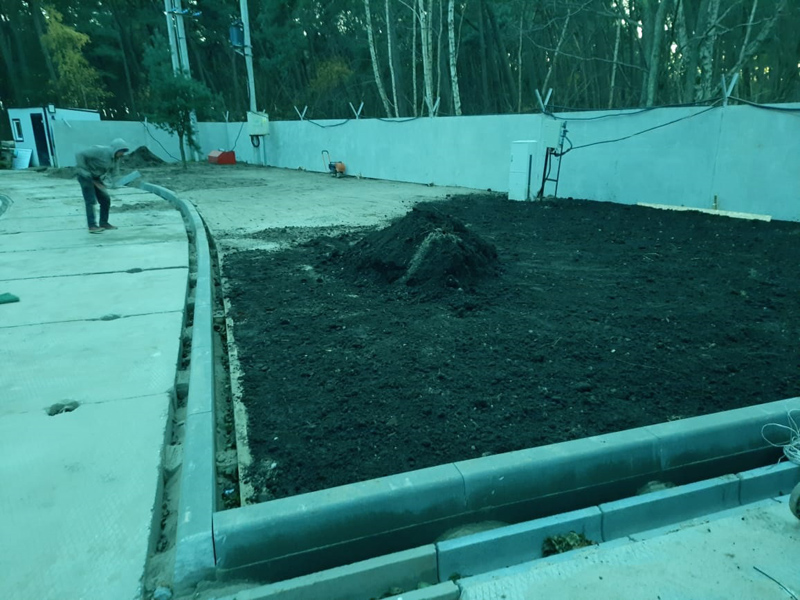

- завершены работы по покрытию газоном территории.

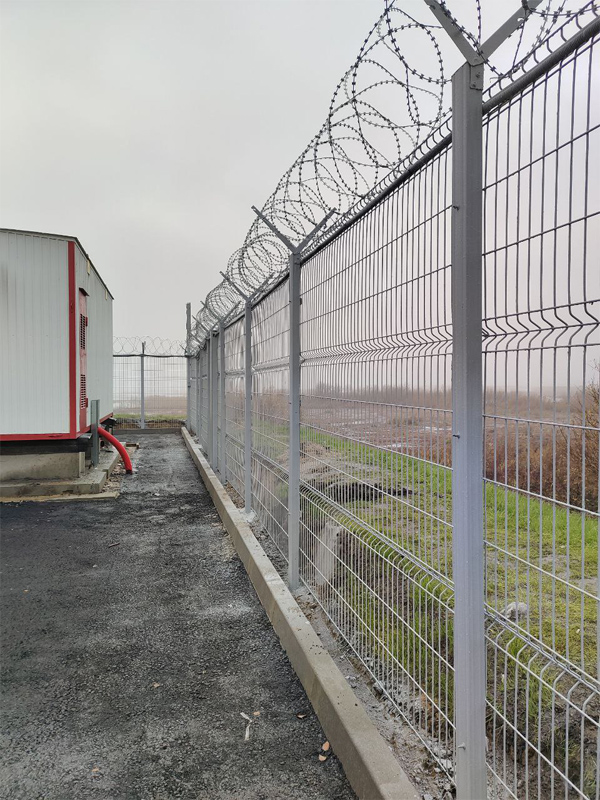

- завершены работы по устройству ограждения;

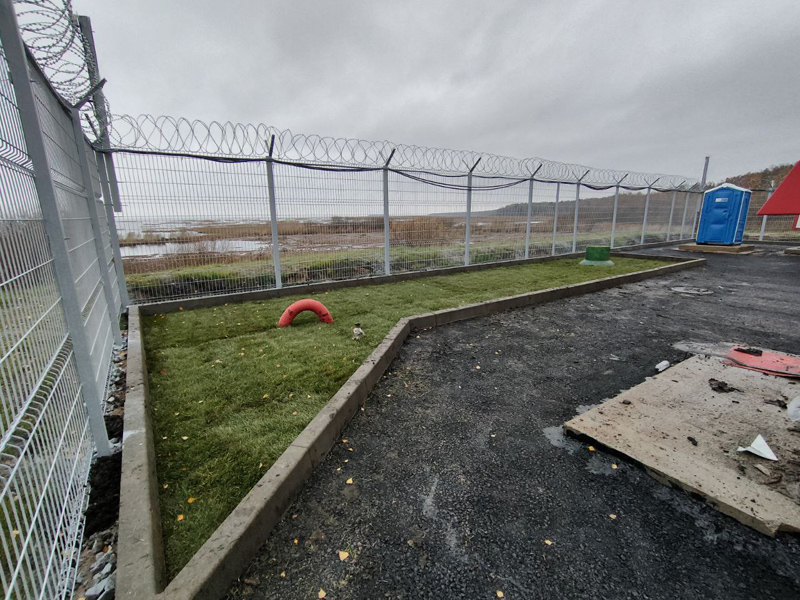

- завершены работы по благоустройству территории;

- завершены все строительно-монтажные работы;

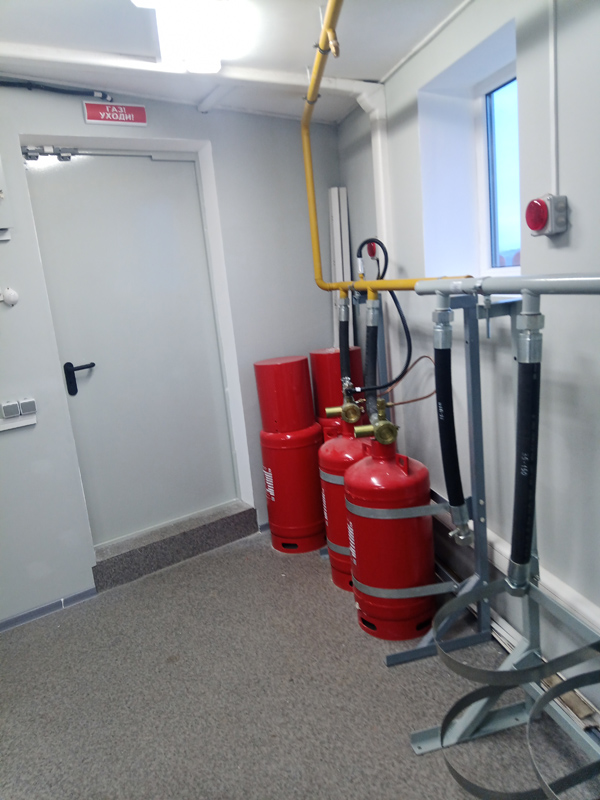

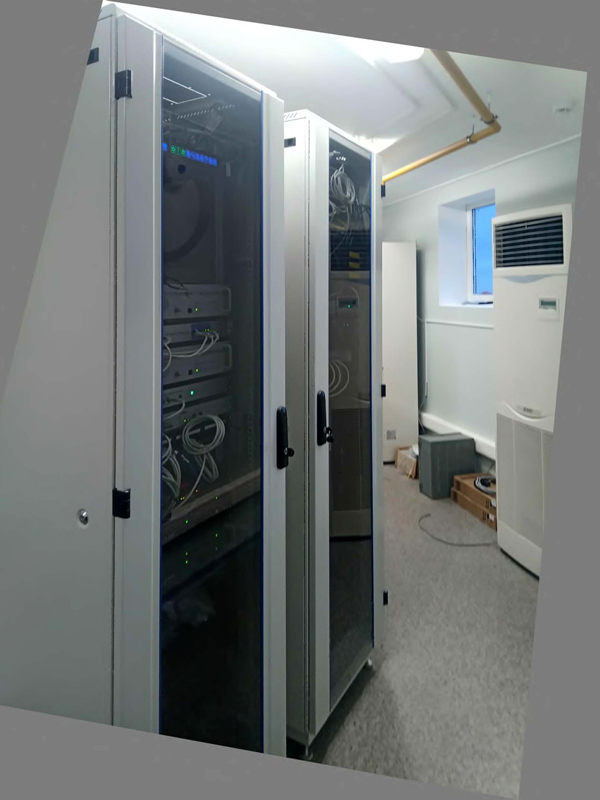

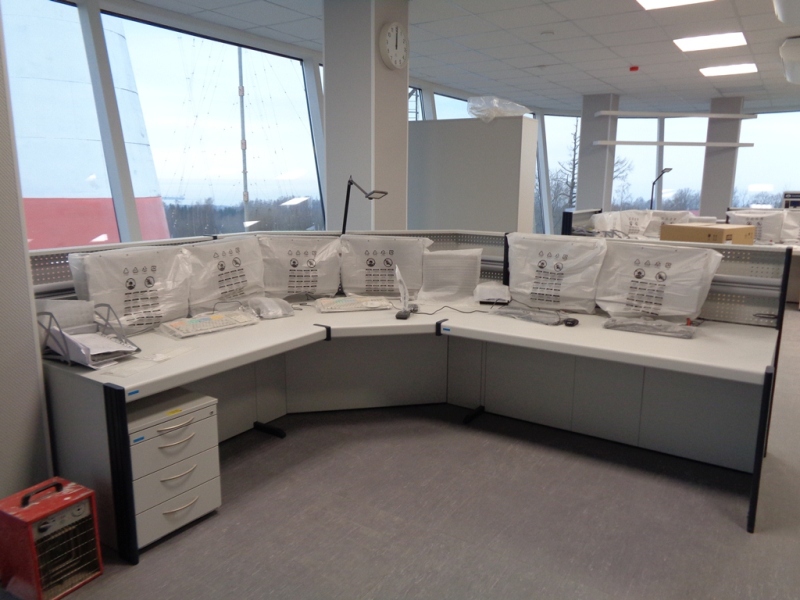

- выполнялись работы по подготовке комплексных пусконаладочных работ и программы и методики испытаний.

- выполнялись работы по подготовке комплексных пусконаладочных работ и программы и методики испытаний;

- выполнялись работы по устранению выявленных комиссией Ростехнадзора замечаний.

- выполнялись работы по подготовке комплексных пусконаладочных работ и программы и методики испытаний;

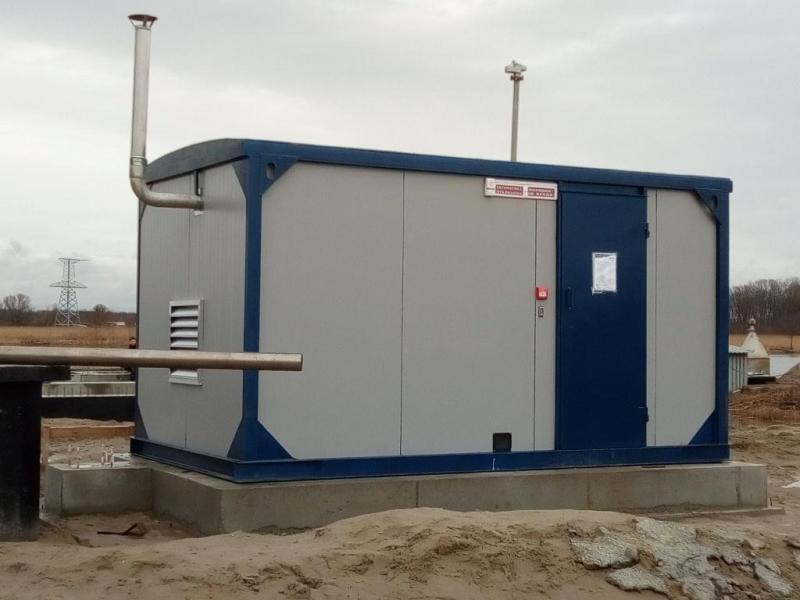

- завершены пусконаладочные работы и испытания дизель-генераторной установки;

- выполнялись работы по устранению выявленных комиссией Ростехнадзора замечаний.

- выполнялись работы по подготовке комплексных пусконаладочных работ и программы и методики испытаний;

- завершены работы по устранению выявленных комиссией Ростехнадзора замечаний.

- выполнялись работы по подготовке комплексных пусконаладочных работ и программы и методики испытаний.

- завершены работы по подготовке комплексных пусконаладочных работ и программы и методики испытаний;

- выполнялись работы по устранению замечаний, выявленных Ростехнадзором.

- выполнялись работы по подготовке документов для оформления ввода построенного объекта в эксплуатацию;

- завершены работы по устранению замечаний, выявленных Ростехнадзором;

- получено распоряжение Северо-Западного управления Ростехнадзора от 30.10.2024 № РП-240-346-о об утверждении заключения от 25.10.2024 № 15-22-47 о соответствии построенного объекта капитального строительства указанным в пункте 1 части 5 статьи 49 Градостроительного кодекса Российской Федерации требованиям проектной документации.

- выполнялись работы по подготовке документов для оформления ввода построенного объекта в эксплуатацию.

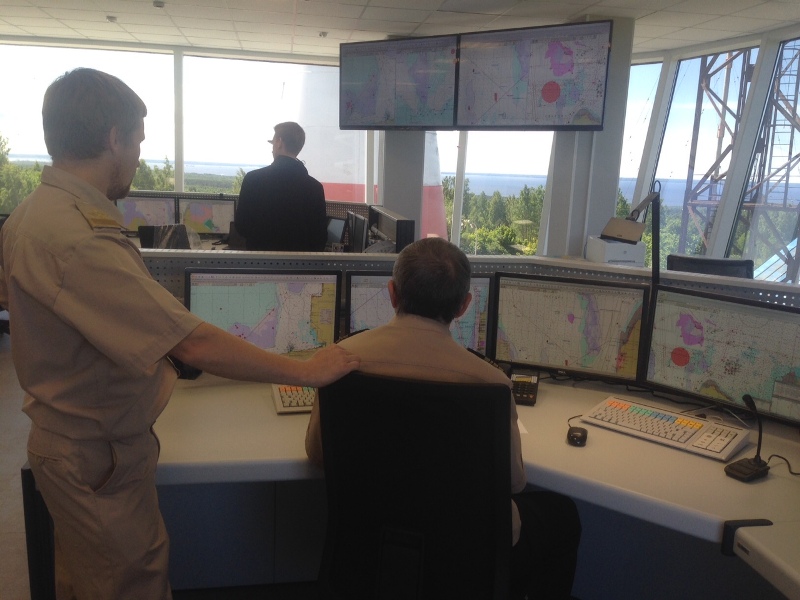

- Службой государственного строительного надзора и экспертизы Санкт-Петербурга выдано разрешение от 23.12.2024 № 78-15-29-2024 на ввод в эксплуатацию построенного объекта.

Срок окончания работ по договору: 26 марта 2023 г.

Срок сдачи в эксплуатацию объекта: III квартал 2023 г.

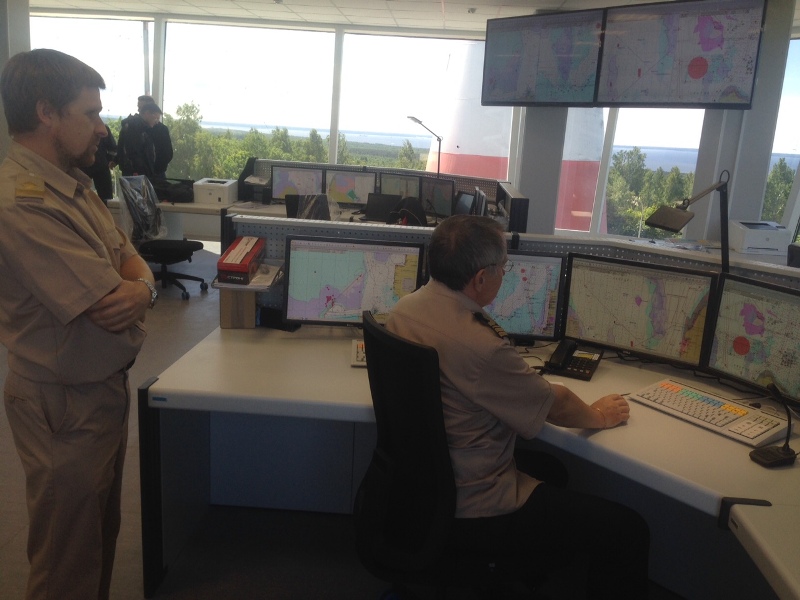

Реконструкция СУДС Калининград осуществляется в целях расширения зоны ее действия в районе морского терминала Пионерский морского порта Калининград, что будет способствовать повышению безопасности судоходства при движении судов к причалам морского терминала

В рамках проекта реконструкции СУДС Калининград предполагается:

- построить башню из металлических конструкций высотой 61 метр;

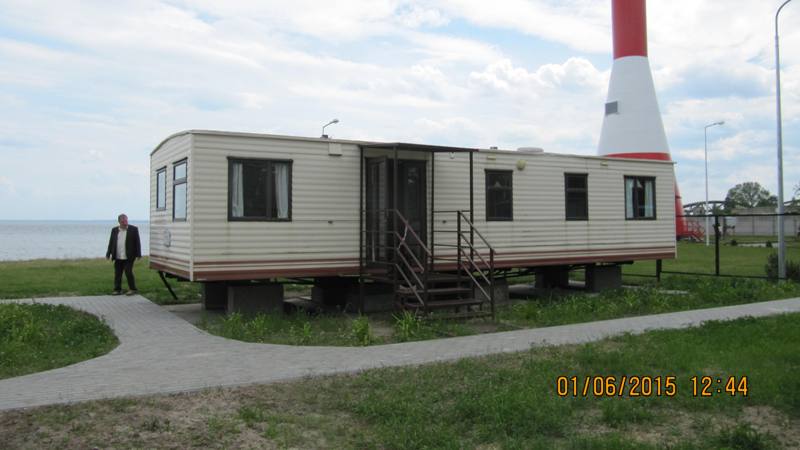

- установить контейнер бытовой на сборном железобетонном фундаменте из дорожных плит и бетонных блоков;

- установить контейнер автоматизированной дизельной электростанции с 2 дизельными генераторами мощностью 30 кВт каждый на сборном железобетонном фундаменте из дорожных плит и бетонных блоков;

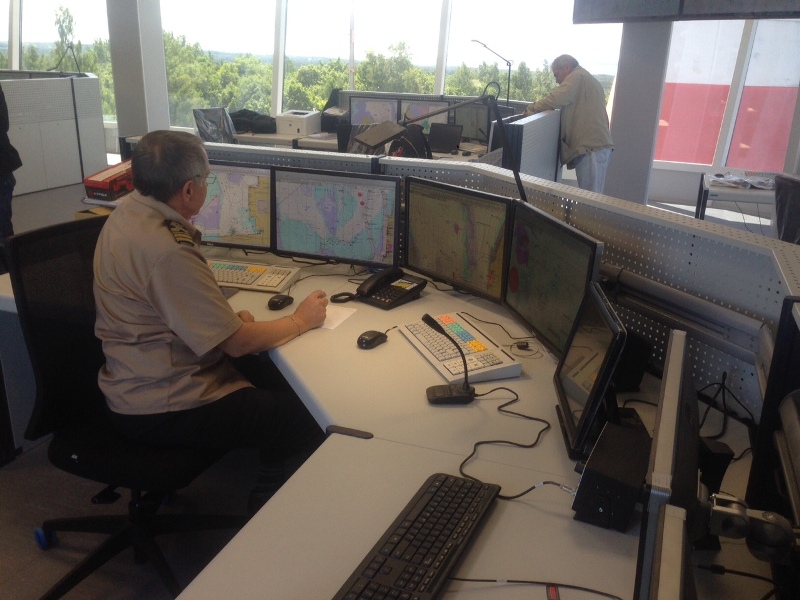

- установить на башне антенны (береговой радиолокационной станции, станции УКВ и станции автоматической идентификационной системы) и маячное оборудование, смонтировать иное технологическое оборудование;

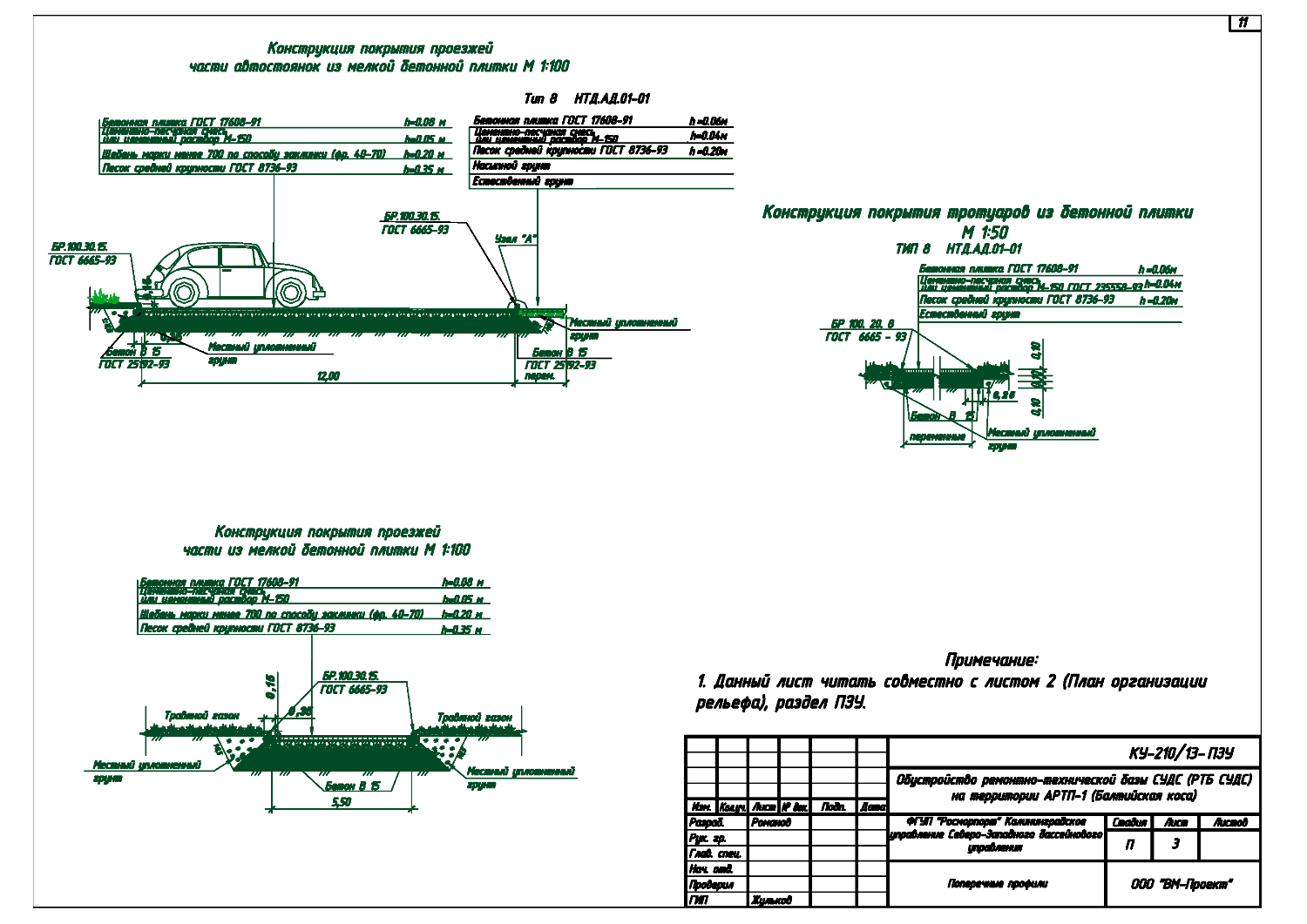

- построить ограждение из железобетонных плит длиной 92,8 м;

- построить покрытие из железобетонных плит площадью 213,3 кв. м;

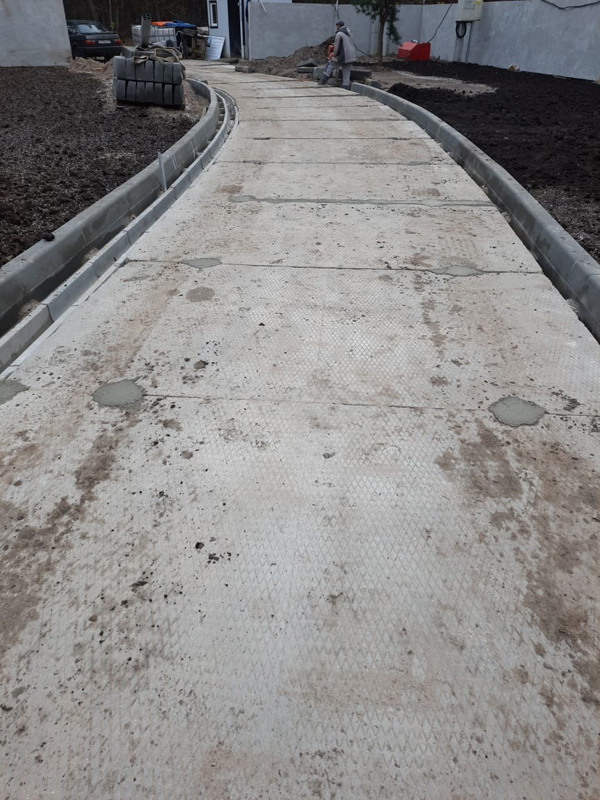

- построить подъездную дорогу из железобетонных плит площадью 112,6 кв. м;

- установить емкость для сбора ливневых стоков объемом 2 куб. м;

- построить туалетную кабину

АО «НИИ «Нептун»
Договор от 27 декабря 2021 г. № 21-526 КУ

- заключен договор на выполнение работ по реконструкции объекта;

- завершены работы по передаче проектной и рабочей документации подрядной организации;

- выполнились работы по установке трансформаторной подстанции мощностью 22 кВт для электроснабжения объекта реконструкции.

- завершены работы по передаче строительной площадки, разрешения на строительство и журнала работ подрядной организации;

- завершены работы по установке трансформаторной подстанции мощностью 22 кВт для электроснабжения объекта реконструкции.

- выполнялись подготовительные работы.

- завершены подготовительные работы;

- завершены работы по планировке территории строительной площадки;

- завершены работы по установке забора из металлопрофилированного листа по деревянным столбам;

- выполнялись работы по устройству подъездной дороги из железобетонных плит;

- завершены работы по устройству временного энергоснабжения строительной площадки.

- завершены работы по устройству подъездной дороги из железобетонных плит;

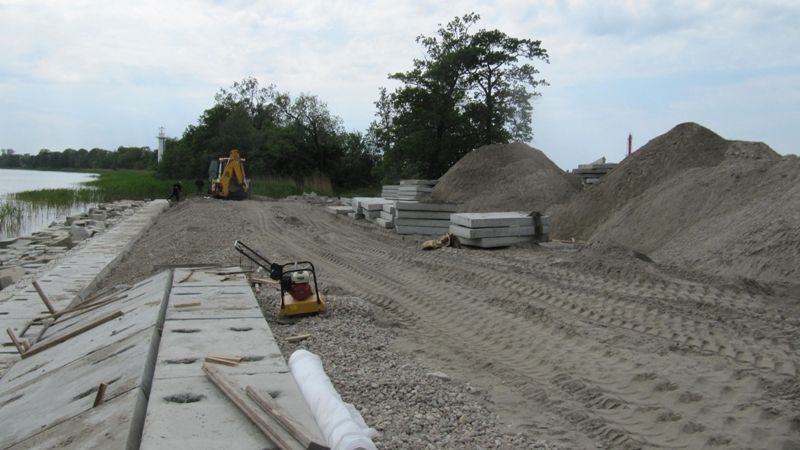

- завершены работы по обустройству строительной площадки;

- завершены работы по согласованию проекта производства работ.

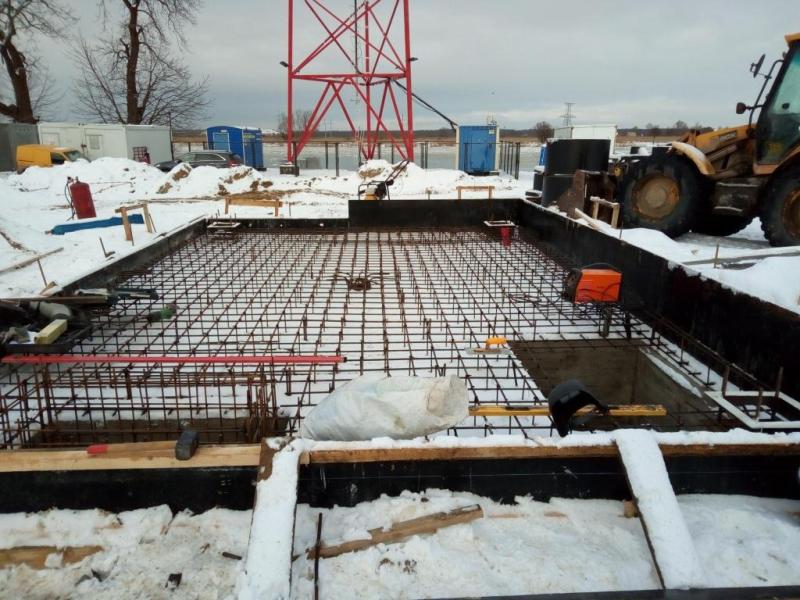

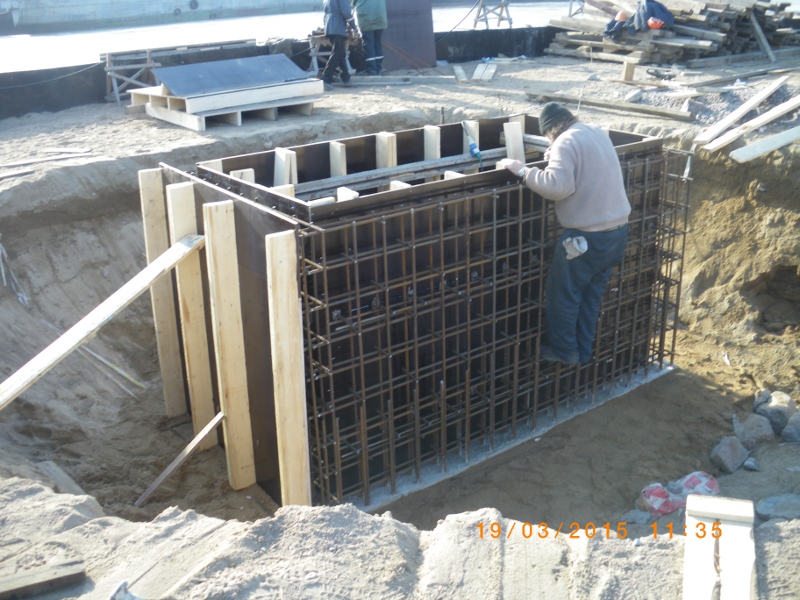

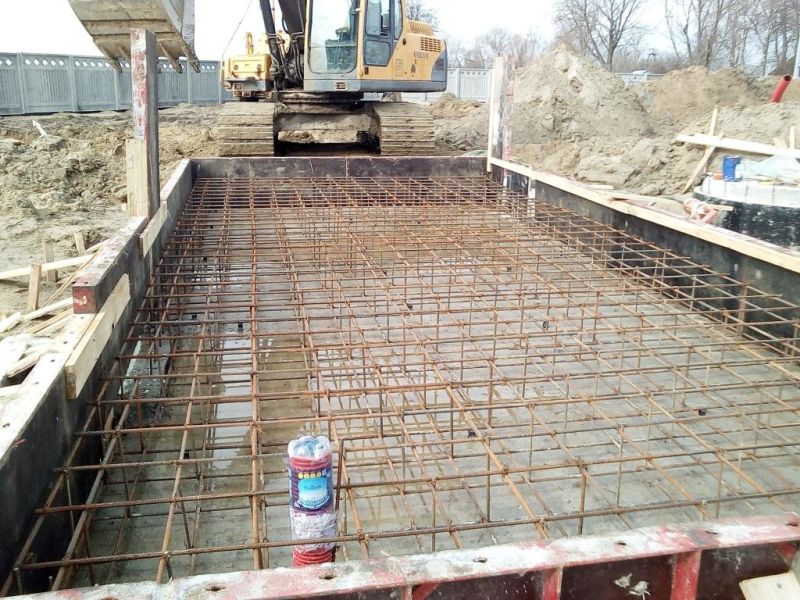

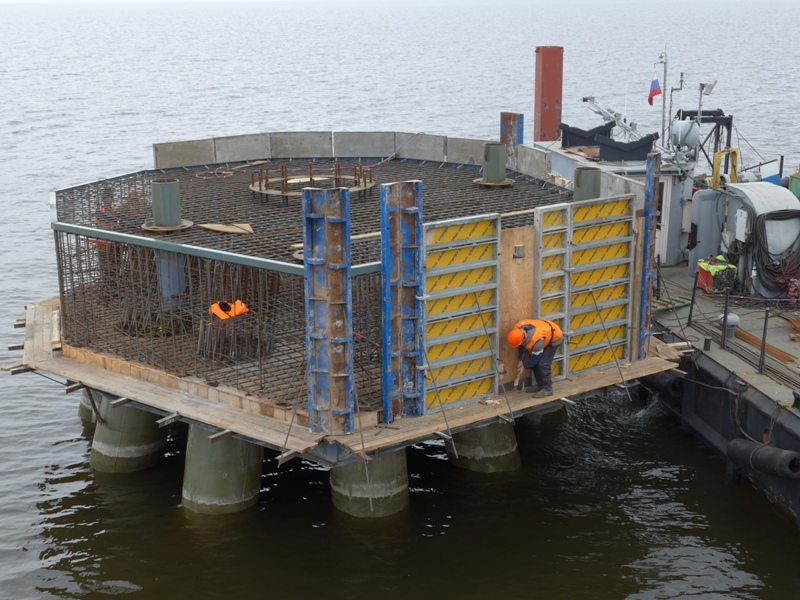

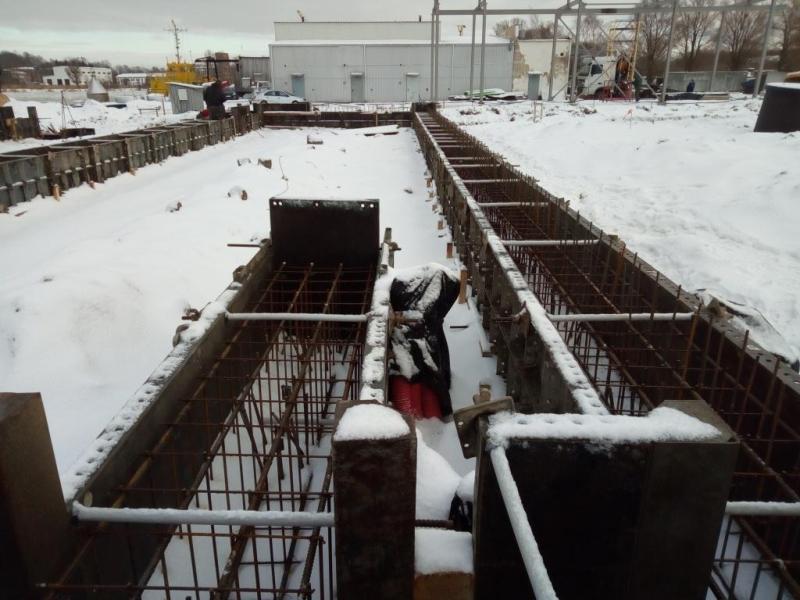

- завершены работы по созданию котлована для строительства фундамента башни;

- завершены работы по установке опалубки под бетонную подготовку строительства фундамента башни;

- завершены работы по расчистке строительной площадки и подъездной дороги от деревьев.

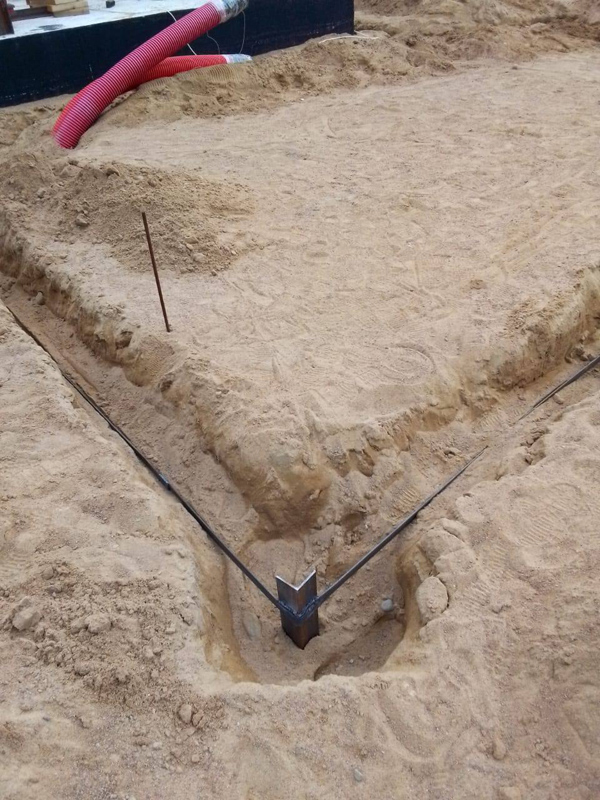

- завершены работы по устройству бетонной подготовки под фундамент башни;

- выполнялись работы по устройству армирования фундамента башни.

- завершены работы по устройству армирования фундамента башни;

- завершены работы по устройству опалубки фундамента башни;

- завершены работы по бетонированию фундамента башни в объеме 163,5 куб. м бетона.

- завершены работы по гидроизоляции фундамента башни битумной мастикой;

- завершены работы по обратной засыпке с послойным уплотнением песчаным грунтом котлована фундамента башни;

- завершены работы по устройству основания из щебня под отмостку вокруг фундамента башни;

- завершены работы по устройству заземления башни;

- выполнялись работы по доставке на строительную площадку металлоконструкций башни.

- работы по доставке на строительную площадку металлоконструкций башни приостановлены в соответствии с графиком производства строительно-монтажных работ;

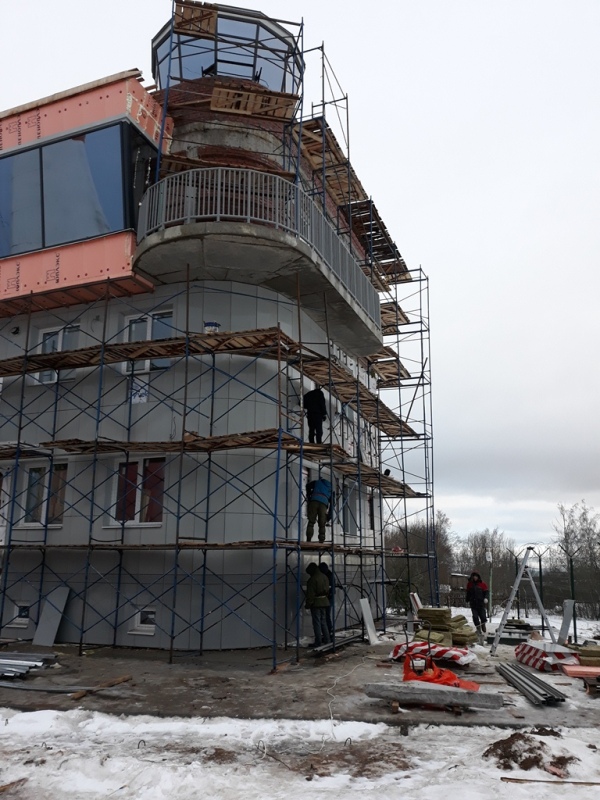

- выполнялись работы по устройству площадки из железобетонных плит для укрупненной сборки металлоконструкций башни.

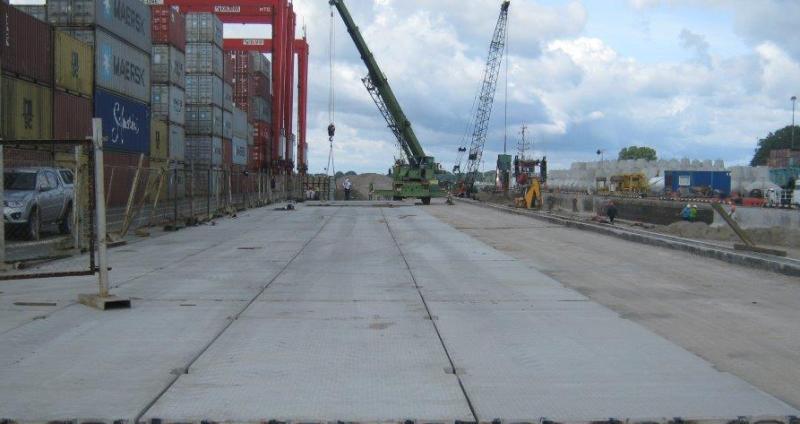

- выполнялись работы по устройству площадки из железобетонных плит для укрупненной сборки металлоконструкций башни;

- завершены работы по устройству бетонных полов внутри башни;

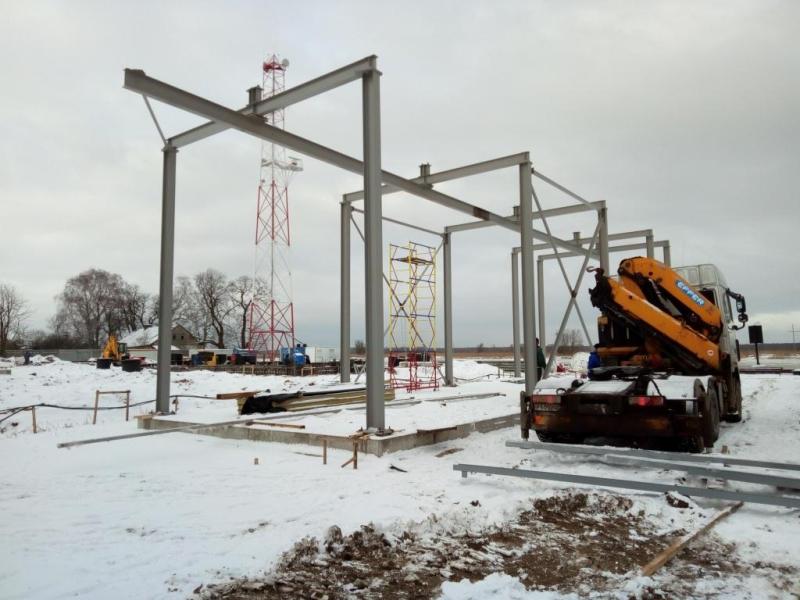

- выполнялись работы по укрупненной сборке металлоконструкций башни с последующей их огрунтовкой.

- завершены работы по устройству площадки из железобетонных плит для укрупненной сборки металлоконструкций башни;

- выполнялись работы по укрупненной сборке металлоконструкций башни с последующей их огрунтовкой;

- выполнялись работы по монтажу сборочного стенда для монтажа металлоконструкций башни;

- завершены работы по устройству цементно-песчаной подливки под опорную плиту ОП-1 башни;

- завершены работы по монтажу опорной плиты ОП-1 башни.

- выполнялись работы по укрупненной сборке металлоконструкций башни с последующей их огрунтовкой;

- завершены работы по монтажу сборочного стенда для монтажа металлоконструкций башни.

- выполнялись работы по укрупненной сборке металлоконструкций башни с последующей их огрунтовкой.

- завершены работы по укрупненной сборке металлоконструкций башни с последующей их огрунтовкой;

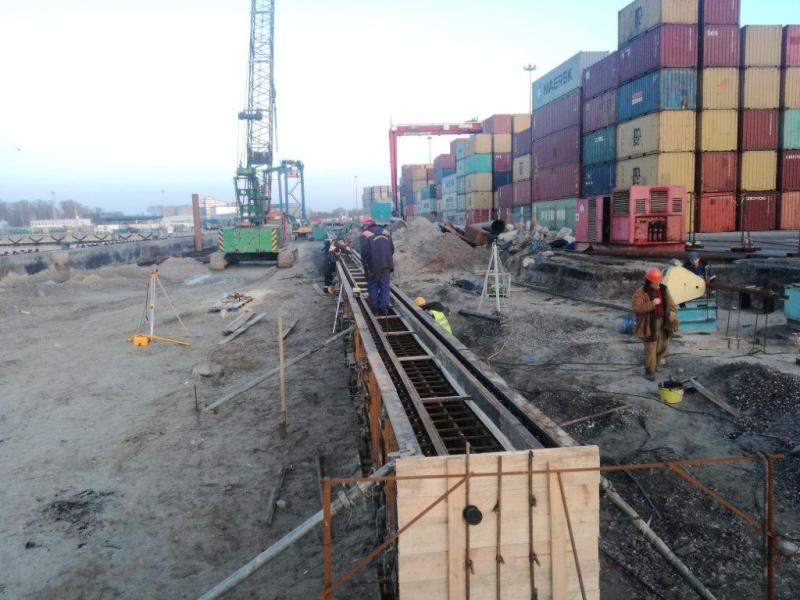

- выполнялись работы по антикоррозийной окраске металлоконструкций башни.

- завершены работы по антикоррозийной окраске металлоконструкций башни;

- завершены работы по установке дверных и оконных блоков по стволу башни и в аппаратном отсеке.

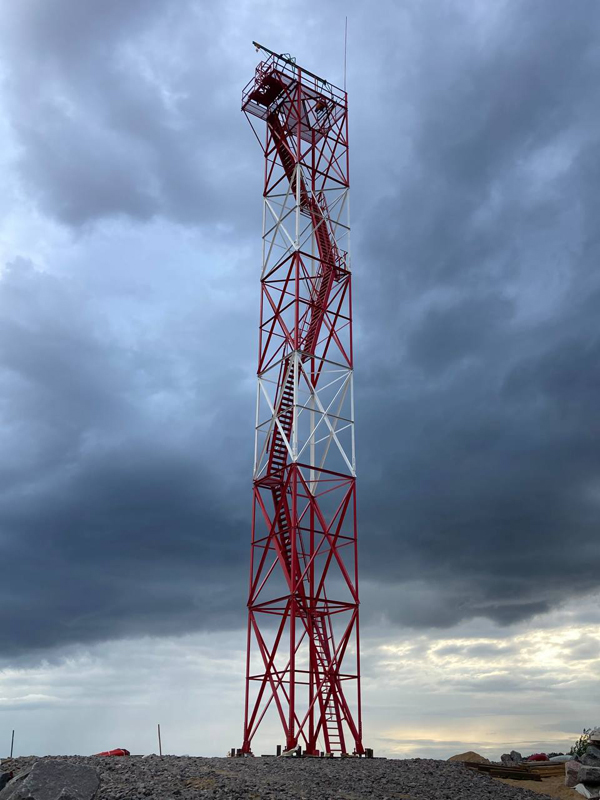

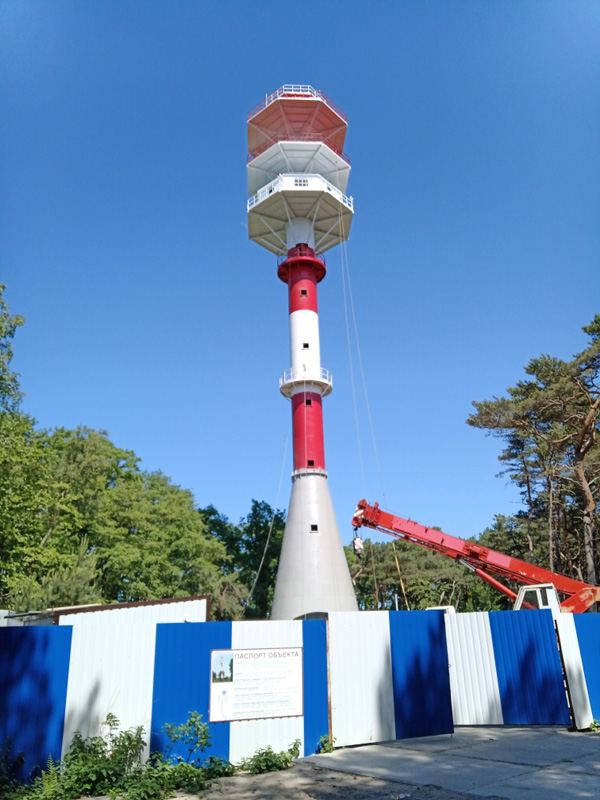

- завершены работы по установке на отметке +56 м башни подъемного крана грузоподъемностью одна тонна.

- завершены работы по установке контейнера бытового;

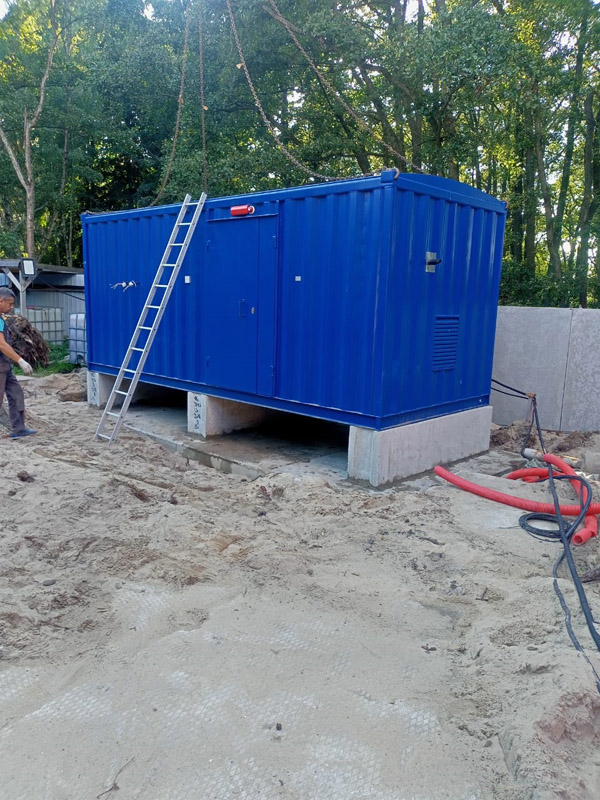

- завершены работы по установке контейнера АДЭС;

- завершены работы по монтажу маячного оборудования;

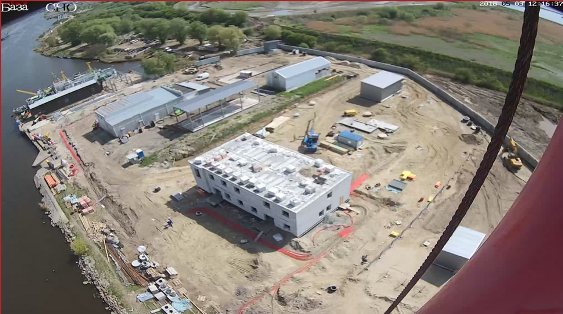

- выполнялись работы по устройству железобетонного забора;

- выполнялись работы по отделке аппаратного отсека.

- выполнялись работы по устройству железобетонного забора;

- выполнялись работы по отделке аппаратного отсека;

- завершены работы по укладке кабеля оптоволоконной связи;

- выполнялись работы по благоустройству территории.

- выполнялись работы по устройству железобетонного забора;

- завершены работы по отделке аппаратного отсека;

- выполнялись работы по благоустройству территории;

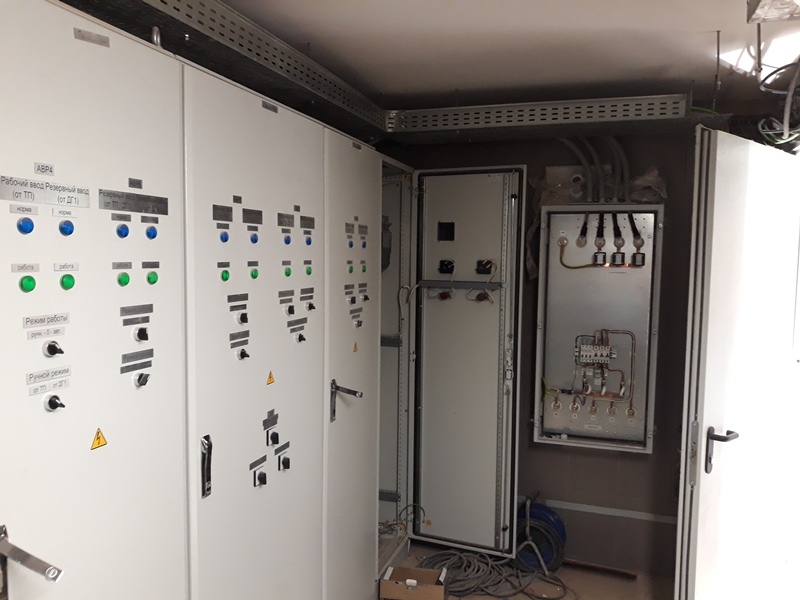

- выполнялись электромонтажные работы;

- выполнялись работы по монтажу технологического оборудования.

- завершены работы по устройству железобетонного забора;

- выполнялись работы по благоустройству территории;

- завершены электромонтажные работы;

- завершены работы по монтажу технологического оборудования;

- выполнялись пусконаладочные работы технологического оборудования;

- завершены работы по монтажу въездных ворот.

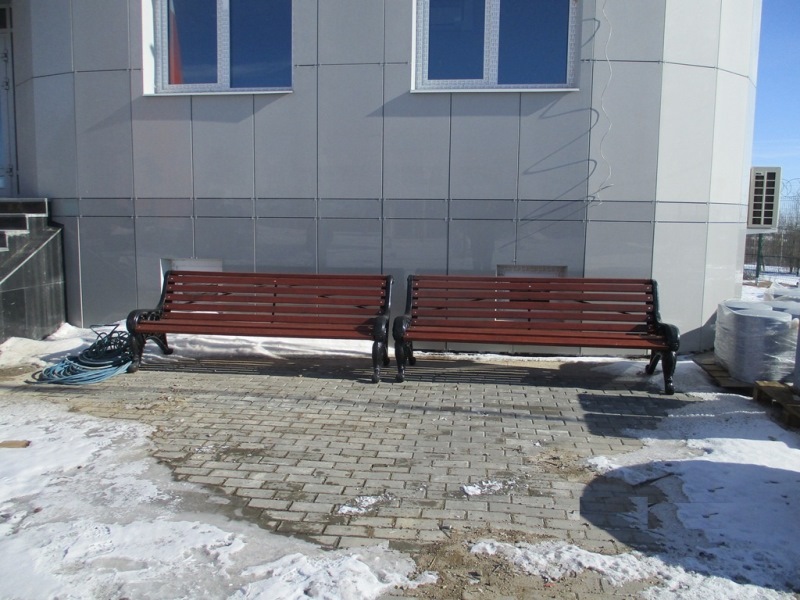

- завершены работы по благоустройству территории;

- выполнялись пусконаладочные работы технологического оборудования.

- выполнялись пусконаладочные работы технологического оборудования;

- все строительно-монтажные работы по объекту завершены;

- выполнялись работы по подготовке документов для ввода объекта в эксплуатацию.

- выполнялись пусконаладочные работы технологического оборудования;

- выполнялись работы по подготовке документов для ввода объекта в эксплуатацию.

- завершены пусконаладочные работы технологического оборудования;

- выполнялись работы по комплексному опробованию технологического оборудования объекта;

- выполнялись работы по подготовке документов для ввода объекта в эксплуатацию.

- выполнялись работы по комплексному опробованию технологического оборудования объекта;

- выполнялись работы по подготовке документов для ввода объекта в эксплуатацию.

- завершены работы по комплексному опробованию технологического оборудования объекта;

- выполнялись работы по подготовке документов для ввода объекта в эксплуатацию;

- получено положительное заключение Северо-Западного управления Ростехнадзора от 28.10.2024 № 45-47-1443/0004-2024 о соответствии построенного объекта капитального строительства указанным в пункте 1 части 5 статьи 49 Градостроительного кодекса Российской Федерации требованиям проектной документации.

- выполнялись работы по подготовке документов для ввода объекта в эксплуатацию.

- Агентством по архитектуре, градостроению и перспективному развитию Калининградской области выдано ФГУП «Росморпорт» разрешение от 11.12.2024 № 39-05-447-2024 на ввод в эксплуатацию построенного объекта.

Срок окончания работ по договору: 26 марта 2023 г.

Срок сдачи в эксплуатацию объекта: II квартал 2023 г.

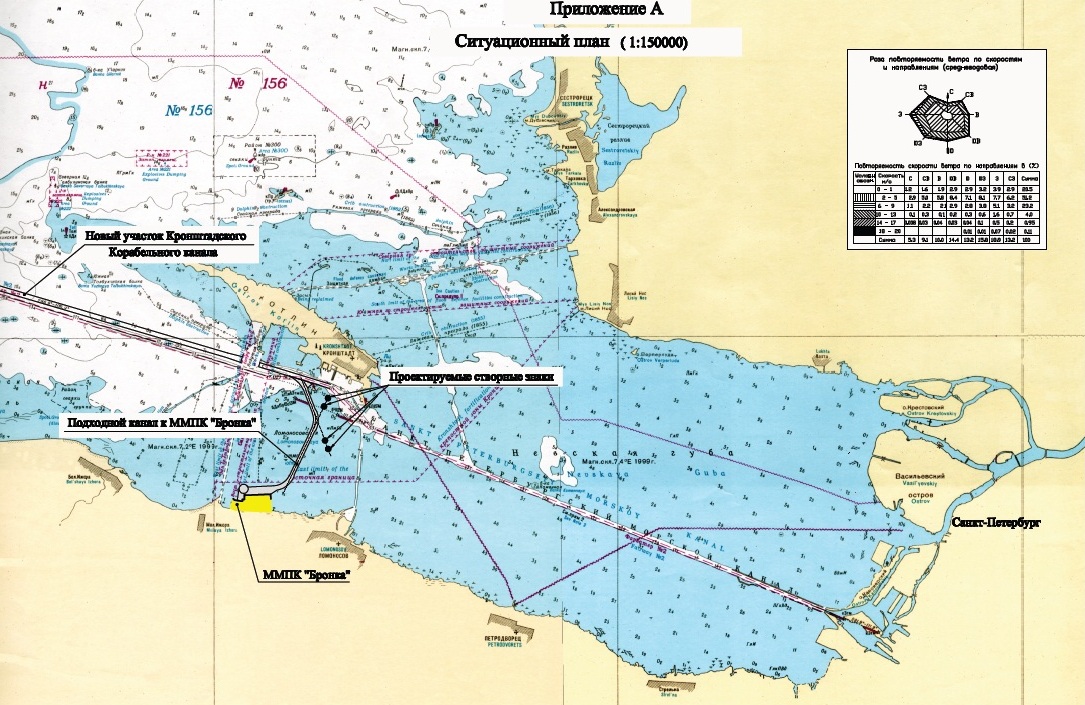

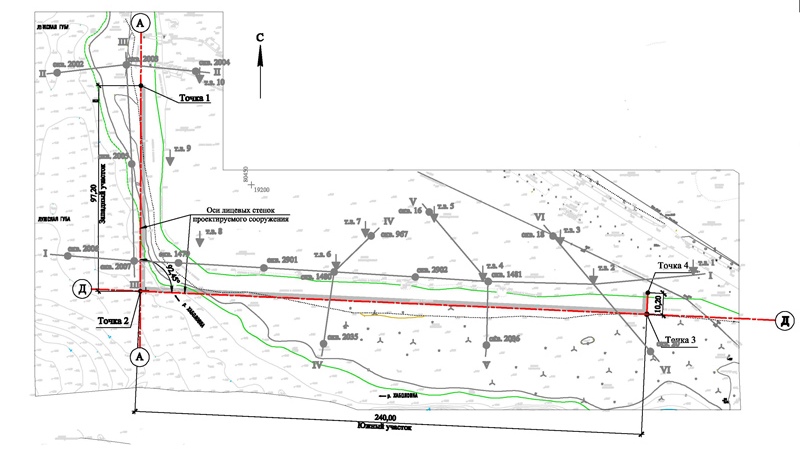

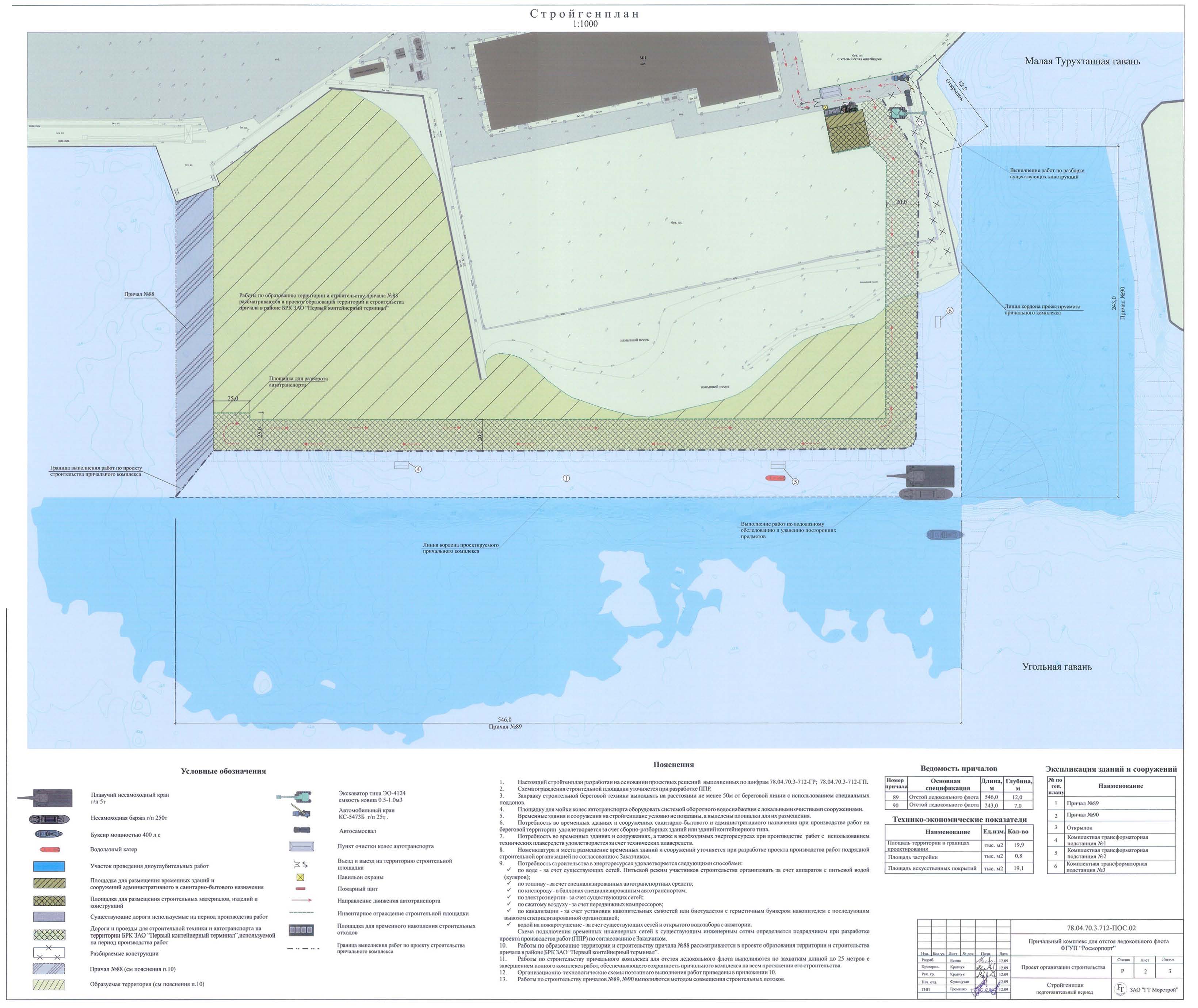

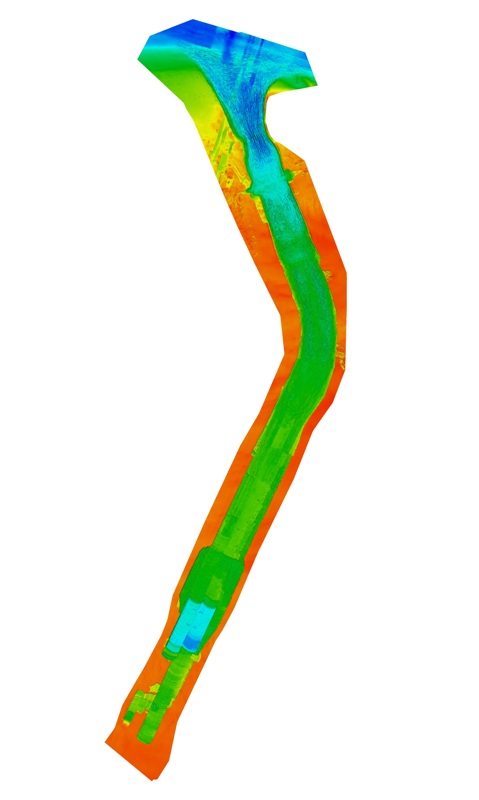

Реализация проекта по формированию акватории «Южного района» морского порта Усть-Луга направлена на:

а) обеспечение безопасного прохода судна расчетного типа «Астрахань» с параметрами: длина – 173,5 м, ширина – 23,05 м, дедвейт – 17 850 тонн, осадка в грузу – 10,02 м, по операционной акватории морского порта Усть-Луга (участок № 1) к причалам многопрофильного перегрузочного комплекса;

б) обеспечение безопасного прохода судна расчетного типа «СЛ-7» и «СО-14» с параметрами: длина – от 134,3 до 152 м, ширина – от 19,2 до 22, 8 метров, дедвейт – от 8 177 до 14 000 тонн, осадка в грузу – от 7,6 до 9 метров, по операционной акватории морского порта Усть-Луга (участок № 2) к причалам комплекса по перегрузке лесоматериалов;

в) обеспечение безопасного прохода судна с параметрами: длина – 23,8 м, ширина – 5 м, дедвейт – 75 тонн, осадка в грузу – 1,4 м, по операционной акватории морского порта Усть-Луга (участок № 3) к причалам №  1, 2, 3, 4 строящейся базы обеспечивающего флота в устье реки Хаболовка;

г) обеспечение безопасного прохода судна с параметрами: длина – 116 м, ширина – 26,5 м, дедвейт – 11,7 тыс. тонн, осадка в грузу – 8,6 м, по операционной акватории морского порта Усть-Луга (участок № 4) к причалу № 5 базы обеспечивающего флота.

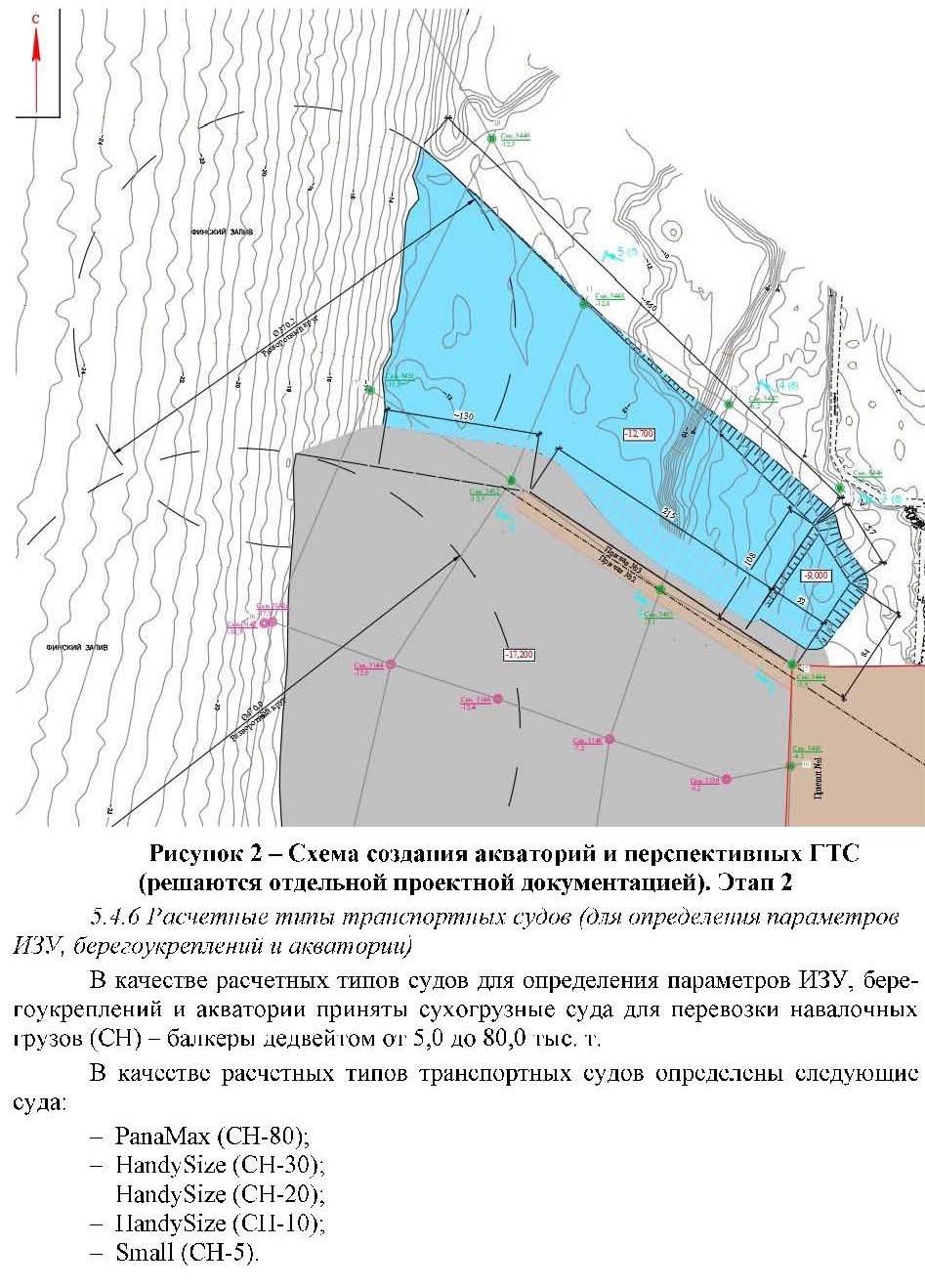

Проектом также предусматривается намыв территории, предназначенной для строительства базы обеспечивающего флота

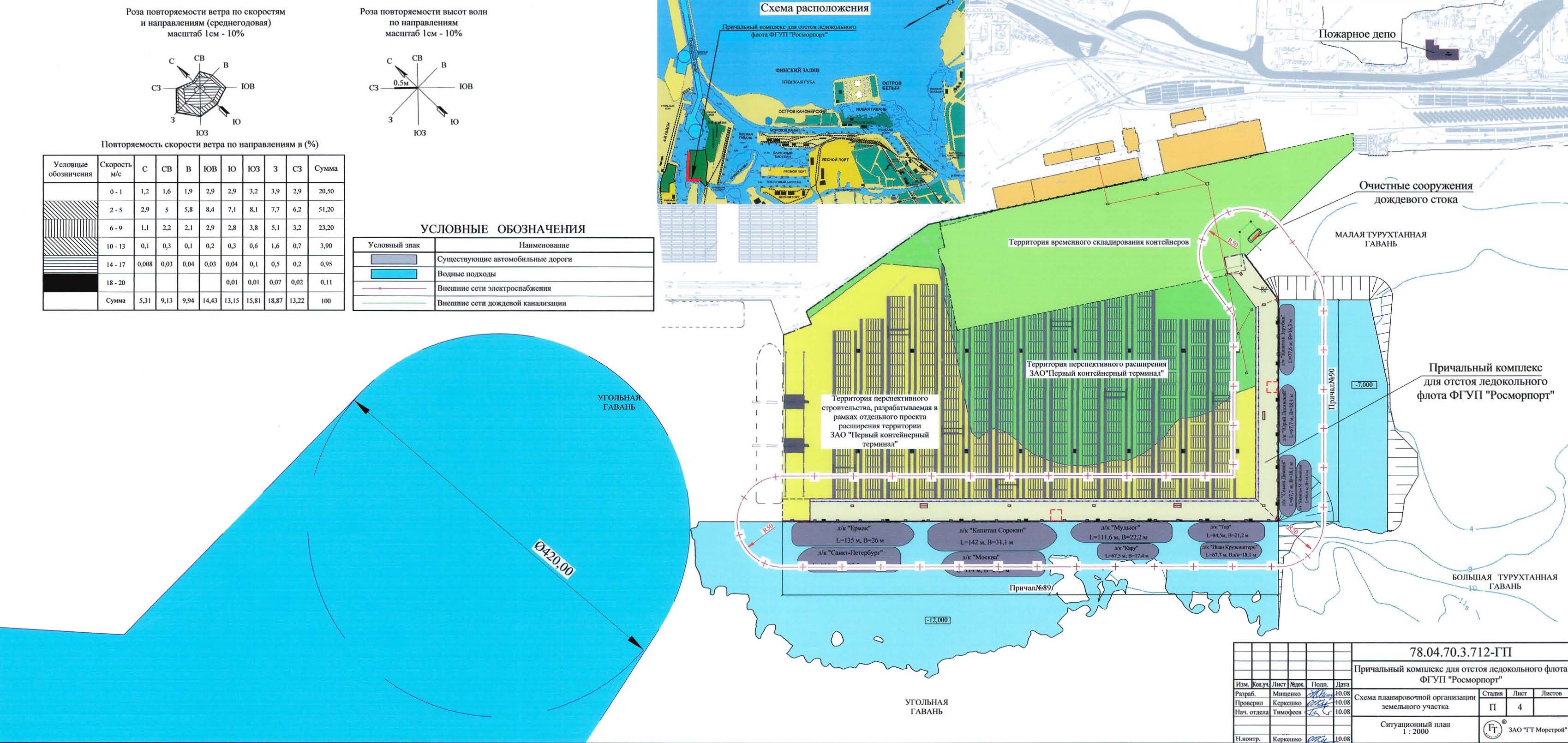

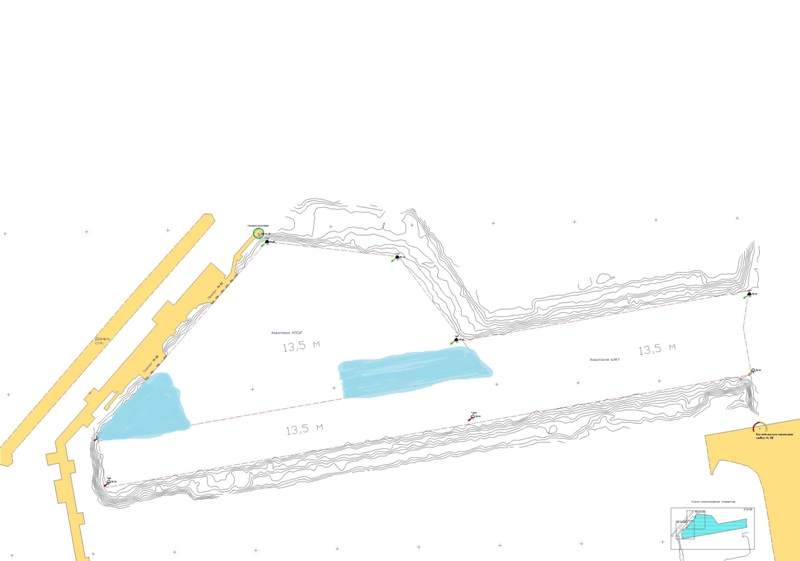

В рамках реализации проекта по формированию акватории «Южного района» морского порта Усть-Луга предполагается создание:

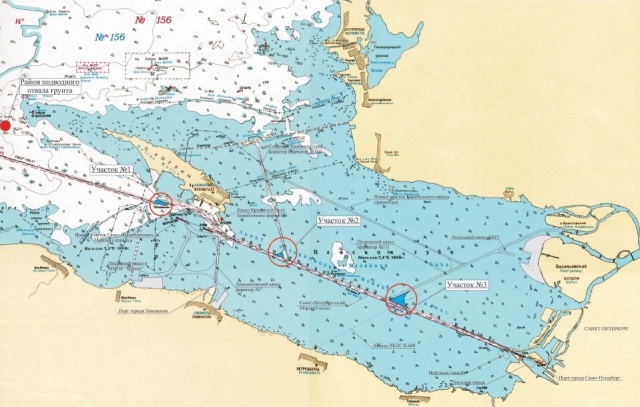

1) операционной акватории многопрофильного перегрузочного комплекса (участок № 1) со следующими характеристиками:
     - площадь: 18,5 га;
     - отметка дна: -12,8 метров;

2) операционной акватории комплекса по перегрузке лесоматериалов (участок № 2) со следующими характеристиками:
     - площадь: 7,8 га;
     - отметка дна: - 12 м на площади 6 га и - 10,3 м на площади 1,8 га;

3) операционной акватории портовой базы флота в устье реки Хаболовка (участок № 3) со следующими характеристиками:
     - площадь: 0,7 га;
     - отметка дна: -5 метров;

4) операционной акватории базы флота (участок № 4) со следующими характеристиками:
     - площадь: 420 тыс. м2;
     - отметка дна: -10 метров;

5) территории базы обеспечивающего флота в морском порту Усть-Луга путем намыва (образования) территории площадью 5,5 га с отметкой верха: +2,5 метра

ООО «Северная дноуглубительная компания» (в период с 10.07.2008 по 29.12.2014);

Север-Западный бассейновый филиал ФГУП «Росморпорт» (в период с 01.06.2018 по 31.08.2019);

ООО «ГидроСпецСтрой» (в период с 30.07.2019 по 30.12.2019)

Государственный контракт от 10.07.2008 № 37-АД/08 (с ООО «Северная дноуглубительная компания»)

Дополнительное соглашение от 28.11.2008 №1 к государственному контракту от 10.07.2008 №37-АД/08

Дополнительное соглашение от 28.05.2009 №2 к государственному контракту от 10.07.2008 №37-АД/08

Дополнительное соглашение от 15.03.2010 №3 к государственному контракту от 10.07.2008 №37-АД/08

Дополнительное соглашение от 22.04.2011 №4 к государственному контракту от 10.07.2008 №37-АД/08

Дополнительное соглашение от 04.06.2013 №5 к государственному контракту от 10.07.2008 №37-АД/08

Договор подряда от 30.07.2019 № 19-295 ОЭиРМП/У (с ООО «ГидроСпецСтрой»)

Дополнительное соглашение от 30.08.2019 №1 к договору подряда от 30.07.2019 № 19-295 ОЭиРМП/У.

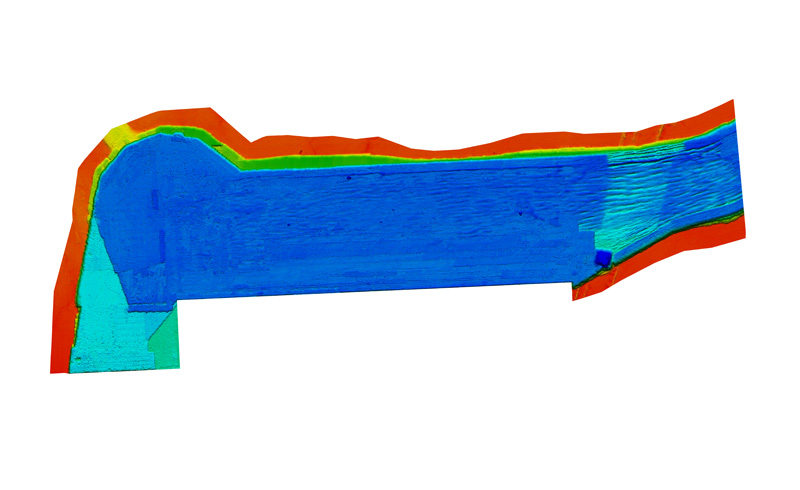

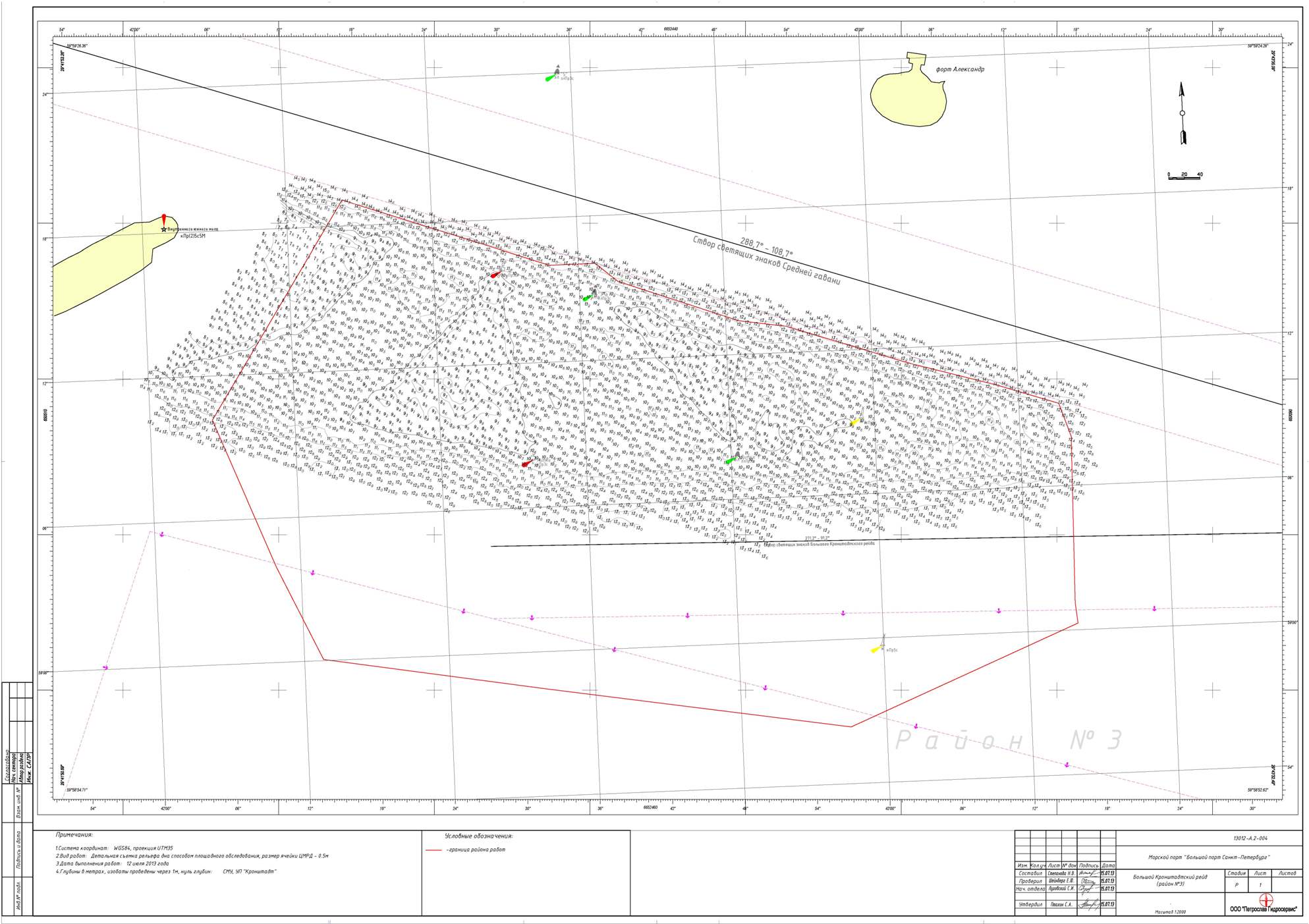

- проведено водолазное обследование дна участка № 1 на площади 51 тыс. м2;
- проведено водолазное обследование дна участка № 2 и 3 на площади 94 тыс. м2;
- проведено водолазное обследование дна участка № 4 на площади 420 тыс. м2;

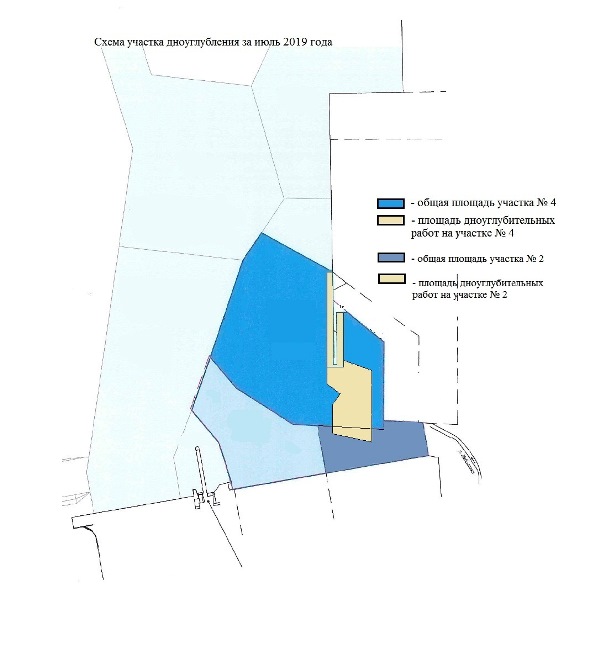

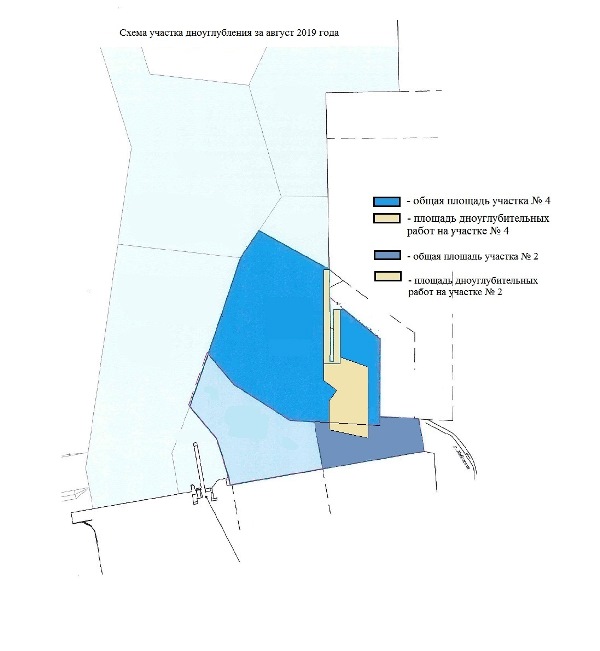

- выполнены дноуглубительные работы на участке № 2 в объеме почти 326 тыс. м3 изъятого грунта;
- выполнены дноуглубительные работы на участке № 4 в объеме почти 501 тыс. м3 изъятого грунта.

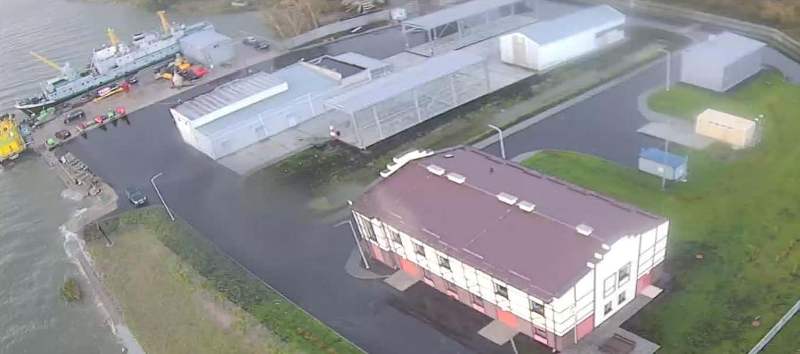

- по образованию территории базы обеспечивающего флота:
     а) выполнена срезка кустарников на площади 38 тыс. м2 и удаление торфа в объеме более 8 тыс. м3;

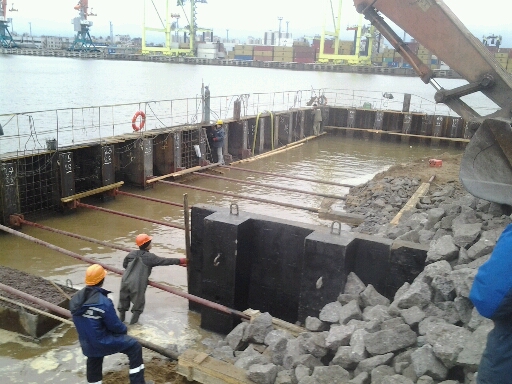

     б) выполнено устройство дамб обвалования в объеме почти 90 тыс. м3 насыпного грунта;
     в) выполнено устройство 4 водосбросных колодцев;

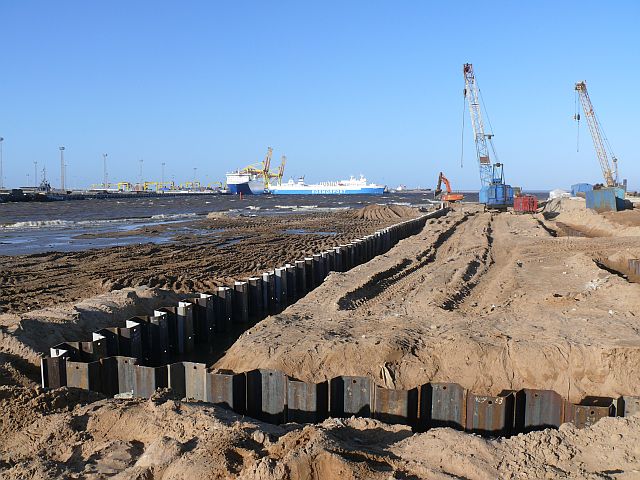

     г) выполнен намыв территории в объеме более 199 тыс. м3 намывного грунта;

     д) объект готов к вводу в эксплуатацию.
- выполнены дноуглубительные работы на участке № 1 в объеме более 244 тыс. м3 изъятого грунта;
- выполнены дноуглубительные работы на участке № 2 в объеме 4,1 тыс. м3 изъятого грунта;
- выполнены дноуглубительные работы на участке № 4 в объеме более 499 тыс. м3 изъятого грунта.
- дноуглубительные работы не выполнялись по погодным условиям.
- выполнены дноуглубительные работы на участке № 2 в объеме 102 тыс. м3 изъятого грунта;
- выполнены дноуглубительные работы на участке № 4 в объеме 194 тыс. м3 изъятого грунта.
- выполнены дноуглубительные работы на участке № 1 в объеме более 103 тыс. м3 изъятого грунта;
- выполнены дноуглубительные работы на участке № 2 в объеме почти 186 тыс. м3 изъятого грунта;
- дноуглубительные работы на участке № 3 и № 4 не выполнялись по технологии производства дноуглубительных работ на объекте.
- дноуглубительные работы на участках № 1, 3 и 4 не выполнялись в соответствии с технологией производства дноуглубительных работ;
- выполнены дноуглубительные работы на участке № 2 в объеме 132 тыс. м3 изъятого грунта.
- дноуглубительные работы не выполнялись по погодным условиям.
- дноуглубительные работы на участках № 1 и № 3 не выполнялись в соответствии с технологией производства дноуглубительных работ;
- выполнены дноуглубительные работы на участке № 2 в объеме более 19 тыс. м3 изъятого грунта;
- выполнены дноуглубительные работы на участке № 4 в объеме более 496 тыс. м3 изъятого грунта.
- выполнены дноуглубительные работы на участке № 1 в объеме более 25 тыс. м3 изъятого грунта;
- дноуглубительные работы на участках № 2 и № 3 не выполнялись в соответствии с технологией производства дноуглубительных работ;
- выполнены дноуглубительные работы на участке № 4 в объеме более 151 тыс. м3 изъятого грунта.
- выполнены дноуглубительные работы на участке № 1 в объеме более 197 тыс. м3 изъятого грунта;
- дноуглубительные работы на участках № 2 и № 3 не выполнялись в соответствии с технологией производства дноуглубительных работ;
- выполнены дноуглубительные работы на участке № 4 в объеме 78 тыс. м3 изъятого грунта.
- выполнены дноуглубительные работы на участке № 1 в объеме свыше 67,5 тыс. м3 изъятого грунта;
- дноуглубительные работы на участках № 2 и № 3 не выполнялись в соответствии с технологией производства дноуглубительных работ;
- выполнены дноуглубительные работы на участке № 4 в объеме почти 50 тыс. м3 изъятого грунта.
- выполнены дноуглубительные работы на участке № 1 в объеме почти 127 тыс. м3 изъятого грунта;
- выполнены дноуглубительные работы на участке № 2 в объеме более 129 тыс. м3 изъятого грунта;
- дноуглубительные работы на участке № 3 не выполнялись в соответствии с технологией производства дноуглубительных работ;
- выполнены дноуглубительные работы на участке № 4 в объеме более 246 тыс. м3 изъятого грунта.
- дноуглубительные работы на участках № 1-4 не выполнялись в связи с неготовностью причальной зоны строящихся объектов базы обеспечивающего флота к дноуглубительным работам.
Работы приостановлены в связи с неисполнением генподрядной организацией обязательств по государственному контракту. В судебном порядке решается вопрос о расторжении государственного контракта.

- работы приостановлены в связи с неисполнением генподрядной организацией обязательств по государственному контракту. В судебном порядке решается вопрос о расторжении государственного контракта;

- организация и проведение конкурсного отбора подрядной организации для выполнения проектно-изыскательских работ, в целях завершения ранее начатого строительства.

- работы приостановлены в связи с неисполнением генподрядной организацией обязательств по государственному контракту. В судебном порядке решается вопрос о расторжении государственного контракта;

- на конкурсной основе выбрана подрядная организация для выполнения проектно-изыскательских работ, в целях завершения ранее начатого строительства;

- выполнялись комплексные инженерно-изыскательские работы на участках № 1, № 2, № 3 и № 4 акватории «Южного района».

- работы приостановлены в связи с неисполнением генподрядной организацией обязательств по государственному контракту. В судебном порядке решается вопрос о расторжении государственного контракта;

- выполнялись комплексные инженерно-изыскательские работы на участках № 1, № 2, № 3 и № 4 акватории «Южного района».

- работы приостановлены в связи с неисполнением генподрядной организацией обязательств по государственному контракту. В судебном порядке решается вопрос о расторжении государственного контракта;

- завершены комплексные инженерно-изыскательские и проектные работы на участках № 1, № 2, № 3 и № 4 акватории «Южного района» для окончания строительства объекта;

- ФАУ «Главгосэкспертизы России» утверждено положительное заключение государственной экспертизы от 19.05.2017 № 534-17/ГГЭ-1105/04 на проектную документацию и результаты инженерных изысканий по проекту капитального строительства в целях окончания строительства объекта;

- ФАУ «Главгосэкспертизы России» утверждено положительное заключение государственной экспертизы от 19.05.2017 № 543-17/ГГЭ-11051/10 по проверке достоверности определения сметной стоимости объекта капитального строительства в целях окончания строительства объекта.

- работы приостановлены в связи с неисполнением генподрядной организацией обязательств по государственному контракту. В судебном порядке решается вопрос о расторжении государственного контракта;

- оформлялись документы для получения решения о предоставлении водного объекта в акватории Лужской губы Финского залива в пользование в целях проведения дноуглубительных работ по незавершенным объемам работ, связанным с приостановкой работ.

- работы приостановлены в связи с неисполнением генподрядной организацией обязательств по государственному контракту. В судебном порядке решается вопрос о расторжении государственного контракта;

- распоряжением Северо-Западного управления Ростехнадзора от 25.07.2017 № 23-759-5313/А принято решение о проведении комиссией Северо-Западного управления Ростехнадзора выездной проверки Северо-Западного бассейнового филиала в рамках осуществления государственного строительного надзора в отношении завершенных строительством работ;

- выполнялись работы по оформлению документации по завершенным строительным работам для последующего предъявления государственной комиссии в целях приемки в эксплуатацию завершенного строительством объекта;

- Невско-Ладожским бассейновым водным управлением выдано решение о предоставлении водного объекта в пользование от 11.07.2017 № 00-01.03.00.007-М-РББВ-Т-2017-03151/00 для проведения дноуглубительных, взрывных, буровых и других работ, связанных с изменением дна и берегов водных объектов, сроком действия до 31 декабря 2019 года;

- Росприроднадзором выдано разрешение от 19.07.2017г № 116М на захоронение грунта, извлеченного при проведении дноуглубительных работ, в районе банки Вальштейна, расположенной в Лужской губе Финского залива Балтийского моря, сроком действия до 31 августа 2018 года.

- работы приостановлены в связи с неисполнением генподрядной организацией обязательств по государственному контракту. В судебном порядке решается вопрос о расторжении государственного контракта;

- выполнялись работы по оформлению документации по завершенным строительным работам для последующего предъявления государственной комиссии в целях приемки в эксплуатацию завершенного строительством объекта;

- работа комиссии Северо-Западного управления Ростехнадзора выездной проверки Северо-Западного бассейнового филиала в рамках осуществления государственного строительного надзора в отношении завершенных строительством работ;

- по итогам работы комиссии Северо-Западного управления Ростехнадзора составлен акт от 17.10.2017 № 23-757-5312-7234/А-233 и выдано предписание от 17.10.2017 № 23-757-5312-3483/ПР-233 об устранении нарушений при строительстве объекта капитального строительства.

- Росморречфлотом выдано разрешение от 16.10.2017 № 47-RU47507308-НЖ-39/46-2017 на строительство операционных акваторий (участки № 1-4) Южного района морского порта Усть-Луга.

- работы приостановлены в связи с неисполнением генподрядной организацией обязательств по государственному контракту. В судебном порядке решается вопрос о расторжении государственного контракта;

- выполнялись работы по оформлению документации по завершенным строительным работам (образование территории базы обеспечивающего флота) для последующего предъявления государственной комиссии в целях приемки в эксплуатацию завершенного строительством объекта;

- выявленные по итогам работы комиссии Северо-Западного управления Ростехнадзора замечания устранены и в адрес Северо-Западного управления Ростехнадзора направлено извещение от 30.11.2017 № 8 об устранении нарушений при строительстве объектов капитального строительства;

- Невско-Ладожским бассейновым водным управлением выдано решение от 20.11.2017 № 00-01.03.00.007-М-РПБВ-Т-2017-03236/00 о предоставлении водного объекта, расположенного в юго-восточной части Лужской губы между м. Колганпя (с востока) и м. Кургальским (с запада), общей площадью 0,739 кв. км, в пользование для проведения дноуглубительных работ с целью формирования операционных акваторий (участки № 1-4) Южного района морского порта Усть-Луга, сроком действия до 31 декабря 2019 года.

- работы приостановлены в связи с неисполнением генподрядной организацией обязательств по государственному контракту. В судебном порядке решается вопрос о расторжении государственного контракта;
- выполнялись работы по оформлению документации по завершенным строительным работам (образование территории базы обеспечивающего флота) для последующего предъявления государственной комиссии в целях приемки в эксплуатацию завершенного строительством объекта.

- выполнялись работы по оформлению документации по завершенным строительным работам (образование территории базы обеспечивающего флота) для последующего предъявления государственной комиссии в целях приемки в эксплуатацию завершенного строительством объекта.

- выполнялись работы по оформлению документации по завершенным строительным работам (образование территории базы обеспечивающего флота) для последующего предъявления государственной комиссии в целях приемки в эксплуатацию завершенного строительством объекта.
- распоряжением Северо-Западного управления Ростехнадзора от 26.02.2018 № 66-р по итогам проверки утверждено положительное заключение от 26.02.2018 № 23-13-15 о соответствии построенного объекта капитального строительства (образование территории базы обеспечивающего флота) требованиям технических регламентов и проектной документации, в том числе требованиям энергетической эффективности объекта капитального строительства приборами учета используемых энергетических ресурсов.

- выполнялись работы по оформлению документации по завершенным строительным работам (образование территории базы обеспечивающего флота) для последующего предъявления государственной комиссии в целях приемки в эксплуатацию завершенного строительством объекта.

- выполнялись работы по оформлению документации по завершенным строительным работам (образование территории базы обеспечивающего флота) для последующего предъявления государственной комиссии в целях приемки в эксплуатацию завершенного строительством объекта;
- получено разрешение от Росприроднадзора от 21.06.2018 № 142М на захоронение грунта, извлекаемого при проведении дноуглубительных работ;

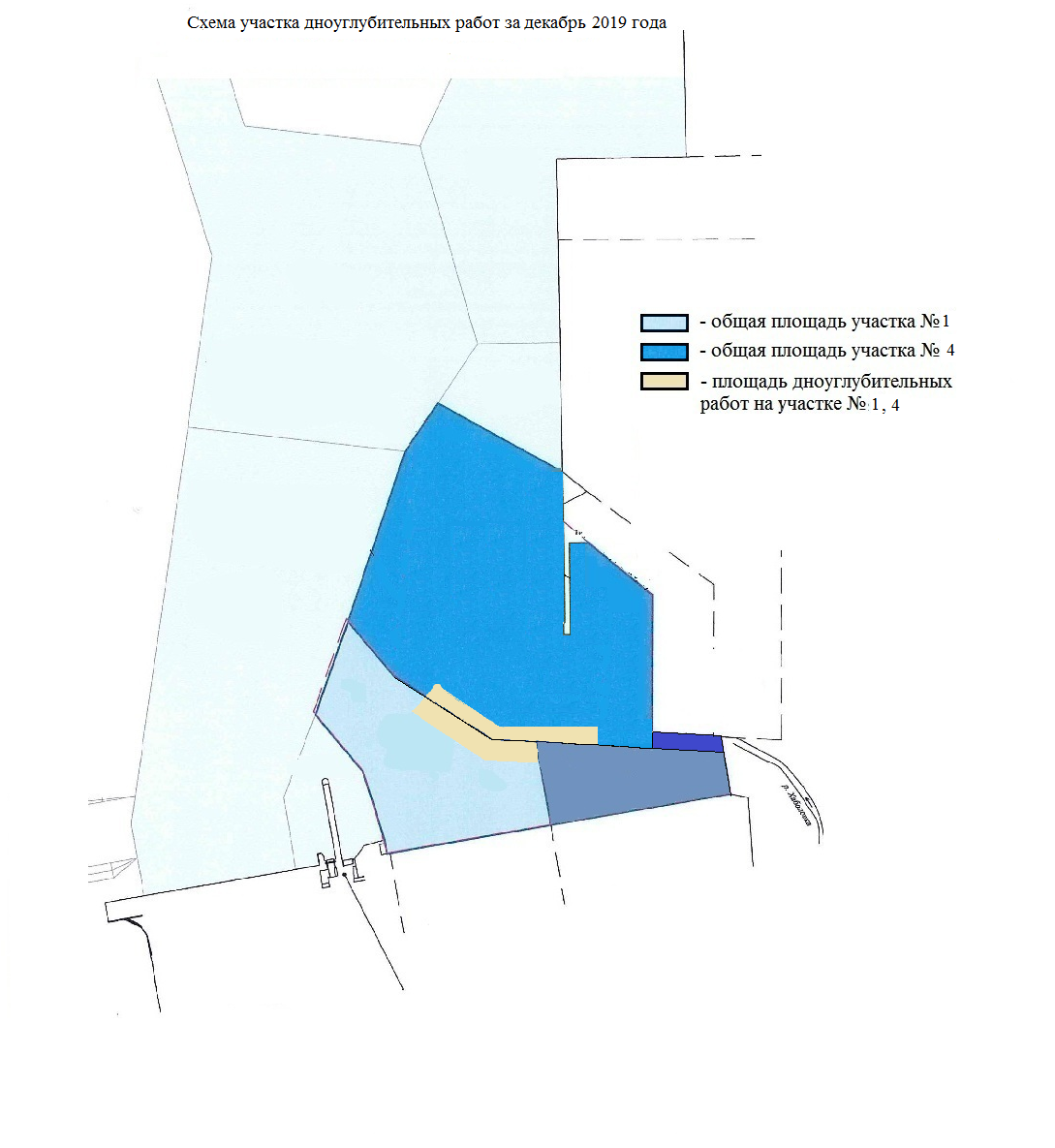

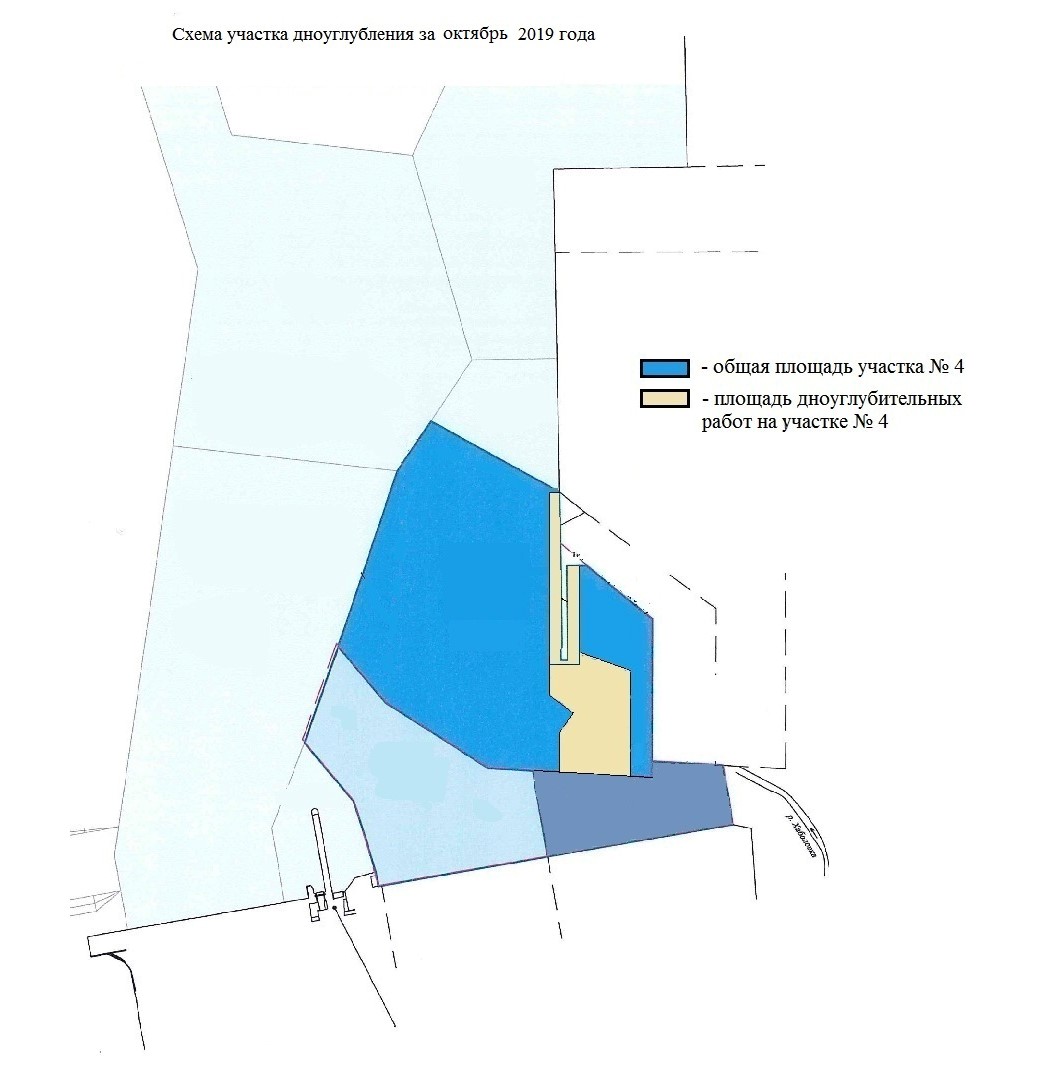

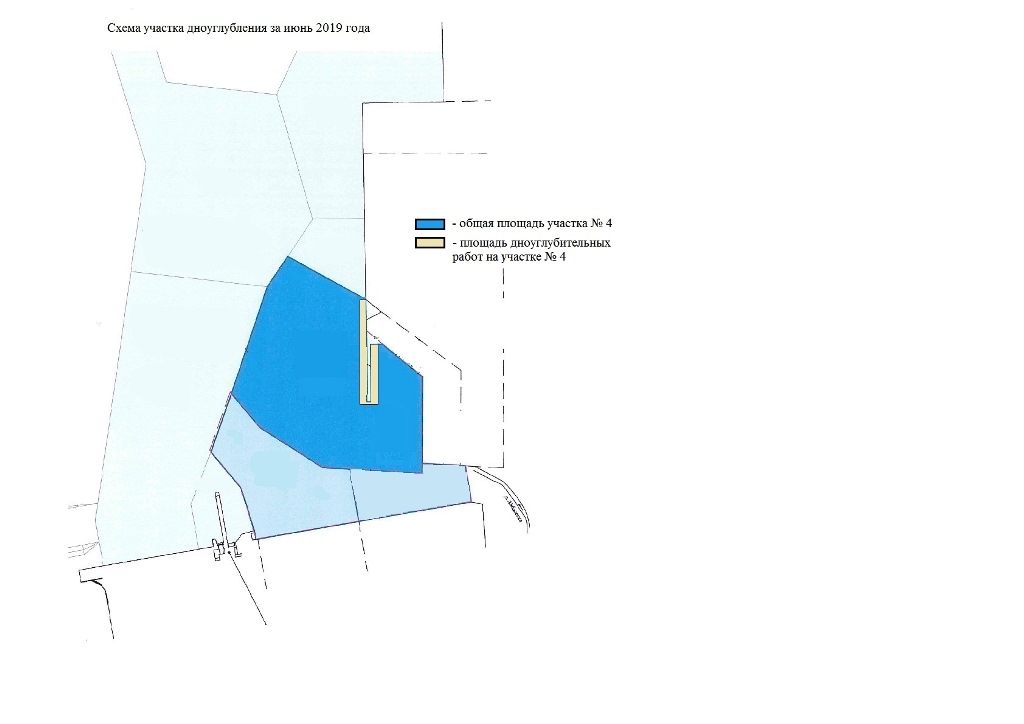

- выполнялись дноуглубительные работы на участке № 4 объекта на площади 5,9 га с доведением отметок дна до -10 м в объеме 34,5 тыс. куб.м. изъятого донного грунта.
- выполнялись работы по оформлению документации по завершенным строительным работам (образование территории базы обеспечивающего флота) для последующего предъявления государственной комиссии в целях приемки в эксплуатацию завершенного строительством объекта.

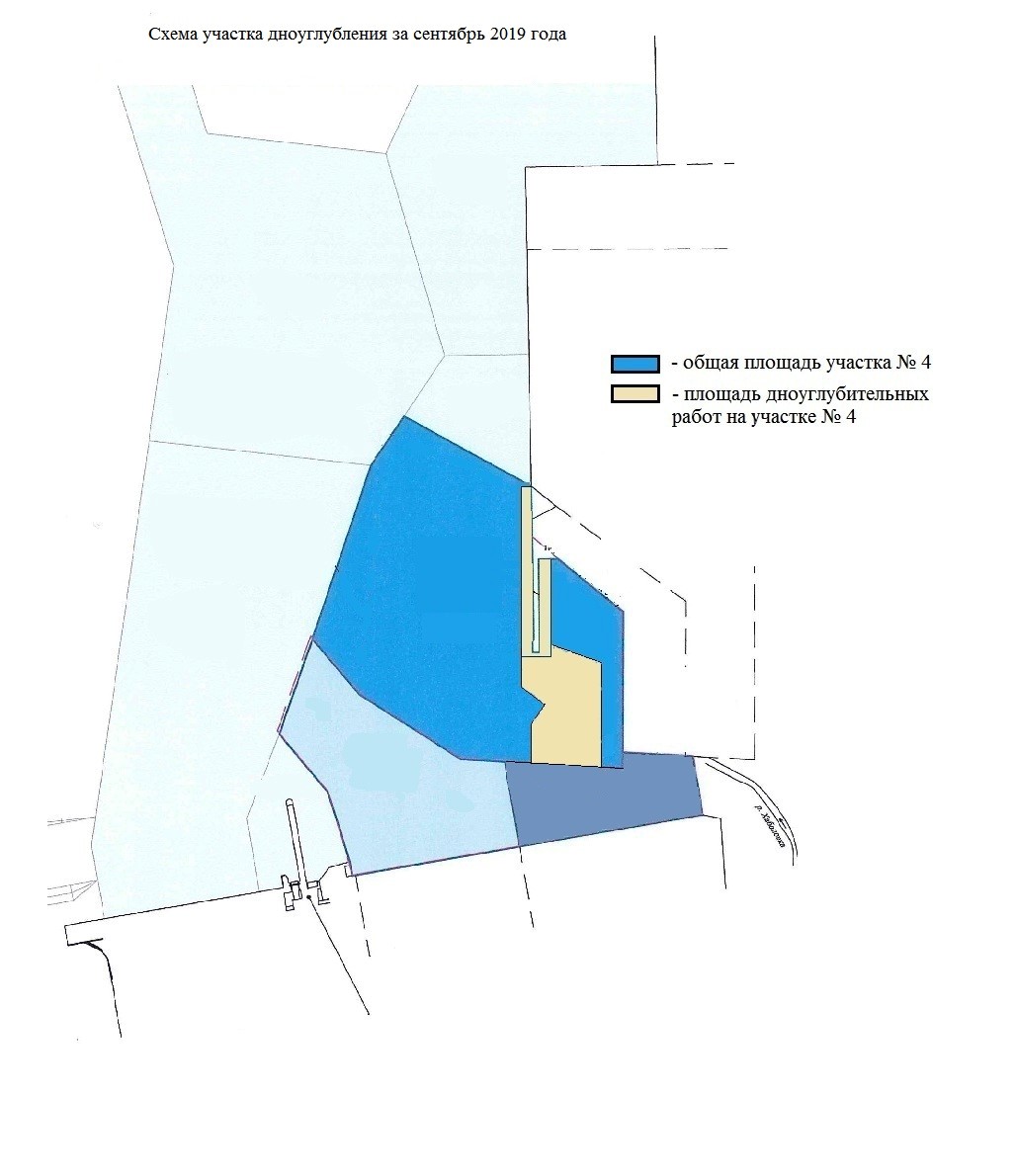

- выполнялись дноуглубительные работы на участке № 4 объекта на площади 5,9 га с доведением отметок дна до -10 м в объеме 40 тыс. куб.м. изъятого донного грунта.
- выполнялись работы по оформлению документации по завершенным строительным работам (образование территории базы обеспечивающего флота) для последующего предъявления государственной комиссии в целях приемки в эксплуатацию завершенного строительством объекта.

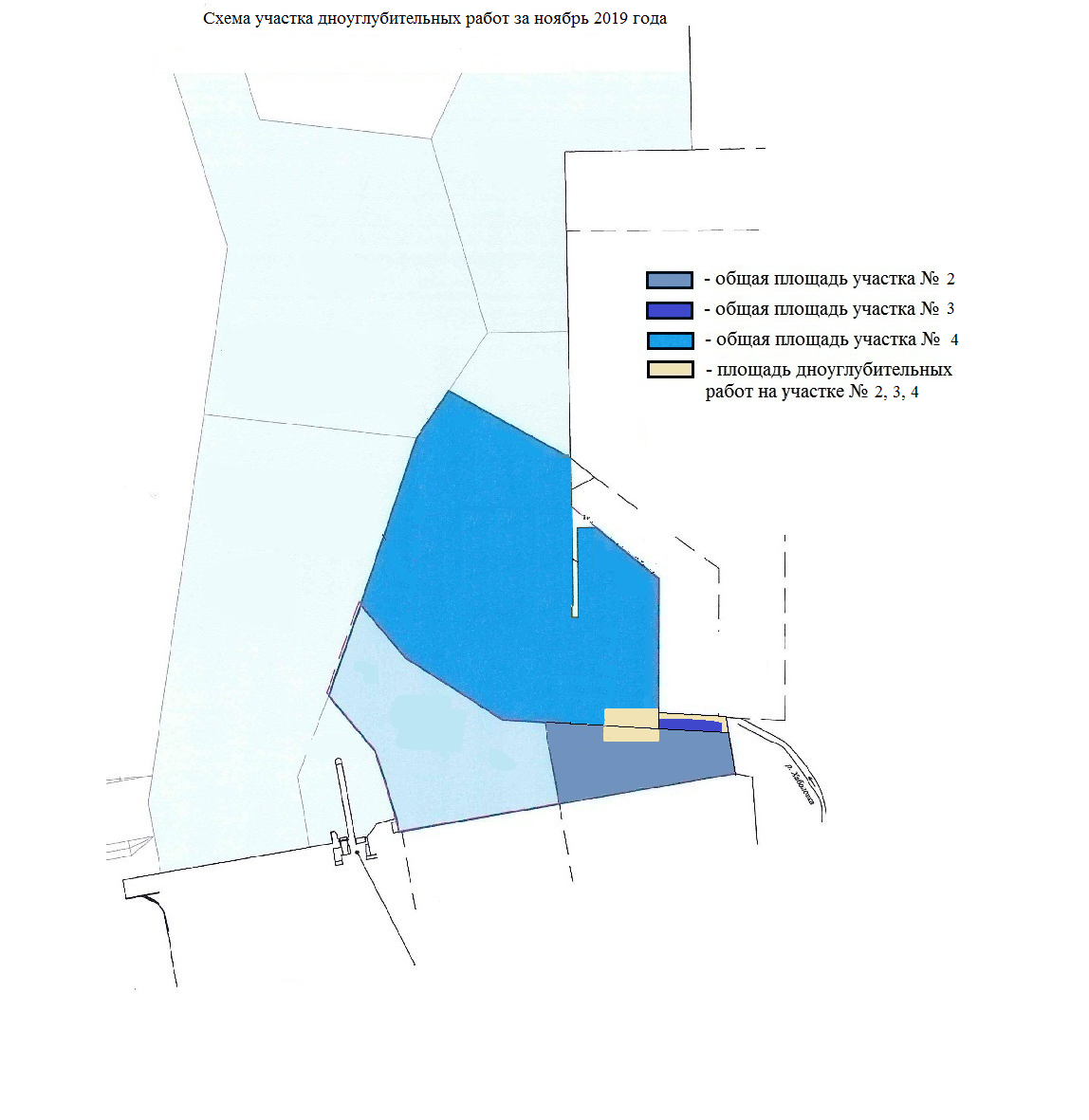

- выполнялись дноуглубительные работы на участке № 4 объекта на площади 5,9 га с доведением отметок дна до -10 м в объеме 76 тыс. куб.м. изъятого донного грунта.
- выполнялись работы по оформлению документации по завершенным строительным работам (образование территории базы обеспечивающего флота) для последующего предъявления государственной комиссии в целях приемки в эксплуатацию завершенного строительством объекта.
- дноуглубительные работы на участке № 4 объекта на площади 5,9 га приостановлены в соответствии с графиком производства дноуглубительных работ.
- выполнялись работы по оформлению документации по завершенным строительным работам (образование территории базы обеспечивающего флота) для последующего предъявления государственной комиссии в целях приемки в эксплуатацию завершенного строительством объекта.

- выполнялись работы по оформлению документации по завершенным строительным работам (образование территории базы обеспечивающего флота) для последующего предъявления государственной комиссии в целях приемки в эксплуатацию завершенного строительством объекта;

- выполнялись дноуглубительные работы на участке № 4 объекта на площади 2,2 га с доведением отметок дна до -6,8 м в объеме 10,5 тыс. куб.м изъятого донного грунта.

- выполнялись работы по оформлению документации по завершенным строительным работам (образование территории базы обеспечивающего флота) для последующего предъявления государственной комиссии в целях приемки в эксплуатацию завершенного строительством объекта;

- выполнялись дноуглубительные работы на участке № 4 объекта на площади 5,9 га с доведением отметок дна до -7,4 м в объеме 71,3 тыс. куб.м. изъятого донного грунта.

- выполнялись дноуглубительные работы на участке № 2 объекта на площади 0,5 га с доведением отметок дна до -8,3 м в объеме 8,8 тыс. куб.м. изъятого донного грунта.

- выполнялись работы по оформлению документации по завершенным строительным работам (образование территории базы обеспечивающего флота) для последующего предъявления государственной комиссии в целях приемки в эксплуатацию завершенного строительством объекта;

- выполнялись дноуглубительные работы на участке № 4 объекта на площади 5,9 га с доведением отметок дна до -9,7 м в объеме 27,5 тыс. куб.м. изъятого донного грунта.

- выполнялись дноуглубительные работы на участке № 2 объекта на площади 0,3 га в объеме 3,6 тыс. куб.м. изъятого донного грунта с доведением отметок дна до -10,3 м и на площади 0,2 га в объеме 2,2 тыс. куб. м до отметки дна -12 м.

- выполнялись работы по оформлению документации по завершенным строительным работам (образование территории базы обеспечивающего флота) для последующего предъявления государственной комиссии в целях приемки в эксплуатацию завершенного строительством объекта;

- выполнялись дноуглубительные работы на участке № 4 объекта на площади 5,9 га с доведением отметок дна до -9,9 м в объеме 10,1 тыс. куб. м. изъятого донного грунта.

- дноуглубительные работы на участке № 2 объекта не выполнялись в соответствии с графиком производства дноуглубительных работ.

- выполнялись работы по оформлению документации по завершенным строительным работам (образование территории базы обеспечивающего флота) для последующего предъявления государственной комиссии в целях приемки в эксплуатацию завершенного строительством объекта;

- выполнялись дноуглубительные работы на участке № 4 объекта на площади 5,9 га с доведением отметок дна до -9,9 м в объеме 11,8 тыс. куб.м. изъятого донного грунта.

- выполнялись работы по оформлению документации по завершенным строительным работам (образование территории базы обеспечивающего флота) для последующего предъявления государственной комиссии в целях приемки в эксплуатацию завершенного строительством объекта;

- завершены дноуглубительные работы на участке № 2. Всего выполнено дноуглубительных работ на участке №2 на площади 0,3 га в объеме 12,4 тыс. куб.м. изъятого донного грунта с доведением отметок дна до -10,3 м и на площади 0,2 га в объеме 8,2 тыс. куб. м до отметки дна -12 м;

- завершены дноуглубительные работы на участке № 3. Всего выполнено дноуглубительных работ на участке №3 на площади 0,7 га в объеме 2,6 тыс. куб.м. изъятого донного грунта с доведением отметок дна до -5,0 м;

- выполнялись дноуглубительные работы на участке № 4 объекта на площади 5,9 га с доведением отметок дна до -10,0 м в объеме 3,5 тыс. куб.м. изъятого донного грунта.

- выполнялись работы по оформлению документации по завершенным строительным работам (образование территории базы обеспечивающего флота) для последующего предъявления государственной комиссии в целях приемки в эксплуатацию завершенного строительством объекта;

- завершены дноуглубительные работы на участке № 1 объекта. Всего выполнено дноуглубительных работ на площади 18,5 га в объеме 7,7 тыс. куб. м изъятого донного грунта с доведением отметок дна до -12,8 м;

- завершены дноуглубительные работы на участке
№ 4. Всего выполнено дноуглубительных работ на участке №4 на площади 5,9
га в объеме 139,8 тыс. куб.м. изъятого донного грунта с доведением отметок дна до -10,0 м;

- заказчиком и подрядчиком подписан акт от 30.12.2019 по форме № КС-11 о завершении строительства и готовности объекта к предъявлению приемочной комиссии.

- выполнялись работы по оформлению документации по завершенным строительным работам для последующего предъявления государственной комиссии в целях приемки в эксплуатацию завершенного строительством объекта.

- выполнялись работы по оформлению документации по завершенным строительным работам для последующего предъявления государственной комиссии в целях приемки в эксплуатацию завершенного строительством объекта.

- по результатам проверки получено заключение Северо-Западного управления Ростехнадзора от 18.03.2020 № 23-21-6 о соответствии построенного объекта капитального строительства требованиям проектной документации (включая проектную документацию, в которой учтены изменения, внесенные в соответствии с частями 3.8 и 3.9 статьи 49 Градостроительного кодекса России), в том числе требованиям энергетической эффективности и требованиям оснащенности объекта капитального строительства приборами учета используемых энергетических ресурсов.

- приемочной комиссией подписан акт приемки законченного строительством объекта приемочной комиссией от 26.03.2020 по форме № КС-14, которым удостоверено соответствие построенного объекта санитарно-эпидемиологическим, экологическим, пожарным, строительным нормами правилам и государственным стандартам и введение его в действие.

- выполнялись работы по оформлению требуемых документов для получения разрешения на ввод в эксплуатацию завершенных строительством объектов;

- выполнялись работы по обжалованию в судебном порядке предписания Балтийско-Арктического межрегионального управления Росприроднадзора от 14.04.2020 № 58-р/Пр.

- выполнялись работы по оформлению требуемых документов для получения разрешения на ввод в эксплуатацию завершенных строительством объектов;

- выполнялись работы по обжалованию в судебном порядке предписания Балтийско-Арктического межрегионального управления Росприроднадзора от 14.04.2020 № 58-р/Пр.

- Росморречфлотом выдано разрешение от 16.11.2020 № 47-RU47407202-ЗД-39/68-2020 о вводе в эксплуатацию построенного искусственного созданного земельного участка.

- выполнялись работы по оформлению требуемых документов для получения разрешения на ввод в эксплуатацию завершенных строительством объектов;

- выполнялись работы по обжалованию в судебном порядке предписания Балтийско-Арктического межрегионального управления Росприроднадзора от 14.04.2020 № 58-р/Пр.

- выполнялись работы по оформлению требуемых документов для получения разрешения на ввод в эксплуатацию завершенных строительством объектов;

- завершены работы по обжалованию в судебном порядке предписания Балтийско-Арктического межрегионального управления Росприроднадзора от 14.04.2020 № 58-р/Пр.

- выполнялись работы по оформлению требуемых документов для получения разрешения на ввод в эксплуатацию завершенных строительством объектов;

- Балтийско-Арктическим межрегиональным управлением Росприроднадзора выдан акт внеплановой выездной проверки от 24.05.2022 № 03-01-зэн/2022, подтверждающий соблюдение обязательных требований в области охраны окружающей среды при осуществлении хозяйственной деятельности на объекте капитального строительства, а также о соответствии этой деятельности документации, получившей положительное заключение государственной экологической экспертизы;

- получено положительное заключение Росприроднадзора от 24.05.2022 № 74 о соответствии выполненного объекта капитального строительства требованиям в области охраны окружающей среды, а также проектной документации, получившей положительное заключение государственной экологической экспертизы.

- выполнялись работы по оформлению требуемых документов для получения разрешения на ввод в эксплуатацию завершенных строительством объектов.

- завершены работы по оформлению требуемых документов для получения разрешения на ввод в эксплуатацию завершенных строительством объектов;

- получено разрешение Росморречфлота от 29.07.2022 № 47-RU47507308-ЗД-39/56-2022 на ввод объекта в эксплуатацию.

Срок завершения работ по договору – 31.10.2019

Срок ввода в эксплуатацию – I квартал 2020 года

Реконструкция переднего створного знака Линейного навигационного створа Южного подходного канала в морском порту Усть-Луга осуществляется в целях обеспечения возможности его использования при нахождении у причала № 25 морского порта Усть-Луга максимального расчетного судна с высотой надводного борта 30 м, а также для обеспечения безопасности мореплавания по Южному подходному каналу
В рамках реализации проекта по реконструкции переднего створного знака Линейного навигационного створа Южного подходного канала в морском порту Усть-Луга предусматривается увеличение высоты существующего переднего навигационного створного  знака с 20 до 35 м
ООО «ВодоПроектСтрой»
Договор от 24.12.2019 № 19-545 ОКСиР/У
- заключен договор подряда.
- выполнялись работы по оформлению разрешения на строительство;
- выполнялись работы по разработке рабочей документации.
- завершены работы по оформлению разрешения на строительство;
- завершены работы по разработке рабочей документации;
- получено разрешение Комитета государственного строительного надзора и государственной экспертизы Ленинградской области от 17.07.2020 № 47-RU 47507308-069К-2020 на строительство.
- завершены работы по разборке стальных конструкций объекта;
- завершены работы по демонтажу фундамента объекта;

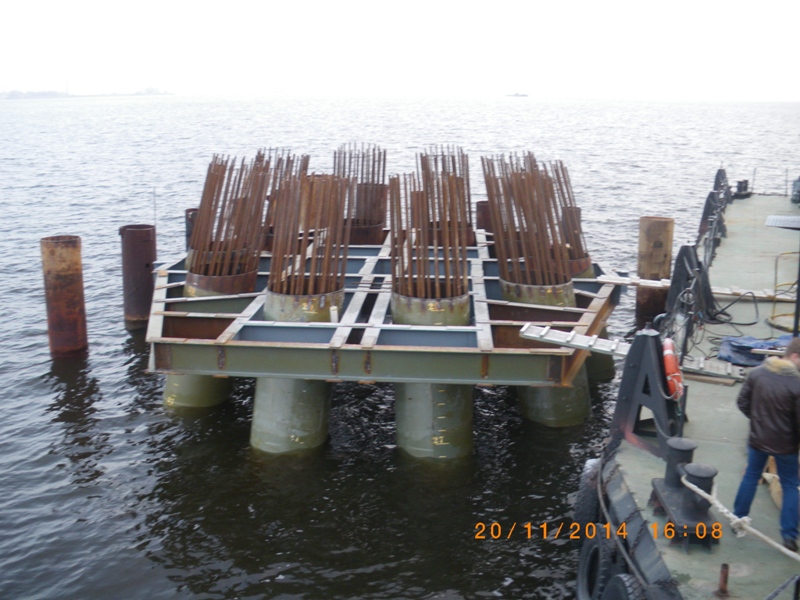

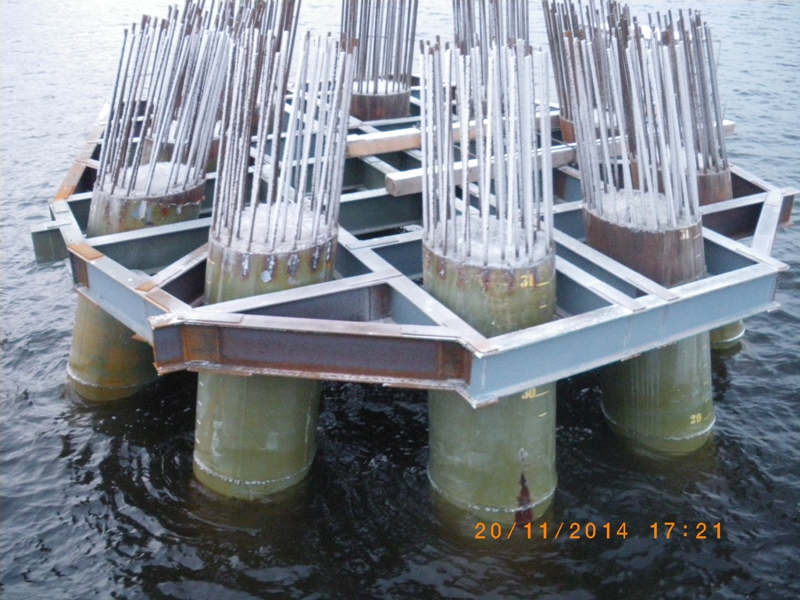

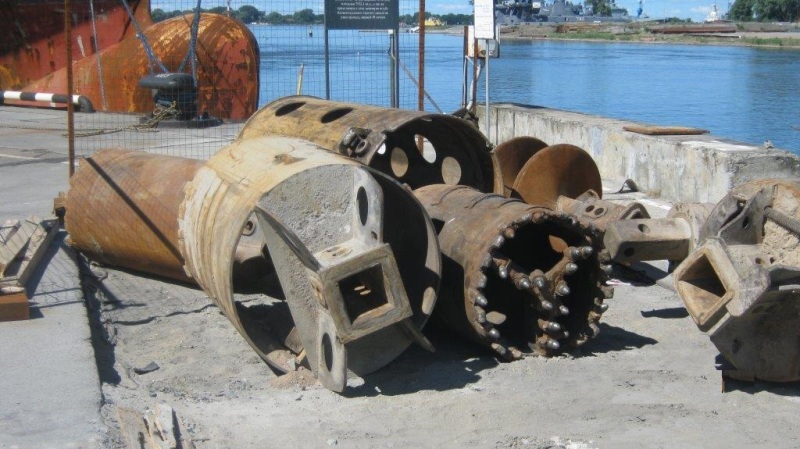

- завершены работы по установке 12 буронабивных свай с теряемым наконечником;
- завершены работы по армированию и бетонированию 12 буронабивных свай с теряемым наконечником.
- завершены работы по испытанию свай статической вдавливающей нагрузкой;
- завершены работы по установке анкерных групп;
- завершены работы по устройству армированного каркаса ростверка;
- завершены работы по установке опалубки и бетонирование ростверка.
- завершены работы по снятию опалубки ростверка;

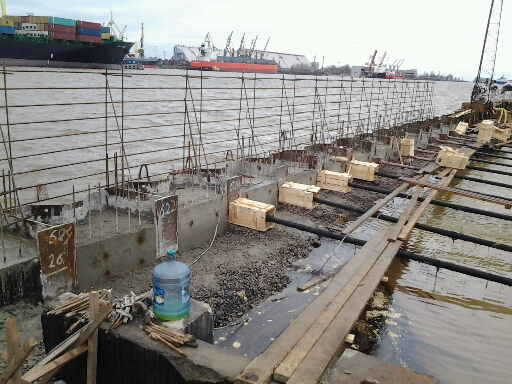

- завершены работы по покрытию битумной мастикой поверхности бетона фундамента объекта, соприкасающегося с поверхностью земли.
- завершены работы по монтажу стальных конструкций объекта;
- завершены работы по монтажу щита дневной видимости и оборудования объекта;
- завершены пусконаладочные работы.
- выполнялись работы по оформлению документов для ввода объекта в эксплуатацию;
- по итогам работы рабочей комиссии по проверке готовности законченного реконструкцией объекта подписан акт от 18.12.2020 № 1.
- выполнялись работы по оформлению документов для ввода объекта в эксплуатацию.
- выполнялись работы по оформлению документов для ввода объекта в эксплуатацию;
- получено заключение Северо-Западного управления Ростехнадзора от 19.05.2021 № 16-21-13 о соответствии реконструируемого объекта капитального строительства требованиям проектной документации.
- выполнялись работы по оформлению документов для ввода объекта в эксплуатацию.
- выполнялись работы по оформлению документов для ввода объекта в эксплуатацию;
- подписан акт по форме КС-14 от 01.07.2021 о приемке законченного реконструкцией объекта.
- выполнялись работы по оформлению документов для ввода объекта в эксплуатацию.
- завершены работы по оформлению документов для ввода объекта в эксплуатацию;
- Комитетом государственного строительного надзора и государственной экспертизы Ленинградской области выдано разрешение от 25.10.2021 № 47-RU47507308-069К-2020 на ввод объекта в эксплуатацию.
Срок окончания работ по договору: 30 ноября 2020 года;
Срок ввода объекта в эксплуатацию: IV квартал 2020 года.
Строительство акватории и средств навигационного оборудования в морском порту Усть-Луга осуществляется в целях обеспечения безопасного подхода к строящимся причалам № 1 и № 2 судов с длиной до 235 метров, шириной 32 метра и осадкой в грузу до 14,2 метров; к строящемуся причалу №3 судов длиной до 185,1 метров, шириной 23,7 метра и с осадкой в грузу не более 10,1 метров, а также к корневой части стоящегося причала № 3 судов длиной 118,7 метров, шириной 16,7 метров и осадкой в грузу не более 6,4 метров, в рамках реализации проекта по строительству промышленно-логистического парка (комплекса) по хранению и перевалке минеральных удобрений со складским хозяйством и железнодорожной инфраструктурой в морском порту Усть-Луга

В рамках проекта строительства предусматривается:

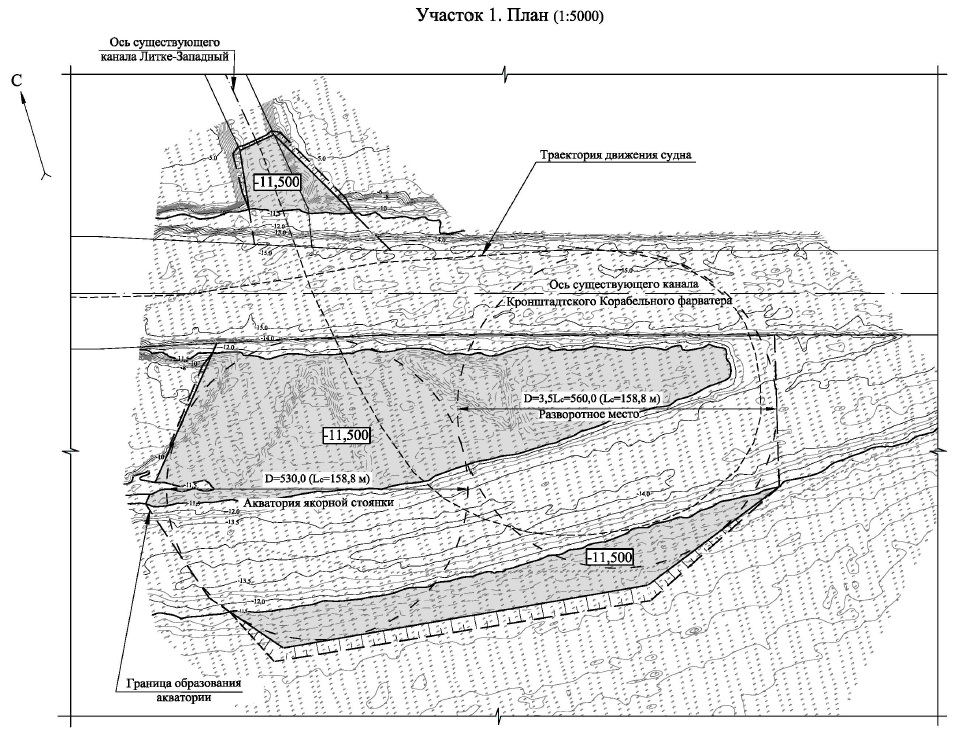

1. строительство акватории общей площадью дноуглубления 273,2 тыс. м2 в составе:

1-й этап:

а) операционной акватории причала №1 длиной 295 метров, шириной 150 метров и проектными отметками дна: -17,2 метра;

б) маневровой акватории причалов №1 и №2 с разворотным кругом диаметром 470 метров и отметками дна: -17,2 метра;

2-й этап:

в) операционной акватории причала № 3 длиной 280 метров, шириной от 84 до 108 метров (в зависимости от типа судов) и проектными отметками дна: -12,7 метров, у корневой части причала №3: - 9 метров;

г) маневровой акватории причала №3 с разворотным кругом диаметром 370,2 метра и проектными отметками дна: -12,7 метров.

2. строительство береговых средств навигационного оборудования в составе двух светящих навигационных знаков «Ультрамар» северный» и «Ультрамар» южный» типа «Колонна 5-П-Э» высотой 5,0 метров.

3. установка плавучих средств навигационного оборудования в количестве 5 морских больших ледовых буев в комплекте с источниками питания
ООО «Ультрамар»
Договор от 26.09.2019 г. № 546/ОПЭД-19
- заключен договор на разработку рабочей документации и выполнению работ по строительству.

1-й этап

- выполнялись дноуглубительные работы на маневровой акватории причала №1 и №2 с разворотным кругом на площади 14,3 га с доведением отметок дна от -7,2 до -11 метров и изъятием более 75,3 тыс. куб. м донного грунта.

- выполнялись промерные работы на площади 17,8 га.

1-й этап

- выполнялись дноуглубительные работы на маневровой акватории причала №1 и №2 с разворотным кругом на площади 14,3 га с доведением отметок дна от -7,2 до -12 метров и изъятием более 100 тыс. куб. м донного грунта.

- выполнялись промерные работы на площади 17,8 га.

1-й этап

- выполнялись дноуглубительные работы на маневровой акватории причала №1 и №2 с разворотным кругом на площади 14,3 га с доведением отметок дна от -7,2 до -14 метров и изъятием более 121,5 тыс. куб. м донного грунта.

- выполнялись промерные работы на площади 17,8 га.

1-й этап

- выполнялись дноуглубительные работы на операционной акватории причала №1 на площади 3,5 га, а также на маневровой акватории причала №1 и №2 с разворотным кругом на площади 14,3 га с доведением отметок дна от -7,2 до -16 метров и изъятием более 284,2 тыс. куб. м донного грунта.

- выполнялись промерные работы на площади 17,8 га.

1-й этап

- выполнялись дноуглубительные работы на операционной акватории причала № 1 на площади 3,5 га, с доведением отметок дна от - 2 до -10 м, а также на маневровой акватории причала №1 и №2 с разворотным кругом на площади 14 га с доведением отметок дна от -10 до -17,2 метров и изъятием более 89 тыс. куб. м донного грунта.

- выполнялись промерные работы на площади 17,5 га.

2-й этап

- выполнялись дноуглубительные работы на операционной акватории причала №3 на площади 6,4 га, с доведением отметок дна от -5,1 до 8 метров и изъятием более 8 тыс. куб. м.

- выполнялись промерные работы на площади 6,9 га.

1-й этап

- выполнялись дноуглубительные работы на операционной акватории причала №1 на площади 3,5 га, с доведением отметок дна от -2 м до -10 м, а также на маневровой акватории причала №1 и №2 с разворотным кругом на площади 14 га с доведением отметок дна от -12 до -17,2 метров и изъятием более 30 тыс. куб. м донного грунта.

- выполнялись промерные работы на площади 17,5 га.

2-й этап

- выполнялись дноуглубительные работы на операционной акватории причала №3 на площади 6,4 га, с доведением отметок дна от -5,1 до 10 метров, и на площади 0,5 га, с доведением отметок дна от -0,5 до -9 метров, и изъятием более 5 тыс. куб. м донного грунта.

- выполнялись промерные работы на площади 6,9 га.

1-й этап

- выполнялись дноуглубительные работы на операционной акватории причала №1 на площади 3,5 га, с доведением отметок дна от -2 до -10 метров, а также на маневровой акватории причала №1 и №2 с разворотным кругом на площади 14 га с доведением отметок дна до -17,2 метров и изъятием более 62 тыс. куб. м донного грунта.

- выполнялись промерные работы на площади 17,5 га.

2-й этап

- выполнялись дноуглубительные работы на операционной акватории причала №3 на площади 6,4 га, с доведением отметок дна от -5,1 до 10 метров, и на площади 0,5 га, с доведением отметок дна от -0,5 до -9 метров, и изъятием более 14 тыс. куб. м донного грунта.

- выполнялись промерные работы на площади 6,9 га.

1-й этап

- выполнялись дноуглубительные работы на операционной акватории причала №1 на площади 3,5 га, с доведением отметок дна от -2 до -10 метров, а также на маневровой акватории причала №1 и №2 с разворотным кругом на площади 14 га с доведением отметок дна до -17,2 метров и изъятием более 58 тыс. куб. м донного грунта.

- выполнялись промерные работы на площади 17,5 га.

2-й этап

- выполнялись дноуглубительные работы на операционной акватории причала №3 на площади 6,4 га, с доведением отметок дна от -5,1 до - 12,7 метров, и на площади 0,5 га, с доведением отметок дна от -0,5 до -9 метров, и изъятием более 15,7 тыс. куб. м донного грунта.

- выполнялись промерные работы на площади 6,9 га.

1-й этап

- выполнялись дноуглубительные работы на операционной акватории причала №1 на площади 3,5 га, с доведением отметок дна от -2 до -10 метров, а также на маневровой акватории причала №1 и №2 с разворотным кругом на площади 14 га с доведением отметок дна до -17,2 метров и изъятием более 42 тыс. куб. м донного грунта.

- выполнялись промерные работы на площади 17,5 га.

2-й этап

- дноуглубительные работы на операционной акватории причала №3 не проводились в соответствии с графиком производства строительных работ;

- промерные работы не выполнялись в связи с приостановкой дноуглубительных работ.

1-й этап

- выполнялись дноуглубительные работы на операционной акватории причала №1 на площади 3,5 га, с доведением отметок дна от -2 до -10 метров, а также на маневровой акватории причала №1 и №2 с разворотным кругом на площади 14 га с доведением отметок дна до -17,2 метров и изъятием более 51 тыс. куб. м донного грунта.

- выполнялись промерные работы на площади 17,5 га.

2-й этап

- выполнялись дноуглубительные работы на операционной акватории причала № 3 на площади 6,4 га, с доведением отметок дна от -5,1 до - 12,7 метров, и на площади 0,5 га, с доведением отметок дна от -0,5 до -9 метров, и изъятием более 49,3 тыс. куб. м донного грунта.

- выполнялись промерные работы на площади 6,9 га.

1-й этап

- выполнялись дноуглубительные работы на операционной акватории причала № 1 на площади 3,5 га, с доведением отметок дна от -10 до -17,2метров, а также на маневровой акватории причала № 1 и № 2 с разворотным кругом на площади 14 га с доведением отметок дна до -17,2 метров и изъятием почти 187 тыс. куб. м донного грунта.

- выполнялись промерные работы на площади 17,5 га.

2-й этап

- выполнялись дноуглубительные работы на операционной акватории причала №3 на площади 6,4 га, с доведением отметок дна от -5,1 до - 12,7 метров, и на площади 0,5 га, с доведением отметок дна от -0,5 до -9 метров, и изъятием более 56 тыс. куб. м донного грунта.

- выполнялись промерные работы на площади 6,9 га.

1-й этап

- выполнялись дноуглубительные работы на операционной акватории причала № 1 на площади 3,5 га, с доведением отметок дна от -15 до -17,2 метров, а также на маневровой акватории причала № 1 и № 2 с разворотным кругом на площади 14 га с доведением отметок дна до -17,2 метров и изъятием почти 100 тыс. куб. м донного грунта.

- выполнялись промерные работы на площади 17,5 га.

2-й этап

- дноуглубительные работы на операционной акватории причала № 3 не проводились в соответствии с графиком производства строительных работ.

1-й этап

- дноуглубительные работы на операционной акватории причала № 1, а также на маневровой акватории причала № 1 и № 2 с разворотным кругом не выполнялись в соответствии с графиком производства строительно-монтажных работ.

2-й этап

- выполнялись дноуглубительные работы на операционной акватории причала № 3 на площади 6,4 га, с доведением отметок дна от -5,1 до -12,7 метров, и на площади 0,5 га, с доведением отметок дна от -0,5 до -9 метров, и изъятием более 2 тыс. куб. м донного грунта.

- выполнялись промерные работы на площади 6,9 га.

1-й этап

- завершены дноуглубительные работы на операционной акватории причала № 1 на площади 3,5 га, с доведением отметок дна от -16 до -17,2 метров, а также на маневровой акватории причала № 1 и № 2 с разворотным кругом на площади 14 га с доведением отметок дна до -17,2 метров и изъятием 120 тыс. куб. м донного грунта. Всего выполнено дноуглубительных работ на операционной акватории причала № 1, а также на маневровой акватории причала № 1 и № 2 с разворотным кругом в объеме 1,32 млн куб. м изъятого донного грунта. На операционной акватории причала №1 на площади 3,5 га глубины доведены с 3 до 17,2 м, а на маневровой акватории причала №1 и №2 с разворотным кругом на площади 14 га глубины доведены с 4 до 17,2 м.

- выполнялись промерные работы на площади 17,5 га.

2-й этап

- завершены дноуглубительные работы на операционной акватории причала №3 на площади 6,4 га, с доведением отметок дна от -5,1 до - 12,7 метров, и на площади 0,5 га, с доведением отметок дна от -0,5 до -9 метров, и изъятием 6 тыс. куб. м донного грунта. Всего выполнено дноуглубительных работ на операционной акватории причала № 3 в объеме 156 тыс. куб. м изъятого донного грунта. На операционной акватории причала № 3 глубины доведены с 3 до 9 метров на площади 0,5 га и с 3 до 12,8 метров на площади 6,4 га.

- выполнялись промерные работы на площади 6,9 га.

- завершены работы по установке двух светящих навигационных знаков «Ультрамар» северный» и «Ультрамар» южный».

- завершены работы по установке 5 морских больших ледовых буев.

- выполнялись работы по оформлению документов для ввода объекта в эксплуатацию;

- завершены промерные работы на площади 9,5 га.

- завершены работы по оформлению документов для ввода объекта в эксплуатацию;

- Росморречфлотом выдано разрешение от 18.01.2021 № 47- RU47507302-ЗД-39/1-2021 на ввод построенного объекта в эксплуатацию.

Срок окончания работ по договору: август 2020 года.

Срок сдачи в эксплуатацию объектов: до 31 декабря 2020 года
Створ «Лужский Морской Западный» предназначен для обеспечения безопасности плавания судов по Лужскому западному фарватеру, Лужскому западному каналу
В рамках реализации проекта строительства створа предполагается построить:
  1. передний створный знак створа высотой 35 метров;
  2. задний створный знак створа высотой 30 метров, совмещенный с радиотехническим постом «Порт»
ЗАО «НАВИТЕЛ»
Государственный контракт от 29 ноября 2011 г. № 81-ГК/11
- заключен государственный контракта на строительство объектов створа.
- подготовка документации для выдачи разрешения на строительство объекта.
- Росморречфлотом выдано разрешение на строительство от 26.04.2012 № СГ-39/13.
- оформление разрешительных документов на вырубку деревьев для организации строительной площадки.
А) РТП «Порт»:
     - выполнялась закупка оборудования для РТП «Порт».
Б) по створу:
     - завершены работы по устройству площадки под передний створный знак (валка, трелевка деревьев, корчевка пней и т.д.);
     - завершены работы по устройству временной дороги;
     - завершены работы по устройству фундамента под передний створный знак створа;

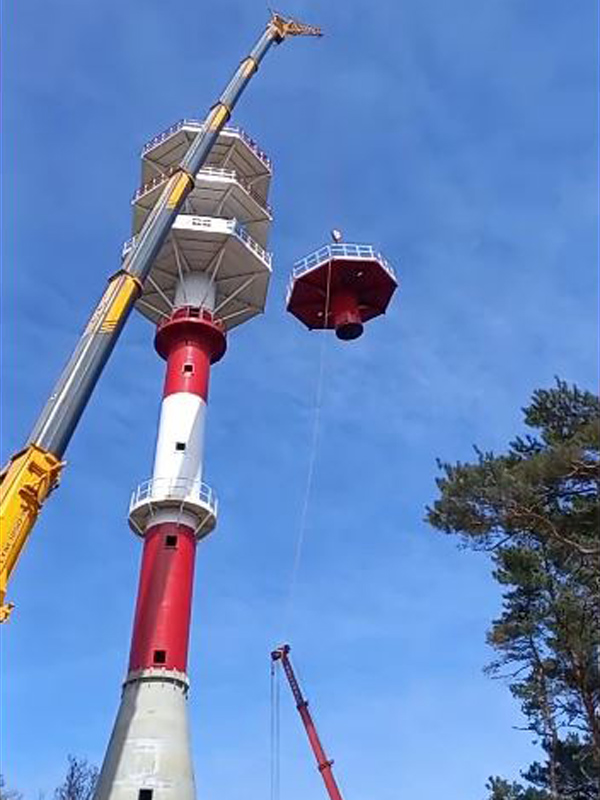

     - завершены работы по монтажу металлоконструкций переднего створного знака створа;
     - завершены работы по окраске металлических поверхностей переднего створного знака;
     - завершены работы по монтажу оборудования переднего створного знака;

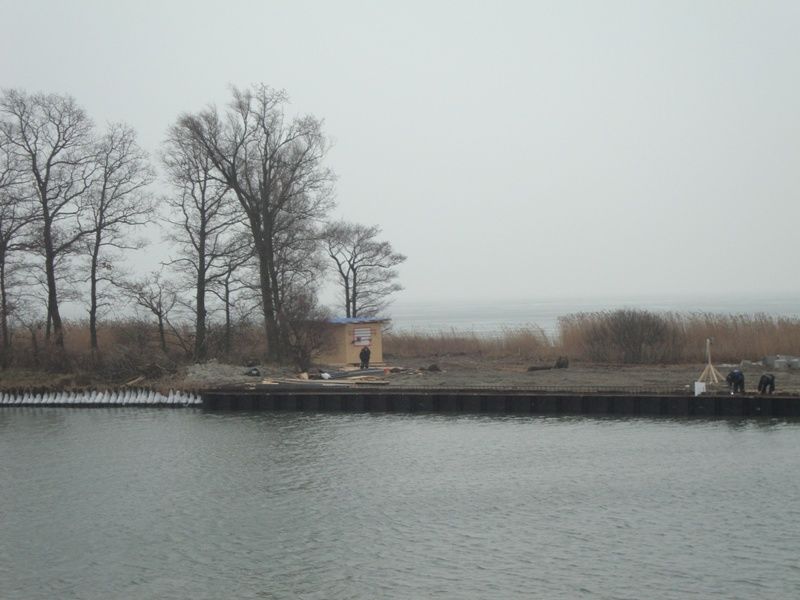

     - выполнялись работы по устройству площадки под задний створный знак створа (валка, трелевка деревьев, корчевка пней и т.д.);
А) РТП «Порт»:
     - выполнялась закупка оборудования для РТП «Порт».
Б) по створу:
     - завершены работы по ограждению площадки переднего створного знака створа;
     - завершены работы по устройству площадки под задний створный знак створа;
     - завершены работы по устройству фундамента под задний створный знак створа;
     - завершены работы по монтажу заднего створного знака створа;
     - завершены работы по монтажу оборудования заднего створного знака створа;
     - завершены работы по благоустройству территории заднего створного знака створа.
А) РТП «Порт»:
     - выполнялась закупка оборудования для РТП «Порт»;
Б) по створу:
     - подготовка документов для создания рабочей комиссии по приемке выполненных работ по строительству створа.

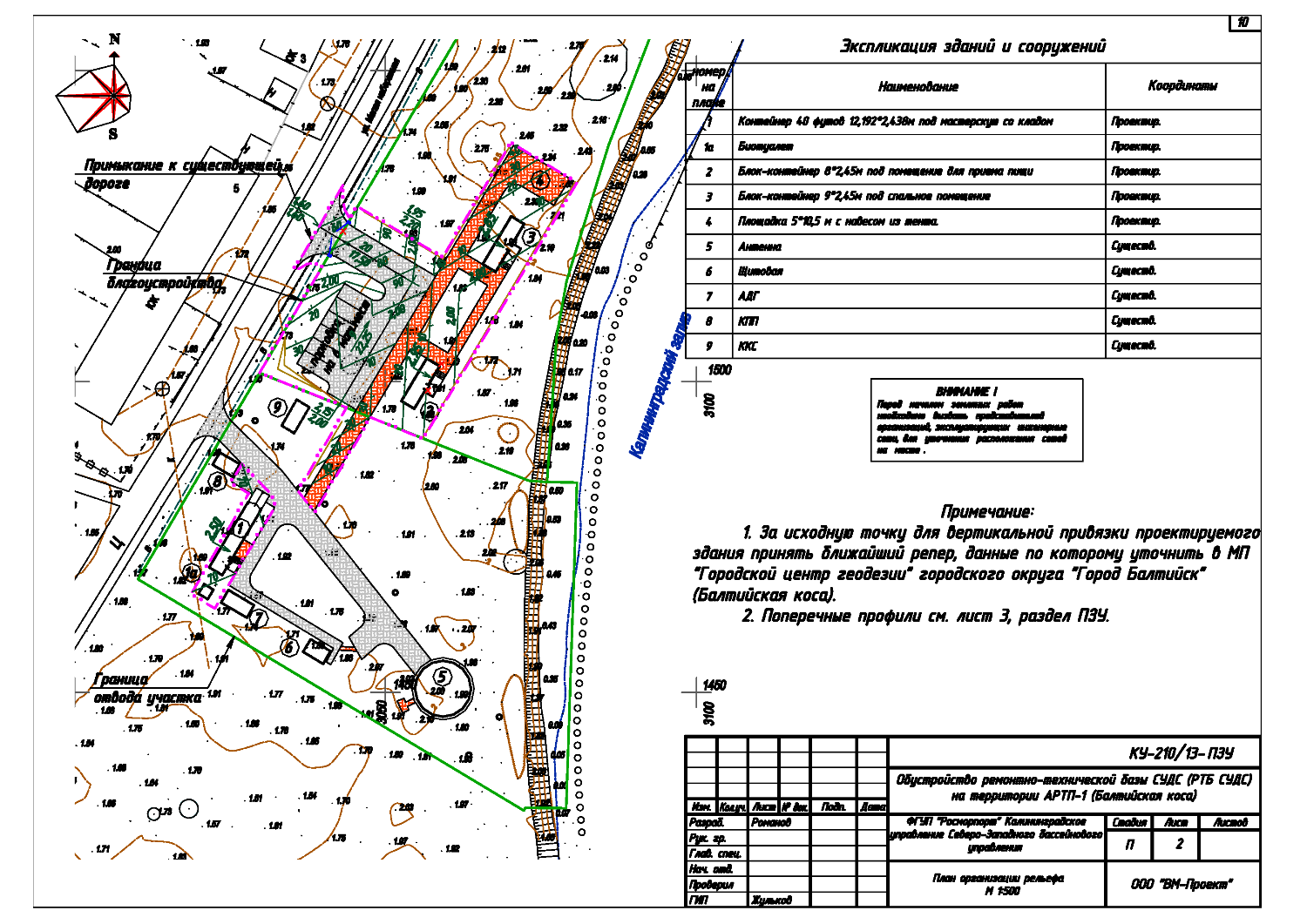

А) РТП «Порт»:
     - выполнялась поставка оборудования для РТП «Порт»;
Б) по створу:
     - подготовка документов для создания рабочей комиссии по приемке выполненных работ по строительству створа.
А) РТП «Порт»:
     - приобретение оборудования для РТП «Порт»;
Б) по створу:
     - оформление документов для подписания акта рабочей комиссии по приемке выполненных работ по строительству створа.
А) РТП «Порт»:
     - выполнялась поставка серверного оборудования и системы мониторинга для РТП «Порт»;
Б) по створу:
     - подписан акт рабочей комиссии по приемке завершенного строительством створа.
А) РТП «Порт»:
     - выполнялась поставка оборудования подсистемы РЛС для РТП «Порт»;
Б) по створу:
     - формирование приемочной комиссии по приемке завершенного строительством створа.
А) РТП «Порт»:
     - выполнялась поставка оборудования радиорелейной связи и локальной вычислительной сети, подсистемы энергоснабжения для РТП «Порт»;
Б) по створу:
     - формирование приемочной комиссии по приемке завершенного строительством створа.
А) РТП «Порт»:
     - выполнялась поставка технологического контейнера, светового ограждения, внешнего освещения для РТП «Порт»;

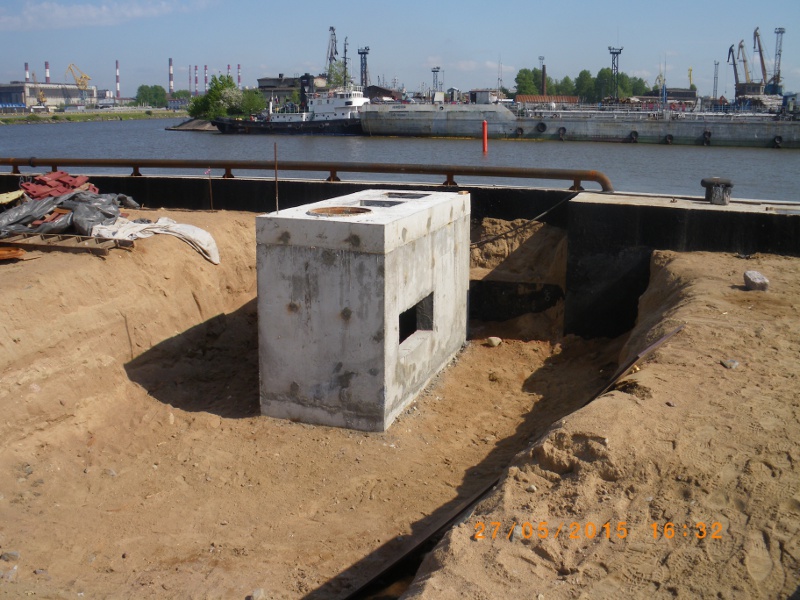

     - завершены работы устройству фундаментов под контейнеры и элементы благоустройства для РТП «Порт»;
Б) по створу:
     - формирование приемочной комиссии по приемке завершенного строительством створа.
А) РТП «Порт»:
     - завершены работы по прокладке кабеля связи и электропитания;
     - завершены работы по монтажу радиолокационной станции и радиорелейных линий;
     - завершены работы по монтажу системы оповещения и системы видеонаблюдения;
     - завершены работы по установке технологических контейнеров на фундаменты;
Б) по створу:
     - формирование приемочной комиссии по приемке завершенного строительством створа.
А) РТП «Порт»:
     - все строительно-монтажные работы на РТП «Порт» завершены;
     - выполнялись пуско-наладочные работы на РТП «Порт», а также в центре управления СУДС порта Усть-Луга и на АРТП «Горки».
     - подрядной организацией предъявлен рабочей комиссии законченный строительством объект;
Б) по створу:
     - приемочной комиссией подписан акт от 09.04.2013 о приемке законченных строительством работ с замечаниями подрядной организации устранить их до июня 2013 года и представлен на утверждение в Росморречфлот.
А) РТП «Порт»:
     - устранение подрядной организацией замечаний рабочей комиссии;
Б) по створу:
     - акт приемочной комиссии находится на утверждении в Росморречфлоте.
А) по РТП «Порт»:
     - рабочей комиссией подписан акт о приемке объекта;
Б) по створу:
     - акт приемочной комиссии находится на утверждении в Росморречфлоте.
А) по РТП «Порт»:
     - подготовка документов для приемки объектов приемочной комиссией;
Б) по створу:
     - акт приемочной комиссии находится на утверждении в Росморречфлоте.
А) по РТП «Порт»:
     - подготовка документов для приемки объектов приемочной комиссией;
Б) по створу:
     - полномочия по утверждению акта приемочной комиссии Росморречфлотом делегированы ФГУП «Росморпорт».
А) по РТП «Порт»:
     - формирование приемочной комиссии по приемке завершенного строительством РТП «Порт».
Б) по створу:
     - предприятием утвержден акт приемочной комиссии;
     - завершенный строительством объект (створ) готов к вводу в эксплуатацию.
А) по РТП «Порт»:
     - формирование приемочной комиссии по приемке завершенного строительством РТП «Порт»;
Б) по створу:
     - подготовка документов для ввода створа в эксплуатацию.
А) по РТП «Порт»:
     - приемочной комиссией утвержден акт от 05.05.2014 о приемке законченного строительством объекта.;
Б) по створу:
     - подготовка документов для ввода створа в эксплуатацию.
А) по РТП «Порт»:
     - подготовка документов для ввода объекта в эксплуатацию;
Б) по створу:
     - подготовка документов для ввода створа в эксплуатацию.
- выполнялись работы по оформлению документов для ввода объектов в эксплуатацию с учетом заключения № 1 федерального экологического надзора в случаях, предусмотренных ч.7 7 ст. 54 Градостроительного кодекса Российской Федерации от 29.10.2004 № 190-ФЗ, выданного департаментом Росприроднадзора по Северо-Западному федеральному округу 14.01.2016.
- выполнялись работы по оформлению разрешительных документов для ввода объектов в эксплуатацию.

- выполнялись работы по внесению корректировок в проект технического плана по объектам;

- выполнялись работы по оформлению разрешительных документов для ввода объектов в эксплуатацию.

- завершены работы по оформлению технического плана по объектам;
- выполнялись работы по оформлению документов для ввода объекта в эксплуатацию.
- выполнялись работы по оформлению документов для ввода объекта в эксплуатацию.
- завершены работы по оформлению документов для ввода объекта в эксплуатацию;
- в соответствии с разрешением Росморречфлота от 30.12.2019 № 47-RU47507302-ЗД-39/62-2019 объект введен в эксплуатацию
Срок окончания строительства по контракту:
     31 июля 2012 года – по створу;
     14 апреля 2013 года – по РТП «Порт»;
Срок ввода в эксплуатацию: декабрь 2015 года
Строительство Лужского Западного канала в морском порту Усть-Луга осуществляется в рамках 2 этапа реконструкции системы безопасности мореплавания на внешних подходах к морскому порту Усть-Луга.

Лужский Западный канал предназначен для безопасного прохода морских судов типа танкер «НО-50» с расчетными параметрами: осадка - 11,0 м, длина - 183,4 м, ширина - 32,2 м, дедвейт - 50 000 т, в грузу и балласте от Большого корабельного фарватера в морской порт Усть-Луга.
В рамках реализации проекта по строительству Лужского Западного канала предполагается:

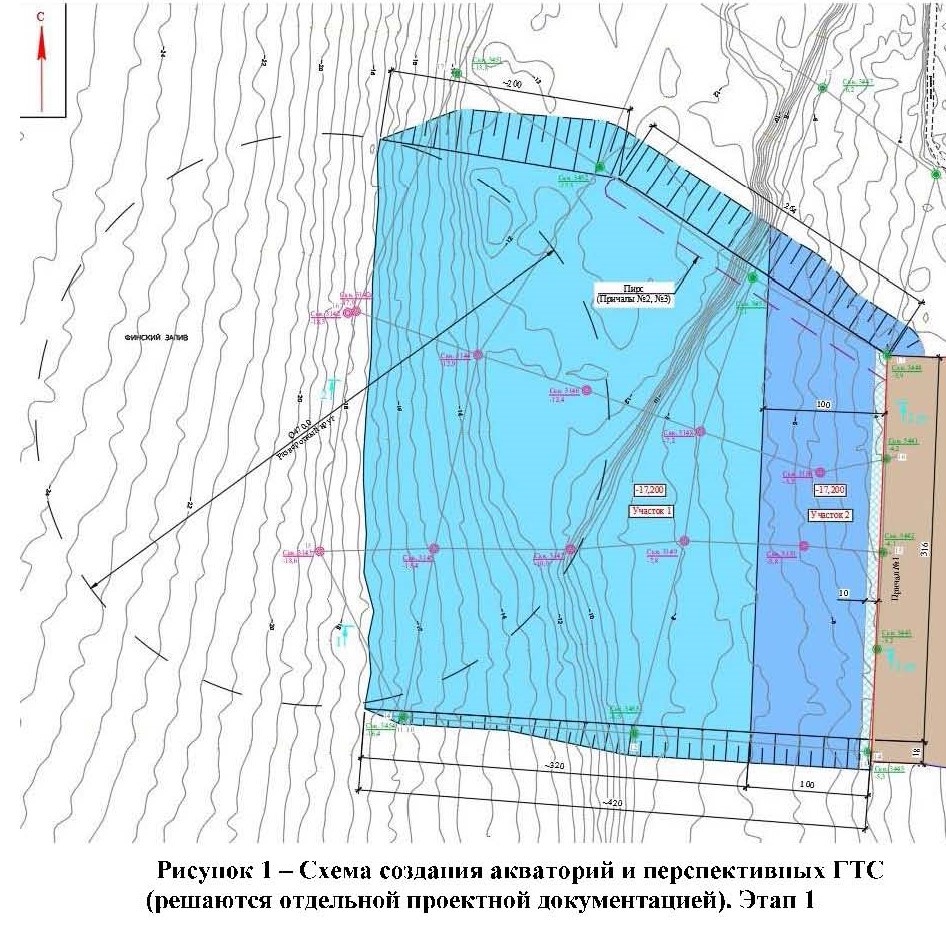

  а) создание Лужского Западного канала со следующими параметрами:
    - длина: 2 570 метров;
    - ширина: 160 метров;
    - отметка дна: -14,0 метров.

  б) установка 9 морских пластиковых буев Н400/7 для ограждения бровок Лужского Западного канала и оси фарватера;

  в) дноуглубление на Лужском Западном фарватере на площади 4 га, с доведением отметок дна до -14 метров;

  г) дноуглубление на путях движения судов в районе о. Сескар на площади 21,7 га, с доведением отметок дна до -20 метров;
ООО «Северная дноуглубительная компания»
Государственный контракт от 19.05.2011 № 23-ГК/11
- выполнено водолазное обследование акватории на взрывоопасные предметы общей площадью 725,3 тыс. м2;
- выполнены дноуглубительные работы на акватории Лужского Западного канала в объеме 366 тыс. м3 изъятого грунта;
- выполнены дноуглубительные работы на акватории Лужского Западного канала в объеме более 708 тыс. м3 изъятого грунта;
- выполнены дноуглубительные работы на Лужском Западном фарватере в объеме почти 37 тыс. м3 изъятого грунта;
- выполнены дноуглубительные работы на участке акватории в районе о. Сескар в объеме почти 175 тыс. м3 изъятого грунта.
- выполнены дноуглубительные работы на акватории Лужского Западного канала в объеме более 170 тыс. м3 изъятого грунта;
- выполнены дноуглубительные работы на акватории Лужского Западного фарватера в объеме более 7 тыс. м3 изъятого грунта;
- выполнены дноуглубительные работы на участке акватории в районе о. Сескар в объеме почти 22 тыс. м3 изъятого грунта;

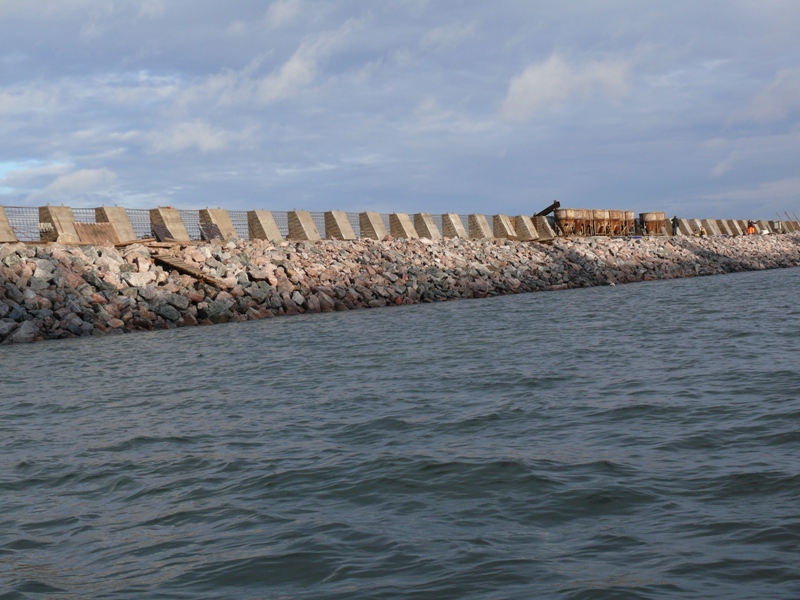

- дноуглубительные работы на акватории Лужского западного канала, акватории Лужского западного фарватера и в акватории в районе о. Сескар завершены. Общий объем изъятого грунта составил 1,5 млн. м3, а отметки дна доведены до -14 метров на Лужском Западном канале и фарватере и до -20 метров в районе о. Сескар;

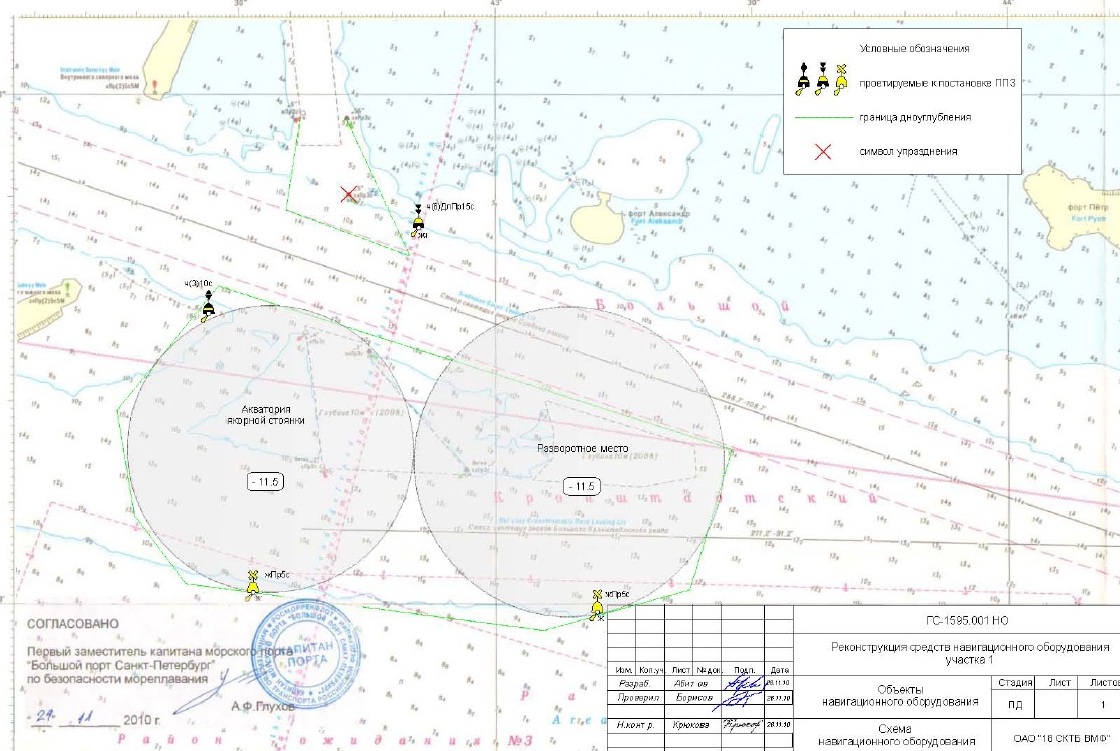

- выполнена установка 9 навигационных предостерегательных знаков «буй №400/7» на акватории Лужского Западного канала.
- работы, связанные с устранением замечаний, выданных рабочей комиссией, не осуществлялись в связи с отсутствием у генподрядчика необходимой дноуглубительной техники.
- выполнялись работы по тралению Лужского Западного канала, Лужского западного фарватера и участка в районе о. Сескар жестким тралом;
- выполнялись промерные работы на площади 90 га.
- выполнена проверка устранения замечаний, ранее выданных рабочей комиссией.
- рабочей комиссией подписан акт от 6.02.2015 о приемке законченного строительством «Лужского западного канала».
- работа приемочной комиссии по приемке законченного строительством Лужского западного канала.
- приемочной комиссией 09.06.2015 утвержден акт по форме КС-14 о приемке законченного строительством объекта;
- получено заключение от 05.06.2015 № 23-08-33 Северо-Западного управления Ростехнадзора о соответствии построенного объекта проектной документации.
- выполнялись работы по оформлению документов для ввода объекта в эксплуатацию.
- получено заключение №1 Департамента Росприроднадзора по Северо-Западному федеральному округу от 14.01.2016 о соответствии построенного объекта экологическим требованиям, установленным проектной документацией;
- выполнялись работы по оформлению документов для ввода объекта в эксплуатацию.
- выполнялись работы по оформлению разрешительных документов для ввода объектов в эксплуатацию.
- завершены работы по оформлению технического плана по объектам;
- выполнялись работы по оформлению документов для ввода объекта в эксплуатацию.
- выполнялись работы по оформлению документов для ввода объекта в эксплуатацию.
- завершены работы по оформлению документов для ввода объекта в эксплуатацию;
- в соответствии с разрешением Росморречфлота от 30.12.2019 № 47-RU47507302-ЗД-39/62-2019 объект введен в эксплуатацию
Срок окончания работ по госконтракту: 13 октября 2011 года;

Срок ввода объекта в эксплуатацию: август 2016 года

Проект развития грузопассажирского автопаромного и железнодорожного паромных терминалов в городе Балтийске, включая строительство и последующую эксплуатацию контейнерного терминала пропускной способностью 300 тыс. TEU в год, в морском порту Калининград направлен на реконструкцию существующих и строительство новых объектов портовой инфраструктуры, которые позволят обрабатывать расчетные суда длиной до 160 метров, шириной до 26 метров, осадкой в грузу до 8,5 метров, дедвейтом до 22 тыс. тонн, в целях обработки доставляемых контейнерных грузов в объеме до 300 тыс. TEU в год

В рамках проекта, в части обязательств ФГУП «Росморпорт» по реконструкции существующих и строительству новых объектов портовой инфраструктуры, предусматривается реконструкция причала № 2 со строительством подкрановых путей длиной 180 метров, связанная с необходимостью изменения категории причала по эксплуатационным нагрузкам со «II» на «0-к» (паромного на грузовой), с установкой контейнерного перегружателя на рельсовом ходу Liebherr P131L-Super грузоподъемностью 45 тонн с шириной колеи 15,3 метров, предназначенного для обработки (перевалки) морских контейнеров

ООО «Балтийская Стивидорная Компания»
Договор подряда от 07 марта 2017 года № КУ-24/17

Дополнительное соглашение от 27.04.2018 № 1

- заключен договор с подрядной организацией;

- проектная документация, журналы работ, строительная площадка и геодезическая разбивка сооружения переданы подрядной организации.

- выполнялись подготовительные работы (разборка покрытия территории, разборка железнодорожного пути с удалением грунта засыпки, разборка каменной призмы)

- выполнялись земляные работы по разработке котлована с изъятием свыше 2,4 тыс. куб. м грунта;

- выполнялись работы по созданию двух траншей, предназначенных для погружения свай оболочек;

- выполнялись работы по изготовлению 8 свай-оболочек.

- выполнялись подготовительные работы (разборка покрытия территории, разборка железнодорожного пути с удалением грунта засыпки, разборка каменной призмы в объеме 200 куб. м. камня);

- выполнялись земляные работы по разработке котлована с изъятием 738,7 куб. м грунта;

- выполнялись работы по созданию двух траншей, предназначенных для погружения свай оболочек;

- выполнялись работы по изготовлению 12 свай-оболочек.

- завершены подготовительные работы, связанные с разборкой железнодорожного пути с удалением грунта засыпки;

- земляные работы по разработке котлована приостановлены в соответствии с графиком производства строительно-монтажных работ;

- выполнялись работы по созданию двух траншей, предназначенных для погружения свай оболочек;

- выполнялись подготовительные работы (разборка покрытия территории, разборка каменной призмы в объеме более 1,7 тыс. куб. м камня);

- выполнялись работы по изготовлению 8 свай-оболочек и погружению 14 свай-оболочек.

- завершены подготовительные работы, связанные с разборкой покрытия территории;

- работы по созданию двух траншей, предназначенных для погружения свай оболочек, приостановлены в соответствии с графиком производства строительно-монтажных работ;

- выполнялись подготовительные работы (разборка каменной призмы в объеме почти 3,8 тыс. куб. м камней);

- выполнялись работы по изготовлению 6 свай-оболочек и погружению 12 свай-оболочек.

- выполнялись работы по отсыпке верхнего строения в объеме 24 куб. м песка;

- выполнялись работы по устройству армокаркаса подкрановой балки.

- выполнялись подготовительные работы (разборка каменной призмы в объеме более 2 тыс. куб. м камней);

- выполнялись работы по изготовлению 17 свай-оболочек и погружению 17 свай-оболочек.

- выполнялись работы по отсыпке верхнего строения в объеме 27,1 куб. м песка;

- выполнялись работы по устройству армокаркаса подкрановой балки;

- выполнялись работы по бетонированию балок контейнерного перегружателя в объеме 46,9 куб.м. бетона;

- выполнялись работы по окраске бетонных поверхностей разжиженным битумом, соприкасающихся с грунтом засыпки и покрытием территории, на площади 119 кв.м.

- выполнялись подготовительные работы (разборка каменной призмы в объеме 83 куб. м камней);

- выполнялись работы по изготовлению 12 свай-оболочек и погружению 14 свай-оболочек.

- выполнялись работы по отсыпке верхнего строения в объеме 24,9 куб. м песка;

- работы по устройству армокаркаса подкрановой балки в соответствии с графиком производства строительно-монтажных работ не производились;

- выполнялись работы по бетонированию балок контейнерного перегружателя в объеме 51,9 куб. м бетона;

- работы по окраске бетонных поверхностей разжиженным битумом, соприкасающихся с грунтом засыпки и покрытием территории, в соответствии с графиком производства строительно-монтажных работ не производились;

- выполнялись работы по обратной засыпке котлована каменной призмы с уплотнением в объеме 1 352 куб. м песка с включением крупнообломочного камня;

- выполнялись работы по заполнению свай-оболочек песком в объеме 39,1 куб. м песка;

- выполнялись работы по армированию и бетонированию днища кабельного колодца КК 26.

- выполнялись подготовительные работы (разборка каменной призмы в объеме 13 куб. м камней);

- выполнялись работы по изготовлению 17 свай-оболочек и погружению 4 свай-оболочек.

- выполнялись работы по отсыпке верхнего строения в объеме 13,7 куб. м песка;

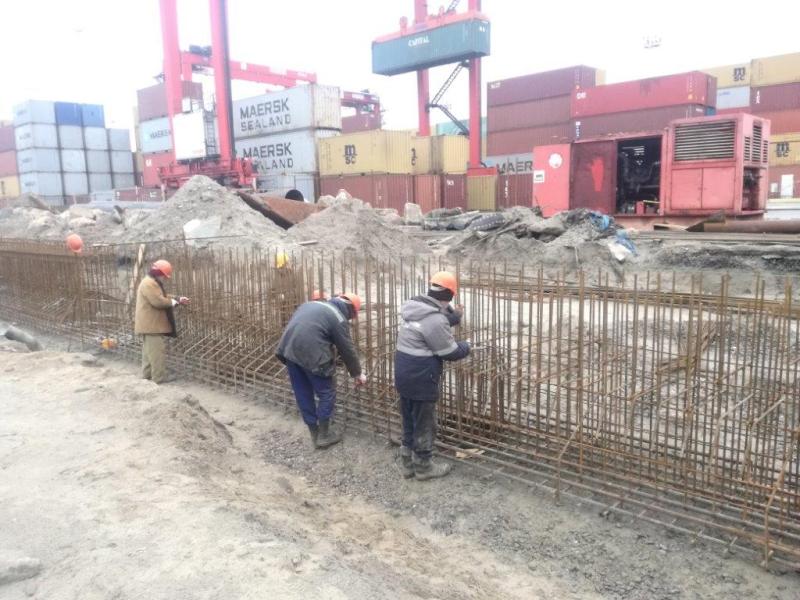

- выполнялись работы по устройству армокаркаса подкрановой балки;

- выполнялись работы по бетонированию балок контейнерного перегружателя в объеме 97,7 куб.м. бетона;

- выполнялись работы по окраске бетонных поверхностей разжиженным битумом, соприкасающихся с грунтом засыпки и покрытием территории на площади 127 кв.м;

- выполнялись работы по обратной засыпке котлована каменной призмы с уплотнением в объеме 432 куб.м. песка с включением крупнообломочного камня;

- выполнялись работы по заполнению свай-оболочек песком в объеме 18 куб.м. песка;

- выполнялись работы по армированию и бетонированию днища кабельного колодца КК 26.

- в соответствии с графиком производства строительно-монтажных работ подготовительные работы (разборка каменной призмы) не производились;

- выполнялись работы по изготовлению 13 свай-оболочек и погружению 9 свай-оболочек.

- выполнялись работы по отсыпке верхнего строения в объеме 637 куб.м песка;

- выполнялись работы по устройству армокаркаса подкрановой балки;

- выполнялись работы по бетонированию балок контейнерного перегружателя в объеме 54 куб.м. бетона;

- выполнялись работы по окраске бетонных поверхностей разжиженным битумом, соприкасающихся с грунтом засыпки и покрытием территории на площади 110 кв.м;

- в соответствии с графиком производства строительно-монтажных работ обратная засыпка котлована каменной призмы с уплотнением не производилась;

- в соответствии с графиком производства строительно-монтажных работ заполнение свай-оболочек песком не производилось;

- завершены работы по армированию и бетонированию стен и днища кабельного колодца КК 26;

- выполнялись работы по укладке геотекстиля на площади 700 кв.м. на отметке +1,3 м на участке подготовки основания под асфальтобетонное покрытие причала.

- в соответствии с графиком производства строительно-монтажных работ подготовительные работы (разборка каменной призмы) не производились;

- выполнялись работы по изготовлению 2 свай-оболочек и погружению 6 свай-оболочек;

- выполнялись работы по отсыпке верхнего строения в объеме 371 куб. м песка;

- выполнялись работы по устройству армокаркаса подкрановой балки;

- выполнялись работы по бетонированию балок контейнерного перегружателя в объеме 102 куб.м. бетона;

- выполнялись работы по окраске бетонных поверхностей разжиженным битумом, соприкасающихся с грунтом засыпки и покрытием территории на площади 258 кв.м;

- в соответствии с графиком производства строительно-монтажных работ обратная засыпка котлована каменной призмы с уплотнением не производилась;

- в соответствии с графиком производства строительно-монтажных работ заполнение свай-оболочек песком не производилось;

- завершены работы по устройству кабельного колодца КК 26;

- в соответствии с графиком производства строительно-монтажных работ укладка геотекстиля на отметке +1,3 м на участке подготовки основания под асфальтобетонное покрытие причала не выполнялись;

- выполнялись работы по устройству георешетки под асфальтобетонное покрытие причала на площади 700 кв.м.;

- выполнялись работы по устройству щебеночного основания под асфальтобетонное покрытие причала в объеме 315 куб.м. щебня.

- строительно-монтажные работы приостановлены в связи с необходимостью согласования выполнения дополнительных работ, выявленных в ходе проведения реконструкции.

- строительно-монтажные работы приостановлены в связи с необходимостью согласования выполнения дополнительных работ, выявленных в ходе проведения реконструкции;

- заключено дополнительное соглашение от 27.04.2018 № 1 к договору подряда о продлении сроков выполнения работ по договору до 3 декабря 2018 года.

- выполнялись работы по организации строительной площадки для устройства свай-оболочек по новой технологии погружения путем бурения с обсадной трубой;

- выполнялись работы по доставке и сборке технологического оборудования.

- выполнялись работы по организации строительной площадки для устройства свай-оболочек по новой технологии погружения путем бурения с обсадной трубой;

- завершены работы по доставке и сборке технологического оборудования;

- выполнялись работы по бурению 22 скважин каменной призмы с обсадной трубой;

- выполнялись работы по погружению 18 свай-оболочек.

- завершены работы по организации строительной площадки для устройства свай-оболочек по новой технологии погружения путем бурения с обсадной трубой;

- завершены работы по бурению 22 скважин каменной призмы с обсадной трубой;

- выполнялись работы по погружению 15 свай-оболочек;

- завершены работы по бетонированию секции Б-5 подкрановой балки;

- выполнялись работы по армированию секции Б-4 подкрановой балки;

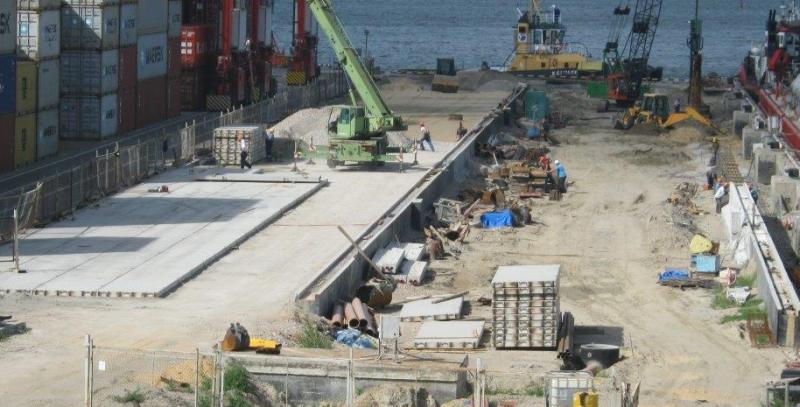

- выполнялись работы по устройству покрытия причала.

- завершены работы по погружению 33 свай-оболочек. Всего погружено 103 сваи-оболочки;

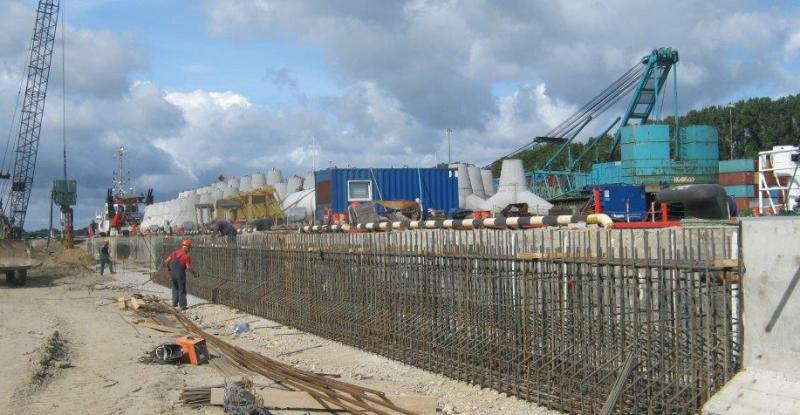

- завершены работы по армированию секции Б-4 подкрановой балки;

- завершены работы по бетонированию секции Б-4 подкрановой балки;

- завершены работы по армированию секции Б-3 подкрановой балки;

- завершены работы по бетонированию секции Б-3 подкрановой балки;

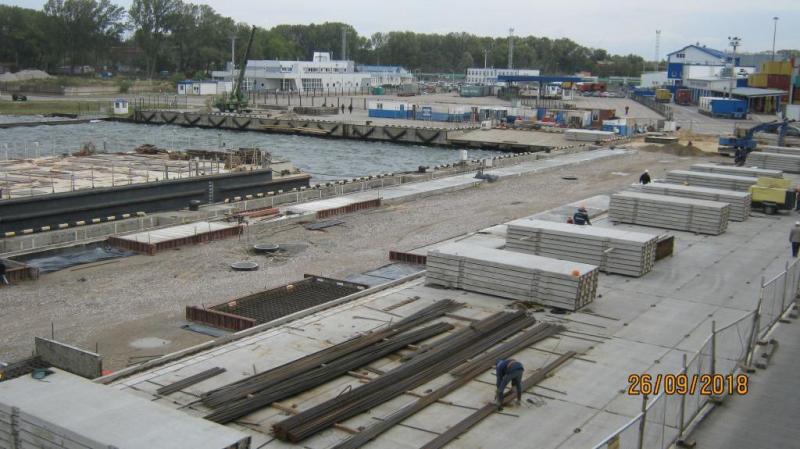

- выполнялись работы по устройству покрытия причала;

- выполнялись работы по монтажу ливневой канализации.

- выполнялись работы по устройству покрытия причала;

- завершены работы по монтажу ливневой канализации;

- завершены работы по армированию секции Б-2 и Б-1 подкрановой балки;

- завершены работы по бетонированию секций Б-2 и Б-1 подкрановой балки;

- выполнялись подготовительные работы по установке подкрановых рельс по осям А и Б.

- выполнялись работы по устройству покрытия причала;

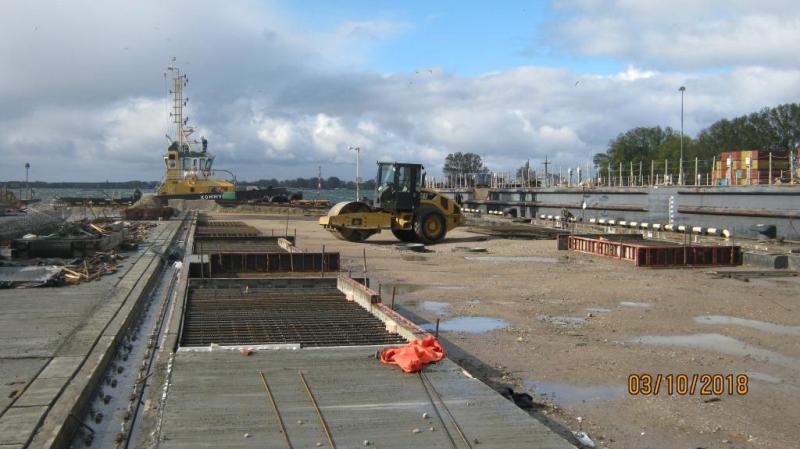

- завершены подготовительные работы по установке подкрановых рельс по осям А и Б;

- выполнялись подготовительные работы по установке подкрановых рельс по осям А;

- выполнялись работы по устройству кабельной канализации.

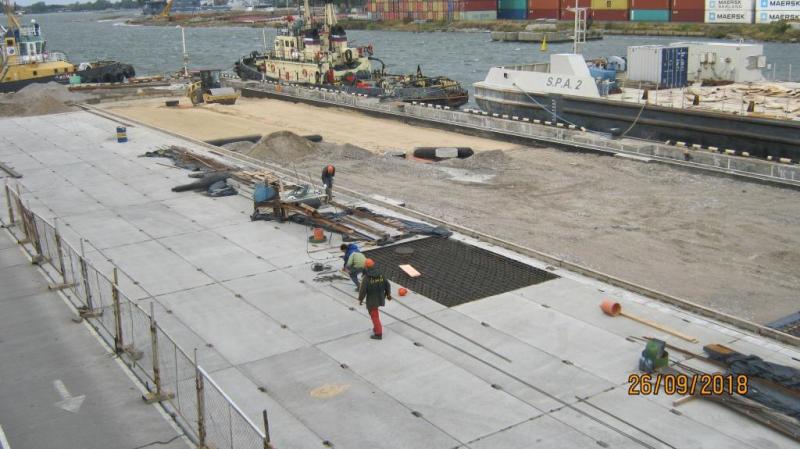

- завершены работы по устройству покрытия причала;

- завершены подготовительные работы по установке подкрановых рельс по осям А;

- завершены работы по установке рельс в подкрановые пути по оси А;

- завершены работы по устройству кабельной канализации;

- завершены все строительно-монтажные работы;

- рабочая комиссия по приемке законченного реконструкцией объекта приступила к работе;

- выполнялись работы по подготовке законченного реконструкцией объекта и исполнительной документации к итоговой проверке государственного строительного надзора.

- рабочей комиссией подписан акт о приемке реконструированного объекта по форме № КС-14 от 3.12.2018;

- выполнялись работы по подготовке законченного реконструкцией объекта и исполнительной документации к итоговой проверке государственного строительного надзора.

- выполнялись работы по подготовке законченного реконструкцией объекта и исполнительной документации к итоговой проверке государственного строительного надзора.

- завершены работы по подготовке законченного реконструкцией объекта и исполнительной документации к итоговой проверке государственного строительного надзора;

- комиссией Ростехнадзора выполнялась проверка соответствия выполненных работ требованиям проектно-сметной документации.

- завершены работы по проверке комиссией Ростехнадзора соответствия выполненных работ требованиям проектно-сметной документации по результатам которой составлен акт от 21.03.2019 № 23-61-1272-937-1664/А-37 с указанием необходимости устранения выявленных в ходе проверки недостатков.

- выполнялись работы по устранению выявленных комиссией Ростехнадзора недостатков.

- выполнялись работы по устранению выявленных комиссией Ростехнадзора недостатков.

- работы по устранению недостатков, указанных в предписании Ростехнадзора, приостановлены в связи с инициированием процедуры обжалования в судебном порядке предписания Ростехнадзора.

- выполнялись работы по оформлению документов для ввода объекта в эксплуатацию;

- Северо-Западным управлением Ростехнадзора выдано заключение от 18.11.2019 № 23-13-56 о соответствии построенных и реконструированных объектов капитального строительства требованиям технических регламентов и проектной документации.

- завершены работы по оформлению документов для ввода объекта в эксплуатацию.

- Агентством по архитектуре, градостроению и перспективному развитию Калининградской области выдано разрешение от 04.12.2019 № 39- RU39513000-46-2016 на ввод объекта в эксплуатацию.

Срок окончания работ по договору: до 03 декабря 2018 года;

Срок сдачи в эксплуатацию объектов: до 03 марта 2019 года

Реконструкция базы средств навигационного оборудования (в районе пос. Рыбачий) в морском порту Калининград осуществляется в целях повышения уровня технического обслуживания и ремонта средств навигационного оборудования, хранения и ремонта средств навигационного оборудования, обеспечивающего безопасность мореплавания в Калининградском морском канале в морском порту Калининград.

Реализация проекта будет способствовать созданию современной, технологически оснащенной базы, обеспечивающей нормальные условия для специалистов Калининградского управления, занимающихся обслуживанием, хранением и ремонтом средств навигационного оборудования

Проектом реконструкции базы средств навигационного оборудования предполагается:

  1. построить административно-производственный корпус, предназначенный для размещения административно-управленческого аппарата и служб технического обеспечения базы;
  2. реконструировать причал длиной 50 метров, шириной 20 метров и отметкой дна у причала 4,5 метра, предназначенный для швартовки судов длиной до 23,1 метров и осадкой в грузу до 1,4 метров;
  3. построить очистные сооружения дождевой канализации, производительностью 6 л/с;
  4. построить канализационную насосную станцию, производительностью 21,6 куб.м/час;
  5. реконструировать гараж автозаправщика, с въездными секционными воротами, обустроенными калиткой и окном;
  6. построить насосную станцию противопожарного водоснабжения, подземное железобетонное сооружение, производительностью 55 куб.м/час;
  7. реконструировать покрасочную камеру;
  8. построить кладовую красок;
  9. построить навес для сварочных работ;
  10. построить пост разгрузки с электрической талью грузоподъемностью 3,2 тонны, предназначенный для погрузки и разгрузки средств навигационного оборудования;
  11. построить котельную комплектной поставки, производительностью 64 кВт;
  12. построить здание водоподготовки;
  13. построить артезианскую скважину глубиной 120 м, производительностью погружного насоса 2,5 куб.м/час.;
  14. построить дизельную электростанцию, комплектной поставки, мощностью 75 кВт;
  15. построить навес с электрической талью грузоподъемностью 2 тонны, предназначенный для хранения и перемещения пластиковых буев;
  16. построить навес с электрической талью грузоподъемностью 2 тонны предназначенный для хранения и перемещения пластиковых буев;
  17. построить площадку для подготовки буев;
  18. построить площадку для установки мусоросборных контейнеров;
  19. построить пост охраны комплектной поставки;
  20. построить автостоянку с твердым покрытием на 6 машино-мест;
  21. построить площадку для отдыха с твердым покрытием;
  22. построить накопительную емкость для хозяйственных бытовых стоков, объемом 15 куб.м.;
  23. построить колонку судовую электрическую в количестве 2 штуки, силой тока 400 А, напряжением 0,4 кВ и потребляемой мощностью 6 кВт каждая
ООО «БалтМорСтрой»

Договор от 01.06.2017 № 17-216 ОКСиР/К

Дополнительное соглашение от 18.09.2018 № 1

- заключен договор на выполнение работ по реконструкции объекта.

- завершены работы по выкашиванию и вырубке кустарника на площади 0,4 га;

- выполнялись работы по снятию растительного слоя в объеме 812 куб.м.

- завершены работы по снятию растительного слоя в объеме 600 куб.м. Общий объем снятия растительного слоя составил 1 412 куб.м.

- выполнялись работы по подсыпке заболоченных участков строительной площадки в объеме 1 500 куб. м песка;

- выполнялись подготовительные работы для устройства монолитного железобетонного фундамента поста сварки, нивелировка песчаного основания, монтаж опалубки, устройство армокаркаса, заливка бетонной подготовки в объеме 0,4 куб м. бетона.

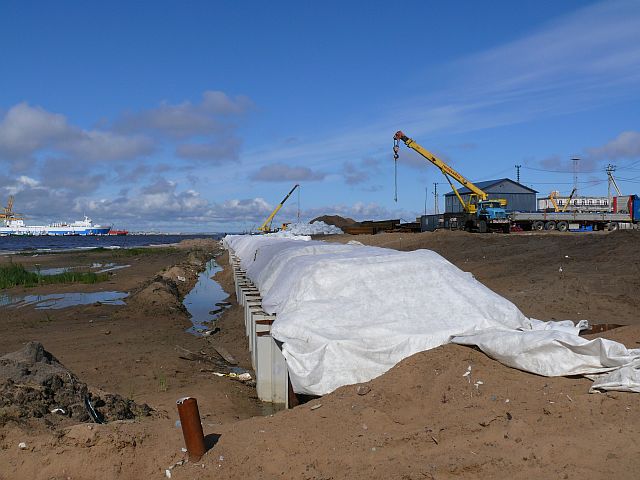

- выполнялись работы по подсыпке строительной площадки в объеме 1 525 куб. м песка;

- завершены работы по бетонированию монолитного фундамента поста сварки в объеме 14,1 куб.м. бетона.

- выполнялись работы по устройству песчаного основания строительной площадки до проектных высотных отметок в объеме 3 500 куб.м. песка;

- выполнялись работы по погружению обсадных труб в количестве 12 штук;

- выполнялись работы по погружению металлокаркаса в количестве 12 штук.

- завершены работы по подсыпке строительной площадки. Общий объем подсыпки песка составил 3 148 куб. м песка;

- выполнялись работы по устройству песчаного основания строительной площадки до проектных высотных отметок в объеме 1 827 куб.м. песка;

- выполнялись работы по погружению обсадных труб в количестве 19 штук;

- выполнялись работы по погружению металлокаркаса в количестве 19 штук.

- выполнялись работы по бетонированию 31 сваи;

- выполнялись работы по статическому испытанию несущей способности грунта контрольными сваями в количестве 6 штук;

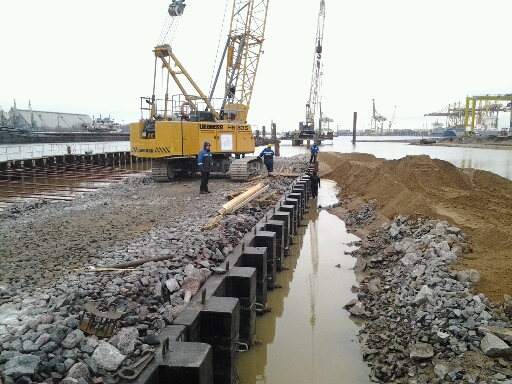

- выполнялись работы по монтажу ограждения из железобетонных плит;

- завершены работы по устройству артезианской скважины глубиной 120 м.

- выполнялись работы по устройству песчаного основания строительной площадки до проектных высотных отметок в объеме 500 куб.м. песка;

- выполнялись работы по погружению обсадных труб в количестве 92 штук;

- выполнялись работы по погружению металлокаркаса в количестве 92 штук;

- выполнялись работы по бетонированию 92 свай;

- выполнялись работы по статическому испытанию несущей способности грунта контрольными сваями в количестве 6 штук;

- выполнялись работы по монтажу ограждения из железобетонных плит;

- выполнялись работы по устройству опалубки и армированию фундаментной железобетонной плиты под дизель-генераторную установку;

- завершены работы по армированию и бетонированию фундаментной железобетонной плиты под навес для пластиковых буев.

- выполнялись работы по устройству песчаного основания строительной площадки до проектных высотных отметок в объеме 1 100 куб.м песка;
- завершены работы по погружению обсадных труб в количестве 184 штук;
- завершены работы по погружению металлокаркаса в количестве 184 штук;
- завершены работы по бетонированию 184 свай;
- выполнялись работы по статическому испытанию несущей способности грунта контрольными сваями в количестве 6 штук;
- выполнялись работы по монтажу ограждения из железобетонных плит;
- завершены работы по устройству опалубки и армированию фундаментной железобетонной плиты под дизель-генераторную установку;
- завершены работы по бетонированию фундаментной железобетонной плиты под дизель-генераторную установку;
- выполнялись работы по монтажу металлокаркаса под навес для пластиковых буев;
- выполнялись работы по монтажу металлокаркаса кладовой красок совмещенной с постом сварки;
- завершены работы по устройству армокаркаса под уширение тыловой части причала;
- завершены работы по устройству бетонной подготовки под ростверк (фундамент) административного здания в объеме 9 куб.м бетона;
- выполнялись работы по устройству армокаркаса ростверка (фундамента) административного здания.

- работы по устройству песчаного основания строительной площадки до проектных высотных отметок в соответствии с графиком производства строительно-монтажных работ в текущем месяце не производились;

- завершены работы по статическому испытанию несущей способности грунта контрольными сваями;

- работы по монтажу ограждения из железобетонных плит в соответствии с графиком производства строительно-монтажных работ в текущем месяце не производились;

- выполнялись работы по монтажу металлокаркаса под навес для пластиковых буев;

- выполнялись работы по монтажу металлокаркаса кладовой красок совмещенной с постом сварки;

- выполнялись работы по устройству армокаркаса ростверка (фундамента) административного здания;

- выполнялись работы по устройству опалубки ростверка административного здания;

- выполнялись работы по устройству армокаркаса фундамента здания водоподготовки.

- работы по устройству песчаного основания строительной площадки до проектных высотных отметок в соответствии с графиком производства строительно-монтажных работ в текущем месяце не производились;

- работы по монтажу ограждения из железобетонных плит в соответствии с графиком производства строительно-монтажных работ не производились;

- завершены работы по монтажу металлокаркаса под навес для пластиковых буев;

- завершены работы по монтажу металлокаркаса кладовой красок совмещенной с постом сварки;

- завершены работы по устройству армокаркаса ростверка (фундамента) административного здания;

- завершены работы по устройству опалубки ростверка административного здания;

- выполнялись работы по устройству армокаркаса фундамента здания водоподготовки;

- выполнялись работы по монтажу металлокаркаса здания водоподготовки;

- выполнялись работы по утеплению стен цоколя административного здания керамзитом;

- выполнялись работы по монтажу плит перекрытия на отметке -0,300 административного здания;

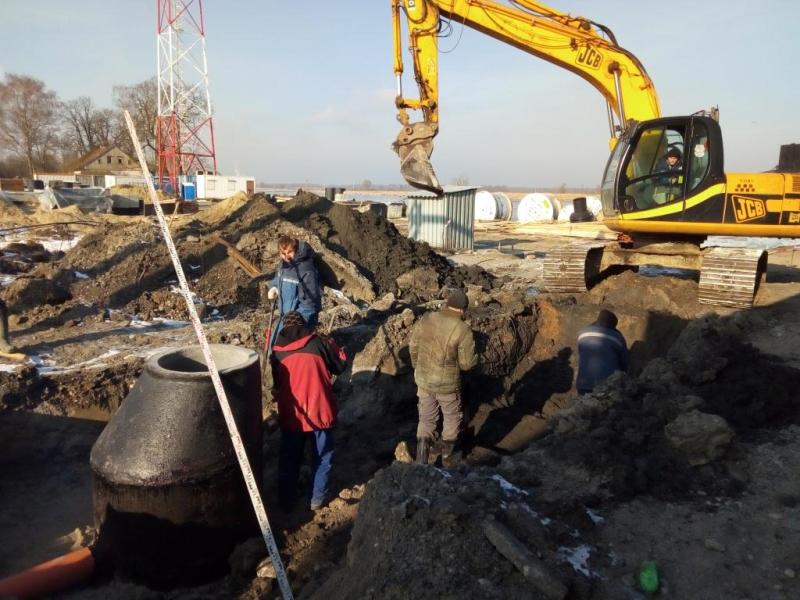

- выполнялись работы по прокладке ливневой канализации;

- выполнялись работы по установке дизель-генераторной установки в проектное положение;

- выполнялись работы по монтажу металлокаркаса здания гаража для автозаправщика.

- работы по устройству песчаного основания строительной площадки до проектных высотных отметок в соответствии с графиком производства строительно-монтажных работ в текущем месяце не производились;
- работы по монтажу ограждения из железобетонных плит в соответствии с графиком производства строительно-монтажных работ не производились;
- завершены работы по устройству армокаркаса фундамента здания водоподготовки;
- завершены работы по монтажу металлокаркаса здания водоподготовки;

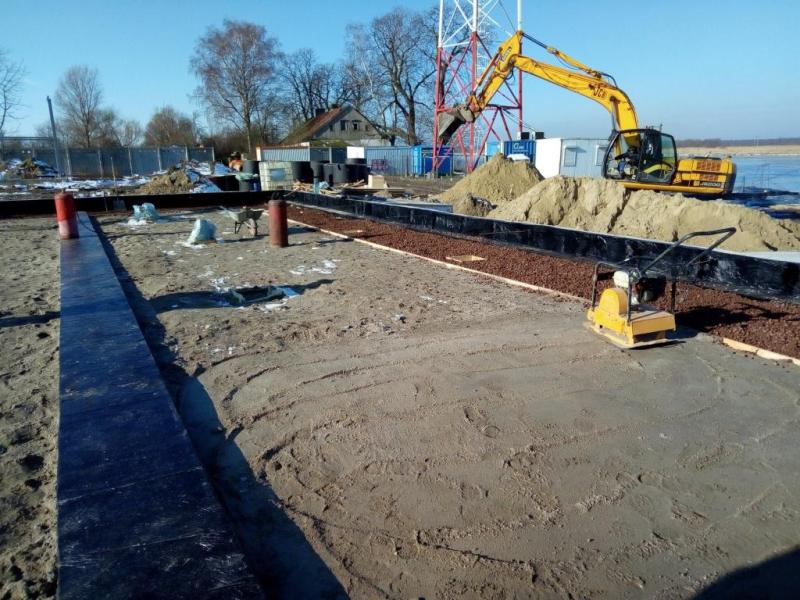

- завершены работы по утеплению стен цоколя административного здания керамзитом;

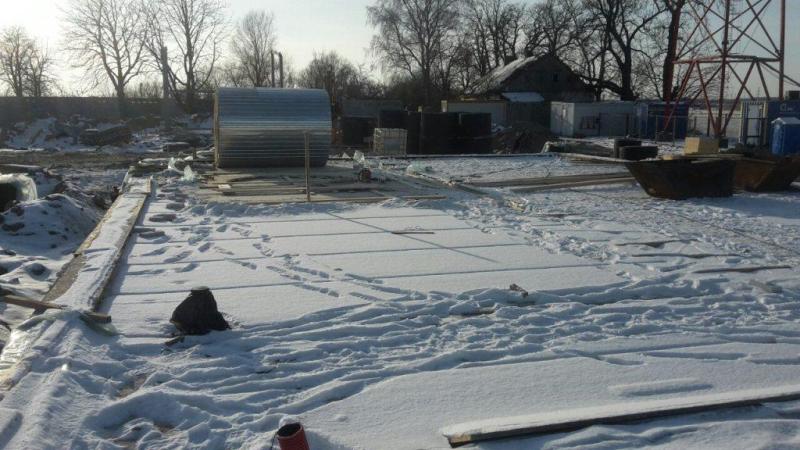

- завершены работы по монтажу плит перекрытия на отметке -0,300 административного здания;
- выполнялись работы по прокладке ливневой канализации;
- завершены работы по установке дизель-генераторной установки в проектное положение;
- завершены работы по монтажу металлокаркаса здания гаража для автозаправщика.
- выполнялись работы по кирпичной кладке первого этажа административного здания;
- выполнялись работы по армированию фундамента котельной;
- выполнялись работы по устройству опалубки для бетонирования оголовков водопропускной трубы Ф 720
- выполнялись работы по прокладке наружных сетей электроснабжения.
- работы по устройству песчаного основания строительной площадки до проектных высотных отметок в соответствии с графиком производства строительно-монтажных работ в текущем месяце не производились;
- выполнялись работы по монтажу ограждения из железобетонных плит;

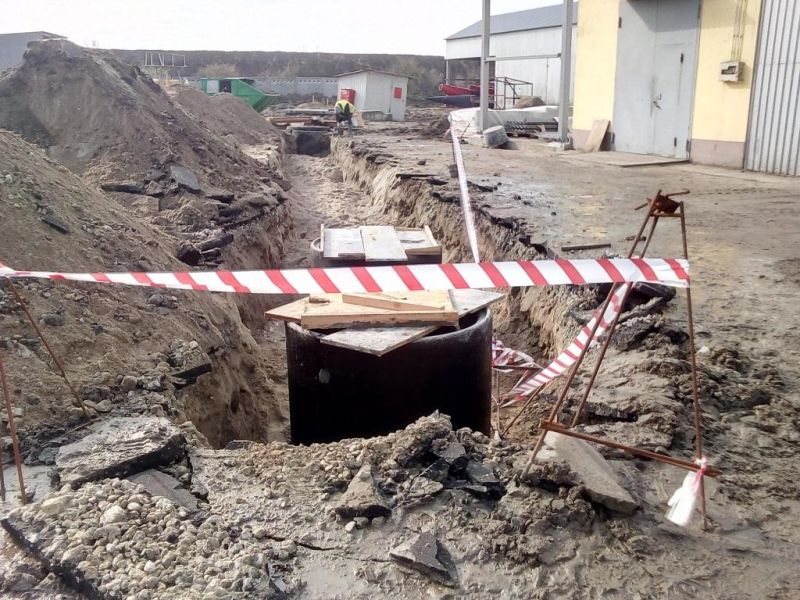

- выполнялись работы по прокладке ливневой канализации;
- завершены работ по кирпичной кладке первого, второго этажей административного здания;
- выполнялись работы по армированию фундамента котельной;
- завершены работы по устройству опалубки для бетонирования оголовков водопропускной трубы Ф 720;
- завершены работы по бетонированию оголовков водопропускной трубы Ф 720;
- выполнялись работы по прокладке наружных сетей электроснабжения;

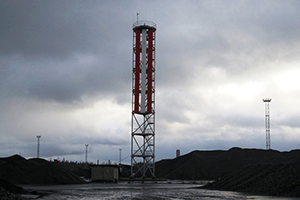

- выполнялись работы по монтажу сетчатого ограждения артезианской скважины;
- завершены работы по устройству огнезащитного покрытия металлоконструкций здания водоподготовки;
- завершены работы по монтажу ограждающих конструкций (сэндвич-панелей) здания водоподготовки;
- завершены работы по монтажу ограждающих конструкций (сэндвич-панелей) здания гаража топливозаправщика;
- завершены работы по монтажу ограждающих конструкций (сэндвич-панелей) здания кладовой красок;
- завершены работы по монтажу ограждающих конструкций (металлопрофиля) сварочного поста;
- завершены работы по монтажу плит перекрытия на отметке +3,6 административного здания;
- завершены работы по монтажу плит покрытия на отметке +6,9 административного здания.
- выполнялись работы по устройству песчаного основания строительной площадки до проектных высотных отметок - работы по монтажу ограждения из железобетонных плит в соответствии с графиком производства строительно-монтажных работ в текущем месяце не производились;

- выполнялись работы по прокладке ливневой канализации;

- выполнялись работы по армированию и бетонированию фундамента котельной;

- выполнялись работы по прокладке наружных сетей электроснабжения;

- завершены работы по монтажу сетчатого ограждения артезианской скважины;

- выполнялись работы по монтажу очистных сооружений и канализационной насосной станции;

- завершены работы по прокладке противопожарного водопровода;

- выполнялись работы по монтажу модульной котельной;

- выполнялись работы по прокладке наружных сетей электроснабжения;

- выполнялись работы по монтажу ограждающих конструкций (металлопрофиля) на посту разгрузки;

- завершены работы по устройству стропильной системы и кровельного покрытия административного здания;

- выполнялись работы по наружному утеплению фасада административного здания.

- выполнялись работы по устройству песчаного основания строительной площадки до проектных высотных отметок;
- работы по монтажу ограждения из железобетонных плит в соответствии с графиком производства строительно-монтажных работ в текущем месяце не производились;

- выполнялись работы по прокладке ливневой канализации;

- завершены работы по армированию и бетонированию фундамента котельной;

- завершены работы по прокладке наружных сетей электроснабжения;

- завершены работы по монтажу очистных сооружений и канализационной насосной станции;

- выполнялись работы по монтажу модульной котельной;

- завершены работы по монтажу ограждающих конструкций (металлопрофиля) на посту разгрузки;

- завершены работы по наружному утеплению фасада административного здания;

- выполнялись работы по наружной отделке фасада административного здания;

- выполнялись работы по внутренней отделке административного здания;

- выполнялись работы по благоустройству.

- выполнялись работы по устройству песчаного основания строительной площадки до проектных высотных отметок;

- работы по монтажу ограждения из железобетонных плит в соответствии с графиком производства строительно-монтажных работ в текущем месяце не производились;

- завершены работы по прокладке ливневой канализации;

- завершены работы по монтажу модульной котельной;

- завершены работы по наружной отделке фасада административного здания;

- выполнялись работы по внутренней отделке административного здания;

- выполнялись работы по благоустройству.

- завершены работы по устройству песчаного основания строительной площадки до проектных высотных отметок;

- завершены работы по монтажу ограждения из железобетонных плит;

- завершены работы по внутренней отделке административного здания;

- выполнялись работы по благоустройству.

- завершены работы по благоустройству;

- завершены работы по монтажу наружного освещения;

- выполняются работы по лабораторному обследованию здания административно-производственного комплекса на предмет соответствие санитарным нормам и правилам;

- подписан договор на проведение тепловизионного обследования зданий административно-производственного комплекса и гаража автозаправщика;

- выполняются работы по устранению замечаний, выявленных рабочей комиссией по приемке законченного реконструкцией объекта;

- выполняются пусконаладочные работы по инженерным системам объекта;

- выполняются работы по подготовке объекта и исполнительной документации к итоговой проверке государственного строительного надзора.

- завершены работы по лабораторному обследованию здания административно-производственного комплекса на предмет соответствие санитарным нормам и правилам;

- завершены работы по проведению тепловизионного обследования зданий административно-производственного комплекса и гаража автозаправщика;

- завершены работы по устранению замечаний, выявленных рабочей комиссией по приемке законченного реконструкцией объекта;

- завершены пуско-наладочные работы по инженерным системам объекта;

- рабочей комиссией подписан акт приемки законченного строительством объекта по форме №КС-14 от 22.10.2018;

- выполняются работы по подготовке объекта и исполнительной документации к итоговой проверке государственного строительного надзора.

- выполняются работы по подготовке объекта и исполнительной документации к итоговой проверке государственного строительного надзора.

- завершены работы по проверке комиссией Ростехнадзора реконструируемого объекта на предмет соответствия проектно-сметной документации;

- выполнялись работы по устранению замечаний, выявленных комиссией Ростехнадзора.

- выполнялись работы по устранению замечаний, выявленных комиссией Ростехнадзора;

- выполнялись работы по оформлению документации для ввода объекта в эксплуатацию.

- завершены работы по устранению замечаний, выявленных комиссией Ростехнадзора;

- комиссией Ростехнадора выполнялись работы по проверке устраненных замечаний;

- выполнялись работы по оформлению документации для ввода объекта в эксплуатацию.

- завершены работы по проверке комиссией Ростехнадзора устраненных замечаний и получен акт Ростехнадзора от 11.03.2019 № 23-1264-926-1424/А-36 об устранении ранее выявленных замечаний.

- Ростехнадзором выдано положительное заключение от 22.03.2019 № 23-05-14 о соответствии построенного объекта капитального строительства требованиям проектной документации, в том числе требованиям оснащенности объекта капитального строительства приборами учета используемых энергетических ресурсов;

- выполнялись работы по оформлению документации для ввода объекта в эксплуатацию.

- Агентством по архитектуре, градостроению и перспективному развитию Калининградской области выдано разрешение от 17.04.2019 № 39-КГ/39301000-035-2017 на ввод в эксплуатацию построенных объектов капитального строительства.

Срок окончания работ по договору: август 2018 года;

Срок сдачи в эксплуатацию объектов: май 2019 года
Портовое оградительное сооружение предназначено для защиты акватории «Южного района» морского порта Усть-Луга (акваторий контейнерного терминала, комплекса по перегрузке сжиженных углеводородных газов, многопрофильного перегрузочного комплекса «ЮГ-2» и автомобильно-железнодорожного паромного комплекса) от воздействия льда, наносов и волнения

Строительство портового оградительного сооружения осуществляется в два этапа:
1-й этап: строительство участка №1 портового оградительного сооружения со следующими техническими характеристиками:
     - длина участка №1: 1057 м;
     - отметка верха участка №1 переменная по длине: на большей части участка №1 отметка составляет: +5,50 м (БС), пониженная отметка верха: +4,50 м (БС) принята для участка №1 длиной 340 м, расположенной до точки поворота в сторону берега;
     - в головной части участка №1 предусмотрена установка портового навигационного знака типа «Колонна» высотой 8 м;
2-й этап: строительство участка №2 портового оградительного сооружения со следующими техническими характеристиками:
     - длина участка №2: 1293 м.
     - отметка верха участка №2: +5,50 м (БС).
     - в головной части участка № 2 предусмотрена установка портового навигационного знака высотой 10 м с автономным питанием.
     - в районе головы участка №2 предусмотрен причал для швартовки катеров с проектными глубинами у причальной стенки: - 5 метров

По 1-му этапу работ: ООО «Северная дноуглубительная компания»;
По 2-му этапу работ: АО «Трест «Севзапморгидрострой»

По 1-му этапу работ:
Государственный контракт от 25.05.2012 № 11-ГК/12
     Дополнительное соглашение от 19.09.2012 № 1
     Дополнительное соглашение от 21.12.2012 № 2

По 2-му этапу работ:
Государственный контракт от 09.12.2013 № 933/ДО-13 (расторгнут)
     Дополнительное соглашение от 18.12.2013 № 1
     Дополнительное соглашение от 15.05.2014 № 2
     Дополнительное соглашение от 27.05.2014 № 3
     Дополнительное соглашение от 16.07.2014 № 4
     Дополнительное соглашение от 16.01.2015 № 5
     Дополнительное соглашение от 24.03.2015 № 6
     Дополнительное соглашение от 18.12.2015 № 7
     Дополнительное соглашение от 16.02.2016 № 8

     Дополнительное соглашение от 29.08.2016 № 9

     Дополнительное соглашение от 22.12.2016 № 10

     Дополнительное соглашение от 16.02.2017 № 11

Договор от 09.06.2018 № 8-183 ОКСиР/У

- выполнены подготовительные работы по устройству проездов на площадке, площадок для складирования материалов, площадок для складирования тетраподов;

- завершены проектно-изыскательские работы;
- проведено водолазное обследование дна в районе строительства;
- завершены подготовительные работы в части изготовления и погружения закольных свай;
- осуществлялись дноуглубительные работы в районе строительства участка № 1;
- выполнялись работы по отсыпке «постели», изготовлению и укладке габионов, отсыпке ядра дамбы из несортированного камня;
- завершены работы по очистке дна в районе строительства от взрывоопасных предметов;

- завершены дноуглубительные работы в районе строительства участка № 1 и дежурство охранного буксира на объекте;
- выполнялись работы по отсыпке «постели», изготовлению и укладке габионов, отсыпке ядра дамбы из несортированного камня, изготовлению и укладке тетраподов;

- выполнялись работы по изготовлению тетраподов и отсыпке «постели».

- работы не проводились в соответствии с графиком выполнения работ по объекту;

- выполнен монтаж системы видеонаблюдения;

- разравнивание песчаной «постели» объекта в объеме 3,6 тыс. куб.м перемещаемого песка;
- изготовление и укладка 1,8 тыс. габионов и 3,6 тыс. тетраподов;
- отсыпка ядра дамбы из несортированного камня в объеме почти :.8 тыс. куб.м.

- разравнивание песчаной «постели» объекта в объеме 4,8 тыс. куб.м перемещаемого песка;
- изготовление и укладка 2,4 тыс. габионов и почти 1,9 тыс. тетраподов;
- отсыпка ядра дамбы из несортированного камня в объеме 13,5 тыс. куб.м.

- отсыпка песка в «постель» объекта в объеме почти 37,5 тыс. куб.м;
- изготовление и укладка 3 тыс. габионов и 800 тетраподов;
- отсыпка ядра дамбы из несортированного камня в объеме 7,5 тыс. куб.м.

- отсыпка песка в «постель» сооружения в объеме почти 30 тыс. куб.м;
- изготовление и укладка более 3,7 тыс. габионов и 344 тетраподов;
- отсыпка ядра дамбы из несортированного камня в объеме 6 тыс. куб.м.

- завершены работы по отсыпке песка в «постель» сооружения;
- завершены работы по изготовлению и укладке габионов;
- выполнялось изготовление и укладка 958 тетраподов;
- выполнялась отсыпка ядра дамбы из несортированного камня в объеме 8 тыс. м3;
- выполнялось изготовление и установка железобетонных блоков монолитной надстройки сооружения.

- выполнялось изготовление и укладка 619 тетраподов;
- выполнялась отсыпка ядра дамбы из несортированного камня в объеме 6 тыс. м3;
- выполнялось изготовление и установка железобетонных блоков монолитной надстройки сооружения.

- выполнялось изготовление и укладка 600 тетраподов;
- выполнялась отсыпка ядра дамбы из несортированного камня в объеме 5,75 тыс. м3;
- выполнялось изготовление и установка железобетонных блоков монолитной надстройки сооружения.

По первому этапу работ:
- завершены работы по изготовлению и укладке 4 372 тетраподов;
- выполнялась отсыпка ядра дамбы из несортированного камня в объеме 4,5 тыс. м3;
- выполнялось изготовление и установка железобетонных блоков монолитной надстройки сооружения.

По второму этапу работ:
- изготовлены 33 закольные сваи.

По первому этапу работ:
- работы не проводились в соответствии с графиком производства строительных работ.

По второму этапу работ:
- выполнялось устройство площадок для складирования материалов.

По первому этапу работ:
- работы не проводились в соответствии с графиком производства строительных работ.

По второму этапу работ:
- работы по устройству площадок для складирования материалов приостановлены в связи с отсутствием финансирования;
- выполнены работы по водолазному обследованию дна акватории на площади 65 тыс. м2.

По первому этапу работ:
- работы не проводились в соответствии с графиком производства строительных работ.

По второму этапу работ:
- выполнялись проектные работы по разработке рабочей документации.

По первому этапу работ:
- работы не проводились в соответствии с графиком производства строительных работ.

По второму этапу работ:
- работы приостановлены в связи с отсутствием финансирования.

По первому этапу работ:
- завершены работы по устройству песчаного основания участка № 1 портового оградительного сооружения;

По второму этапу работ:
- выполнялись работы по устройству песчаного основания участка № 2 портового оградительного сооружения;
- выполнялись подготовительные работы по погружению свай-оболочек.

По первому этапу работ:
- выполнялись работы по монтажу 5 железобетонных блоков надстройки;
- выполнялись работы по устройству монолитных участков секций 15-25 надстройки;

По второму этапу работ:
- завершены работы по устройству песчаного основания участка № 2 портового оградительного сооружения;
- изготовлены и погружены сваи-оболочки на участке длиной 350 метров

По первому этапу работ:
- выполнялись работы по монтажу 27 железобетонных блоков надстройки и устройству монолитных участков секций 37-40 надстройки.

По второму этапу работ:
- завершены подготовительные работы по устройству переходного участка, предназначенного для стыковки элементов конструкции на участке № 2 портового оградительного сооружения;
- проведены испытания 2 свай-оболочек;
- выполнялись работы по укладке 182 габионов.

По первому этапу работ:
- выполнялись работы по монтажу 27 железобетонных блоков надстройки и устройству монолитных участков секций 37-40 надстройки.

По второму этапу работ:
- завершены работы по погружению трубошпунта;
- завершены работы по укладке 14 габионов вдоль трубошпунта;
- проведены испытания 4 свай-оболочек;
- изготовлены и погружены сваи-оболочки на участке длиной 150 метров;

По первому этапу работ:
- выполнялись работы по монтажу 95 железобетонных блоков надстройки;
- завершены работы по устройству монолитных участков надстройки.

По второму этапу работ:
- изготовлены и погружены наклонные сваи-оболочки на участке длиной 100 метров.

По первому этапу работ:
- строительно-монтажные работы по участку № 1 портового оградительного сооружения завершены, объект готов к вводу в эксплуатацию.

По второму этапу работ:
- завершены работы по изготовлению и укладке наклонных свай-оболочек.
- выполнены работы по отсыпке камнем в объеме 125 м3 с переходного участка № 1 портового оградительного сооружения на участок № 2 объекта;
- выполнялись работы по засыпке трубошпунта песком, бетонирование пробок и монтаж армокаркасов;
- выполнены работы по выемке слабых грунтов в основании участка № 2 в объеме 17,4 тыс. м3 и его замещением песком, в целях обеспечения общей устойчивости сооружения.

По первому этапу работ:
- завершены работы по монтажу портового навигационного знака типа «Колонна».
- завершены все строительно-монтажные работы первого этапа работ. Участок № 1 портового оградительного сооружения готов к вводу в эксплуатацию.

По второму этапу работ:
- на участке 2.1. объекта завершены работы по погружению 135 ед. свай-оболочек и 100 ед. трубошпунта, а также выполнялись работы по обустройству голов трубошпунта и свай-оболочек.
- на участке 2.2. объекта выполнялись работы по погружению 20 свай-оболочек;
- на участке 2.3.1. объекта работы не проводились в соответствии с графиком производства строительных работ;
- на участке 2.3.2. объекта работы не проводились в соответствии с графиком производства строительных работ.

По первому этапу работ:
- комиссией по проверке готовности законченного строительством участка № 1 портового оградительного сооружения в акте приемки законченного строительством объекта выявлены замечания, требующие устранения.

По второму этапу работ:
- на участке 2.1. объекта выполнялись работы по обустройству голов трубошпунта и свай-оболочек, а также выполнялись работы по изготовлению и укладке 500 габионов;
- на участке 2.2. объекта выполнялись работы по погружению 10 ед. свай-оболочек и 8 ед. трубошпунта, выполнялись работы по обустройству голов трубошпунта и свай-оболочек, а также выполнялись работы по изготовлению и укладке 32 габионов;
- на участке 2.3.1. объекта работы не проводились в соответствии с графиком производства строительных работ;
- на участке 2.3.2. объекта работы не проводились в соответствии с графиком производства строительных работ.

По первому этапу работ:
- работы по устранению замечаний, выявленных рабочей комиссией, не осуществлялись по природно-климатическим условиям.

По второму этапу работ:
- на участке 2.1. объекта выполнялись работы по устройству монолитной надстройки;
- на участке 2.2. объекта работы не проводились в соответствии с графиком производства строительных работ;
- на участке 2.3.1. объекта проводились работы по изготовлению свай-оболочек;
- на участке 2.3.2. объекта работы не проводились в соответствии с графиком производства строительных работ.

По первому этапу работ:
- работы по устранению замечаний, выявленных рабочей комиссией, не осуществлялись по природно-климатическим условиям.

По второму этапу работ:
- на участке 2.1. объекта работы не проводились в соответствии с графиком производства строительных работ;
- на участке 2.2. объекта работы не проводились в соответствии с графиком производства строительных работ
- на участке 2.3.1. объекта проводились работы по изготовлению свай-оболочек;
- на участке 2.3.2. объекта работы не проводились в соответствии с графиком производства строительных работ.

По первому этапу работ:
- работы по устранению замечаний, выявленных рабочей комиссией, не осуществлялись по природно-климатическим условиям.

По второму этапу работ:
- на участке 2.1. объекта работы не проводились в соответствии с графиком производства строительных работ;
- на участке 2.2. объекта  работы не проводились в соответствии с графиком производства строительных рабо;
- на участке 2.3.1. объекта проводились работы по изготовлению свай-оболочек и подготовка (разравнивание) песчаных постелей водолазами;
- на участке 2.3.2. объекта работы не проводились в соответствии с графиком производства строительных работ.

По первому этапу работ:
- выполнялись работы по устранению замечаний, выявленных рабочей комиссией.

По второму этапу работ:
- на участке 2.1. объекта работы не проводились в соответствии с графиком производства строительных работ;
- на участке 2.2. объекта выполнялись работы по погружению 29 единиц трубошпунта;
- на участке 2.3.1. объекта выполнялись работы по погружению 80 единиц трубошпунта;
- на участке 2.3.2. объекта выполнялись работы по отсыпке песка в постель в объеме 20,5 тыс. тонн.

По первому этапу работ:
- выполнялись работы по устранению замечаний, выявленных рабочей комиссией.

По второму этапу работ:
- на участке 2.1. объекта выполнялись работы по устройству монолитной надстройки верхнего строения;
- на участке 2.2. объекта завершены работы по свайному основанию, погружено всего 180 единиц свай-оболочек и 180 единиц трубошпунта, а также завершены работы по устройству постели с креплением и укладке 699 габионов;
- на участке 2.3.1. объекта выполнялись работы по погружению 20 единиц трубошпунта и 40 единиц свайного основания, а также выполнялись работы по изготовлению и укладке 120 габионов;
- на участке 2.3.2. объекта выполнялись работы по погружению 60 единиц трубошпунта, а также выполнялись работы по выравниванию песчаных постелей на площади более 20,5 тыс.м2.

По первому этапу работ:
- выполнялись работы по устранению замечаний, выявленных рабочей комиссией.

По второму этапу работ:
- на участке 2.1. объекта выполнялись работы по устройству монолитной надстройки верхнего строения;
- на участке 2.2. объекта выполнялись работы по обустройству голов трубошпунта и свай-оболочек;
- на участке 2.3.1. объекта выполнялись работы по погружению 120 единиц трубошпунта и 30 единиц свай-оболочек, а также выполнялись работы по изготовлению и укладке 344 габионов;
- на участке 2.3.2. объекта выполнялись работы по изготовлению и укладке 108 габионов.

По первому этапу работ:
- подрядной организацией устранены замечания, выявленные рабочей комиссией;
- выполнялись работы по подготовке документов для ввода объекта в эксплуатацию.

По второму этапу работ:
- на участке 2.1. объекта работы не проводились в соответствии с графиком производства строительных работ;
- на участке 2.2. объекта работы не проводились в соответствии с графиком производства строительных работ;
- на участке 2.3.1. объекта выполнялись работы по погружению 80 единиц трубошпунта, а также выполнялись работы по изготовлению и укладке 400 габионов;
- на участке 2.3.2. работы не проводились в соответствии с графиком производства строительных работ.

По первому этапу работ:
- выполнялись работы по подготовке документов для ввода объекта в эксплуатацию.

По второму этапу работ:
- на участке 2.1. объекта работы не проводились в соответствии с графиком производства строительных работ;
- на участке 2.2. объекта работы не проводились в соответствии с графиком производства строительных работ;
- на участке 2.3.1. объекта выполнялись работы по погружению 40 единиц трубошпунта и 120 свай-оболочек; выполнялись работы по обустройству голов трубошпунта и свай-оболочек, а также выполнялись работы по изготовлению и укладке 132 габионов;
- на участке 2.3.2. работы не проводились в соответствии с графиком производства строительных работ.

По первому этапу работ:
- выполнялись работы по подготовке документов для ввода объекта в эксплуатацию.

По второму этапу работ:
- на участке 2.1. объекта работы не проводились в соответствии с графиком производства строительных работ;
- на участке 2.2. объекта работы не проводились в соответствии с графиком производства строительных работ;
- на участке 2.3.1. объекта завершены работы по свайному основанию, погружено всего 340 единиц трубошпунта и 340 единиц свай-оболочек; выполнялись работы по обустройству голов трубошпунта и свай-оболочек, а также выполнялись работы по изготовлению и укладке 432 габионов;
- на участке 2.3.2. объекта выполнялись работы по изготовлению свай-оболочек.

По первому этапу работ:
- выполнялись работы по подготовке документов для ввода объекта в эксплуатацию.

По второму этапу работ:
- на участке 2.1. объекта работы не проводились в соответствии с графиком производства строительных работ;
- на участке 2.2. объекта работы не проводились в соответствии с графиком производства строительных работ;
- на участке 2.3.1. объекта работы не проводились в соответствии с графиком производства строительных работ;
- на участке 2.3.2. объекта выполнялись работы по изготовлению трубошпунта.

По первому этапу работ:
- выполнялись работы по подготовке документов для ввода объекта в эксплуатацию.

По второму этапу работ:
- на участке 2.1. объекта работы не проводились в соответствии с графиком производства строительных работ;
- на участке 2.2. объекта работы не проводились в соответствии с графиком производства строительных работ;
- на участке 2.3.1. объекта работы не проводились в соответствии с графиком производства строительных работ;
- на участке 2.3.2. объекта выполнялись работы по погружению 20 единиц трубошпунта и 20 единиц свай-оболочек, а также выполнялись работы по изготовлению и укладке 288 габионов.

По первому этапу работ:
- получено разрешение Росморречфлота от 14.12.2015 № 47-RU47507302-СГ-39/58-2015 на ввод объекта в эксплуатацию.

По второму этапу работ:
- на участке 2.1. объекта работы выполнялись работы по устройству монолитной надстройки;
- на участке 2.2. объекта работы не проводились в соответствии с графиком производства строительных работ;
- на участке 2.3.1. объекта работы не проводились в соответствии с графиком производства строительных работ;
- на участке 2.3.2. объекта выполнялись работы по погружению 30 единиц свай-оболочек, а также выполнялись работы по обустройству голов трубошпунта и свай-оболочек.

- работы приостановлены на период оформления, согласования и подписания документов по выделению необходимых объемов финансирования на 2016 год для продолжения строительства.

По второму этапу работ:
- на участках 2.1., 2.2. и 2.3.1. объекта работы не проводились в соответствии с графиком производства строительных работ;
- на участке 2.3.2. объекта выполнялись работы по изготовлению свай-оболочек.

По второму этапу работ:
- на участках 2.1., 2.2. и 2.3.1. объекта работы не проводились в соответствии с графиком производства строительных работ;
- на участке 2.3.2. объекта:
а) выполнялись работы по изготовлению свай-оболочек;
б) выполнялись работы по изготовлению погружению 60 единиц трубошпунта;
в) выполнялись работы по изготовлению и укладке 188 габионов.

По второму этапу работ:
- на участке 2.1. объекта выполнялись работы по устройству верхнего строения – монолитной надстройки основного участка;
- на участках 2.2. и 2.3.1. объекта работы не проводились в соответствии с графиком производства строительных работ;
- на участке 2.3.2. объекта:
а) выполнялись работы по погружению 12 единиц свай-оболочек;
б) выполнялись работы по изготовлению и погружению 40 единиц трубошпунта;
в) выполнялись работы по изготовлению и укладке 96 габионов.

по второму этапу работ:

- на участке 2.1. и 2.2. объекта выполнялись работы по устройству верхнего строения – монолитной надстройки основного участка;

- на участке 2.3.1. объекта работы не проводились в соответствии с графиком производства строительных работ;

- на участке 2.3.2. объекта:

а) выполнялись работы по погружению 28 единиц свай-оболочек;

б) выполнялись работы по изготовлению 100 единиц трубошпунта;

в) выполнялись работы по погружению 62 единиц трубошпунта;

г) выполнялись работы по изготовлению и укладке 39 габионов.

по второму этапу работ:

- на участке 2.1. объекта приостановлены работы по устройству верхнего строения – монолитной надстройки основного участка в соответствии с графиком производства строительных работ;

- на участке 2.2. выполнялись работы по устройству верхнего строения – монолитной надстройки основного участка;

- на участке 2.3.1. возобновлены работы по устройству верхнего строения – монолитной надстройки основного участка;

- на участке 2.3.2. объекта:

а) работы по погружению свай-оболочек приостановлены по технологическим причинам;

б) работы по изготовлению трубошпунта приостановлены в соответствии с графиком производства строительных работ;

в) выполнялись работы по погружению 100 единиц трубошпунта;

г) выполнялись работы по изготовлению и укладке 745 габионов.

по второму этапу работ:

- на участке 2.1. объекта работы не выполнялись в соответствии с графиком производства строительных работ;

- на участке 2.2. выполнялись работы по устройству верхнего строения – монолитной надстройки основного участка;

- на участке 2.3.1. выполнялись работы по устройству верхнего строения – монолитной надстройки основного участка;

- на участке 2.3.2. объекта:

а) выполнялись работы по изготовлению 2 свай-оболочек. Завершены все работы по изготовлению свай-оболочек, всего изготовлена 431 свая-оболочка;

б) выполнялись работы по изготовлению 98 ед. трубошпунта. Завершены все работы по изготовлению трубопшпунта, всего изготовлено 442 ед. трубошпунта;

в) выполнялись работы по погружению 20 ед. трубошпунта;

г) работы по изготовлению и укладке габионов приостановлены в соответствии с графиком производства работ.

по второму этапу работ:

- на участке 2.1. объекта работы не выполнялись в соответствии с графиком производства строительных работ;

- на участке 2.2.:

а) завершены работы по бетонированию верхнего строения в объеме 3 713 м3 бетона;

- на участке 2.3.1.:

а) выполнялись работы по бетонированию верхнего строения в объеме 1 650 м3 бетона;

- на участке 2.3.2. объекта:

а) работы по погружению трубошпунта не выполнялись в соответствии с графиком производства строительно-монтажных работ;

б) выполнялись работы по погружению 96 единиц свай-оболочек;

в) выполнялись работы по обустройству 20 голов трубошпунта и 20 свай-оболочек;

г) выполнялись работы по изготовлению и укладке 96 габионов.

по второму этапу работ:

- на участке 2.1.: работы не выполнялись в соответствии с графиком производства строительных работ;

- на участке 2.2.: работы не выполнялись в соответствии с графиком производства строительных работ;

- на участке 2.3.1.:

а) выполнялись работы по бетонированию верхнего строения в объеме 413 м3 бетона;

- на участке 2.3.2. объекта:

а) выполнялись работы по погружению 63 единиц трубошпунта;

б) выполнялись работы по погружению 20 единиц свай-оболочек;

в) работы по обустройству голов трубошпунта и свай-оболочек не выполнялись в соответствии с графиком производства строительно-монтажных работ;

г) выполнялись работы по изготовлению и укладке 32 габионов.

по второму этапу работ:

- на участке 2.1.: работы не выполнялись в соответствии с графиком производства строительных работ;

- на участке 2.2.: работы не выполнялись в соответствии с графиком производства строительных работ;

- на участке 2.3.1.: работы не выполнялись в соответствии с графиком производства строительных работ;

- на участке 2.3.2. объекта:

а) работы по погружению трубошпунта не выполнялись в соответствии с графиком производства строительных работ;

б) выполнялись работы по погружению 40 единиц свай-оболочек;

в) работы по обустройству голов трубошпунта и свай-оболочек не выполнялись в соответствии с графиком производства строительно-монтажных работ;

г) работы по изготовлению и укладке габионов не выполнялись в соответствии с графиком производства строительных работ;

д) завершены работы по заполнению полостей ячеек головной части объекта щебнем и песком в объеме 186 м3

по второму этапу работ:

- на участке 2.1.: работы не выполнялись в соответствии с графиком производства строительных работ;

- на участке 2.2.: работы не выполнялись в соответствии с графиком производства строительных работ;

- на участке 2.3.1.: работы не выполнялись в соответствии с графиком производства строительных работ;

- на участке 2.3.2. объекта:

а) работы по погружению трубошпунта не выполнялись в соответствии с графиком производства строительных работ;

б) выполнялись работы по погружению 40 единиц свай-оболочек;

в) работы по обустройству голов трубошпунта и свай-оболочек не выполнялись в соответствии с графиком производства строительно-монтажных работ;

г) работы по изготовлению и укладке габионов не выполнялись в соответствии с графиком производства строительных работ;

д) выполнялись работы по устройству монолитной надстройки головной части сооружения в объеме 691 м3 бетона.

по второму этапу работ:

- все строительно-монтажные работы приостановлены на период оформления, согласования и подписания документов по выделению необходимых объемов финансирования для продолжения строительства в 2017 году.

по второму этапу работ:

- подписано дополнительное соглашение от 16.02.2017 № 11 о выделении финансирования на строительство объектов в 2017 году. Начало производства строительно-монтажных работ в соответствии с графиком запланировано на апрель 2017 года.

по второму этапу работ:

- в соответствии с дополнительным соглашением от 16.02.2017 № 11 начало производства строительно-монтажных работ в соответствии с графиком запланировано на апрель 2017 года.

по второму этапу работ:

- на участках 2.1., 2.2. и 2.3.1.: работы не выполнялись в соответствии с графиком производства строительных работ;

- на участке 2.3.2. объекта:

     а) выполнялись работы по погружению 57 ед. трубошпунта;

     б) выполнялись работы по изготовлению и укладке 144 габионов;

     в) выполнялись работы по устройству монолитной надстройки головной части сооружения в объеме 251 м3 бетона.

по второму этапу работ:

- на участках 2.1. и 2.2.: работы не выполнялись в соответствии с графиком производства строительных работ;

- на участке 2.3.1. объекта: выполнялись работы по устройству монолитной надстройки головной части сооружения в объеме 331 м3 бетона.

- на участке 2.3.2. объекта:

     а) работы по погружению трубошпунта не выполнялись в соответствии с графиком производства строительных работ;

     б) выполнялись работы по изготовлению и укладке 136 габионов;

     в) выполнялись работы по устройству монолитной надстройки головной части сооружения в объеме 809 м3 бетона;

     г) выполнялись работы по обустройству 120 голов трубошпунта и свай-оболочек;

     д) выполнялись работы по погружению 20 свай-оболочек.

по второму этапу работ:

- на участках 2.1. и 2.2.: работы не выполнялись в соответствии с графиком производства строительных работ;

- на участке 2.3.1. объекта: выполнялись работы по устройству монолитной надстройки головной части сооружения в объеме 81 м3 бетона.

- на участке 2.3.2. объекта:

     а) работы по погружению трубошпунта не выполнялись в соответствии с графиком производства строительных работ;

     б) работы по изготовлению и укладке габионов не выполнялись в соответствии с графиком производства строительных работ;

     в) выполнялись работы по устройству монолитной надстройки головной части сооружения в объеме 413 м3 бетона;

     г) выполнялись работы по обустройству 40 голов трубошпунта и свай-оболочек;

     д) выполнялись работы по погружению 20 свай-оболочек.

     е) завершены работы по установке портового навигационного знака высотой 10 метров.

по второму этапу работ:

- на участках 2.1. и 2.2.: работы не выполнялись в соответствии с графиком производства строительных работ;

- на участке 2.3.1. объекта: выполнялись работы по устройству монолитной надстройки головной части сооружения в объеме 413 м3 бетона.

- на участке 2.3.2. объекта:

     а) работы по погружению трубошпунта не выполнялись в соответствии с графиком производства строительных работ;

     б) работы по изготовлению и укладке габионов не выполнялись в соответствии с графиком производства строительных работ;

     в) выполнялись работы по устройству монолитной надстройки головной части сооружения в объеме 826 м3 бетона;

     г) работы по обустройству голов трубошпунта и свай-оболочек не выполнялись в соответствии с графиком производства строительных работ;

     д) выполнялись работы по погружению 20 свай-оболочек.

по второму этапу работ:

- на участках 2.1. и 2.2.: работы не выполнялись в соответствии с графиком производства строительных работ;

- на участке 2.3.1. объекта: выполнялись работы по устройству монолитной надстройки сооружения в объеме 413 м3 бетона.

- на участке 2.3.2. объекта:

     а) выполнялись работы по устройству монолитной надстройки сооружения в объеме 1 238 м3 бетона;

     б) выполнялись работы по обустройству 80 голов трубошпунта и свай-оболочек;

     в) завершены работы по погружению свай-оболочек. Всего погружено 431 штук;

     г) завершены работы по погружению трубошпунта. Всего погружено 438 штук;

     д) работы по изготовлению и укладке габионов не выполнялись в соответствии с графиком производства строительных работ.

по второму этапу работ:

- на участках 2.1. и 2.2.: работы не выполнялись в соответствии с графиком производства строительных работ;

- на участке 2.3.1. объекта: выполнялись работы по устройству монолитной надстройки сооружения в объеме 413 м3 бетона.

- на участке 2.3.2. объекта:

     а) выполнялись работы по устройству монолитной надстройки сооружения в объеме 81 м3 бетона;

     б) выполнялись работы по обустройству 40 голов трубошпунта и свай-оболочек;

     в) работы по изготовлению и укладке габионов не выполнялись в соответствии с графиком производства строительных работ.

по второму этапу работ:

- на участках 2.1. и 2.2.: работы не выполнялись в соответствии с графиком производства строительных работ;

- на участке 2.3.1. объекта: выполнялись работы по устройству монолитной надстройки сооружения в объеме 825 м3 бетона.

- на участке 2.3.2. объекта:

     а) выполнялись работы по устройству монолитной надстройки сооружения в объеме 825 м3 бетона;

     б) работы по обустройству голов трубошпунта и свай-оболочек не выполнялись в соответствии с графиком производства строительных работ;

     в) работы по изготовлению и укладке габионов не выполнялись в соответствии с графиком производства строительных работ.

по второму этапу работ:

- на участках 2.1. и 2.2.: работы не выполнялись в соответствии с графиком производства строительных работ;

- на участке 2.3.1. объекта: завершены работы по устройству монолитной надстройки сооружения. Общий объем выполненных работ составил более 70 тыс. куб. м бетона;

- на участке 2.3.2. объекта:

     а) работы по устройству монолитной надстройки сооружения не выполнялись в соответствии с графиком производства строительных работ;

     б) работы по обустройству голов трубошпунта и свай-оболочек не выполнялись в соответствии с графиком производства строительных работ;

     в) работы по изготовлению и укладке габионов не выполнялись в соответствии с графиком производства строительных работ.

по второму этапу работ:

- на участках 2.1. и 2.2.: работы не выполнялись в соответствии с графиком производства строительных работ;

- на участке 2.3.2. объекта:

     а) работы по устройству монолитной надстройки сооружения не выполнялись в соответствии с графиком производства строительных работ;

     б) работы по обустройству голов трубошпунта и свай-оболочек не выполнялись в соответствии с графиком производства строительных работ;

     в) выполнялись работы по изготовлению и укладке 48 габионов;

     г) выполнялись работы по установке 4 стремянок, 5 отбойных устройств и 3 кнехтов на причале для швартовки катеров.

по второму этапу работ:

- прекращены все строительно-монтажные работы в связи с односторонним отказом заказчика от исполнения государственного контракта ввиду нарушения подрядной организацией сроков выполнения работ, а также в связи с ее банкротством.

по второму этапу работ:

- заключен договор строительного подряда от 09.06.2018 № № 18-183 ОКСиР/У с новой генподрядной организацией;

- на участках 2.1., 2.2. и 2.3.1.: работы не выполнялись в соответствии с графиком производства строительных работ;

- на участке 2.3.2. объекта:

     а) выполнялись работы по устройству монолитной надстройки сооружения в объеме 905 м3 бетона;

     б) завершены работы по обустройству голов трубошпунта и свай-оболочек. Всего выполнено обустройство 873 голов трубошпунта и свай-оболочек;

     в) завершены работы по изготовлению и укладке габионов. Всего уложено 1 876 габионов.

по второму этапу работ:

- на участках 2.1., 2.2. и 2.3.1. объекта: работы не выполнялись в соответствии с графиком производства строительных работ;

- на участке 2.3.2. объекта:

     а) выполнялись работы по устройству монолитной надстройки сооружения в объеме 1 318,6 м3 бетона;

     б) завершены работы по антикоррозионной обработке закладных деталей, стремянок, рым, кнехтов.

по второму этапу работ:

- на участке 2.1. объекта:

     а) завершены работы по монтажу деформационных марок в количестве 20 шт.;

б) все строительно-монтажные работы на участке 2.1. объекта полностью завершены.

- на участке 2.2. объекта:

а) завершены работы по монтажу деформационных марок в количестве 36 шт.;

     б) все строительно-монтажные работы на участке 2.2. объекта полностью завершены.

- на участке 2.3.1. объекта:

     а) выполнены работы по монтажу деформационных марок в количестве 68 шт.;

     б) все строительно-монтажные работы на участке 2.3.1. объекта полностью завершены.

- на участке 2.3.2. объекта:

     а) завершены работы по устройству монолитной надстройки сооружения в объеме 81 м3 бетона. Всего выполнено работ по бетонированию в объеме 9 173 м3 бетона;

     б) выполнены работы по монтажу деформационных марок в количестве 88 шт.;

     в) все строительно-монтажные работы на участке 2.3.2. объекта полностью завершены.

- все строительно-монтажные работы на объекте в рамках второго этапа работ завершены, объект готов к вводу в эксплуатацию.

- выполнялись работы по подготовке разрешительных документов для ввода объекта в эксплуатацию.

по второму этапу работ:

- выполнялись работы по подготовке разрешительных документов для ввода объекта в эксплуатацию;

- 19.09.2018 приемочной комиссией подписан акт №1 приемки законченного строительством объекта по форме КС-11.

по второму этапу работ:

- выполнялись работы по подготовке разрешительных документов для ввода объекта в эксплуатацию.

- получено разрешение Росморречфлота от 21.12.2018 № 47-RU47507302-НЖ-39/46-2018 на ввод объекта в эксплуатацию.

По первому этапу: август 2014 года
По второму этапу:

     а) срок завершения строительства: 27 августа 2018 года;

     б) срок ввода в эксплуатацию: декабрь 2018 года

Строительство административно-производственного здания центра управления движением судов в морском порту Усть-Луга осуществляется в целях:

- обеспечения расширяющихся потребностей портовой системы управления движением судов порта Усть-Луга;

- размещения оборудования и персонала СУДС порта Усть-Луга, в том числе улучшение санитарно-бытовых условий размещения персонала в целях повышения эффективности его работы;

- организации компактного размещения здания ЦУДС и АРТП «Горки» (основных объектов СУДС порта Усть-Луга) на одной территории.

В рамках проекта строительства административно-производственного здания центра управления движением судов в морском порту Усть-Луга предполагается выполнить:

1) строительство административно-производственного здания центра управления движением судов порта Усть-Луга (здание ЦУДС);

2) прокладку внешних инженерных сетей (энергоснабжение, водоснабжение, канализация);

3) монтаж комплекса оборудования центра СУДС и интеграцию с региональной системой безопасности мореплавания восточной части Финского залива;

4) благоустройство территории, включая площадку для автотранспорта;

5) ограждение территории объекта.
ООО «Строительная компания «Балт-Строй»
Договор от 07.12.2016 № 16-685 ОКСиР

- подписание договора подряда на строительство объекта;

- получено разрешение Комитета государственного строительного надзора государственной экспертизы Ленинградской области от 26.12.2016 № 47-RU47507302-191К-2016 на строительство объекта.

- выполнялись подготовительные работы.

- завершены подготовительные работы;

- завершены работы по разработке грунта под котлован в объеме более 1,8 тыс. м3.

- завершены работы по устройству песчаного основания под фундаменты в объеме 320 м3 песка;

- завершены работы по устройству щебеночного основания в объеме 28 м3;

- завершены работы по устройству пароизоляции из полиэтиленовой пленки на площади 179 м2;

- завершены работы по устройству бетонной подготовки под фундамент и стены подвала в объеме 19,6 м3 бетона;

- завершены работы по гидроизоляции бетонной подготовки бумагой обмазочной битумной на площади 185 м2;

- завершены работы по изоляции бетонной подготовки полистирольными плитами в объеме 6,5 м3;

- завершены работы по укладке блоков и плит ленточных фундаментов в количестве 92 шт.;

- завершены работы по оклеиванию поверхности изоляции рулонными материалами на битумной мастике на площади 26,4 м2;

- выполнялись работы по установке 2 пожарных резервуаров емкостью 80 м3.

- завершены работы по установке 2 пожарных резервуаров емкостью 80 м3;

- выполнялись работы по устройству кирпичной кладки перегородок в подвале здания;

- выполнялись работы по строительству наружных стен здания;

- выполняли работы монтажу плит перекрытия подвала и цокольного этажа здания.

- завершены работы по устройству кирпичной кладки перегородок в подвале здания;

- завершены работы по устройству кирпичной кладки перегородок первого этажа здания;

- выполнялись работы по устройству кирпичной кладки перегородок второго этажа здания;

- завершены работы по строительству наружных стен первого и второго этажей здания;

- завершены работы по монтажу плит перекрытия подвала здания;

- завершены работы по монтажу плит перекрытия первого этажа здания.

- завершены работы по устройству монолитной верхней железобетонной плиты над емкостями пожарных резервуаров.

- завершены работы по устройству кирпичной кладки перегородок второго этажа здания;

- завершены отделочные (штукатурные) работы стен и перегородок в подвале здания;

- завершены работы по строительству монолитной железобетонной плиты под навес для автомашин;

- выполнялись работы по устройству локального очистного сооружения;

- завершены работы по установке 4-х лестничных маршей;

- завершены работы по монтажу силового кабеля;

- завершены работы по монтажу плиты перекрытия 2 этажа здания;

- завершены работы по монтажу 10 железобетонных колон каркаса 3 этажа здания;

- завершены работы по устройству наружных стен 3 этажа.

- завершены работы по устройству локального очистного сооружения;

- завершены работы по бетонированию монолитной плиты перекрытия и железобетонных стен на отметке +6,6;

- завершены работы по устройству контура заземления вокруг здания СУДС;

- завершены работы по монтажу силового кабеля от дизельной станции № 1 и дизельной станции № 2 к зданию СУДС;

- завершены работы по бетонированию монолитной железобетонной плиты для установки дизельных генераторов.

- завершены работы по установке лестничных маршей;

- завершены работы по гидроизоляции полов на площади 1 612 кв. м;

- завершены работы по устройству наружного электроснабжения линии ДГ-1, ДГ-2 и линии к трансформаторной подстанции;

- выполнялись работы по укладке кабельных линий для устройства освещения вокруг здания СУДС.

- завершены работы по укладке кабельных линий для устройства освещения вокруг здания СУДС;

- выполнялись работы по штукатурке кирпичных стен на 1-м этаже;

- выполнялись работы по монтажу гипсокартонных перегородок на 1-м этаже;

- выполнялись работы по устройству бордюрных камней вокруг здания СУДС;

- выполнялись работы по устройству кирпичной кладки на парапете кровли;

- выполнялись работы по демонтажу существующих плит покрытия территории;

- завершены работы по установке окон в подвале, на первом и втором этажах здания;

- завершены работы по устройству отмостки вокруг здания СУДС;

- выполнялись работы по установке забора по периметру территории;

- завершены работы по монтажу трансформаторной подстанции.

- завершены работы по штукатурке кирпичных стен на 1-ом этаже;

- завершены работы по монтажу гипсокартонных перегородок на 1-ом этаже;

- завершены работы по устройству бордюрных камней вокруг здания СУДС;

- завершены работы по устройству кирпичной кладки на парапете кровли;

- завершены работы по демонтажу существующих плит покрытия территории;

- начаты работы по укладки новых ж/б плит вокруг радиорелейной башни;

- выполнялись работы по установке забора ограждения вокруг по периметру территории;

- выполнены работы по устройству кровли;

- начаты работы по устройству вентилируемого фасада;

- выполнялись работы по внутреннему электроснабжению и освещению;

- выполнялись работы по подключению систем вентиляции и кондиционирования воздуха и отопления помещений.

- выполнялись работы по укладке ж/б плит вокруг радиорелейной башни;

- завершены работы по устройству кровли;

- выполнялись работы по установке забора ограждения по периметру территории;

- выполнялись  работы по внутреннему электроснабжению и освещению;

- выполнялись работы по подключению систем вентиляции и кондиционирования воздуха и отопления помещений;

- выполнялись работы по устройству вентилируемого фасада.

- завершены работы по укладке ж/б плит вокруг радиорелейной башни;

- выполнялись работы по установке забора ограждения по периметру территории;

- выполнялись  работы по внутреннему электроснабжению и освещению;

- выполнялись работы по подключению систем вентиляции и кондиционирования воздуха и отопления помещений;

- выполнялись работы по устройству вентилируемого фасада.

- выполнялись работы по установке забора ограждения по периметру территории;

- выполнялись работы по внутреннему электроснабжению и освещению;

- выполнялись работы по подключению систем вентиляции и кондиционирования воздуха и отопления помещений;

- завершены работы по устройству вентилируемого фасада;

- выполнялись работы по монтажу технологического оборудования.

- завершены работы по установке забора ограждения по периметру территории;
- выполнялись работы по внутреннему электроснабжению и освещению;
- выполнялись работы по подключению систем вентиляции и кондиционирования воздуха и отопления помещений;
- выполнялись работы по монтажу технологического оборудования; - выполнялись работы по разводке инженерных систем, внутреннему монтажу электрооборудования и сантехнических приборов;
- выполнялись работы по установке технологической мебели и монтажу технологического оборудования в дисплейном зале;
- выполнялись отделочные работы в помещениях здания.
- выполнялись работы по внутреннему электроснабжению и освещению;
- завершены работы по подключению систем вентиляции и кондиционирования воздуха и отопления помещений;
- выполнялись работы по монтажу технологического оборудования;
- завершены работы по разводке инженерных систем, внутреннему монтажу электрооборудования и сантехнических приборов;
- выполнялись работы по установке технологической мебели и монтажу технологического оборудования в дисплейном зале;
- завершены отделочные работы в помещениях здания.

- завершены работы по внутреннему электроснабжению и освещению;

- выполнялись работы по монтажу технологического оборудования;

- выполнялись работы по установке технологической мебели и монтажу технологического оборудования в дисплейном зале.

- завершены работы по монтажу технологического оборудования;

- завершены работы по установке технологической мебели и монтажу технологического оборудования в дисплейном зале;

- выполняются работы по устранению замечаний, выявленных рабочей комиссией по приемке объекта.

- выполняются работы по устранению замечаний, выявленных рабочей комиссией по приемке объекта.

- выполняются работы по устранению замечаний, выявленных рабочей комиссией по приемке объекта;

- выполнялись пуско-наладочные работы.

- выполняются работы по устранению замечаний, выявленных рабочей комиссией по приемке объекта;

- завершены пуско-наладочные работы;

- выполнялись работы по устранению замечаний, выявленных комиссией Ростехнадзора по приемке объекта.

- выполняются работы по устранению замечаний, выявленных рабочей комиссией по приемке объекта;

- выполняются работы по устранению замечаний, выявленных комиссией Ростехнадзора по приемке объекта.

- выполнялись работы по устранению замечаний, выявленных рабочей комиссией по приемке объекта;

- завершены работы по устранению замечаний, выявленных комиссией Ростехнадзора по приемке объекта, и в Ростехнадзор направлено соответствующее извещение об устранении замечаний.

- завершены работы по устранению замечаний, выявленных рабочей комиссией по приемке объекта;

- завершены работы по проверке комиссией Ростехнадзора выполненных работ по устранению замечаний по приемке построенного объекта;

- рабочей комиссией подписан акт приемки законченного строительством объекта по форме №КС-11 от 25.12.2018;

- приемочной комиссией подписан акт приемки законченного строительством объекта по форме № КС-14 от 28.12.2018;

- выполнялись работы по оформлению документов для ввода объекта в эксплуатацию.

- выполнялись работы по оформлению документов для ввода объекта в эксплуатацию.

- завершены работы по оформлению документов для ввода объекта в эксплуатацию;

- в соответствии с разрешением Комитета государственного строительного надзора и государственной экспертизы Ленинградской области от 04.12.2019 № 47- RU47507302-191К-2016 объект введен в эксплуатацию.

Срок окончания работ по договору: 07 декабря 2017 года;

Срок ввода в эксплуатацию объекта: I квартал 2018 года
Строительство операционной акватории контейнерного терминала в морском порту Усть-Луга предназначено для обеспечения захода судна с расчетными параметрами по длине не более 115 м, по ширине до 18,5 м, по осадке в грузу до 6,8 м, вместимостью 11 тыс. тонн, к причалам контейнерного терминала в морском порту Усть-Луга
В рамках реализации проекта по строительству операционной акватории контейнерного терминала в морском порту Усть-Луга предполагается создание:

а) первая очередь:
- создание участка операционной акватории контейнерного терминала на площади 64 га с отметками дна: -13,5 метров;
б) вторая и третья очередь:
- этап 2.1.: создание участка операционной акватории контейнерного терминала на площади 33,5 га с отметками дна: -13,5 метров;
в) вторая очередь:
- этап 2.2.: создание участка операционной акватории контейнерного терминала на площади 11,4 га с отметками дна: - 13,5 метров;
г) третья очередь:
- этап 2.3.: создание участка операционной акватории контейнерного терминала на площади 7,6 га с отметками дна: - 13,5 метров;
д) четвертая очередь:
- создание участка операционной акватории контейнерного терминала на площади 88,2 га с отметками дна: -16 метров
ООО «Северная дноуглубительная компания»
Государственный контракт от 15.10.2010 № 58-ГК/10
- в рамках первой очереди строительства выполнены дноуглубительные работы по созданию участка операционной акватории контейнерного терминала площадью 64 га, общим объемом более 4,7 млн. м3 изъятого грунта, с доведением отметок дна до: -13,5 метров.
Участок операционной акватории контейнерного терминала площадью 64 га в соответствии с разрешением Росморречфлота от 24.05.2010 № АД-45/14 введен в эксплуатацию.
- проведено водолазное обследование на участке этапа 2.1. работ на площади почти 2,3 км2;
- выполнены дноуглубительные работы на участке этапа 2.1. работ в объеме 73 тыс. м3 изъятого грунта;
- дноуглубительные работы не выполнялись по погодным условиям в период зимней навигации в морском порту Усть-Луга;
- выполнены дноуглубительные работы на участке этапа 2.1. работ в объеме 767,6 тыс. м3 изъятого грунта;
- выполнены дноуглубительные работы на участке этапа 2.1. работ в объеме 229,8 тыс. м3 изъятого грунта;
- выполнены дноуглубительные работы на участке этапа 2.1. работ в объеме почти 75,7 тыс. м3 изъятого грунта;
- выполнены дноуглубительные работы на участке этапа 2.1. работ в объеме 869,19 тыс. м3 изъятого грунта;
Дноуглубительные работы на участке этапа 2.1. суммарным объемом более 2 млн м3 изъятого грунта, с доведением отметок дна до -13,5 метров завершены. Участок 2.1. второй и третьей очереди проекта готов к вводу в эксплуатацию.
- оформление документов на ввод завершенного строительством участка 2.1. второй и третьей очереди проекта в эксплуатацию.
В соответствии с разрешением Росморречфлота от 14.04.2016 № 47-RU47507308-ВВ-39/11-2016 МС завершенный строительством объект второй и третьей очереди (этап 2.1.) введен в эксплуатацию.
Дальнейшая реализация проекта по строительству акватории контейнерного терминала в морском порту Усть-Луга в рамках второй очереди строительства (этап 2.2.), связанной с созданием участка операционной акватории контейнерного терминала на площади 11,4 га с отметками дна: - 13,5 метров; третьей очереди (этап 2.3.) – создание участка операционной акватории контейнерного терминала на площади 7,6 га с отметками дна: - 13,5 метров, и четвертой очереди строительства – создание участка операционной акватории контейнерного терминала на площади 88,2 га с отметками дна: -16 метров, приостановлена до принятия решения частным инвестором о развитии 2-й и 3-й очереди контейнерного терминала в морском порту Усть-Луга, а также выделения необходимых бюджетных инвестиций.
Первая очередь: апрель 2010 года;
Вторая очередь: 2016 год;
Третья очередь: 2017 год (будет уточнено после заключения государственного контракта на строительство третей очереди);
Четвертая очередь: 2018 год (будет уточнено после заключения государственного контракта на строительство четвертой очереди).
Организация стоянки ледоколов ФГУП «Росморпорт» в период отсутствия ледовых операций
Проект строительства причального комплекса для отстоя судов ледокольного флота предполагает строительство:

1. Причала № 89, предназначенного для стоянки восьми ледоколов, длиной 546 м и отметкой дна у причала: - 12,0 метров;
2. Причала № 90 с открылком, предназначенного для стоянки четырех ледоколов, длиной 243 м, и отметкой дна у причала: - 7,0 метров;
3. Реконструкция акватории «Угольной гавани» на подходах к причалам № 89 и № 90, с отметками дна: -12 метров и -7,00 метров;
4. Двух светящих навигационных знаков высотой 3 м.
ООО «Сочиморстрой»
Государственный контракт от 19 декабря 2014 г. № 595/ДО-14
Государственный контракт от 31 октября 2012 г. № 39-ГК/12 (прекращен в связи с односторонним отказом от обязательств по государственному контракту подрядной организацией)
- корректировка рабочей документации;
- изготовление и поставка шпунта;
- оформление договоров аренды земельных участков;
- получение разрешений на производство работ;
- корректировка рабочей документации;
- организация строительного городка и обустройство мест для сбора отходов до их передачи на утилизацию;
- комплектация объекта перегрузочной техникой;
- поставка шпунта для монтажа лицевой стенки открылка причала № 90;
- забивка шпунта лицевой стенки открылка причала № 90;
- демонтаж участков существующего ж/б берегоукрепления территории в районе причала № 90;
- поставка шпунта Thyssen Krupp для монтажа лицевых стенок причалов № 89, 90;
- завершено погружение шпунта лицевой стенки в открылок причала № 90 длиной 65,95 м.;
- завершено погружение шпунта в лицевую стенку причала № 90 на участке длиной 61,39 м.;
- проводились работы по устройству антикоррозионной защиты шпунта, армированию ж/б оголовка открылка причала № 90, по демонтажу участков ж/б конструкций существующего берегоукрепления;
- завершено погружение шпунта в лицевую стенку причала № 90 с открылком на участке длиной 188,65 метров;
- завершены работы по бетонированию 12 секции верхнего строения открылка причала № 90 объемом 47,1 м3;
- выполнялись работы по устройству эстакады для обеспечения возможности выполнения монтажных работ «пионерным» методом;
- продолжены работы по демонтажу ж/б плит берегоукрепления, ж/б оголовка и надводной части ж/б шпунтовых свай существующего берегоукрепления;
- продолжены работы по устройству антикоррозионной защиты шпунта компании Thyssen Krupp;
- завершено погружение шпунта в лицевую стенку причала № 90 с открылком на участке длиной 242,8 метра;
- установлены в проектное положение 25 плит анкерной стенки причала № 90;
- изготовлено 60 анкерных плит;
- произведен монтаж 20 анкерных тяг;
- выполнены работы по бетонированию 11 секции верхнего строения открылка причала № 90 объемом 47,1 м3;
- организована работа плавсредств для обеспечения выполнения работ по забивке шпунта «пионерным» методом;
- выполнялись работы по планировке основания под дамбу анкерной стенки и отсыпке каменной призмы дамбы анкерной стенки;
- выполнено устройство антикоррозионной защиты шпунта Thyssen Krupp на 535 шпунтинах и устройство антикоррозионной защиты на 84 анкерных тягах;
- завершено погружение шпунта лицевой стенки причала № 90 с открылком на общей длине 296,52 метров;
- проводились работы по планировке основания под дамбу анкерной стенки, отсыпке каменной призмы дамбы анкерной стенки, устройству дренажного фильтра и укладке геотекстиля;
- выполнены работы по заливке бетона 11 и 10 секции оголовка причала №90 с открылком;
- проводились работы по армированию 9 секции оголовка;
- выполнен монтаж 16 анкерных тяг;
- проводились работы по изготовлению анкерных плит;
- осуществлено устройство антикоррозийной защиты шпунта на 647 шпунтинах и на 133 анкерных тягах;
- завершена забивка шпунта лицевой стенки причала № 90 с открылком длиной 304,55 м;
- выполнены работы по передислокации корневой секции эстакады на линию причала № 89, для обеспечения возможности выполнения монтажных работ «пионерным» методом;
- осуществлялось погружение шпунта в лицевую стенку причала № 89 (выполнено на участке длиной 99 м);
- проводились работы по планировке основания под дамбу анкерной стенки, отсыпке каменной призмы дамбы анкерной стенки;
- выполнялся монтаж 70 анкерных плит и 126 анкерных тяг причала № 90;
- изготовлена 91 анкерная плита и армокаркасы для них;
- выполнялись работы по устройству антикоррозийной защиты шпунта (всего на 427 шпунтинах);
- выполнялись работы по устройству антикоррозийной защиты на анкерных тягах (всего 230 комплектов);
- выполнена заливка бетоном в объеме 263,9 м3 оголовка причала № 90 (секции 6, 7, 8, 9) и производились работы по их гидроизоляции;
- выполнено армирование и установлена опалубка секции № 5 причала № 90;
- выполнялись работы по армированию секции № 4 причала № 90;
- выполнено погружение шпунта в лицевую стенку причала № 89 на участке длиной 72 м «пионерным» методом, с применением плавсредств;
- проводились работы по планировке основания под дамбу анкерной стенки, отсыпке каменной призмы дамбы анкерной стенки, устройству дренажного фильтра и укладке геотекстиля;
- выполнен монтаж 87 анкерных плит и 158 анкерных тяг причала № 90;
- выполнен монтаж 16 анкерных плит и 29 анкерных тяг причала № 89;
- изготовлено 36 анкерных плит причала № 89;
- выполнена заливка бетоном в объеме 265м3
оголовка причала № 90 и производились работы по его гидроизоляция;
- производились работы по армированию и установке опалубки секции № 1 причала № 90;
- производились работы по отсыпке и уплотнению песка за лицевую стенку причала № 90.
По причалу № 89:
- выполнено погружение шпунта в лицевую стенку причала № 89 на участке длиной 24,2 м «пионерным» методом, с применением плавсредств;
- производились работы по планировке основания под дамбу анкерной стенки, отсыпке каменной призмы дамбы анкерной стенки, устройству дренажного фильтра, укладке геотекстиля;
- производились работы по отсыпке и уплотнению песка за лицевую стенку причала № 90;
- выполнен монтаж 14 анкерных плит и 26 анкерных тяг причала № 89;
- выполнены работы по изготовлению 10 анкерных плит;
- выполнена заливка бетоном в объеме 255 м3 причала № 89 (секции № 20, 21, 22) и производились работы по его гидроизоляции;
- выполнялись работы по изготовлению временной защитной дамбы из камня в районе секций № 10, 11 причала № 89.

По причалу № 90:
Работы не производились в связи с производственной схемой технологической очередности выполнения работ.
По причалу № 89:
- проводились работы по перестановке корневой секции эстакады и перемещению крана;
- проводились работы по планировке основания под дамбу анкерной стенки, отсыпке каменной призмы дамбы анкерной стенки, устройству дренажного фильтра, укладке геотекстиля;
- изготовлено 10 анкерных плит;
- выполнен монтаж 3 анкерных плит и 10 комплектов анкерных тяг причала № 89;
- завершены работы по заливке бетоном секций № 18 и № 19 причала № 89 в объеме 155 м3;
- проводились работы по гидроизоляции секции № 19 причала № 89.

По причалу № 90:
Работы не производились в связи с производственной схемой технологической очередности выполнения работ.
По причалу № 89:
- завершены работы по перестановке корневой секции эстакады и перемещению крана;
- выполнено погружение шпунта «пионерным» методом в лицевую стенку причала № 89 на участке длиной 10 метров;
- проводились работы по планировке основания под дамбу анкерной стенки, отсыпке каменной призмы дамбы анкерной стенки, устройству дренажного фильтра, укладке геотекстиля;
- изготовлено 5 анкерных плит;
- выполнен монтаж 2 анкерных плит и 4 комплектов анкерных тяг причала № 89;
- выполнены работы по гидроизоляции секции № 19 причала № 89;
- выполнены работы по армированию секции № 12 причала № 89;
- завершены работы по заливке бетоном секций №№ 13-17 причала № 89 в объеме 386,9 м3.

По причалу № 90:
Работы не производились в связи с производственной схемой технологической очередности выполнения работ.
По причалу № 89:
- выполнено погружение шпунта «пионерным» способом в лицевую стенку причала № 89 на участке длиной 17 метров;
- смонтировано 3 анкерных плиты и 6 комплектов анкерных тяг причала № 89;
- выполнено армирование секций № 10-12 и монтаж опалубки на секциях № 11, № 12 причала № 89;
- проводились работы по планировке основания под дамбу анкерной стенки, отсыпке каменной призмы дамбы анкерной стенки, устройству дренажного фильтра, укладке геотекстиля.

По причалу № 90:
Работы не производились в связи с производственной схемой технологической очередности выполнения работ.
- строительно-монтажные работы приостановлены в связи с инициированием процедуры банкротства в отношении подрядной организации и ее односторонним отказом от исполнения своих обязательств по государственному контракту. В настоящее время по результатам конкурсного отбора выбрана новая подрядная организация, с которой в установленном порядке будет заключен государственный контракт.
По причалу № 89:
- заключен новый государственный контракт с подрядной организацией, выбранной по результатам конкурсного отбора;
- выполнено устройство антикоррозионной защиты шпунта Thyssen Krupp на площади 43 кв.м.

По причалу № 90:
Работы не производились в связи с производственной схемой технологической очередности выполнения работ.
По причалу № 89:
- выполнены работы по устройству антикоррозийной защиты шпунта Thysseen Krupp на площади 241 м.кв.;
- выполнены работы по изготовление анкерных плит ПА-3 в количестве 12 штук.

По причалу № 90:
Работы не производились в связи с производственной схемой технологической очередности выполнения работ.
По причалу № 89:
- выполнены работы по погружению шпунта Thysseen Krupp массой 165,95 тонн;
- выполнены работы по устройству антикоррозионной защиты анкерных систем на площади 800 м.кв.;
- выполнены работы по изготовлению анкерных плит ПА-2, ПА-3 в количестве 10 штук;
- выполнены работы по изготовлению шпунтовых свай ШС1 и ШС2 массой 14,2 тонн;
- выполнены работы по изготовлению фасонного шпунта ФШ1 массой 1,8 тонн.

По причалу № 90:
Работы не производились в связи с производственной схемой технологической очередности выполнения работ.
По причалу № 89:
- выполнены работы по устройству антикоррозионной защиты шпунта Thysseen Krupp на площади 201 м.кв.;
- выполнены работы по изготовлению анкерных плит ПА-2 и ПА-3 в количестве 32 шт.;
- выполнено бетонирование секций № 11 и № 12 в объеме 197 м.куб.;

По причалу № 90:
- выполнены работы по бетонированию дренажного лотка причала № 90 в объеме 22,1 м. куб.;
- выполнено бетонирование кабельного колодца № 5 причала № 90 в объеме 4,9 м.куб.
По причалу № 89:
- выполнялись работы по погружению 37 единиц шпунта Thysseen Krupp;
- выполнено бетонирование секции № 11 причала в объеме 85 куб. м.;
- выполнены работы по гидроизоляции секций № 10 – 12 причала.

По причалу № 90:
- завершены работы по бетонированию и гидроизоляции дренажного лотка причала № 90;
- выполнены работы по армированию и бетонированию основания 3 судовых колонок в объеме 4 куб. м.;
- выполнено бетонирование фундамента под створные знаки № 1 и № 2 в объеме более 8 куб. м. выполнена отсыпка щебня по каменной призме причала № 90 в объеме 283 куб. м.
По причалу № 89:
- выполнялись работы по погружению 111 единиц шпунта Thysseen Krupp;
- завершены работы по армированию и бетонированию 5 судовых колонок в объеме 24,5 куб. м. бетона;
- завершены работы по армированию и бетонированию кабельного колодца в объеме почти 5 куб. м.;
- завершены работы по установке металлической колонны створного знака № 2;
- выполнялись работы по отсыпке песка в основание анкерной стенки и территорию временного защитного сооружения в объеме более 3,5 тыс. куб. м.;
- выполнялись работы по устройству щебеночного основания водоотводного лотка ЛК-1 на длине 101 погонный метр.

По причалу № 90:
- выполнялись работы по отсыпке щебня по каменной призме причала № 90 в объеме 283 куб. м.;
- выполнены работы по армированию и бетонированию 5 судовых колонок в объеме более 13 куб. м. бетона;
- выполнены работы по армированию и бетонированию 2 кабельных колодцев в объеме  почти 10 куб. м.;
- завершены работы по установке металлической колонны створного знака № 1.
По причалу № 89:
- выполнялись работы по погружению 210 единиц шпунта Thysseen Krupp;
завершены работы по изготовлению 5 судовых колонок;
завершены работы по изготовлению кабельного колодца;
выполнялись работы по отсыпке песка в основание анкерной стенки, тело причала и за лицевую стенку в объеме почти 5,4 тыс. куб. м;
выполнялись работы по устройству щебеночного основания водоотводного лотка ЛК-1 на длине 116 погонных метров;
выполнялись работы по бетонированию водоотводного лотка ЛК-1 в объеме 46,5 куб. м;
выполнялись работы по отсыпке камня в тело каменной призмы в объеме почти 2,7 тыс. куб. м;
выполнялись работы по отсыпке щебня в тело дренажной призмы в 418 куб. м;
выполнялись работы по бетонированию верхнего строения секции № 9 в объеме 77,5 куб. м;
выполнялся монтаж анкерных плит в количестве 23 шт.;
выполнялся монтаж анкерных тяг в количестве 46 шт.

По причалу № 90:
завершены работы по изготовлению 5 судовых колонок;
завершены работы по изготовлению 2 кабельных колодцев.
По причалу № 89:
- выполнялись работы по изготовлению 1 судовой колонки;
выполнялись работы по изготовлению 1 кабельного колодца;
выполнялись работы по отсыпке песка в основание анкерной стенки, тело причала и за лицевую стенку в объеме почти 9,5 тыс. куб. м;
выполнялись работы по устройству щебеночного основания водоотводного лотка ЛК-1 на длине 142 погонных метра;
выполнялись работы по отсыпке камня в тело каменной призмы в объеме более 1,6 тыс. куб. м;
выполнялись работы по отсыпке щебня в тело дренажной призмы в объеме 619 куб. м;
выполнялись работы по бетонированию верхнего строения секций № 6,7,8 в объеме 232,5 куб. м;
выполнялся монтаж анкерных плит в количестве 16 шт.;
выполнялся монтаж анкерных тяг в количестве 35 шт.

По причалу № 90:
выполнялись работы по изготовлению 1 судовой колонки;
выполнялись работы по изготовлению плит перекрытия 2 кабельных колодцев;
выполнялись дноуглубительные работы у кордона причала в объеме 4,9 тыс. м3 извлеченного грунта, с доведением отметок дна до -2 ~ -3 метров.
По причалу № 89:
выполнялись работы по изготовлению 1 судовой колонки;
выполнялись работы по изготовлению 1 кабельного колодца;
выполнялись работы по отсыпке песка в основание анкерной стенки и тело причала в объеме почти 8,6 тыс. м куб.;
выполнялись работы по устройству щебеночного основания водоотводного лотка ЛК-1 на длине 40 погонных метра;
выполнялись работы по отсыпке камня в тело каменной призмы в объеме почти 5 тыс. м.куб.;
выполнялись работы по отсыпке щебня в тело дренажной призмы в 110 м. куб.;
выполнялись работы по монтажу анкерных плит в количестве 12 шт.;
выполнялись работы по монтаж анкерных тяг в количестве 12 шт.;
выполнялись работы по изготовлению плит перекрытия 2 кабельных колодцев.

По причалу № 90:
выполнялись работы по изготовлению 1 судовой колонки;
выполнялись работы по монтажу плит перекрытия 2 кабельных колодцев;
выполнялись дноуглубительные работы у кордона причала в объеме 46 тыс. м3 извлеченного грунта, с доведением отметок дна до -6 ~ -7 метров.
По причалу № 89:
- завершены работы по изготовлению 1 судовой колонки (СК-2);
- завершены работы по изготовлению 2 кабельных колодцев (КК-2; КК-3);
- выполнялись работы по отсыпке песка в основание анкерной стенки и тело причала в объеме 2,8 тыс.куб. м;
- выполнялись работы по устройству щебеночного основания водоотводного лотка ЛК-1 на длине 14 погонных метров;
- выполнялись работы по отсыпке камня в тело каменной призмы в объеме более 1 тыс. куб. м;
- выполнялись работы по отсыпке щебня в тело дренажной призмы в 206 куб. м;
- выполнялись работы по монтажу анкерных плит в количестве 10 шт.;
- выполнялись работы по монтаж анкерных тяг в количестве 15 шт.;
- выполнялись работы по бетонированию и гидроизоляции железобетонного оголовка секции № 4.

По причалу № 90:
- завершены работы по изготовлению судовых колонок;
- завершены работы по изготовлению кабельных колодцев;
- завершены дноуглубительные работы с суммарным объемом извлеченного грунта 78 тыс. м3 и доведением отметок дна до проектных значений в -7,0 метров;
- выполнялись работы по монтажу опалубки комплектной трансформаторной подстанции № 3;
- выполнялись работы по укладке инженерных сетей.

По причалу № 89:
- завершены работы по изготовлению 1 судовой колонки (СК-1);
- завершены работы по изготовлению 1 кабельного колодца (КК-1);
- выполнялись работы по монтажу опалубки и бетонированию фундаментов комплектных трансформаторных подстанций КТП-1 и КТП-2;
- выполнялись работы по изготовлению и монтажу колесоотбойного бруса секций с 4 по 22;
- выполнялись работы по отсыпке песка в основание анкерной стенки и тело причала в объеме 4,5 тыс. м. куб.;
- выполнялись работы по отсыпке камня в тело каменной призмы в объеме 600 м куб.;
- выполнялись работы по отсыпке щебня в тело дренажной призмы в объеме 110 м куб.;
- выполнялись работы по устройству основания (армирование, установка опалубки, бетонирование и гидроизоляция) водоотводного лотка ЛК-1 на длине 375 погонных метров;
- выполнялись работы по монтажу анкерных плит в количестве 2 шт.;
- выполнялись работы по монтажу анкерных тяг в количестве 22 шт.;
- выполнялись работы по укладке кабельной канализации;
- выполнялись работы по укладке дорожного покрытия из асфальтобетона;
- выполнялись дноуглубительные работы в объеме 33 тыс. м куб. изъятого грунта с доведением отметок дна до -10 ÷ 11,5 метров.

По причалу № 90:

- завершены работы по изготовлению и монтажу колесоотбойного бруса;
- выполнялись работы по бетонированию фундамента комплектной трансформаторной подстанции КТП-3;
- выполнялись работы по укладке кабельной канализации;
- выполнялись работы по укладке дорожного покрытия из асфальтобетона.
По причалу № 89:
- завершены работы по изготовлению судовых колонок и кабельных колодцев;
- завершены работы по изготовлению фундаментов комплектных трансформаторных подстанций КТП-1, КТП-2;
- выполнялись работы по бетонированию секции № 3;
- выполнялись работы по отсыпке песка в основание анкерной стенки и тело причала в объеме 3,62 тыс. куб. м;
- выполнялись работы по отсыпке камня в тело каменной призмы в объеме 1,7 тыс. куб. м;
- выполнялись работы по отсыпке щебня в тело дренажной призмы в объеме 260 куб. м;
- выполнялись работы по устройству (устройство основания, армирование, установка опалубки, бетонирование, гидроизоляция) водоотводного лотка ЛК-1 на длине 78 погонных метров;
- выполнялись работы по монтажу анкерных плит в количестве 4 шт.;
- выполнялись работы по монтажу анкерных тяг в количестве 7 шт.;
- выполнялись работы по укладке кабеля;
- выполнялись работы по монтажу судовых колонок;
- выполнялись работы по укладке дорожного покрытия из асфальтобетона;
- выполнялись работы по монтажу отбойных устройств в количестве 20 шт.

По причалу № 90:
- завершены работы по изготовлению фундамента комплектной трансформаторной подстанции КТП-3;
- завершены работы по укладке кабельной канализации;
- выполнялись работы по укладке кабеля;
- выполнялись работы по монтажу судовых колонок;
- выполнялись работы по укладке дорожного покрытия из асфальтобетона.
По причалу № 89:
- завершены работы по бетонированию секции № 3;
- завершены работы по отсыпке песка в основание анкерной стенки и тело причала. Суммарный объем отсыпки песка составил 85 тыс. куб. м;
- завершены работы по отсыпке камня в тело каменной призмы. Суммарный объем отсыпки камня составил 30,7 тыс. куб. м;
- завершены работы по отсыпке щебня в тело дренажной призмы. Суммарный объем отсыпки щебня составил 4,5 тыс. куб. м;
- завершены работы по устройству (устройство основания, армирование, установка опалубки, бетонирование, гидроизоляция) водоотводного лотка ЛК-1 на длине 78 погонных метров;
- завершены работы по монтажу анкерных плит;
- завершены работы по монтажу анкерных тяг;
- завершены работы по укладке кабеля;
- завершены работы по монтажу судовых колонок;
- завершены работы по укладке дорожного покрытия из асфальтобетона;
- завершены работы по монтажу отбойных устройств;
- все строительно-монтажные работы по объекту завершены, объект готов к вводу в эксплуатацию;
- проведена рабочая комиссия по приемке законченного строительства объекта и подписан акт формы КС-11;
- проведена приемка законченного строительства объекта приемочной комиссией и подписан акт формы КС-14;
- получено заключение Росприроднадзора от 25.12.2015 о соответствии построенного объекта экологическим требованиям;
- получено заключение Ростехнадзора от 30.12.2015 № 23-08-116 о соответствии построенного объекта капитального строительства требованиям технических регламентов, иных нормативных правовых актов и проектной документации;
- выполнялись работы по оформлению документов для получения разрешения на ввод объекта в эксплуатацию.

По причалу № 90:
- завершены работы по укладке кабеля;
- завершены работы по монтажу судовых колонок;
- завершены работы по укладке дорожного покрытия из асфальтобетона;
- все строительно-монтажные работы по объекту завершены, объект готов к вводу в эксплуатацию;
- проведена рабочая комиссия по приемке законченного строительства объекта и подписан акт формы КС-11;
- проведена приемка законченного строительства объекта приемочной комиссией и подписан акт формы КС-14;
- получено заключение Росприроднадзора от 25.12.2015 о соответствии построенного объекта экологическим требованиям;
- получено заключение Ростехнадзора от 30.12.2015 № 23-08-116 о соответствии построенного объекта капитального строительства требованиям технических регламентов, иных нормативных правовых актов и проектной документации;
- выполнялись работы по оформлению документов для получения разрешения на ввод объекта в эксплуатацию.

По причалу № 89:
- выполнялись работы по оформлению документов для получения разрешения Росморречфлота на ввод объекта в эксплуатацию.

По причалу № 90:
- выполнялись работы по оформлению документов для получения разрешения Росморречфлота на ввод объекта в эксплуатацию.

По причалу № 89

- получено разрешение Росморречфлота от 12.10.2018 № 78-RU78131000-НЖ-39/35-2018 на ввод объекта в эксплуатацию.

По причалу № 90

- получено разрешение Росморречфлота от 12.10.2018 № 78-RU78131000-НЖ-39/35-2018 на ввод объекта в эксплуатацию.

19 декабря 2015 года
Проект строительства подходного канала и операционной акватории многофункционального морского перегрузочного комплекса «Бронка» морского порта Большой порт Санкт-Петербург, включая установку средств навигационной обстановки, предназначен для обеспечения подхода и обработки контейнеровозов с осадкой до -8,5 м у причалов №№ 1-6 многофункционального перегрузочного комплекса, в рамках первой очереди строительства, а также контейнеровозов с осадкой до -11,5 м и танкеров с осадкой до -10 м, в рамках полного развития комплекса.
В рамках проекта строительства подходного канала и операционной акватории многофункционального морского перегрузочного комплекса «Бронка» предполагается:

I очередь:
1) строительство подходного канала к многофункциональному морскому перегрузочному комплексу ММПК «Бронка» с проектными габаритами:
а) отметка дна канала: -11,2 м;
б) ширина канала: 150 м;
2) строительство операционной акватории многофункционального морского перегрузочного комплекса «Бронка» в составе:
- маневровой зоны (разворотное место) с габаритами:
а) отметка дна маневровой зоны: -11,2 м;
б) площадь объекта: 138,5 тыс. м2;
- операционной акватории контейнерных причалов №№1-6 с габаритами:
а) отметка дна: -11,2 м;
б) площадь объекта: 743,5 тыс. м2;
3) строительство на гидротехническом основании 4-х створных знаков подходного канала:
- два знака по линии навигационного створа «Бронка 2» (высота 10 м и 15 м);
- два знака по линии навигационного створа «Бронка 3» (высота 10 м и 20 м);
4) ограждение бровок подходного канала и акватории многофункционального морского перегрузочного комплекса «Бронка» плавучими предостерегательными знаками: буй морской средний ледовый типа «БМ-1» или аналог.

II очередь:
1) строительство подходного канала к многофункциональному морскому перегрузочному комплексу ММПК «Бронка» с проектными габаритами:
а) отметка дна канала: -14,4 м;
б) ширина канала: 185 м;
2) строительство операционной акватории многофункционального морского перегрузочного комплекса «Бронка» в составе:
- маневровой зоны (разворотное место) с габаритами:
а) отметка дна маневровой зоны: -14,4 м;
б) площадь объекта: 138,5 тыс. м2;
- операционной акватории контейнерных причалов №№ 1-6 с габаритами:
а) отметка дна: -14,4 м;
б) площадь объекта: 743,5 тыс. м2;
- операционной акватории нефтеналивного причала с габаритами:
а) отметка дна: -12,3 м;
б) площадь объекта: 77 тыс. м2.

ЗАО «БалтСтрой»

I очередь:
Государственный контракт от 01 апреля 2013 г. № 2-ГК/13

II очередь (полное развитие):
Государственный контракт от 11 июня 2014 г. № 268/ДО-14
- выполнялась разработка рабочей документации;
- проводилось водолазное обследование дна и осуществлялся поиск и очистка дна от взрывоопасных предметов на площади более 37 тыс. м 2.
- выполнялась разработка рабочей документации;
- проводилось водолазное обследование дна и осуществлялся поиск и очистка дна от взрывоопасных предметов на площади 100 тыс. м 2.
- выполнялась разработка рабочей документации;
- проводилось водолазное обследование дна и осуществлялся поиск и очистка дна от взрывоопасных предметов на площади 100 тыс. м 2.
- завершена разработка рабочей документации;
- выполнено площадное обследование рельефа дна на площади 6 км 2;
- проводилось водолазное обследование дна и осуществлялся поиск и очистка дна от взрывоопасных предметов на площади 35 тыс. м 2.
- выполнены дноуглубительные работы на входе в подходной канал со стороны Кронштадского корабельного фарватера в объеме 380 тыс. м 3 изъятого грунта с доведением до отметок дна: -6 ~ -7 метров.
- выполнены дноуглубительные работы на входе в подходной канал со стороны Кронштадского корабельного фарватера в объеме 410 тыс. м 3 изъятого грунта с доведением до отметок дна: -7 ~ -8 метров;
- выполнены дноуглубительные работы на временном сооружении - технологическом канале на подходе к операционной акватории, предназначенном для обеспечения подхода дноуглубительной техники к району производства работ, в объеме 41 тыс. м 3 изъятого грунта с доведением до отметки дна: - 5 метров.
- выполнены дноуглубительные работы на входе в подходной канал со стороны Кронштадтского корабельного фарватера от ПК52 до ПК56 в объеме 600 тыс. м3 изъятого грунта с доведением до отметок дна: -7 ~ -11 метров;
- выполнены дноуглубительные работы на маневровой зоне операционной акватории в объеме 150 тыс. м 3 изъятого грунта с доведением до отметок дна: -4 ~ -5 метров.
- выполнены дноуглубительные работы на входе в подходной канал со стороны Кронштадтского корабельного фарватера от ПК46 до ПК52 в объеме 733 тыс. м3 изъятого грунта с доведением до отметок дна: -4 ~ -11 метров;
- выполнены дноуглубительные работы на западной части маневровой зоны операционной акватории в объеме 70 тыс. м 3 изъятого грунта с доведением до отметки дна: -4 ~ -5 метров.
- выполнены дноуглубительные работы на входе в подходной канал со стороны Кронштадтского корабельного фарватера от ПК46 до ПК50 в объеме 142 тыс. м3 изъятого грунта с доведением до отметок дна: -7 ~ -11 метров.
- выполнены дноуглубительные работы на входе в подходной канал со стороны Кронштадтского корабельного фарватера от ПК50 до ПК57 в объеме 100 тыс. м3 изъятого грунта с доведением до отметок дна: -8 ~ -11 метров.
- дноуглубительные работы не осуществлялись по природно-климатическим условиям.
- выполнены дноуглубительные работы в районе маневровой зоны (разворотное место) в объеме 50 тыс. м3 изъятого грунта с доведением отметок дна до: -4 ~ -5 метров;
-  выполнены дноуглубительные работы на входе в подходной канал со стороны Кронштадтского корабельного фарватера от ПК48 до ПК58 в объеме 80 тыс. м3 изъятого грунта с доведением отметок дна до: -8 ~ -11 метров.
- выполнены дноуглубительные работы в районе маневровой зоны (разворотное место) в объеме 100 тыс. м3 изъятого грунта с доведением отметок дна до: -4 ~ -5 метров;
- выполнены дноуглубительные работы на подходном канале на пикетах от ПК28 до ПК48 с доведением отметок дна до: -2 ~ -7 метров, и на пикетах от ПК48 до ПК58 с доведением отметок дна до: -8 ~ -11 метров, общим объемом 950 тыс. м3 изъятого грунта.
- выполнены дноуглубительные работы в районе маневровой зоны (разворотное место) в объеме 500 тыс. м3 изъятого грунта с доведением отметок дна до: -4 ~ -5 метров;
- выполнены дноуглубительные работы на подходном канале на пикетах от ПК28 до ПК48 с доведением отметок дна до: -5 ~ -7 метров, и на пикетах от ПК48 до ПК58 с доведением отметок дна до: -9 ~ -11 метров, общим объемом 1,5 млн м3 изъятого грунта.
I очередь:
- выполнены дноуглубительные работы в районе маневровой зоны (разворотное место) в объеме 700 тыс. м3 изъятого грунта с доведением отметок дна до: -5 ~ -7 метров;
- выполнены дноуглубительные работы на подходном канале на пикетах от ПК10 до ПК16 с доведением отметок дна до: -4 ~ -8 метров, на пикетах от ПК16 до ПК20 с доведением отметок дна до:  -11 ~ -13 метров, и на пикетах от ПК20 до ПК26 с доведением отметок дна до:  -7 ~ -8 метров общим объемом 800 тыс. м3 изъятого грунта.

II очередь (полное развитие):
а) выполнялась разработка рабочей документации.
I очередь:
- выполнены дноуглубительные работы на операционной акватории контейнерных терминалов № 1-6 в объеме 1 323 тыс. м3 изъятого грунта с доведением отметок дна до: -5 ~ -7 метров;
- выполнены дноуглубительные работы на подходном канале на пикетах от ПК02 до ПК16 с доведением отметок дна до: -6 до -8 метров, на пикетах от ПК16 до ПК20 с доведением отметок дна до: -11 ~ -13 метров, и на пикетах от ПК20 до ПК26 с доведением отметок дна до: -7 ~ -8 метров общим объемом 1 270 тыс.м3 изъятого грунта.

II очередь (полное развитие):
а) выполнялась разработка рабочей документации.
I очередь:
- выполнены дноуглубительные работы на операционной акватории контейнерных терминалов № 1-6 в объеме 860 тыс. м3 изъятого грунта с доведением отметок дна до: -6 ~ -8 метров;
- выполнены дноуглубительные работы на подходном канале на пикетах от ПК16 до ПК00 с доведением отметок дна до: -2 ~ -8 метров, в объеме 1,1 млн м3 изъятого грунта.

II очередь (полное развитие):
а) выполнялась разработка рабочей документации.

I очередь:

- выполнены дноуглубительные работы на операционной акватории контейнерных терминалов № 1-6 в объеме 697 тыс. м3 изъятого грунта с доведением отметок дна до:
-7 ~ -8 метров;

-  выполнены дноуглубительные работы на подходном канале на пикетах от ПК24 до ПК00 с доведением отметок дна до: -6 ~ -8 метров в объеме 1 355 тыс. м3 изъятого грунта;

- по строительству двух навигационных знаков по линии створа «Бронка 2»:
а) выполнены работы по устройству свайного основания знаков;
б) выполнены работы по армированию ростверков знаков и устройству опалубки для омоноличивания (бетонирования).

- по строительству двух навигационных знаков по линии створа «Бронка 3»:
а) выполнены работы по устройству свайного основания знаков,
б) выполнены работы по армированию ростверков знаков.

II очередь (полное развитие):
а) завершена разработка рабочей документации;
б) выполнялось водолазное обследование дна подходного канала и операционной акватории, осуществлялся поиск и очистка дна от взрывоопасных предметов на общей площади 1,1 млн. м2.

I очередь:
- выполнены дноуглубительные работы на операционной акватории контейнерных терминалов № 1-6 в объеме 603 тыс. м3 изъятого грунта с доведением отметок дна до: -7 ~ -9 метров;
- выполнены дноуглубительные работы на подходном канале на пикетах от ПК00 до ПК52 с доведением отметок дна до: -7 ~ -10 метров в объеме 364 тыс.м3 изъятого грунта;
- по строительству двух навигационных знаков по линии створа «Бронка 2»: работы не осуществлялись в соответствии с графиком производства строительно-монтажных работ;
- по строительству двух навигационных знаков по линии створа «Бронка 3»: работы не осуществлялись в соответствии с графиком производства строительно-монтажных работ.

II очередь (полное развитие):
- выполнены дноуглубительные работы на подходном канале на пикетах от ПК00 до ПК52 с уширением канала до 185 метров и доведением отметок дна до -7 ~ -10 метров в объеме 298 тыс.м3 изъятого грунта.

I очередь:
- дноуглубительные работы не осуществлялись по природно-климатическим условиям;
- по строительству навигационных знаков по линии створов «Бронка 2» и «Бронка 3» работы не осуществлялись по природно-климатическим условиям.

II очередь (полное развитие):
- дноуглубительные работы не осуществлялись по природно-климатическим условиям.
I очередь:
- выполнены дноуглубительные работы на операционной акватории контейнерных терминалов № 1-6 в объеме 370 тыс. м3 изъятого грунта с доведением отметок дна до: -8 ~ -9 метров;
- выполнены дноуглубительные работы на подходном канале на пикетах от ПК00 до ПК52 с доведением отметок дна до: -8 ~ -10 метров в объеме 311 тыс.м3 изъятого грунта;
- по строительству двух навигационных знаков по линии створа «Бронка 2»:
а) выполнены работы по изготовлению металлоконструкций знаков;
б) выполнено армирование ростверков и устройство опалубки для омоноличивания (бетонирования);
- по строительству двух навигационных знаков по линии створа «Бронка 3»:
а) выполнены работы по изготовлению металлоконструкций знаков.

II очередь (полное развитие):
- начаты дноуглубительные работы на акватории нефтеналивного причала в объеме 29 тыс. м3 изъятого грунта с доведением отметок дна до: -4 ~ -5 метров;
- выполнены дноуглубительные работы на подходном канале на пикетах от ПК00 до ПК52 с уширением канала до 185 метров и доведением отметок дна до -7 ~ -10 метров в объеме 431 тыс.м3 изъятого грунта.
I очередь:
- выполнены дноуглубительные работы на операционной акватории контейнерных терминалов № 1-6 в объеме 304 тыс. м3 изъятого грунта с доведением отметок дна до: -8 ~ -9 метров;
 - выполнены дноуглубительные работы на подходном канале на пикетах от ПК00 до ПК52 с доведением отметок дна до: -8 ~ -10 метров в объеме 447 тыс.м3 изъятого грунта;
 - по строительству двух навигационных знаков по линии створа «Бронка 2»:
а) выполнен монтаж металлоконструкций знаков;

- по строительству двух навигационных знаков по линии створа «Бронка 3»:
а) завершены работы по строительству основания переднего створного знака;
б) завершены работы по армированию ростверка заднего створного знака, а также по установке опалубки для последующего его бетонирования;
в) выполнялись подготовительные работы к монтажу металлоконструкций знака.

II очередь (полное развитие):
- выполнялись дноуглубительные работы на акватории нефтеналивного причала в объеме 48 тыс. м3 изъятого грунта с доведением отметок дна до: -4 ~ -5 метров;
 - выполнялись дноуглубительные работы на подходном канале на пикетах от ПК00 до ПК52 с уширением канала до 185 метров и доведением отметок дна до -7 ~ -10 метров в объеме 588 тыс.м3 изъятого грунта.

I очередь:
- выполнялись дноуглубительные работы на операционной акватории контейнерных терминалов № 1-6 в объеме 407 тыс. м3 изъятого грунта с доведением отметок дна до: -9 ~ -12 м;
 - выполнялись дноуглубительные работы на подходном канале на пикетах от ПК00 до ПК52 с доведением отметок дна до: -9 ~ -12 м в объеме 449 тыс.м3 изъятого грунта.
 - по строительству двух навигационных знаков по линии створа «Бронка 2»:
а) завершены работы по оплавыванию знаков.
 - по строительству двух навигационных знаков по линии створа «Бронка 3»:
а) завершены работы по монтажу металлоконструкций знаков;
б) завершены работы по оплавыванию знаков.

II очередь (полное развитие):
- выполнялись дноуглубительные работы на акватории нефтеналивного причала в объеме 124 тыс. м3 изъятого грунта с доведением отметок дна до: -5 ~ -10 м;

- завершены дноуглубительные работы на акватории нефтеналивного причала. Общий объем изъятого грунта в рамках второй очереди строительства составил 201 тыс. млн. м3 с доведением отметок дна до -12,3 метров;
 - выполнялись дноуглубительные работы на подходном канале на пикетах от ПК00 до ПК52 с уширением канала до 185 м и доведением отметок дна до -7 ~ -10 м в объеме 348 тыс.м3 изъятого грунта.

I очередь:
- выполнены дноуглубительные работы на операционной акватории контейнерных терминалов № 1-6 в объеме 438,3 тыс. мизъятого грунта с доведением отметок дна до: -10 ~ -12 метров;
- выполнены дноуглубительные работы на подходном канале на пикетах от ПК00 до ПК52 в объеме 209,4 тыс.м3 изъятого грунта с доведением отметок дна до: -10 ~ -12 метров;
- завершено строительство двух навигационных знаков по линии створа «Бронка 2»;
- завершено строительство двух навигационных знаков по линии створа «Бронка 3».

II очередь (полное развитие):
- выполнены дноуглубительные работы на операционной акватории контейнерных причалов № 1-6 в объеме 115 тыс. м3 изъятого грунта с доведением отметок дна до: -9 ~ -12 метров;
- выполнены дноуглубительные работы на подходном канале на пикетах от ПК00 до ПК52 с уширением канала до 185 метров в объеме 315 тыс.м3 изъятого грунта с доведением отметок дна до -9 ~ -14 метров.
I очередь:
- выполнены дноуглубительные работы на операционной акватории контейнерных терминалов № 1-6 в объеме 457,9 тыс. м3 изъятого грунта с доведением отметок дна до: -11 ~ -12 метров;
- выполнены дноуглубительные работы на подходном канале на пикетах от ПК00 до ПК52 с доведением отметок дна до: -11 ~ -12 метров в объеме 409,9 тыс.м3 изъятого грунта.

II очередь (полное развитие):

- выполнены дноуглубительные работы на операционной акватории контейнерных причалов № 1-6 в объеме 475,5 тыс. м3 изъятого грунта с доведением отметок дна до: -12 ~ -14 метров;
- выполнены дноуглубительные работы на подходном канале на пикетах от ПК00 до ПК52 с уширением канала до 185 метров в объеме 828,6 тыс.м3 изъятого грунта с доведением отметок дна до -12 ~ -14 метров.
I очередь:
- выполнены дноуглубительные работы на операционной акватории контейнерных терминалов № 1-6 в объеме 139,14 тыс. м3 изъятого грунта с доведением отметок дна до: - 11,2 метров. Дноуглубительные работы на операционной акватории контейнерных терминалов № 1-6 завершены. Суммарный объем изъятого грунта составил почти 5,6 млн м3 с доведением отметок до проектных значений: -11,2 метров;
- выполнены дноуглубительные работы на подходном канале на пикетах от ПК00 до ПК52 с доведением отметок дна до: -11 ~ -12 метров в объеме 165,85 тыс.м3 изъятого грунта;

II очередь (полное развитие):
- выполнены дноуглубительные работы на операционной акватории контейнерных причалов № 1-6 в объеме 634,33 тыс. м3 изъятого грунта с доведением отметок дна до: -12 ~ -14 метров;
- выполнены дноуглубительные работы на подходном канале на пикетах от ПК00 до ПК52 с уширением канала до 185 метров и доведением отметок дна до -12 ~ -14 метров в объеме 783,67 тыс.м3 изъятого грунта.

I очередь:
- выполнены дноуглубительные работы на акватории маневровой зоны (разворотное место) в объеме 6,8 тыс. м3 изъятого грунта с доведением отметок дна до: -11,2 метров. Дноуглубительные работы на акватории маневровой зоны (разворотное место) завершены. Суммарный объем изъятого грунта составил почти 1,6 млн м3 с доведением отметок до проектных значений: -11,2 метров.
- завершены все дноуглубительные работы на операционной акватории комплекса в составе акватории маневровой зоны (разворотное место) и операционной акватории контейнерных терминалов № 1-6. Всего изъято почти 7,2 млн м3 грунта на площади почти 0,9 км2 и доведением отметок дна до проектных значений: -11,2 метров;
- выполнены дноуглубительные работы на подходном канале на пикетах от ПК00 до ПК52 с доведением отметок дна до -11,2 метров в объеме почти 357,8 тыс. м3 изъятого грунта. Дноуглубительные работы на подходном канале завершены. Всего изъято почти 13 млн м3 грунта на площади почти 1 км2 и доведением отметок дна подходного канала до проектных значений: -11,2 метров;
- создана рабочая комиссия по приемке законченного строительством I очереди объекта;

II очередь (полное развитие):
- выполнены дноуглубительные работы на операционной акватории контейнерных причалов № 1-6 в объеме 738,6 тыс. м3 изъятого грунта с доведением отметок дна до: -12 ~ -14 метров;

- завершены дноуглубительные работы на операционной акватории контейнерных причалов № 1-6. Общий объем изъятого грунта в рамках второй очереди строительства составил почти 2 млн. м3 с доведением отметок дна до -14,4 метров;
- выполнены дноуглубительные работы на подходном канале на пикетах от ПК00 до ПК52 с уширением канала до 185 метров и доведением отметок дна до -12 ~ -14 метров в объеме почти 529,6 тыс. м3 изъятого грунта.

I очередь:
- получено заключение от 04.12.2015, выданное Росприроднадзором, о соответствии построенного объекта экологическим требованиям, установленным в проектной документации.
- по итогам работы рабочей комиссии замечаний в отношении построенного объекта не выявлено, 16.12.2015 подписан акт приемки законченного строительством объекта;
- получено заключение от 29.12.2015 № 23-13-112, выданное Северо-Западным управлением Ростехнадзора, о соответствии построенного объекта капитального строительства требованиям технических регламентов, иных нормативных правовых актов и проектной документации, в том числе требованиям энергетической эффективности и требованиям оснащенности объекта капитального строительства приборами учета используемых энергетических ресурсов;
- выполняются работы по оформлению технического плана;
- завершены работы по установке и оплавыванию 14 плавучих предостерегательных знаков подходного канала и акватории.

II очередь (полное развитие):
- выполнены дноуглубительные работы на акватории маневровой зоны (разворотное место) в объеме 331,2 тыс. м3 изъятого грунта с доведением отметок дна до: -12 ~ -14 метров;
- выполнены дноуглубительные работы на подходном канале на пикетах от ПК00 до ПК52 с уширением канала до 185 метров и доведением отметок дна до -12 ~ -14 метров в объеме почти 227 тыс. м3 изъятого грунта.
I очередь:
- выполняются работы по оформлению технического плана.

II очередь (полное развитие):
- дноуглубительные работы не осуществлялись по природно-климатическим условиям.

I очередь:

- завершены работы по оформлению технического плана объектов;

- выполнялись работы по оформлению документов для получения разрешения на ввод объектов первой очереди в эксплуатацию;

II очередь (полное развитие):

- выполнены дноуглубительные работы на акватории маневровой зоны (разворотное место) в объеме 17 тыс. м3 изъятого грунта с доведением отметок дна до: -12 ~ -14,4 метров;

- выполнены дноуглубительные работы на подходном канале на пикетах от ПК00 до ПК52 в объеме 135,4 тыс. м3 изъятого грунта с уширением канала до 185 метров и доведением отметок дна до -13 ~ -14,4 метров.

I очередь:

- выполнялись работы по оформлению документов для получения разрешения на ввод объектов первой очереди в эксплуатацию;

II очередь (полное развитие):

- выполнены дноуглубительные работы на акватории маневровой зоны (разворотное место) в объеме 63,4 тыс. м3 изъятого грунта с доведением отметок дна до: -12 ~ -14,4 метров;

- выполнены дноуглубительные работы на подходном канале на пикетах от ПК00 до ПК52 в объеме 58,8 тыс. м3 изъятого грунта с уширением канала до 185 метров и доведением отметок дна до -13 ~ -14,4 метров.

I очередь:

В соответствии с разрешением Росморречфлота от 27.06.2016 №78- RU785070311-ВВ-39/20 построенные объекты первой очереди введены в эксплуатацию.

II очередь (полное развитие):

- выполнены дноуглубительные работы на акватории маневровой зоны (разворотное место) в объеме 0,35 тыс. м3 изъятого грунта с доведением отметок дна до: -12 ~ -14,4 метров;

- выполнены дноуглубительные работы на подходном канале на пикетах от ПК00 до ПК04 и от ПК46 до ПК50 в объеме 52,65 тыс. м3 изъятого грунта с уширением канала до 185 метров и доведением отметок дна до -14 ~ -14,4 метров.

II очередь (полное развитие):

- выполнены дноуглубительные работы на акватории маневровой зоны (разворотное место) в объеме 2,1 тыс. м3 изъятого грунта с доведением отметок дна до: -12,3 ~ -14,4 метров;

- выполнены дноуглубительные работы на подходном канале на пикетах от ПК00 до ПК52 в объеме 244,8 тыс. м3 изъятого грунта с уширением канала до 185 метров и доведением отметок дна до -14 ~ -14,4 метров.

II очередь (полное развитие):

- выполнены дноуглубительные работы на акватории маневровой зоны (разворотное место) в объеме 0,4 тыс. м3 изъятого грунта с доведением отметок дна до: -12,3 ~ -14,4 метров;

- выполнены дноуглубительные работы на подходном канале на пикетах от ПК00 до ПК52 в объеме 286,9 тыс. м3 изъятого грунта с уширением канала до 185 метров и доведением отметок дна до -14 ~ -14,4 метров.

II очередь (полное развитие):

- выполнены дноуглубительные работы на акватории маневровой зоны (разворотное место) в объеме 1 тыс. м3 изъятого грунта с доведением отметок дна до: -12,3 ~ -14,4 метров;

- выполнены дноуглубительные работы на подходном канале на пикетах от ПК00 до ПК52 в объеме 169,8 тыс. м3 изъятого грунта с уширением канала до 185 метров и доведением отметок дна до -14 ~ -14,4 метров.

II очередь (полное развитие):

- выполнены дноуглубительные работы на акватории маневровой зоны (разворотное место) в объеме 2,8 тыс. м3 изъятого грунта с доведением отметок дн до: -12,3 ~ -14,4 метров;

- выполнены дноуглубительные работы на подходном канале на пикетах от ПК00 до ПК52 в объеме 46,7 тыс. м3 изъятого грунта с уширением канала до 185 метров и доведением отметок дна до: -14 ~ -14,4 метров.

II очередь (полное развитие):

- завершены дноуглубительные работы на акватории маневровой зоны (разворотное место). Общий объем изъятого грунта в рамках второй очереди строительства составил 418 тыс. м3 с доведением отметок дна до -14,4 метров;

- завершены работы по подчистке дна на акваториях маневровой зоны (разворотное место), операционной акватории контейнерных причалов № 1-6 и акватории нефтеналивного терминала с приведением отметок дна до проектных значений;

- выполнены дноуглубительные работы на подходном канале на пикетах от ПК00 до ПК52 в объеме более 16,1 тыс. м3 изъятого грунта с уширением канала до 185 метров и доведением отметок дна до -14,4 метров.

- завершены дноуглубительные работы на подходном канале. Суммарный объем изъятого грунта в рамках второй очереди строительства составил 5,4 млн. м3 с уширением канала до 185 метров и доведением отметок дна до -14,4 метров;

- все работы по строительству подходного канала, операционной акватории ММПК «Бронка», операционной акватории контейнерных причалов №1-6, операционной акватории нефтеналивного причала в рамках второй очереди завершены;

- выполнялись работы по приемке рабочей комиссией законченных строительством объектов.

II очередь (полное развитие):

- рабочей и приемочной комиссиями по приемке законченного строительством объекта подписаны акт КС-11 о приемке законченного строительством объекта от 9.12.2016 и акт КС-14 приемки законченного строительством объекта приемочной комиссией от 30.12.2016;

- выполнялась работа по подготовке документов для ввода объектов в эксплуатацию.

II очередь (полное развитие):

- выполнялась работа по подготовке документов для ввода объектов в эксплуатацию.

II очередь (полное развитие):

- получено заключение Северо-Западного управления Ростехнадзора от 10.04.2017 № 23-13-07 о соответствии построенного объекта капитального строительства требованиям проектной документации, в том числе требованиям энергетической эффективности и требованиям оснащенности объекта капитального строительства приборами учета используемых энергетических ресурсов;

- выполнялась работа по подготовке документов для ввода объектов в эксплуатацию.

II очередь (полное развитие):

- выполнялась работа по подготовке документов для ввода объектов в эксплуатацию.

II очередь (полное развитие):

- в соответствии с разрешением Росморречфлота от 14.06.2017 №78-RU78507311-КС-39/29-2017 построенные объекты второй очереди введены в эксплуатацию.

I очередь:
31 октября 2016 года.

II очередь (полное развитие):
10 августа 2017 года.
Реконструкция Большого Кронштадтского рейда в морском порту Большой порт Санкт-Петербург осуществляется в районе примыкания канала Литке-Западный к каналу Кронштадтского Корабельного фарватера (далее - ККФ) в целях расширения входа в канал Литке-Западный и создания операционной акватории, включающей разворотное место и якорную стоянку.
Реализация запланированных мероприятий позволит:
- расширить вход в канал Литке-Западный в целях обеспечения безопасного маневрирования расчетного судна на входе в канал, на основании рекомендаций лоцманских служб, выработанных в ходе эксплуатации канала;
- создать разворотное место для обеспечения безопасного движения расчетного судна при переходе с канала ККФ на канал Литке-Западный и обратно;
- создать якорную стоянку для временного отстоя расчетного судна на собственном якоре перед заходом в канал Литке-Западный (при пропуске судов, следующих по главному фарватеру, в ожидании причала, по метеорологическим условиям или другим причинам, в соответствии с рекомендациями портовых властей).
В ходе реконструкции Большого Кронштадтского рейда предполагается:
- создать уширение входа в канал Литке-Западный на площади 0,014 кв. км, с отметкой дна -11,5 метров;
- создать разворотное место диаметром 560 метров, общей площадью 0,25 кв. км, с отметкой дна – 11,5 метров;
- создать якорную стоянку диаметром 530 метров, общей площадью 0,2 кв. км, с отметкой дна –11,5 метров;
- установить 4 светящих морских буя.

ЗАО «Инвестиции.Инжиниринг.Строительство»

Государственный контракт от 10 декабря 2012 г. № 45-ГК/12
- передача генподрядчику проектной документации с разрешением на реконструкцию объекта;
- заключение генподрядчиком договора страхования строительно-монтажных работ;
- назначение уполномоченного лица представителя застройщика с выдачей соответствующей доверенности;
- назначение уполномоченного лица генподрядчика;
- передача генподрядчику строительной площадки.
- разработка генподрядчиком рабочей документации.

- рассмотрена и утверждена к производству работ рабочая документация.

- разработан и согласован проект производства работ;
- выполнены поиск и очистка акватории от крупногабаритных и взрывоопасных предметов.

- выполнено водолазное обследование с удалением посторонних предметов;
- выполнен предварительный промер участка производства дноуглубительных работ;
- прибытие дноуглубительной техники;
- выполнены дноуглубительные работы на южных участках от оси Кронштадтского Корабельного фарватера в объеме 53 тыс. куб. м изъятого грунта;
- выполнены промерные работы на площади 50 га.

- выполнены дноуглубительные работы на южных участках от оси Кронштадтского Корабельного фарватера в объеме 92 тыс. куб. м изъятого грунта;
- выполнены промерные работы на площади 50 га.

- выполнены дноуглубительные работы на входе в канал Литке-Западный и южных участках от оси Кронштадтского Корабельного фарватера в объеме 106 тыс. куб. м изъятого грунта;
- выполнены промерные работы на площади 50 га.
- выполнены дноуглубительные работы на участках создания разворотного места и якорной стоянки в объеме 96 тыс. куб. м изъятого грунта;
- выполнены промерные работы на площади 50 га;
- завершены дноуглубительные работы на участке уширения входа в канал Литке – Западный суммарным объемом 25 тыс. куб. м изъятого грунта и доведением отметок дна до: - 11,5 метров.
- выполнены дноуглубительные работы на участках создания разворотного места и якорной стоянки в объеме 40 тыс. куб. м изъятого грунта;
- выполнены промерные работы на площади 50 га.

- выполнены дноуглубительные работы на участках создания разворотного места и якорной стоянки в объеме 42 тыс. куб. м изъятого грунта;
- завершены дноуглубительные работы на участках создания разворотного места и якорной стоянки суммарным объемом 404 тыс. куб. м изъятого грунта и доведением отметок дна до: - 11,5 метров;
- выполнен исполнительный промер участка производства дноуглубительных работ на площади 140 га;
- выполнен демонтаж штатных морских буев, которые являлись навигационным ограждением до реконструкции объекта, с доставкой и выгрузкой их на берег;
- выполнено оплавывание четырех вновь установленных морских буев с определением их точных координат;
- выполнен производственный экологический контроль водного объекта в границах района проведения дноуглубительных работ;
- произведена демобилизация дноуглубительной техники;
- завершены все работы, объект готов к вводу в эксплуатацию.

Объект введен в эксплуатацию в соответствии с разрешением Росморречфлота на ввод объекта в эксплуатацию от 28.10.2014 № RU77203000-AД-39/35.

11 сентября 2013 года
Реконструкция участка берегоукрепления оградительной дамбы № 5 на участке Калининградского морского канала от ПК195 до ПК197 на предотвращение дальнейшего разрушения тела дамбы, а также заноса фарватера Калининградского морского канала и будет способствовать обеспечению безопасности судоходства на Калининградском морском канале
В рамках реконструкции объекта предусматривается:
а) устройство на реконструируемых участках берегоукрепления конструкций в виде шпунтовой стенки с ж/б оголовком, с креплением откоса, примыкающего к оголовку, ж/б плитами;
б) устройство на реконструируемых участках существующего берегоукрепления конструкций из бетонных массивов по основанию из щебня, с блочной наброской со стороны залива и укладкой плит дорожных вдоль всего реконструируемого участка берегоукрепления
ООО «ЯнтарьСервисБалтик»
Договор от 18 августа 2014 г. № 14-348 ОКСиР/К
- заключен договор на проведение реконструкции объекта;
- подрядной организации передана территория для проведения строительно-монтажных работ.
- поставка шпунта;
- выполнение работ по антикоррозионной защите шпунта;
- выполнение работ по антикоррозионной защите шпунта;
- выполнены работы по погружению шпунта на длине 50 метров.
- выполнялись работы по антикоррозионной защите шпунта;
- выполнены работы по погружению шпунта на длине 110 погонных метров.
- завершены работы по антикоррозионной защите шпунта;
- завершены работы по погружению шпунта общей длиной 200 погонных метров.
- выполнялись работы по армированию бетонного оголовка шпунтовой стенки на длине 20 метров;
- выполнялись работы по укладке в тело дамбы 3,5 тыс. м3 грунта;
- выполнялись работы по поставке 1015 единиц бетонных массивов.
- выполнялись работы по армированию бетонного оголовка шнунтовой стенки на длине 20 метров;
- выполнялись работы по укладке в тело дамбы 3,5 тыс. м3 грунта;
- выполнялись работы по поставке 385 единиц бетонных массивов.
- выполнялись работы по армированию бетонного оголовка шнунтовой стенки на длине 10 метров;
- выполнялись работы по бетонированию оголовка шнунтовой стенки на длине 50 метров в объеме 12 м3 бетона;
- выполнялись работы по поставке 6,4 тыс. единиц бетонных массивов;
- выполнялись работы по укладке 1,1 тыс. единиц бетонных массивов.
- завершены работы по армированию бетонного оголовка шнунтовой стенки общей длиной 200 метров;
- завершены работы по бетонированию оголовка шнунтовой стенки общей длиной 200 метров в объеме 48 м3 бетона;
- выполнялись работы по укладке в тело дамбы 3,5 тыс. м3 грунта;
- выполнялась поставка 5 тыс. единиц бетонных массивов;
- выполнялись работы по укладке почти 3,3 тыс. единиц бетонных массивов.
- выполнялись работы по укладке в тело дамбы 4,4 тыс. м3 грунта;
- завершены работы по поставке 13,7 тыс. единиц бетонных массивов;
- выполнялись работы по укладке более 4,1 тыс. единиц бетонных массивов;
- завершены работы по поставке 400 единиц бетонных плит;
- выполнялись работы по укладке со стороны канала 150 единиц плит на длине 150 метров;
- завершены работы по поставке 100 единиц упорных массивов;
- завершены работы по устройству дренажной призмы за шпунтовой стенкой.
- выполнялись работы по укладке в тело дамбы 500 м3 грунта;
- завершены работы по укладке всего 12,7 тыс. единиц бетонных массивов;
- выполнялись работы по укладке со стороны канала 32 единиц плит на длине 32 метра;
- завершены работы по укладке 100 упорных массивов;
- выполнялись работы по погружению шпунта на длине 50 метров;
- выполнялись работы по бетонированию оголовка шпунтовой стенки левого открылка длиной 4,5 метра в объеме 7,5 м3 бетона;
- выполнялись работы по укладке бетонных массивов на длине 50 метров в количестве 3 425 штук;
- выполнялись работы по засыпке грунта между шпунтовой стенкой и бетонными массивами на участке длиной 50м в объеме 4,4 тыс. м³;
- выполнялись работы по укладке плиты на участке длиной 50 метров в количестве 100 штук
- выполнялись работы по погружению шпунта на длине 150 метров;
- завершены работы по бетонированию оголовка шпунтовой стенки с открылками общей длиной 210 метров в объеме 63 м3 бетона;
- выполнялись работы по укладке бетонных массивов на длине 150 метров в количестве 10 755 штук;
- выполнялись работы по засыпке грунта между шпунтовой стенкой и бетонными массивами на участке длиной 150 м в объеме 13,2 тыс. м³;
- выполнялись работы по укладке плиты на участке длиной 150 метров в количестве 300 штук.
- завершены работы по устройству шпунтовой стенки с бетонным оголовком;
- завершены работы по укреплению откосов дамбы железобетонными плитами в количестве 400 штук;
- завершены работы по укладке бетонных массивов общим количеством почти 13 тыс. штук;
- завершены работы по засыпке грунта общим объемом 17,6 тыс. м3;
- все строительно-монтажные работы завершены, объект готов к вводу в эксплуатацию;
- Центральным управлением Ростехнадзора выполнена проверка соответствия построенного объекта капитального строительства требованиям технических регламентов (норм и правил), иных нормативных правовых документов и проектной документации.
- Центральным управлением Ростехнадзора распоряжением от 21.08.2015 № К-784 утверждено заключение о соответствии построенного объекта капитального строительства требованиям технических регламентов (норм и правил), иных нормативных правовых документов и проектной документации.
- выполнялись работы по оформлению документов на ввод объекта в эксплуатацию.
- получено положительное заключение Департамента Росприроднадзора по Северо-Западному федеральному округу от 01.09.2015 о соответствии реконструированного объекта экологическими требованиями, установленными в проектной документации;
- выполнялись работы по оформлению документов на ввод объекта в эксплуатацию.
- объект введен в эксплуатацию в соответствии с разрешением Росморречфлота от 16.10.2015 № 39-RU39310000-СГ-39/53-2015 на ввод в эксплуатацию завершенного реконструкцией объекта капитального строительства.
Сроки завершения работ: июль 2015 года
Ожидаемый срок ввода в эксплуатацию: сентябрь 2015 года
Проект строительства ремонтно-технической базы СУДС морского порта Калининград осуществляется с целью создания условий для обеспечения качественного ремонта и хранения крупногабаритных запасных частей, приборов и оборудования силами и техническими средствами специалистов Калининградского управления Северо-Западного бассейнового филиала, что позволит оперативно принимать меры по обслуживанию и поддержанию в рабочем состоянии оборудования СУДС морского порта Калининград
В рамках реализации проекта по строительству ремонтно-технической базы СУДС морского порта Калининград предусматривается:
- установка блок-модуля (контейнера) для приема пищи (кают-компания);
- установка блок-модуля (контейнера) для отдыха персонала;
- установка контейнера для мастерской со складом;
- строительство автостоянки на 6 машин;
- строительство пешеходных переходов.
ООО «ЗападСтройИнжиниринг»
Договор от 27 октября 2014 г., № КУ 498 ОКС/КУ
- заключен договор на проведение реконструкции объекта.
- выполнялись работы по прокладке низковольтного кабеля;
- выполнялись работы по прокладке сети водопровода и канализации.
- завершены работы по прокладке низковольтного кабеля;
- завершены работы по прокладке сети водопровода и канализации;
- выполнялись работы по укладке дорожной плитки пешеходных переходов на площади 56 м2.
- выполнялись работы по укладке дорожной плитки автостоянки на площади 274 м2;
- завершены работы по устройству фундамента под контейнер для мастерской со складом.
- завершены работы по установке на поставляемые в комплекте фундаменты блок-модуля (контейнера) для приема пищи (кают-компания); блок-модуля (контейнера) для отдыха персонала; а также контейнера для мастерской со складом;
- выполнялись работы по прокладке кабеля наружного освещения.
- завершены работы по прокладке кабеля и столбов наружного освещения.
- все строительно-монтажные работы завершены;
- подрядной организацией выполнялись работы по устранению замечаний, выявленных Калининградским управлением Северо-Западного бассейнового филиала.
- работа приемочной комиссии.
Подписан акт приемочной комиссии от 30 июня 2015 года о передаче законченного строительством объекта.
Подготовка документов для ввода объекта в эксплуатацию.
- в соответствии с разрешением на ввод объекта в эксплуатацию от 10.09.2015 № 39-RU39513101-22-2015, выданным Администрацией муниципального образования городского поселения «Город Балтийск», построенная ремонтно-техническая база СУДС морского порта Калининград введена в эксплуатацию.
Сроки завершения строительства объекта: июль 2015 года
Ожидаемые сроки ввода в эксплуатацию объекта: август 2015 года
Строительство операционной акватории комплекса по перегрузке сжиженных углеводородных газов в морском порту Усть-Луга предназначено для обеспечения захода и швартовки:
- у причала № 1 судов длиной до 155 м, шириной до 23 м, осадкой в грузу до 9,8 м и вместимостью до 15 тыс. м3;
- у причала № 2 судов длиной до 183,4 м, шириной до 32,2 м, осадкой в грузу до 10,8 метров и вместимостью до 40 тыс. м3
В рамках реализации проекта по строительству операционной акватории комплекса по перегрузке сжиженных углеводородных газов в морском порту Усть-Луга предполагается создание:

- операционной акватории у причалов № 1 и № 2  общей площадью 150 тыс. м2 и отметкой дна -13,5 метров;
- портового навигационного знака типа «Колонна» высотой 8 метров, предназначенного для обеспечения безопасности мореплавания судов, следующих к причалам морского терминала по перегрузке сжиженных углеводородных газов
ООО «Северная дноуглубительная компания»
Государственный контракт от 15.10.2010 № 58-ГК/10
- проведено водолазное обследование на площади почти 2,3 км2.
дноуглубительные работы не выполнялись по погодным условиям.
- выполнены дноуглубительные работы на операционной акватории в объеме более 140 тыс. м3 изъятого грунта.
- дноуглубительные работы не осуществлялись в связи с отсутствием судов дноуглубительного флота у генподрядной организации, требуемых для выполнения соответствующих работ.
- выполнены дноуглубительные работы на операционной акватории в объеме почти 190 тыс. м3 изъятого грунта.
- выполнены дноуглубительные работы на операционной акватории в объеме более 515,4 тыс. м3 изъятого грунта.
дноуглубительные работы не выполнялись по погодным условиям.
- дноуглубительные работы не осуществлялись в связи с отсутствием судов дноуглубительного флота у генподрядной организации, требуемых для выполнения соответствующих работ;
- выполнены работы по установке портового навигационного знака типа «Колонна».
дноуглубительные работы не выполнялись по погодным условиям.
- дноуглубительные работы не осуществлялись в связи с отсутствием судов дноуглубительного флота у генподрядной организации, требуемых для выполнения соответствующих работ.
- выполнены дноуглубительные работы на операционной акватории в объеме более 38 тыс. м3 изъятого грунта.
- выполнены дноуглубительные работы на операционной акватории в объеме 1,1 тыс. м3 изъятого грунта.
- выполнены дноуглубительные работы на операционной акватории в объеме 45,3 тыс. м3 изъятого грунта.

- завершены дноуглубительные работы на объекте суммарным объемом свыше 0,9 млн м3 изъятого грунта, с доведением отметок дна до -13,5 метров;
- объект готов к вводу в эксплуатацию.

Объект введен в эксплуатацию в соответствии с разрешением Росморречфлота на ввод объекта в эксплуатацию от 11.09.2014 № RU77203000-AД-39/33.

Срок окончания работ по госконтракту: 26 октября 2011 года

Срок сдачи в эксплуатацию: ноябрь 2014 года
Строительство ограждающего гидротехнического сооружения (берегоукрепления) в южной части искусственно образованной территории базы обеспечивающего флота осуществляется в рамках реализации проекта по формированию акватории южной и северной частей морского порта Усть-Луга, включая операционную акваторию контейнерного терминала.
Строительство объекта осуществляется в целях защиты территории строящейся базы обеспечивающего флота в морском порту Усть-Луга от размыва при дальнейшем производстве дноуглубительных работ на ее операционной акватории
В рамках реализации проекта предполагается строительство ограждающего гидротехнического сооружения (берегоукрепления) в виде заанкерного больверка из лицевого шпунта Ларссен 607n и анкерного шпунта Ларссен 606n. В ходе реализации проекта запланировано:
1) строительство западного участка берегоукрепления длиной 97,2 м, отметками верха +3 м и дна у кордона -10 м;
2) строительство южного участка берегоукрепления длиной 240,0 м и отметками верха +3 м и дна у кордона -5 м;
3) строительство открылка длиной 10,2 м, и отметками верха +3 м и дна у кордона -5 м
ОАО «Промышленно – строительное товарищество»
Государственный контракт от 20.08.2013 № 649/ДО-13
- заключение государственного контракта на строительство объекта.
- выполнялись подготовительные работы (перевозка строительных материалов, планировка площадей, установка ограждения);
- выполнено водолазное обследование дна акватории на наличие взрывоопасных предметов на площади 266, 2 га;
- выполнена очистка дна от посторонних предметов.
- в связи с неблагоприятными погодными условиями работы не выполнялись.
- выполнена выемка грунта в объеме 460 м3;
- выполнено погружение шпунта лицевой стенки общим объемом более 1 тыс. тонн;
- выполнено погружение шпунта анкерной стенки общим объемом 322 тонн,
- выполнено устройство распределительного пояса берегоукрепления;
- выполнена установка анкерных тяг объемом 68 тонн;
- выполнена засыпка пазух берегоукрепления песчаным грунтом в объеме 6 тыс.м3.
- выполнялось крепление откосов над водой геомешками из геотекстиля, заполненных песком, в количестве 1 200 штук.
- выполнялось крепление откосов над водой геомешками из геотекстиля, заполненных песком, в количестве 10 тыс. штук.
- все строительно-монтажные работы по ограждающему гидротехническому сооружению (западный и южный участки и открылок) завершены, объект готов к вводу в эксплуатацию.
- выполнялись приемо-сдаточные работы.
- в соответствии с разрешением Росморречфлота от 31.03.2015 № RU77203000-АД-39/20 объект капитального строительства «Ограждающее гидротехническое сооружение (берегоукрепление) южной части территории базы обеспечивающего флота» в морском порту Усть-Луга введен в эксплуатацию.
Срок окончания строительства по контракту – 20.06.2014

Ожидаемый срок ввода в эксплуатацию – март 2015 года
Строительство «Северного подходного канала» морского порта Усть-Луга предназначено для  обеспечения прохода крупнотоннажных танкеров типа «Владимир Тиханов» со следующими расчетными параметрами:
- длина судна: 280,5 метров;
- ширина судна: 50 метров;
- дедвейт: 163,5 тыс. тонн;
- осадка в грузу максимальная: 16,5 метров.
В рамках реализации проекта по строительству «Северного подходного канала» предполагается создание:

1) операционной акватории комплекса наливных грузов (участок № 1) со следующими параметрами:
- длина: 1 215 метров;
- ширина: 385 метров;
- площадь: 53,5 га;
- отметка дна: -17,5 метров.

2) операционной акватории комплекса перегрузки нефтепродуктов (участок № 2) со следующими параметрами:
- длина: 813 метров;
- ширина: 385 метров;
- площадь: 37,5 га;
- отметка дна: -17,5 метров;

3) операционной акватории комплекса генеральных грузов (участок № 3) со следующими параметрами:
- длина: 1 200 метров;
- ширина: 385 метров;
- площадь: 35,6 га;
- отметки дна: -17,5 метров;

4) операционная акватория Северного подходного канала (участок № 4) со следующими параметрами:
- длина: 2 820 метров;
- ширина: 205 метров;
- площадь: 100 га;
- отметка дна: -17,5 метров на прямолинейном участке и -18 метров в районе поворота канала.
ООО «Северная дноуглубительная компания»

Государственный контракт от 01.10.2010 № 57-ГК/10

- проведено водолазное обследование на площади почти 2,3 км2;
- выполнены дноуглубительные работы в объеме более 945 тыс. м3 изъятого грунта на участках № 1-3.
- выполнены дноуглубительные работы в объеме более 311 тыс. м3 изъятого грунта на участках № 1 и № 2.
- дноуглубительные работы не выполнялись по погодным условиям.
- выполнены дноуглубительные работы в объеме более 4,4 млн м3 изъятого грунта на участках № 1-4.
- выполнены дноуглубительные работы в объеме более 1,7 млн м3 изъятого грунта на участках № 2-4.
- выполнены дноуглубительные работы в объеме более 1,1 млн м3 изъятого грунта на участках № 1-4.
- дноуглубительные работы не осуществлялись в связи с отсутствием судов дноуглубительного флота у генподрядной организации, требуемых для выполнения соответствующих работ.
- дноуглубительные работы не выполнялись по погодным условиям.
- дноуглубительные работы не осуществлялись в связи с отсутствием судов дноуглубительного флота у генподрядной организации, требуемых для выполнения соответствующих работ.
- выполнены дноуглубительные работы в объеме более 45,5 тыс. м3 изъятого грунта на участках № 2-4.
- выполнены дноуглубительные работы в объеме более 20 тыс. м3 изъятого грунта на участке № 2.
- дноуглубительные работы не выполнялись по погодным условиям.
- дноуглубительные работы не осуществлялись в связи с отсутствием судов дноуглубительного флота у генподрядной организации, требуемых для выполнения соответствующих работ.
- дноуглубительные работы не выполнялись по погодным условиям.
- дноуглубительные работы не осуществлялись в связи с отсутствием судов дноуглубительного флота у генподрядной организации, требуемых для выполнения соответствующих работ.
- выполнялось траление буксиром «Мартин» участков № 1-4 с жестким тралом для устранения незначительных поднятий дна.

- кадастровым инженером оформлен технический план объекта в целях последующей постановки объекта на кадастровый учет;

- оформление иных разрешительных документов на ввод объекта в эксплуатацию.

- оформление разрешительных документов на ввод объекта в эксплуатацию.
В соответствии с разрешением Минстроя России от 11.04.2016 № 47-30-0273-2016МС объект введен в эксплуатацию.
Срок окончания работ по госконтракту: 31 августа 2011 года

Срок ввода в эксплуатацию: август 2015 года
