- удлинение «Пирса дальних линий» пассажирского района на 58,6 метра, до 206,6 метра, а также увеличение его ширины почти на 6 метров, до 19,6 метра.
- проведение дноуглубительных работ, направленных на увеличение глубин у южной части «Пирса дальних линий» до 9,8 метра, что обеспечит возможность обслуживания на морском вокзале порта современных круизных пассажирских судов с осадкой до 5,95 метра.
- расширение берегоукрепления (набережной) пассажирского района на 116,9 метра.
- разборка асфальтобетонного покрытия набережной берегоукрепления;
- погружение труб и шпунта анкерной стенки берегоукрепления;
- вскрытие покрытия пирса, демонтаж оголовка пирса.
- выемка грунта из основания пирса;
- поставка шпунта и труб;
- водолазное обследование дна;
- погружение шпунтовых свай берегоукрепления;
- поставка и монтаж дренажных устройств берегоукрепления.
- погружение трубных свай на участке удлинения пирса;
- погружение шпунтовых свай лицевой стенки берегоукрепления;
- разборка откоса из камня существующего берегоукрепления.
- погружение шпунтовых свай на участке уширения пирса;
- погружение шпунтовых свай на участке удлинения пирса.
- завершено погружение шпунтовых свай в анкерную стенку берегоукрепления;
- завершена установка распределительного пояса по лицевой стенке пирса дальних линий;
- завершены работы по нанесению антикоррозионного покрытия на шпунт.
- завершены работы по монтажу анкерных тяг на участках продления и расширения пирса;
- завершены работы по продлению пирса;
- завершен монтаж анкерных тяг на участке берегоукрепления;
- начата отсыпка берегоукрепления.
- завершены работы по устройству распределительных поясов на участке реконструкции пирса;
- начаты работы по армированию каркаса оголовка берегоукрепления;
- осуществлялись работы по устройству берегового устоя;
- осуществлялись работы по завозу инертных материалов для отсыпки основания берегоукрепления и пирса;
- осуществлялись работы по отсыпке и уплотнению основания берегоукрепления.
- завершены работы по устройству берегового устоя;
- завершены работы по монтажу анкерных тяг на всем протяжении пирса;
- выполнялись работы по отсыпке и уплотнению основания пирса;
- выполнялись работы по бетонированию оголовка берегоукрепления;
- начаты работы по армированию железобетонного оголовка причала.
- выполнялись работы по отсыпке и уплотнению основания пирса;
- выполнялись работы по армированию железобетонного оголовка причала;
- начаты работы по армирование верхнего строения пирса;
- начаты работы по устройству инженерных сетей берегоукрепления.
- выполнялись работы по отсыпке и уплотнению основания пирса;
- выполнялись работы по армированию железобетонного оголовка причала;
- выполнялись работы по устройству инженерных сетей берегоукрепления;
- выполнялись работы по армированию верхнего строения пирса;
- выполнялись работы по устройству опалубки верхнего строения пирса;
- выполнялись работы по устройству щебеночной подготовки и подбетонки монолитных железобетонных оголовков пирса.
- выполнялись работы по армированию верхнего строения пирса;
- выполнялись работы по устройству опалубки верхнего строения пирса;
- выполнялись работы по устройству щебеночной подготовки и подбетонки монолитных железобетонных оголовков пирса;
- выполнялись работы по засыпке грунта в тело пирса на участке удлинения в объеме 630 м3;
- выполнялись работы по гидроизоляции анкерных тяг на торцевом участке пирса.
- выполнялись работы по армированию верхнего строения пирса;
- выполнялись работы по устройству опалубки верхнего строения пирса;
- выполнялись работы по устройству щебеночной подготовки и подбетонки монолитных железобетонных оголовков пирса;
- выполнялись работы по засыпке грунта в тело пирса на участке удлинения в объеме 150 м3;
- выполнялись работы по уплотнению грунта после засыпки в тело пирса;
- завершены работы по гидроизоляции анкерных тяг на торцевом участке пирса;
- выполнялись дноуглубительные работы у южной стороны пирса в объеме 1 тыс. м3 грунта с доведением отметок дна до -7,3 метров.
- выполнялись работы по армированию верхнего строения пирса;
- выполнялись работы по устройству опалубки верхнего строения пирса;
- завершены работы по устройству щебеночной подготовки и подбетонки монолитных железобетонных оголовков пирса;
- выполнялись работы по уплотнению грунта после засыпки в тело пирса;
- завершены работы по уплотнению основания под укладку труб водоснабжения в районе точки подключения на северном участке берегоукрепления;
- выполнялись работы по прокладке труб водоснабжения в районе точки подключения на северном участке берегоукрепления;
- выполнялись дноуглубительные работы у южной стороны пирса в объеме 4 тыс. м3 грунта с доведением отметок дна до -7,3 метров.
- выполнялись работы по армированию верхнего строения пирса;
- выполнялись работы по уплотнению грунта после засыпки в тело пирса;
- завершены работы по прокладке труб водоснабжения в районе точки подключения на северном участке берегоукрепления;
- завершены работы по монтажу швартовной тумбы в верхнем строении пирса;
- выполнялись работы по отсыпке грунта в объеме 100 м3 и его уплотнению на северном участке берегоукрепления;
- выполнялись дноуглубительные работы у южной стороны пирса в объеме 5 тыс. м3 грунта с доведением отметок дна до -7,3 метров.
- выполнялись работы по армированию верхнего строения пирса;
- выполнялись работы по монтажу опалубки верхнего строения пирса;
- выполнялись работы по уплотнению грунта после засыпки в тело пирса;
- выполнялись работы по отсыпке грунта в объеме 270 м3 и его уплотнению на северном и южном участках берегоукрепления;
- выполнялись работы по укладке труб дождевой канализации на участке берегоукрепления;
- выполнялись дноуглубительные работы у южной стороны пирса в объеме 0,6 тыс. м3 грунта с доведением отметок дна до -7,3 метров.
- выполнялись работы по армированию верхнего строения пирса;
- выполнялись работы по монтажу опалубки верхнего строения пирса;
- выполнялись работы по уплотнению грунта после засыпки в тело пирса;
- выполнялись работы по сборке и монтажу 9 отбойных устройств на северной стенке пирса дальних линий;
- выполнялись работы по сборке и монтажу 2 отбойных устройств на южной стенке пирса дальних линий;
- выполнялись работы по отсыпке грунта в объеме 50 м3 и его уплотнению на северном и южном участках берегоукрепления;
- завершены все работы по отсыпке грунта общим объемом 14,6 тыс. м3 и его уплотнению на северном и южном участках берегоукрепления;
- завершены работы по укладке труб дождевой канализации на участке берегоукрепления;
- завершены работы по засыпке грунтом труб дождевой канализации с последующим уплотнением и контролем качества уплотнения;
- завершены работы по засыпке щебнем в объеме 45 м3 и последующим его уплотнением под основание тротуарной плитки «Волна» на северном участке берегоукрепления;
- выполнялись работы по установке бортового камня в районе локального очистного сооружения на северном участке берегоукрепления;
- выполнялись работы по укладке чернозема для озеленения в районе локального очистного сооружения на северном участке берегоукрепления;
- дноуглубительные работы у южной стороны пирса приостановлены в связи с началом нерестового периода.
- завершены работы по засыпке щебнем в объеме 52,5 м3 и последующим его уплотнением под основание тротуарной плитки «Волна» на южном участке берегоукрепления;
- завершены все работы по засыпке щебнем в объеме 97,5 м3 и последующим его уплотнением под основание тротуарной плитки «Волна» на северном и южном участках берегоукрепления;
- завершены работы по уплотнению грунта засыпки (под укладку тротуарной плитки «Волна») на пирсе;
- выполнялись работы по подготовке основания и укладке тротуарной плитки «Волна» на площади 550 м2;
- завершены работы по установке бортового камня в районе локального очистного сооружения на северном участке берегоукрепления;
- завершены работы по укладке чернозема для озеленения в районе локального очистного сооружения на северном участке берегоукрепления;
- выполнялись работы по сборке и монтажу 3 отбойных устройств на северной стенке пирса дальних линий;
- выполнялись работы по сборке и монтажу 3 отбойных устройств на южной стенке пирса дальних линий;
- выполнялись работы по армированию верхнего строения пирса;
- выполнялись работы по монтажу опалубки верхнего строения пирса;
- выполнялись работы по бетонированию верхнего строения пирса в объеме 105 м3;
- выполнялись работы по монтажу фундаментов под отбойные устройства на южной стороне пирса.
- выполнялись работы по подготовке основания и укладке тротуарной плитки «Волна» на площади 600 м2;
- завершены работы по армированию верхнего строения пирса;
- завершены работы по монтажу опалубки верхнего строения пирса;
- выполнялись работы по бетонированию верхнего строения пирса в объеме 35,5 м3;
- завершены все работы по бетонированию верхнего строения пирса суммарным объемом 750 м3;
- выполнялись работы по сборке и монтажу 5 отбойных устройств на северной стенке пирса дальних линий;
- выполнялись работы по монтажу фундаментов под отбойные устройства на южной стороне пирса;
- выполнялись работы по сборке и монтажу 3 отбойных устройств на южной стенке пирса дальних линий;
- выполнялись работы по монтажу 6 столбов освещения на пирсе;
- выполнялись работы по отсыпке песка в объеме 1,9 тыс. м3 в тело пирса и его уплотнение;
- выполнялись работы по монтажу колодцев и трубопроводов системы дождевой канализации на пирсе;
- выполнялись работы по укладке первого слоя асфальтобетонного покрытия на южном и северном участках берегоукрепления на площади 3,4 тыс. м2.
- выполнялись работы по подготовке основания и укладке тротуарной плитки «Волна» на площади 800 м2;
- выполнялись работы по сборке и монтажу 12 отбойных устройств на северной стенке пирса дальних линий;
- завершены все работы по сборке и монтажу 29 отбойных устройств на северной стороне пирса;
- выполнялись работы по монтажу 7 столбов освещения на пирсе;
- завершены работы по монтажу всех 13 столбов освещения на пирсе;
- выполнялись работы по отсыпке песка в объеме 1,9 тыс. м3 в тело пирса и его уплотнение;
- завершены все работы по отсыпке песка в тело пирса и его уплотнение в объеме 33, тыс. м3;
- завершены работы по монтажу колодцев и трубопроводов системы дождевой канализации на пирсе;
- выполнялись работы по укладке второго слоя асфальтобетонного покрытия на южном и северном участках берегоукрепления на площади 3,4 тыс.м2;
- завершены все работы по укладке двух слоев асфальтобетонного покрытия на южном и северном участках берегоукрепления на общей площади 3,4 тыс.м2;
- завершены работы по монтажу фундаментов под отбойные устройства на южной стороне пирса;
- выполнялись работы по монтажу колесоотбойного устройства и навигационного знака на пирсе;
- выполнялись работы по монтажу 6 стремянок на пирсе;
- выполнялись работы по прокладке электросетей и сетей связи на пирсе;
- выполнялись работы по устройству укрытий для покраски колесоотбойного бруса на пирсе.
- выполнялись работы по подготовке основания и укладке тротуарной плитки «Волна» на площади 1,25 тыс. м2;
- завершены все работы по подготовке основания и укладке тротуарной плитки «Волна» на общей площади 3,2 тыс. м2;
- выполнялись работы по монтажу 14 отбойных устройств на южной стороне пирса;
- завершены все работы по сборке и монтажу 22 отбойных устройств на южной стороне пирса;
- завершены работы по монтажу колесоотбойного устройства и навигационного знака на пирсе;
- выполнялись работы по монтажу 12 стремянок на пирсе;
- завершены все работы по установке 18 стремянок на пирсе;
- завершены работы по прокладке электросетей и сетей связи на пирсе;
- завершены работы по устройство укрытий для покраски колесоотбойного бруса на пирсе;
- завершены работы по покраске металлоконструкций ограждения и столбов освещения на берегоукреплении;
- выполнялись дноуглубительные работы в объеме 1 тыс. м3 грунта с доведением отметок дна до -7,3 метров;
- завершены все дноуглубительные работы у южной стороны пирса в объеме почти 11,6 тыс. м3 грунта с доведением отметок дна до -7,3 метров;
- выполнялись работы по покраске колесоотбойного бруса на пирсе;
- выполнялись работы по монтажу железобетонных плит лотка кабель-канала верхнего строения на пирсе;
- выполнялись работы по сборке и монтажу 2 угловых отбойных устройств на южной стороне пирса.
- завершены работы по покраске колесоотбойного бруса на пирсе;
- завершены работы по монтажу железобетонных плит лотка кабель-канала верхнего строения на пирсе;
- завершены работы по сборке и монтажу 2 угловых отбойных устройств на южной стороне пирса;
- выполнялись приемо-сдаточные работы.
- завершены приемо-сдаточные работы;
- все строительно-монтажные работы завершены, объект готов к вводу в эксплуатацию;
- приемочной комиссией подписан акт от 14.01.2015 о приемке законченного строительством объекта;
- в соответствии с разрешением Росморречфлота от 14.01.2015 № RU77203000-АД-39/1 объект введен в эксплуатацию.
Срок завершения реконструкции: 30 декабря 2014 года;
Срок ввода в эксплуатацию: январь 2015 года
Строительство системы управления движением судов Кандалакшского залива в морском порту Кандалакша (далее – СУДС Кандалакшского залива) осуществляется в целях повышения уровня безопасности мореплавания всех типов судов в Кандалакшском заливе, на подходах и в акваториях морских портов Кандалакша и Витино. Строительство СУДС Кандалакшского залива обусловлено наличием сложных ледовых и метеорологических условий и существованием навигационных опасностей в Кандалакшском заливе, которые затрудняют безопасное плавание судов, в т.ч. судов с ядерными энергетическими установками, которым разрешен заход в морской порт Витино, а также относительной близостью Кандалакшского природного государственного заповедника, расположенного вблизи основных судоходных путей в заливе.
Безопасность мореплавания судов в зоне действия СУДС Кандалакшского залива обеспечивается применением современных радиотехнических средств осуществления контроля за навигационной обстановкой и связи с судами
Проектом строительства СУДС Кандалакшского залива предусмотрено:
1. Строительство автоматизированного радиотехнического поста (АРТП) на горе Крестовой на базе:
- береговой радиолокационной станции (БРЛС) сантиметрового диапазона «Terma Scanter» с 18-ти футовой волноводно-щелевой антенной;
- береговой станции автоматической идентификационной системы (АИС) «Транзас Т214»;
- приемопередающих станций СУДС и ГМССБ на базе УКВ трансиверов МХ 800, которые размещаются на строящейся антенной башне высотой 45 м с аппаратным контейнером «Энерго К-4,7», установленным на высотной отметке 30 м.
АРТП также оснащается телекоммуникационным радиорелейным оборудованием для формирования на его основе цифровой радиорелейной линии связи (ЦРРЛС) на направлении АРТП – ЦУДС Кандалакша с пропускной способностью 155 Мбит/с.
Электроснабжение АРТП на г. Крестовой осуществляется от устанавливаемой на территории АРТП на г. Крестовой трансформаторной подстанции киоскового типа (КТП 10/0,4кВ). Электропитание на КТП поступает по воздушной линии электропередачи (отпайка от ВЛ 10кВ от ПС18 на существующей опоре №33; на первой и последней опорах отпайки предусмотрены разъединители; в месте пересечения с существующей ЛЭП запроектирована кабельная вставка).
В качестве резервного источника электроснабжения АРТП на г. Крестовой используется автоматизированная дизель-электростанция (АДЭС) контейнерного исполнения заводской готовности (БКЭС Р22-6-3С «Север»).
По периметру территории АРТП на г. Крестовой устанавливается металлическое ограждение с воротами и калиткой.
2. Строительство центра управления движением судов (ЦУДС) в морском порту Кандалакша, в рамках которого предполагается:
- реконструкция здания радиоцентра в морском порту Кандалакша.
- строительство антенной мачты высотой 20 м;
- организация пяти автоматизированных рабочих мест операторов СУДС и ГМССБ;
- оснащение реконструированного здания радиоцентра оборудованием СУДС и ГМССБ;
- оснащение реконструированного здания радиоцентра телекоммуникационным радиорелейным оборудованием для формирования на его основе ЦРРЛС на направлении ЦУДС Кандалакша – АРТП с пропускной способностью 155 Мбит/с.
Для электроснабжения ЦУДС выполняется прокладка кабельной линии от ТП-5 до электрощитовой ЦУДС.
В качестве резервного источника электроснабжения предусматривается установка автоматизированной дизельной электростанции (АДЭС) контейнерного исполнения заводской готовности (БКЭС Р13,5-6-3С «Север»)
- генподрядной организации передана рабочая документация, площадки под строительство;
- получено разрешение на строительство.
по строительству АРТП

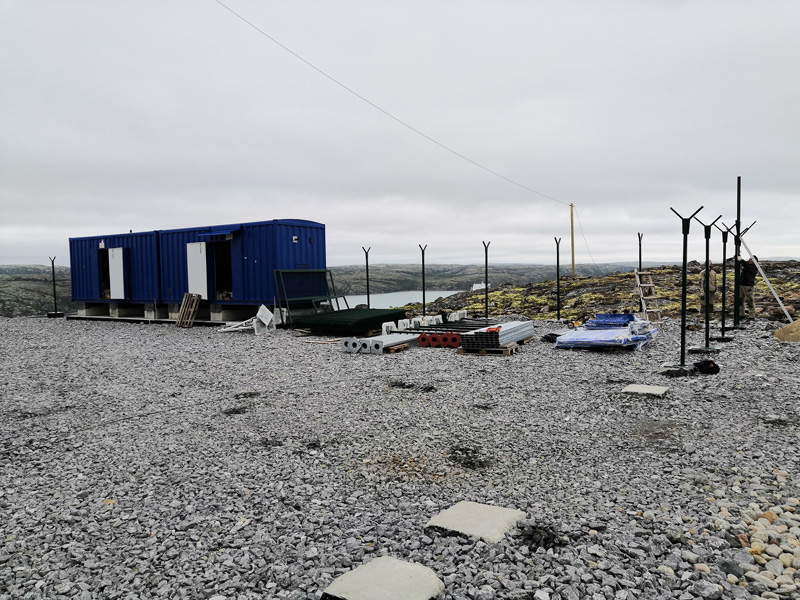

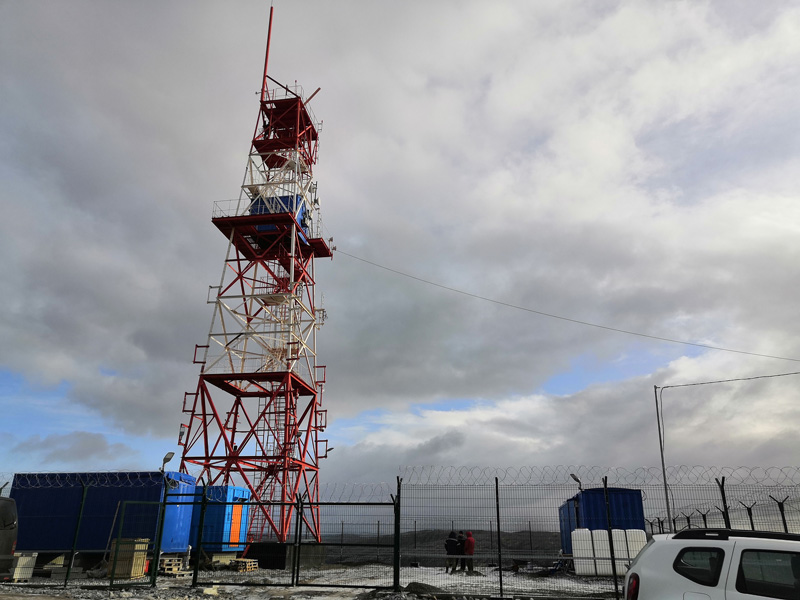

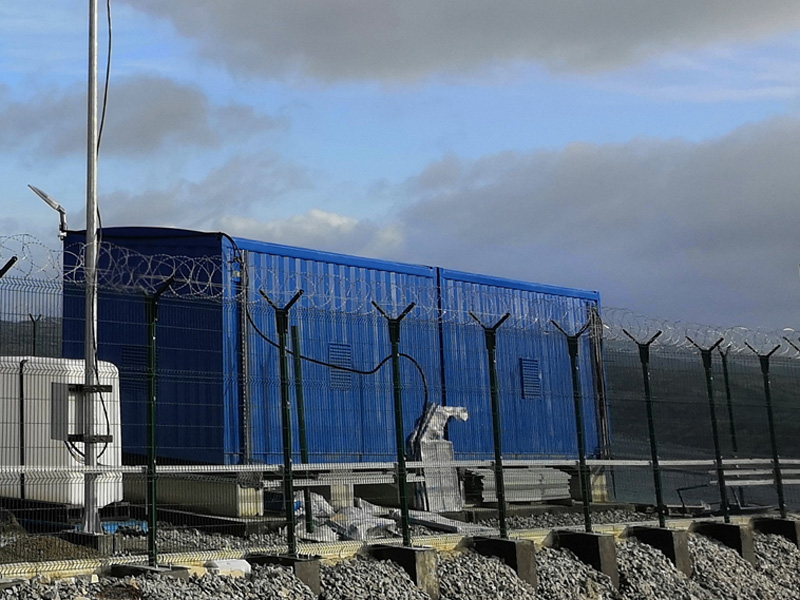

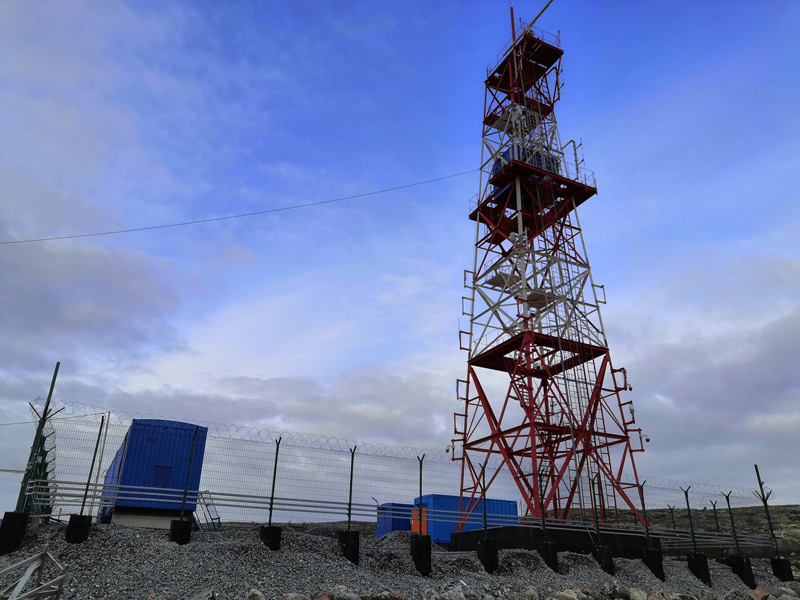

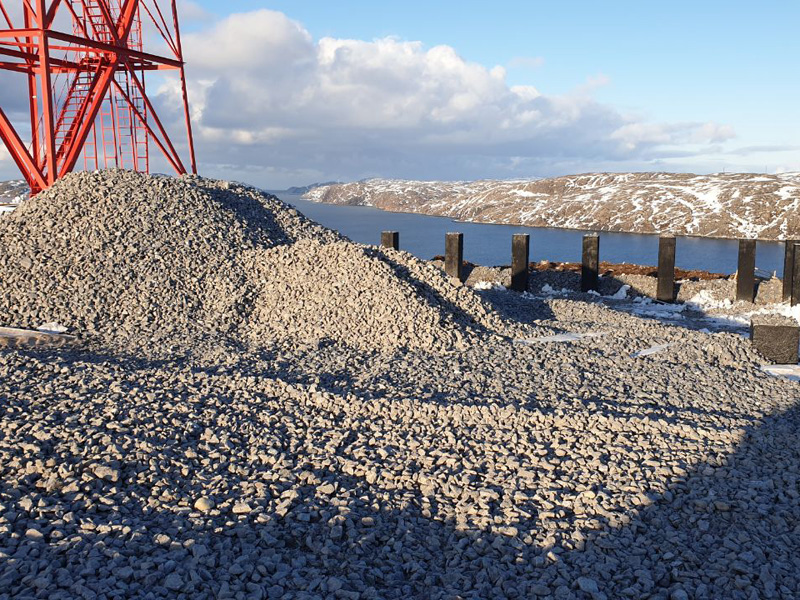

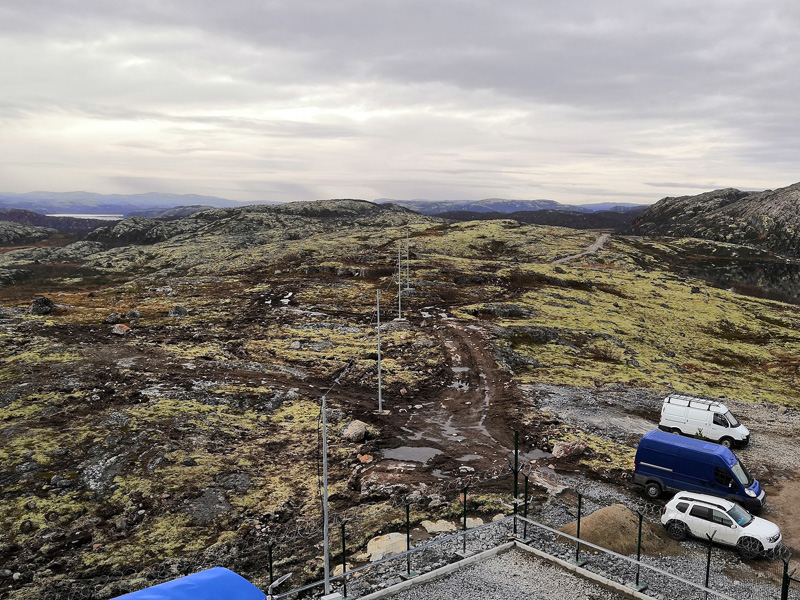

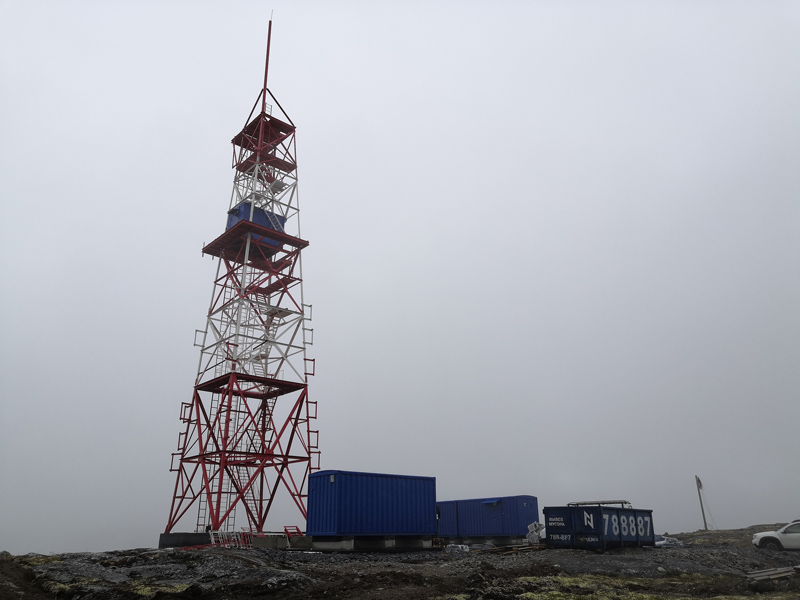

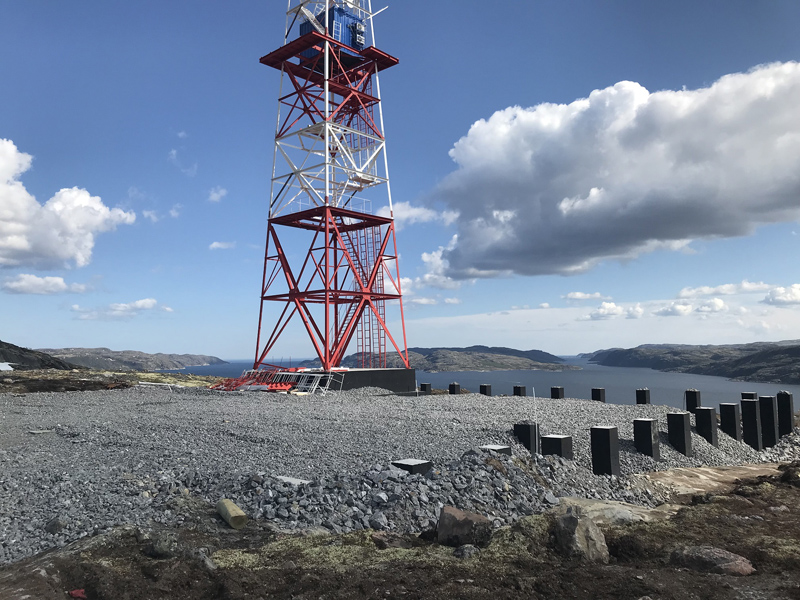

- выполнялись взрывные работы для обустройства котлована под фундамент антенной башни и устройства технологического проезда к антенной башне;
- выполнялись работы по вырубке просеки под установку опор ЛЭП;
- выполнялись работы по завозу и планировке грунта для устройства технологического проезда к антенной башне.
по строительству ЦУДС
- завершены работы по прокладке кабельной линии от ТП5 КМТП до здания ЦУДС.
по строительству АРТП
- выполнялись взрывные работы для обустройства котлована под фундамент антенной башни;
- выполнялись работы по вырубке просеки под установку опор ЛЭП;
- выполнялись работы по завозу и планировке грунта для устройства технологического проезда к антенной башне;
- выполнялись работы по устройству технологического проезда к антенной башне;
- выполнялись работы по поставке технологического оборудования;
- завершены работы по изготовлению металлоконструкций антенной башни на заводе-изготовителе.
по строительству ЦУДС
- завершены работы по изготовлению и доставке на место монтажа железобетонных фундаментов для установки антенной мачты и оттяжки;
- завершены работы по установке в проектное положение фундамента под антенную мачту.
по строительству АРТП
- завершены взрывные работы для обустройства котлована под фундамент антенной башни;
- завершены работы по устройству котлована под фундаментную плиту;
- завершены работы по устройству железобетонной фундаментной плиты антенной башни;
- завершены работы по завозу и планировке грунта для устройства технологического проезда к антенной башне;
- завершены работы по устройству технологического проезда к антенной башне;
- завершены работы по вырубке просеки под установку опор ЛЭП;
- выполнялись работы по поставке технологического оборудования на склад генподрядной организации.
по строительству ЦУДС
- завершены работы по установке фундаментов под крепление растяжек антенной мачты;
- выполнялись работы по устройству контура заземления антенной мачты и здания радиоцентра.
по строительству АРТП
- завершены работы по поставке металлоконструкций антенной башни;
- выполнялись работы по монтажу металлоконструкций антенной башни;
- завершены работы по установке аппаратного контейнера;
- выполнялись работы по установке деревянных опор ЛЭП;
- завершены работы по доставке на место установки АДЭС и БРЛС.
по строительству ЦУДС
- работы по устройству контура заземления и молниезащите антенной мачты и здания радиоцентра приостановлены генподрядной организацией в нарушение графика производства строительных работ;
- завершены работы по монтажу антенной мачты;
- завершены работы по доставке на место установки АДЭС;
- выполнялись электромонтажные работы в помещениях здания радиоцентра.
по строительству АРТП
- работы по монтажу металлоконструкций антенной башни приостановлены в связи с выявлением нарушений, допущенных генподрядной организацией в ходе выполнения работ, требующих проведения дополнительных проектных работ, а также дополнительных работ по контролю качества уже выполненных генподрядной организацией работ;
- завершены работы по устройству фундамента АДЭС;
- завершены работы по монтажу АДЭС;
- завершены работы по устройству фундаментов под столбы ограждения АРТП;
- выполнялись работы по монтажу ограждения АРТП;
- завершены работы по монтажу опорных конструкций под установку оборудования на антенной башне и установке заградительных огней;
- завершены работы по монтажу БРЛС и антенн АИС и УКВ;
- завершены работы по установке деревянных опор ЛЭП;
- завершены работы по монтажу приемно-передающих антенн радиорелейной линии связи.
по строительству ЦУДС
- завершены работы по монтажу системы вентиляции и кондиционирования, автоматической системы пожарной сигнализации и газового пожаротушения в помещениях здания радиоцентра;
- завершены электромонтажные работы в помещениях здания радиоцентра;
- возобновлены и завершены работы по устройству контура заземления и молниезащите антенной мачты и здания радиоцентра;
- завершены пусконаладочные работы инженерных систем помещений здания радиоцентра;
- завершены работы по устройству фундаментов и установке АДЭС;
- завершены работы по монтажу металлоконструкций на здании радиоцентра для установки антенн;
- завершены работы по монтажу оборудования СУДС в здании радиоцентра;
- завершены работы по монтажу приемо-передающей антенны радиорелейной линии связи.
по строительству АРТП
- завершены работы по монтажу ограждения АРТП;
- завершены работы по монтажу трансформаторной подстанции;
- работы по строительству ЛЭП (навеска проводов, прокладка подземного участка кабельной трассы) приостановлены по погодным условиям;
- выполнялись пуско-наладочные работы радиорелейной линии связи.
по строительству ЦУДС
- выполнялись работы по монтажу оборудования автоматизированных рабочих мест операторов СУДС в помещениях здания радиоцентра;
- выполнялись пуско-наладочные работы радиорелейной линии связи.
по строительству АРТП
- возобновлены и выполнялись работы по монтажу и обварке металлоконструкций антенной башни;
- выполнялись работы по прокладке кабельных трасс, монтажу и настройке технологического оборудования;
- выполнялись работы по строительству ЛЭП (навеска проводов, прокладка подземного участка кабельной трассы);
- завершены пуско-наладочные работы радиорелейной линии связи.
по строительству ЦУДС
- завершены работы по монтажу оборудования автоматизированных рабочих мест операторов СУДС в помещениях здания радиоцентра;
- завершены работы по прокладке кабельных трасс, монтажу и настройке технологического оборудования;
- завершены пуско-наладочные работы радиорелейной линии связи;
- завершены все пуско-наладочные работы по объекту;
- завершены все строительно-монтажные работы по объекту ЦУДС, объект готов к вводу в эксплуатацию.
- завершены работы по монтажу и обварке металлоконструкций антенной башни;
- завершены работы по окраске металлоконструкций антенной башни;
- завершены работы по прокладке кабельных трасс, монтажу и настройке технологического оборудования;
- завершены работы по строительству ЛЭП (навеска проводов, прокладка подземного участка кабельной трассы);
- завершены работы по установке прожекторов наружного освещения;
- завершены работы по планировке территории АРТП;
- завершены работы по комплексному испытанию ЛЭП и получено разрешение на ее подключение к существующей ВЛ 10 кВ;
- все строительно-монтажные работы по строительству АРТП на горе Крестовой завершены.
- по итогам устранения генподрядной организацией замечаний, выявленных рабочей комиссией, подписан акт приемки законченного строительством объекта по форме КС-11 от 26.07.2015
- выполнялись работы по оформлению документов для получения разрешения на ввод в эксплуатацию объекта.
- выполнялись работы по оформлению документов для получения разрешения на ввод в эксплуатацию объекта.
- получено заключение от 22.10.2015 № 49-371-р-15, выданное Северо-Западным управлением Ростехнадзора, о соответствие построенного объекта капитального строительства требованиям технических регламентов и проектной документации, в том числе требованиям энергетической эффективности и требованиям оснащенности объектов капитального строительства приборами учета используемых энергетических ресурсов;
- выполнялись работы по оформлению документов для получения разрешения на ввод в эксплуатацию объекта.
Срок окончания работ по государственному контракту: 17 июня 2014 года
Срок ввода объекта в эксплуатацию: ноябрь 2015 годаРеконструкция здания морского вокзала в морском порту Мурманск осуществляется в целях усиления конструкций здания, создания условий для обслуживания маломобильных групп населения, раздельных зон обслуживания пассажиров, следующих на внутренние линии и на международные круизные линии, создания дополнительных площадей для размещения служб капитана морского порта Мурманск.
Реализация проекта будет способствовать улучшению условий для обслуживания пассажиров как внутренних, так и международных линий в морском порту Мурманск, создаст условия для развития морского круизного туризма в Мурманской области
Проектом реконструкции здания морского вокзала в морском порту Мурманск предполагается выполнить:
1) частичную разборку здания (демонтажные работы);
2) закрепление грунтов основания (смолизацию);
3) устройство железобетонной фундаментной плиты и переопирание на нее здания (замена свайных фундаментов на плиту на естественном основании);
4) усиление ограждающих конструкций здания;
5) устройство монолитных перекрытий;
6) надстройку третьего этажа здания;
7) устройство кровли;
8) устройство перегородок;
9) монтаж технологического оборудования и инженерных систем;
10) отделку фасада и устройство архитектурных элементов фасада;
11) благоустройство территории вокруг здания;
12) устройство внешней сети электроснабжения;
13) устройство внешней сети резервного электроснабжения;
14) устройство внешних сетей водоснабжения (основной и резервный водопровод);
15) внешние сети связи, прокладка волоконно-оптических линий связи;
16) внешние сети бытовой и ливневой канализации с установкой локальных очистных сооружений.
По итогам реконструкции здания морского вокзала:
а) будут созданы условия для доступа в здание вокзала маломобильных групп населения;
б) будет образована зона внутренних линий на 50 пассажиров с двухсветным залом ожидания и буфетом на 16 посадочных мест. На первом этаже в зоне внутренних линий будут располагаться помимо заа ожидания:
- помещения касс;
- помещения справочной службы и дежурного по вокзалу;
- помещения камеры хранения багажа;
- санитарные узлы.
На втором этаже:
- фойе с местами для ожидания;
- медпункт;
- помещение киска книгопечатной продукции.
в) будет образована зона международных круизных линий с участком пункта пропуска через государственную границу Российской Федерации, с расчетной пропускной способностью 120 пассажиров в час в одном направлении. Для пассажиров в зоне международных линий будут предусмотрены:
- залы паспортного и таможенного контроля с местами для ожидания;
- санитарные узлы в режимной и не режимной зонах.
Залы будут обеспечены информационными стендами и стойками для заполнения необходимых документов, в том числе пассажирских таможенных деклараций.
г) существующее здание надстраивается еще одним этажом, в помещениях которого будут размещаться службы капитана морского порта Мурманск и конференц-зал на 30 человекДоговор от 10.07.2015 №719/ДО-15 (выполнение работ по предстроечной подготовке)
Государственный контракт от 19.11.2015 № 1058/ДО-15 (выполнение всего комплекса строительно-монтажных работ, за исключением работ по предстроечной подготовке)- заключен договор на выполнение работ по предстроечной подготовке;
- выполнялись работы по демонтажу (разборка полов, перегородок, вентшахт, отбивка штукатурки несущих стен);
- завершены работы по разработке рабочего проекта по закреплению грунтов на опытных участках (по результатам проведенных опытов будет определен вид инъекционного раствора и материалы для его приготовления, а также уточнена технология проведения работ, параметры инъекции и т.д.);
- выполнялись работы по установке ограждения стройплощадки.
- выполнялись работы по демонтажу (разборка кровли);
- выполнялись работы по разработке котлована (внутри здания и по периметру);
- завершены работы по опытному закреплению грунтов на четырех участках;
- завершены лабораторные испытания грунтов закрепленных массивов, по итогам которых выбрана геополимерная 2-х-компонентная смола, определены оптимальные параметры инъектирования геополимера, а также подобрано оптимальное оборудование для инъекций, обладающее в т.ч. химической стойкостью к реагентам;
- завершены работы по установке ограждения стройплощадки.
- выполнялись работы по демонтажу (завершен демонтаж кровли);
- выполнялись работы по разработке котлована (внутри здания и по периметру);
- завершены работы по разработке рабочей документации на закрепление грунта;
- выполнялись работы по установке инъекторов;
- выполнялись работы по завозу смолы для инъекций на объект.
- подписан государственный контракт;
- выполнялись работы по демонтажу (разборка конструкций полов и кирпичной кладки парапета, отбивка штукатурки внутренних стен);
- завершены работы по разработке котлована (внутри здания и по периметру);
- выполнялись работы по установке инъекторов;
- выполнялись работы по устройству подготовки под фундаментную плиту;
- выполнялись работы по смолизации грунта;
- выполнялись работы по завозу смолы для инъекций на объект.
- выполнялись работы по демонтажу (отбивка штукатурки внутренних стен, демонтаж лифта);
- завершены работы по установке инъекторов;
- завершены работы по устройству подготовки под фундаментную плиту;
- выполнялись работы по закреплению грунтов основания методом смолизации;
- завершены работы по завозу смолы для инъекций на объект;
- выполнялись работы по устройству фундаментной железобетонной плиты (бетонирование и установка арматуры);
- выполнялись работы по усилению существующих плит перекрытия, оконных и дверных проемов, наружных стен;
- выполнялись работы по прокладке наружных сетей электроснабжения;
- выполнялись работы по прокладке сетей ливневой канализации и установке локального очистного сооружения.
- работы по демонтажу не выполнялись в соответствии с графиком производства строительных работ;
- выполнялись работы по закреплению грунтов основания методом смолизации;
- выполнялись работы по усилению существующих плит перекрытия, ограждающих конструкций объекта (стены второго этажа, проемы);
- выполнялись работы по прокладке наружных сетей электроснабжения;
- выполнялись работы по прокладке сетей ливневой канализации;
- завершены работы по установке локального очистного сооружения;
- выполнялись работы по устройству фундаментной железобетонной плиты;
- выполнялись работы по переопиранию здания на железобетонную плиту первой очереди, временное усиление существующих колонн объекта, бетонирование монолитного пояса под существующими фундаментными балками объекта;
- выполнялись работы по закладке кирпичом проемов здания.
- выполнялись работы по демонтажу (часть перекрытий, часть кладки наружных стен);
- завершены работы по закреплению грунтов основания методом смолизации (всего закачено 963,8 тонн смолы);
- завершены работы по усилению существующих плит перекрытия;
- выполнялись работы по устройству фундаментной железобетонной плиты;
- выполнялись работы по переопиранию здания на железобетонную плиту первой очереди, срезка фундаментов колонн, срезка и демонтаж существующих фундаментов;
- выполнялись работы по устройству антисейсмических поясов на отметках +2.740, +6.600;
- выполнялись работы по устройству железобетонных обойм (усиление существующих стен и проемов);
- выполнялись работы по разработке и согласованию сметной документации по разработанной рабочей документации;
- выполнялись работы по закладке кирпичом проемов здания.
- работы по прокладке наружных сетей электроснабжения приостановлены по погодным условиям и в связи с необходимостью дополнительного согласования работ по прокладке силового кабеля;
- работы по прокладке сетей ливневой канализации приостановлены по погодным условиям;
- выполнялись работы по усилению ограждающих конструкций объекта (наружные стены, проемы).
- выполнялись работы по демонтажу (лестничные клетки);
- завершены работы по устройству фундаментной железобетонной плиты;
- завершены работы по переопиранию здания на железобетонную плиту, срезке и демонтажу фундаментов колонн;
- завершены работы по бетонированию фундаментов по колоннам и стенам лестничных клеток;
- выполнялись работы по устройству монолитной железобетонной рамы (в осях 11-12) и монолитных железобетонных стен (вдоль оси 12) (антисейсмический шов);
- выполнялись работы по устройству антисейсмических поясов на отметках +2.740, +6.600;
- выполнялись работы по установке металлоконструкций и устройству железобетонного перекрытия на отметке +3,3 метра;
- выполнялись работы по устройству железобетонных обойм (усиление существующих стен, проемов, железобетонных балок);
- выполнялись работы по разработке и согласованию сметной документации по разработанной рабочей документации;
- завершены работы по закладке кирпичом проемов здания;
- выполнялись работы по усилению ограждающих конструкций объекта (наружные стены, проемы).
- завершены работы по демонтажу (лестничные клетки);
- завершены работы по устройству монолитной железобетонной рамы (в осях 11-12);
- выполнялись работы по устройству монолитных железобетонных стен (вдоль оси 12) (антисейсмический шов);
- завершены работы по устройству антисейсмических поясов на отметке +2.740;
- выполнялись работы по устройству антисейсмических поясов на отметке +6.600;
- выполнялись работы по установке металлоконструкций и устройству железобетонного перекрытия на отметке +3,3 и +7,27 метра;
- выполнялись работы по устройству железобетонных обойм (усиление существующих стен, проемов, железобетонных балок);
- выполнялись работы по разработке и согласованию сметной документации по разработанной рабочей документации;
- выполнялись работы по усилению ограждающих конструкций объекта (наружные стены, проемы).
- выполнялись работы по прокладке внутренних и наружных сетей бытовой канализации;
- выполнялись работы по монтажу ступеней лестничных клеток;
- выполнялись работы по устройству подготовки под полы из керамзитобетона.
- завершены работы по устройству монолитных железобетонных стен (вдоль оси 12) (антисейсмический шов);
- завершены работы по устройству антисейсмических поясов на отметке +6.600;
- завершены работы по установке металлоконструкций и устройству железобетонного перекрытия на отметке +3,3 и +7,27 метра;
- выполнялись работы по устройству железобетонных обойм (усиление существующих стен, проемов, железобетонных балок);
- выполнялись работы по разработке и согласованию сметной документации по разработанной рабочей документации;
- выполнялись работы по усилению ограждающих конструкций объекта (наружные стены, проемы);
- завершены работы по прокладке наружных сетей бытовой канализации;
- выполнялись работы по монтажу ступеней лестничных клеток;
- выполнялись работы по устройству подготовки под полы из керамзитобетона;
- выполнялись работы по устройству железобетонного перекрытия третьего этажа;
- выполнялись работы по монтажу металлоконструкций каркаса третьего этажа, чердачного перекрытия и кровли здания;
- выполнялись работы по кирпичной кладке стен лестничных клеток и стен третьего этажа из газобетонных блоков;
- выполнялись работы по огнезащите металлоконструкций;
- выполнялись работы по оштукатуриванию кирпичных стен;
- выполнялись работы по установке оконных блоков;
- выполнялись работы по прокладке внутренних сетей бытовой канализации;
- выполнялись работы по прокладке внешних сетей водоснабжения;
- выполнялись работы по прокладке внешних сетей электроснабжения 6кВ.
- завершены работы по устройству железобетонных обойм (усиление существующих стен, проемов, железобетонных балок);
- выполнялись работы по разработке и согласованию сметной документации по разработанной рабочей документации;
- завершены работы по усилению ограждающих конструкций объекта (наружные стены, проемы);
- завершены работы по монтажу ступеней лестничных клеток;
- завершены работы по устройству подготовки под полы из керамзитобетона;
- завершены работы по устройству железобетонного перекрытия третьего этажа;
- завершены работы по монтажу металлоконструкций каркаса третьего этажа, чердачного перекрытия и кровли здания;
- завершены работы по кирпичной кладке стен лестничных клеток;
- выполнялись работы по устройству стен третьего этажа из газобетонных блоков;
- выполнялись работы по огнезащите металлоконструкций;
- выполнялись работы по оштукатуриванию кирпичных стен;
- выполнялись работы по установке оконных блоков;
- выполнялись работы по прокладке внутренних сетей бытовой канализации;
- выполнялись работы по прокладке внешних сетей водоснабжения;
- выполнялись работы по прокладке внешних сетей электроснабжения 6кВ;
- выполнялись работы по устройству внутренних перегородок из ГВЛ;
- выполнялись работы по утеплению фасада и оштукатуриванию армирующим слоем;
- выполнялись работы по устройству кровли здания;
- выполнялись работы по утеплению чердачного перекрытия;
- выполнялись подготовительные работы по устройству полов;
- выполнялись работы по прокладке сетей отопления и вентиляции.
- выполнялись работы по разработке и согласованию сметной документации по разработанной рабочей документации;
- завершены работы по устройству стен третьего этажа из газобетонных блоков;
- работы по огнезащите металлоконструкций приостановлены в соответствии с технологией производства строительных работ;
- выполнялись работы по оштукатуриванию кирпичных стен и обшивке внутренних стен ГВЛ;
- выполнялись работы по установке оконных блоков;
- выполнялись работы по установке дверных блоков;
- выполнялись работы по прокладке внутренних сетей бытовой канализации;
- выполнялись работы по прокладке внешних сетей водоснабжения;
- выполнялись работы по прокладке внешних сетей электроснабжения 6кВ.
- выполнялись работы по устройству внутренних перегородок из ГВЛ;
- завершены работы по утеплению фасада и оштукатуриванию армирующим слоем;
- выполнялись работы по устройству кровли здания;
- завершены работы по утеплению чердачного перекрытия и устройству вентшахт;
- завершены подготовительные работы по устройству полов;
- выполнялись работы по прокладке сетей отопления и вентиляции;
- выполнялись работы по окраске фасада;
- выполнялись работы по устройству покрытия полов;
- выполнялись работы по внутренней отделке помещений (оклейка и окраска обоев, облицовка стен керамической плиткой);
- выполнялись работы по прокладке внутренних сетей водопровода;
- выполнялись работы по прокладке сетей отопления и вентиляции;
- выполнялись работы по прокладке слаботочных инженерных сетей (связь, оповещение ГОиЧС, пожарная сигнализация).
- выполнялись работы по разработке и согласованию сметной документации по разработанной рабочей документации;
- завершены работы по оштукатуриванию кирпичных стен и обшивке внутренних стен ГВЛ;
- завершены работы по установке оконных блоков;
- выполнялись работы по установке дверных блоков;
- завершены работы по прокладке внутренних сетей бытовой канализации;
- завершены работы по прокладке внешних сетей водоснабжения;
- выполнялись работы по прокладке внешних сетей электроснабжения 6кВ и 400В.
- завершены работы по устройству внутренних перегородок из ГВЛ и сандвич-панелей;
- завершены работы по устройству кровли здания;
- выполнялись работы по прокладке сетей отопления и вентиляции;
- завершены работы по окраске фасада;
- выполнялись работы по устройству покрытия полов;
- выполнялись работы по внутренней отделке помещений (оклейка и окраска обоев, облицовка стен керамической плиткой, обшивка стекломагнезитовыми листами);
- выполнялись работы по прокладке внутренних сетей водопровода;
- выполнялись работы по прокладке сетей отопления и вентиляции;
- выполнялись работы по прокладке слаботочных инженерных сетей (связь, оповещение ГОиЧС, пожарная сигнализация, ЛВС);
- выполнялись работы по устройству подвесных потолков;
- выполнялись работы по устройству отмостки и облицовке цоколя здания;
- выполнялись работы по прокладке внутренних сетей электроснабжения и электроосвещения;
- выполнялись работы по прокладке наружного кабеля связи и ВОЛС;
- выполнялись работы по устройству входных групп (крыльца, пандусы);
- выполнялись работы по благоустройству территории.
- завершены работы по разработке и согласованию сметной документации по разработанной рабочей документации;
- завершены работы по установке дверных блоков;
- завершены работы по прокладке внешних сетей электроснабжения 6кВ и 400В.
- завершены работы по прокладке сетей отопления и вентиляции;
- завершены работы по устройству покрытия полов;
- завершены работы по внутренней отделке помещений (оклейка и окраска обоев, облицовка стен керамической плиткой, обшивка стекломагнезитовыми листами);
- завершены работы по прокладке внутренних сетей водопровода;
- завершены работы по прокладке сетей отопления и вентиляции;
- завершены работы по прокладке слаботочных инженерных сетей (связь, оповещение ГОиЧС, пожарная сигнализация, ЛВС);
- завершены работы по устройству подвесных потолков;
- завершены работы по устройству отмостки и облицовке цоколя здания;
- завершены работы по прокладке внутренних сетей электроснабжения и электроосвещения;
- завершены работы по прокладке наружного кабеля связи и ВОЛС;
- завершены работы по устройству входных групп (крыльца, пандусы);
- завершены работы по благоустройству территории;
- все строительно-монтажные работы завершены, объект готов к вводу в эксплуатацию;
- получено заключение Северо-Западного управления Ростехнадзора от 30.09.2016 № 49-357-Р-06 о соответствии построенного объекта капитального строительства требованиям технических регламентов и проектной документации, в том числе требованиям энергетической эффективности и требованиям оснащенности объекта капитального строительства приборами учета используемых энергетических ресурсов.
- в соответствии с разрешением Комитета градостроительства и территориального развития администрации города Мурманска от 03.10.2016 № 51-320000-489-2016 реконструированный объект введен в эксплуатацию.
Срок окончания работ по государственному контракту: 15 сентября 2016 года;
Срок сдачи в эксплуатацию объектов: ноябрь 2016 годаВ рамках реализации проекта по строительству АРТП «Обзор» в морском порту Мурманск предполагается:
- построить стальную башню высотой 25,5 метров, предназначенную для размещения технологического оборудования;
- установить технологический контейнер, предназначенный для размещения технологического оборудования;
- установить пожарный резервуар, предназначенный для хранения воды, в целях тушения возможных возгораний на объекте;
- установить радиолокационный ориентир (репер) в целях контроля работоспособности и регулировки радиолокационной станции НЕВА-Б АРТП «Обзор»
- заключен договор подряда на выполнение работ по разработке рабочей документации и выполнению строительно-монтажных работ;
- завершены работы по обследованию на наличие взрывоопасных предметов на участке под строительство башни АРТП на площади 0,012 га;
- завершены подготовительные работы на строительной площадке;
- завершены работы по разработка ППР;
- завершены геодезические работы по разбивке осей объектов строительства;
- завершены работы по откопке котлована под фундамент башни.
- завершены работы по строительству железобетонного фундамента башни АРТП.
- выполнялись работы по изготовлению металлоконструкций башни АРТП;
- завершены работы по обследованию на наличие взрывоопасных предметов на всей площади земельного участка, на котором осуществляется строительство.
- выполнялись работы по изготовлению металлоконструкций башни АРТП.
- завершены работы по изготовлению металлоконструкций башни АРТП;
- выполнялись работы по устройству кабельных линий электроснабжения объекта.
- завершены работы по устройству кабельных линий электроснабжения объекта;
- выполнялись работы по устройству контура заземления объекта;
- выполнялись работы по монтажу металлоконструкций башни АРТП;
- выполнялись работы по устройству пожарного резервуара.
- завершены работы по устройству контура заземления объекта;
- выполнялись работы по монтажу металлоконструкций башни АРТП;
- завершены работы по устройству пожарного резервуара;
- завершены работы по поставке и монтажу технологического контейнера.
- выполнялись работы по монтажу металлоконструкций башни АРТП;
- выполнялись работы по монтажу технологического оборудования в технологическом контейнере.
- завершены работы по монтажу металлоконструкций башни АРТП;
- выполнялись работы по монтажу технологического оборудования в технологическом контейнере;
- завершены работы по монтажу радиолокационного ориентира (репер) для БРЛС НЕВА-Б АРТП.
- выполнялись работы по монтажу технологического оборудования в технологическом контейнере;
- выполнялись работы по монтажу электротехнического оборудования в помещении электрощитовой и в технологическом контейнере;
- выполнялись работы по монтажу технологического оборудования на башне АРТП;
- выполнялись пусконаладочные работы.
- завершены работы по монтажу технологического оборудования в технологическом контейнере;
- завершены работы по монтажу технологического оборудования на башне АРТП;
- завершены работы по монтажу электротехнического оборудования в помещение электрощитовой и в технологическом контейнере;
- завершены пусконаладочные работы;
- работы по благоустройству прилежащей территории приостановлены в связи с природно-климатическими условиями.
- работы по благоустройству прилежащей территории приостановлены в связи с природно-климатическими условиями.
- все работы приостановлены в связи со сложной эпидемиологической ситуацией в подрядной организации.
- завершены работы по благоустройству прилежащей территории объекта;
- все строительно-монтажные и пусконаладочные работы завершены.
- выполнялись работы по оформлению документов для ввода объекта в эксплуатацию;
- приемочной комиссией подписан акт от 30.11.2021 № 1 о приемке законченного строительством объекта.
- выполнялись работы по оформлению документов для ввода объекта в эксплуатацию.
- завершены работы по оформлению документов для ввода объекта в эксплуатацию;
- Комитетом градостроительства и территориального развития администрации города Мурманска выдано разрешение на ввод объекта в эксплуатацию от 16.03.2022 № 51-RU 51301000-735-2022.
Срок окончания работ по договору: 13 декабря 2020 г.;
Срок сдачи объекта в эксплуатацию: июнь 2021 года
